收藏 分销(赏)

钢管混凝土拱桥吊杆安装工艺.ppt

上传人:可**** 文档编号:777616 上传时间:2024-03-13 格式:PPT 页数:21 大小:4.76MB
下载 相关 举报
钢管混凝土拱桥吊杆安装工艺.ppt_第1页
第1页 / 共21页
钢管混凝土拱桥吊杆安装工艺.ppt_第2页
第2页 / 共21页
钢管混凝土拱桥吊杆安装工艺.ppt_第3页
第3页 / 共21页
钢管混凝土拱桥吊杆安装工艺.ppt_第4页
第4页 / 共21页
钢管混凝土拱桥吊杆安装工艺.ppt_第5页
第5页 / 共21页
点击查看更多>>
资源描述

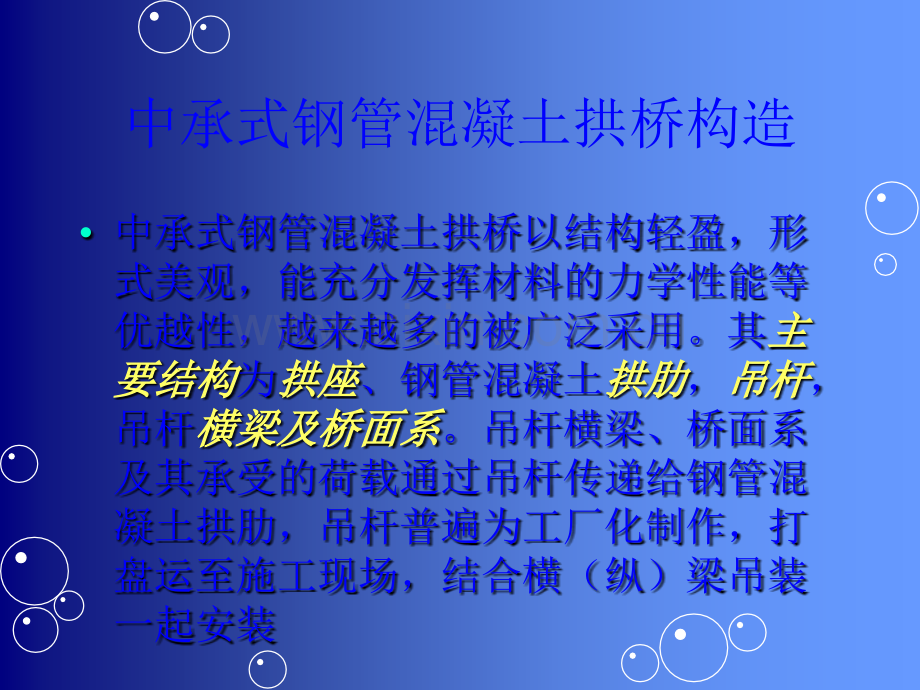

1、钢管混凝土拱桥吊杆安装工艺四川路桥建设股份有限公司二00六年三月 四川 成都中承式钢管混凝土拱桥构造中承式钢管混凝土拱桥以结构轻盈,形式美观,能充分发挥材料的力学性能等优越性,越来越多的被广泛采用。其主主要结构要结构为拱座拱座、钢管混凝土拱肋拱肋,吊杆吊杆,吊杆横梁及桥面系横梁及桥面系。吊杆横梁、桥面系及其承受的荷载通过吊杆传递给钢管混凝土拱肋,吊杆普遍为工厂化制作,打盘运至施工现场,结合横(纵)梁吊装一起安装吊杆构造索体索体一般由镀锌高强钢丝、油脂、PE层组成,采用斜拉索制索方式在工厂制作而成;吊杆两端一般采用冷铸镦头锚冷铸镦头锚,为适应桥面体系由于温差,活载等引起的位移,在锚头一端或两端设

2、有球铰;附件附件包括减振器、防水罩、索体外饰管等组成。吊杆构造锚头构造图吊杆安装步骤吊杆安装一般包括放盘、挂索、横梁安装、高程调整、吊杆防护五个步骤吊杆放盘在施工现场设一平整场地,用吊车(或支架)将索盘吊离地面20-30cm,然后旋转索盘打开吊杆索体,将索体平直的放于地面上,检查其完好性并测量长度,根据钢管混凝土浇注后拱肋的实测标高,计算实际长度,确定两端锚头螺母的位置,作好标记和记录挂索方案挂索方案根据吊杆长度的分为两种:(1)对于靠近拱脚的中短吊杆,可用吊篮起吊后从拱背上向下穿;(2)对于靠近拱顶的长吊杆,由于吊篮的净空高度不够,可将吊杆从拱腹下向上穿吊杆挂索流程吊杆从拱背上向下挂索 首先

3、首先将下锚头的螺母和将下锚头的螺母和球铰(如果有)旋下,球铰(如果有)旋下,上锚头的螺母旋至计算上锚头的螺母旋至计算好的标记位置。好的标记位置。其次其次 连连接上吊装用内锚环吊具接上吊装用内锚环吊具起吊运至待安装处,起吊运至待安装处,然然后后人工在拱背吊杆锚垫人工在拱背吊杆锚垫板处安装好球铰,将下板处安装好球铰,将下锚头竖直对准吊杆预埋锚头竖直对准吊杆预埋管,徐徐下降工作吊篮管,徐徐下降工作吊篮直至吊杆悬挂于拱背上。直至吊杆悬挂于拱背上。吊杆从拱腹下向上穿对于靠近拱顶的长吊杆,首先在拱背上正对吊对于靠近拱顶的长吊杆,首先在拱背上正对吊杆孔高度约杆孔高度约5050cmcm处处设一转向轮设一转向轮

4、,将提升吊杆的,将提升吊杆的牵引绳牵引绳通过转向轮从吊杆上螺母、上球铰、拱通过转向轮从吊杆上螺母、上球铰、拱肋预埋管穿过备用。其次用船(水中)或人工肋预埋管穿过备用。其次用船(水中)或人工(陆地)将吊杆运至待挂索吊杆孔下,将上锚(陆地)将吊杆运至待挂索吊杆孔下,将上锚头内锚环吊具与吊杆牵引绳相连。然后徐徐收头内锚环吊具与吊杆牵引绳相连。然后徐徐收紧(可采用吊篮或卷扬机)牵引绳将吊杆从拱紧(可采用吊篮或卷扬机)牵引绳将吊杆从拱下下提升提升穿过拱肋预埋管,当上锚头露出拱背锚穿过拱肋预埋管,当上锚头露出拱背锚垫板后,即可边提升,边垫板后,即可边提升,边旋上上锚头螺母旋上上锚头螺母,直,直至达到螺母标

5、记位置,放松牵引绳将吊杆悬挂至达到螺母标记位置,放松牵引绳将吊杆悬挂于拱背上。于拱背上。横梁安装横梁一般采用横梁一般采用缆索安装缆索安装,按照设计加载程序,按照设计加载程序,将横梁吊运至比下锚头约低的相应位置,前后将横梁吊运至比下锚头约低的相应位置,前后移动吊点,使横梁吊杆预埋孔正对吊杆下锚头,移动吊点,使横梁吊杆预埋孔正对吊杆下锚头,或人工适当移动吊杆正对预埋孔,起吊横梁,或人工适当移动吊杆正对预埋孔,起吊横梁,使下锚头从预埋孔中穿过全部露出锚垫板为止,使下锚头从预埋孔中穿过全部露出锚垫板为止,然后将下锚头球铰,螺母安装至标记位置,徐然后将下锚头球铰,螺母安装至标记位置,徐徐下降吊点,将吊点

6、力逐渐交给吊杆承受直至徐下降吊点,将吊点力逐渐交给吊杆承受直至拆除吊点。拆除吊点。索力调整在桥面板全部安装完成,简支状态下用液压千在桥面板全部安装完成,简支状态下用液压千斤顶进行索力和高程调整。首先斤顶进行索力和高程调整。首先标定标定用于调索用于调索的的油表和千斤顶油表和千斤顶,在拱背上锚头上,在拱背上锚头上安装安装好好张拉张拉杆和撑脚杆和撑脚,然后安装,然后安装千斤顶千斤顶,接通油泵供油,接通油泵供油,顶至上锚头螺母能够旋动,根据该工况下的标顶至上锚头螺母能够旋动,根据该工况下的标高和索力进行高和索力进行顶紧或放松顶紧或放松,使其达到设计要求,使其达到设计要求,最后旋紧螺母。最后旋紧螺母。吊

7、杆防护当横梁安装调整后,首先对横梁预埋管内按设当横梁安装调整后,首先对横梁预埋管内按设计进行防护,目前普遍采用高压黄油枪向管内计进行防护,目前普遍采用高压黄油枪向管内灌注防护油脂,也有填充发泡聚胺脂或其他材灌注防护油脂,也有填充发泡聚胺脂或其他材料的。然后安装吊杆减振器和吊杆外防护(哈料的。然后安装吊杆减振器和吊杆外防护(哈佛管或钢管),最后安装防水罩,用热缩带将佛管或钢管),最后安装防水罩,用热缩带将吊杆外防护管与防水罩接口密封起来。在进行吊杆外防护管与防水罩接口密封起来。在进行横梁预埋管防护时同步将下锚头防护罩与横梁横梁预埋管防护时同步将下锚头防护罩与横梁下锚板固接,并用高压油枪向防护罩内

8、压注油下锚板固接,并用高压油枪向防护罩内压注油脂防护。脂防护。当全桥索力调整完后即可安装上锚头防护罩,当全桥索力调整完后即可安装上锚头防护罩,压注油脂进行上锚头防护。压注油脂进行上锚头防护。吊杆安装完成照片成桥吊杆照片施工注意事项1、放盘时应采取措施防止吊杆弹出伤人2、测量吊杆长度时应将吊杆摆放顺直;3、吊杆(尤其是倾斜吊杆)在放盘、捆绑、现场运输、挂索等工序施工时,必须用胶皮或麻袋等材料支垫和保护,防止损伤索体PE层或锚头螺纹;4、高程的调整必须与各工况的计算值相对应;施工注意事项5 5、上、下锚头的螺母(或球铰)与锚垫板之、上、下锚头的螺母(或球铰)与锚垫板之间、螺母与球铰之间、球铰上下半

9、球之间均应间、螺母与球铰之间、球铰上下半球之间均应上下对齐,结合密贴;上下对齐,结合密贴;6 6、每根横梁左右两侧的吊杆索力应对称同步、每根横梁左右两侧的吊杆索力应对称同步调整,其误差不能超过设计要求;调整,其误差不能超过设计要求;7 7、在锚头没有安装防护罩以前,必须采取措、在锚头没有安装防护罩以前,必须采取措施对其进行临时防护;施对其进行临时防护;8 8、在进行索体外防护前,全面检查一次吊杆、在进行索体外防护前,全面检查一次吊杆PEPE层的完好情况,若有损伤,应修补处理后再层的完好情况,若有损伤,应修补处理后再进行。进行。钢管砼拱桥成桥照片宜宾戎州大桥宜宾戎州大桥(净跨净跨260m)巫山长江大桥巫山长江大桥(净跨净跨460m)成桥照片成桥照片谢谢!

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
