收藏 分销(赏)

三种项目成本估算方法.doc

上传人:pc****0 文档编号:7775033 上传时间:2025-01-16 格式:DOC 页数:2 大小:23KB 下载积分:10 金币
下载 相关 举报

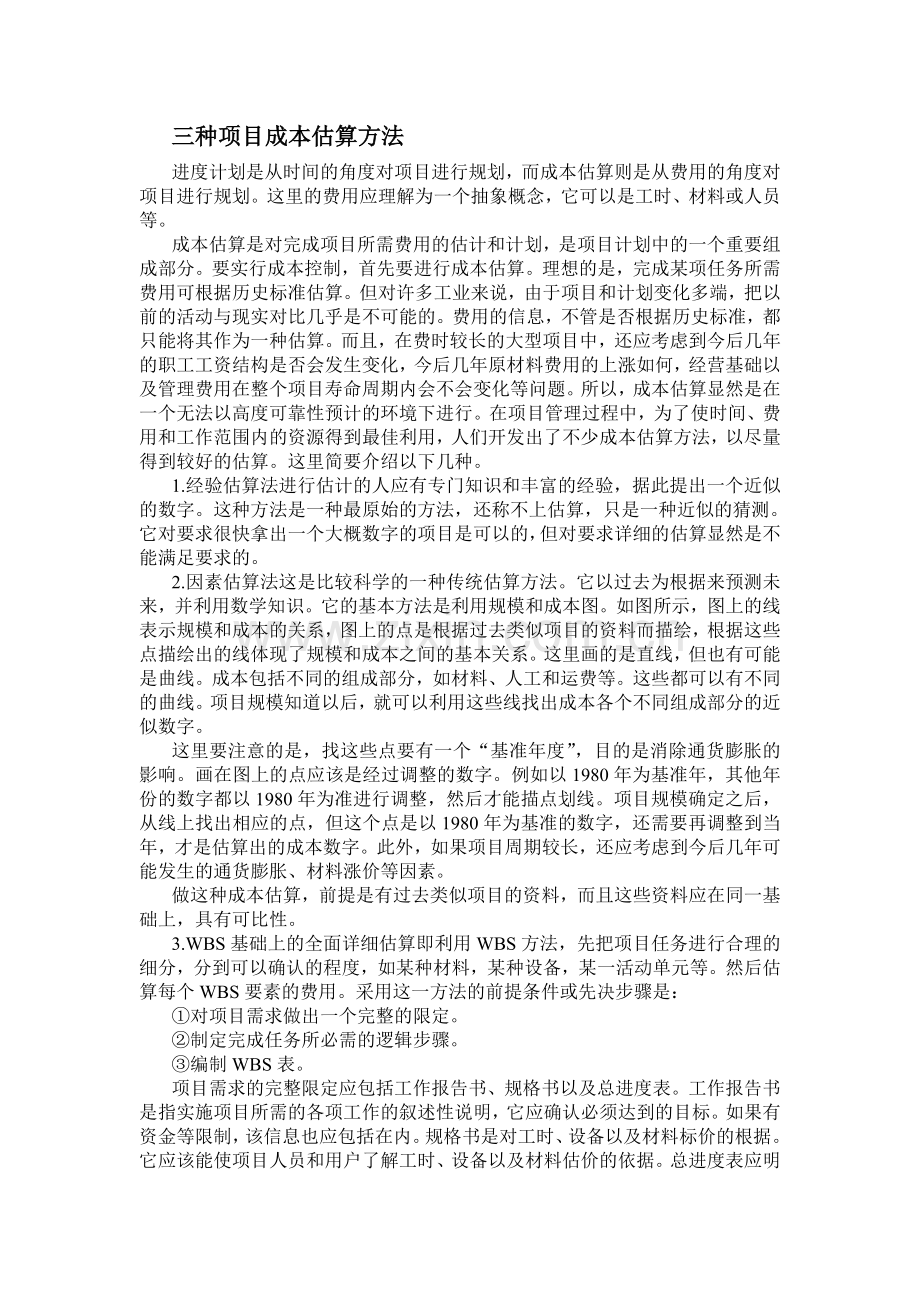

三种项目成本估算方法.doc_第1页
第1页 / 共2页
三种项目成本估算方法.doc_第2页
第2页 / 共2页
本文档共2页,全文阅读请下载到手机保存,查看更方便
资源描述
三种项目成本估算方法 进度计划是从时间的角度对项目进行规划,而成本估算则是从费用的角度对项目进行规划。这里的费用应理解为一个抽象概念,它可以是工时、材料或人员等。 成本估算是对完成项目所需费用的估计和计划,是项目计划中的一个重要组成部分。要实行成本控制,首先要进行成本估算。理想的是,完成某项任务所需费用可根据历史标准估算。但对许多工业来说,由于项目和计划变化多端,把以前的活动与现实对比几乎是不可能的。费用的信息,不管是否根据历史标准,都只能将其作为一种估算。而且,在费时较长的大型项目中,还应考虑到今后几年的职工工资结构是否会发生变化,今后几年原材料费用的上涨如何,经营基础以及管理费用在整个项目寿命周期内会不会变化等问题。所以,成本估算显然是在一个无法以高度可靠性预计的环境下进行。在项目管理过程中,为了使时间、费用和工作范围内的资源得到最佳利用,人们开发出了不少成本估算方法,以尽量得到较好的估算。这里简要介绍以下几种。 1.经验估算法进行估计的人应有专门知识和丰富的经验,据此提出一个近似的数字。这种方法是一种最原始的方法,还称不上估算,只是一种近似的猜测。它对要求很快拿出一个大概数字的项目是可以的,但对要求详细的估算显然是不能满足要求的。 2.因素估算法这是比较科学的一种传统估算方法。它以过去为根据来预测未来,并利用数学知识。它的基本方法是利用规模和成本图。如图所示,图上的线表示规模和成本的关系,图上的点是根据过去类似项目的资料而描绘,根据这些点描绘出的线体现了规模和成本之间的基本关系。这里画的是直线,但也有可能是曲线。成本包括不同的组成部分,如材料、人工和运费等。这些都可以有不同的曲线。项目规模知道以后,就可以利用这些线找出成本各个不同组成部分的近似数字。 这里要注意的是,找这些点要有一个“基准年度”,目的是消除通货膨胀的影响。画在图上的点应该是经过调整的数字。例如以1980年为基准年,其他年份的数字都以1980年为准进行调整,然后才能描点划线。项目规模确定之后,从线上找出相应的点,但这个点是以1980年为基准的数字,还需要再调整到当年,才是估算出的成本数字。此外,如果项目周期较长,还应考虑到今后几年可能发生的通货膨胀、材料涨价等因素。 做这种成本估算,前提是有过去类似项目的资料,而且这些资料应在同一基础上,具有可比性。 3.WBS基础上的全面详细估算即利用WBS方法,先把项目任务进行合理的细分,分到可以确认的程度,如某种材料,某种设备,某一活动单元等。然后估算每个WBS要素的费用。采用这一方法的前提条件或先决步骤是: ①对项目需求做出一个完整的限定。 ②制定完成任务所必需的逻辑步骤。 ③编制WBS表。 项目需求的完整限定应包括工作报告书、规格书以及总进度表。工作报告书是指实施项目所需的各项工作的叙述性说明,它应确认必须达到的目标。如果有资金等限制,该信息也应包括在内。规格书是对工时、设备以及材料标价的根据。它应该能使项目人员和用户了解工时、设备以及材料估价的依据。总进度表应明确项目实施的主要阶段和分界点,其中应包括长期定货、原型试验、设计评审会议以及其他任何关键的决策点。如果可能,用来指导成本估算的总进度表应含有项目开始和结束的日历时间。 一旦项目需求被勾划出来,就应制定完成任务所必需的逻辑步骤。在现代大型复杂项目中,通常是用箭头图来表明项目任务的逻辑程序,并以此作为下一步绘制CPM或PERT图以及WBS表的根据。 编制WBS表的最简单方法是依据箭头图。把箭头图上的每一项活动当作一项工作任务,在此基础上再描绘分工作任务。 进度表和WBS表完成之后,就可以进行成本估算了。在大型项目中,成本估算的结果最后应以下述的报告形式表述出来: ①对每个WBS要素的详细费用估算。还应有一个各项分工作、分任务的费用汇总表,以及项目和整个计划的累积报表。 ②每个部门的计划工时曲线。如果部门工时曲线含有“峰”和“谷”,应考虑对进度表作若干改变,以得到工时的均衡性。 ③逐月的工时费用总结。以便项目费用必须削减时,项目负责人能够利用此表和工时曲线作权衡性研究。 ④逐年费用分配表。此表以WBS要素来划分,表明每年(或每季度)所需费用。此表实质上是每项活动的项目现金流量的总结。 ⑤原料及支出预测,它表明供货商的供货时间、支付方式、承担义务以及支付原料的现金流量等。 采用这种方法估算成本需要进行大量的计算,工作量较大,所以只计算本身也需要花费一定的时间和费用。但这种方法的准确度较高,用这种方法做出的这些报表不仅仅是成本估算的表述,还可以用来作为项目控制的依据。最高管理层则可以用这些报表来选择和批准项目,评定项目的优先性。 以上介绍了三种成本估算的方法。除此之外,在实践中还可将几种方法结合起来使用。例如,对项目的主要部分进行详细估算,其他部分则按过去的经验或用因素估算法进行估算。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 百科休闲 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
