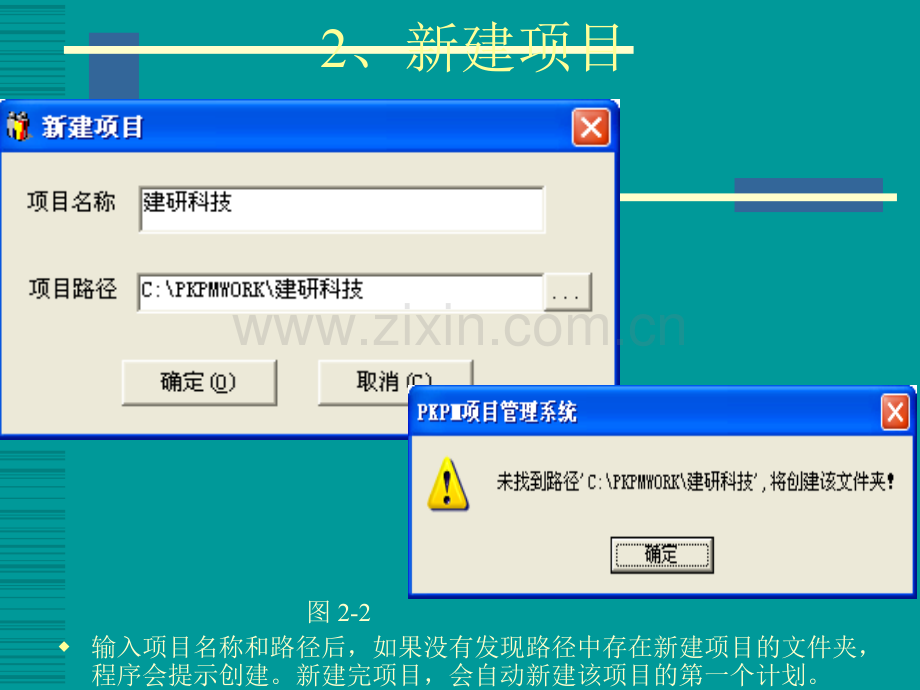

1、1、启动程序2、新建项目 图 2-2w输入项目名称和路径后,如果没有发现路径中存在新建项目的文件夹,程序会提示创建。新建完项目,会自动新建该项目的第一个计划。w图 2-3w以后可以在左边的树上单击鼠标右键【打开计划】,【新建计划】,【加入计划】【删除计划】【重命名】【复制计划】。3、打开工程项目图 2-5w打开工程项目时,默认的类型就是项目文件(.npg),也可以打开计划文件(.npl),这时,左边的项目树就隐藏了。4、输入工序做进度计划图 2-64.1在横道图上增加工序在横道图上增加工序w直接在横道图左边表格的第一个空行中输入工序名称,持续时间w单击鼠标右键增加工序w从模板库导入工序w从其他

2、工程导入工序w从概预算数据生成工序w建立搭接关系(在某个工序上按住鼠标左键拖动到另一个工序上)w根据工期调整工序持续时间 4.2在双代号上画工序在双代号上画工序w用户也可以直接从双代号绘制网络图。当进入双代号图时,工具条上多了按钮,默认情况下,双代号处于调整状态下(被按下)。w当按下 时,变成 ,这时就可以在双代号图上画实工作:w在空白处或某一工作的结束节点上按下鼠标左键,向右拖动鼠标至某一空白处或某一工作的开始节点,放开鼠标左键即可。w图 2-7w当按下 时,就可以在双代号图上增加或删除虚工作(第一次为增加,第二次为删除);w当按下 时,就可以在双代号图上双击某一个实工作或虚工作来删除该工作

3、;w当按下 时,就可以在双代号图上拖动工作名称,移动位置;w注意:在画工作状态下不能调整工作的上下位置。进行操作后,应该按下 回到调整工作状态。w双代号界面上画网络图:可以增加紧前工序,紧后工序等,还可以直接增加虚工序,删除虚工序,删除工序,统一删除形式,根据虚工序不同情况增加不同的搭接关系;w图a 以画图方式增加工序 w图b 删除虚工序 w图c 增加紧后工序 图d 增加紧前工序 w两种删除方法:两种删除方法:通常情况下,删除某项工作后,其紧后工作和紧前工作自动建立搭接关系以保持网络的连续,如图,删除其中的“工作80”,此时“工作80”的紧前工作“工作70”会自动递补为“工作50”的紧前工作,

4、如图:w图 2-8 删除前网络图w图 2-9 删除工作80后w但有时并不需要将某个工作删除后,其紧前工作与紧后工作自动建立搭接关系,此时只要在删除的同时按下Ctrl键,即可实现对该工序和默认搭接关系的删除。这时删除“工作80”后所得到的工作关系如图:w图 2-10 按住CTRL删除工作804.3输入自定义资源消耗数据输入自定义资源消耗数据w在横道图上,单击鼠标右键,选择“浏览资源”,在左下角区域选择“自定义资源及消耗”,然后单击右边按钮,输入自定义资源的名称以及各时间段的资源每日消耗量。w图 2-11 自定义资源及消耗w图 2-12 自定义资源消耗曲线 4.4设置不同的时间段设置不同的时间段w

5、用户在双代号网络图上可以设置多个不同的时间段。按住CTRL键,用鼠标在次要时间刻度上拖动,当放开鼠标时,就在鼠标拖动的范围上设置了一个特殊时间段,见图。w图 2-13 设置特殊时间段 用户可以在该特殊时间段上单击鼠标右键,在弹出的菜单中选择“删除时间区域”,弹出对话框如图,点击“是”,则该特殊时间段设置将被删除。w选择“图形参数”,重新设置特殊时间段的次要时间刻度的显示方式。w图 2-14 设置特殊时间标尺的次要时间刻度w图 2-15 特殊时间标尺5、工程量资源及成本5.1定额及资源定额及资源在横道图或单代号、双代号图上双击某工序,可以输入某在横道图或单代号、双代号图上双击某工序,可以输入某工

6、序所对应的定额子目及数量。工序所对应的定额子目及数量。图2-6单击【补充】按钮:w图 2-17w单击【生成资源】按钮,就可以按照定额内容生成资源,用户还可以在此基础上增加或修改资源。w图 2-18w图 2-19w注意:显示资源图时,要按注意:显示资源图时,要按F5键重新计算并刷新图形!键重新计算并刷新图形!5.2工程量工程量w可以认为这里的工程量为清单量,例如150方土,100方混凝土,主要用于填写进度。图 2-20 工程量w图 2-21 工作完成率w图 2-22 输入工作完成率w图 2-23 设置横道图显示前锋线5.3 材料汇总表材料汇总表w点击【资源需要量】的【生成材料汇总表】,弹出“材料

7、汇总”窗口,如图。图 2-24 材料汇总表w在窗口上方设置“开始时间”及“汇总周期”后,点击“生成汇总并显示”,窗口会显示符合条件的材料汇总表。这些数据可以导出为其它格式,如Excel,DBF,TXT等。图 2-25 生成Excel格式的材料汇总表5.4成本成本w成本包含预算成本、计划成本、实际成本。w预算成本是根据定额量计算的,计划成本是根据资源计划数量及市场单价计算,实际成本需要手工填写;每个工序有了这三项成本,就可以“三算对比”。w图 2-26 资源计划数量及市场单价w图 2-27 工作成本6、进度、进度6.1动态比较动态比较横道图增加了动态比较功能,可以同时显示计划时间和实际时间,增加

8、了显示三层时间标尺(项目天数)功能;图 2-28 横道图计划与实际对比 6.2横道图前锋线横道图前锋线w如果对每个工序输入了完成率,就可以显示进度前锋线。图 2-29 设置横道图显示前锋线 w图 2-30 显示前锋线的横道图6.3双代号前锋线双代号前锋线w图 2-31 设置双代号显示前锋线 w图 2-32 带前锋线的双代号图 7、图形输出w在任何图形下(包括横道图,单代号、双代号,资源图,WBS结构图等),打击打印预览按钮就可以进入打印预览窗口。还可以将图形保存为WMF,PMF文件。w注:PMF文件是转换为PKPM的T格式图形的中间交换文件,可以在施工平面图软件中导入!w图 2-33 输出PK

9、PM图形文件(PMF格式)w图 2-34 输出WMF矢量图形文件w图 2-35 打印预览w图 2-33 其它设置 w图 2-37 打印参数设置 w输出前可以在【页面设置】和【其它设置】中调整有关参数,包括纸张大小、页边距,时间刻度、图形样式、字体等,然后打印输出!w图2-38双代号打印预览及打印设置8、文件的交互w1、可与预算数据接口,能导入预算数据(*.ppk文件);w2、可导入P3数据;w3、可与project文件互转;w4、可与excel文件互导;w5、可保存为*.wmf、*.pmf文件w1、可与预算数据接口,能导入预算数据;w2、可定义特殊时间段;w3、导入、导出P3数据,project文件,excel文件;w4、能采用P3的方式进行项目管理的设置w4、多种生成资源的方式;w5、真正实现双代号、横道图、单代号网络图等图形的同步切换、更新。w6、可横向和纵向控制图形尺寸,可用鼠标拖动时间刻度进行大小的自由缩放。9、相对同类软件的主要优势、相对同类软件的主要优势

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
