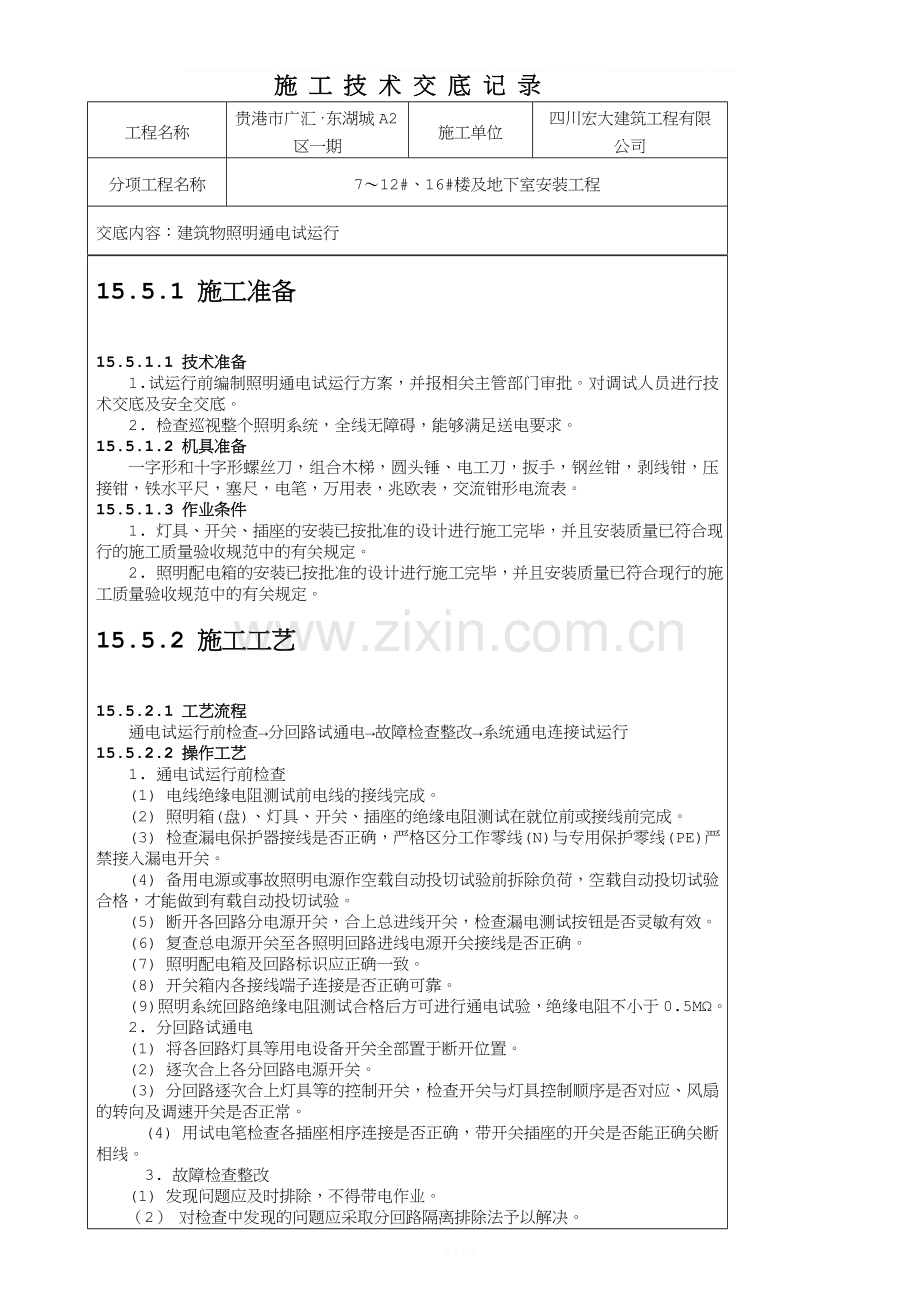

1、_施 工 技 术 交 底 记 录工程名称贵港市广汇东湖城A2区一期施工单位四川宏大建筑工程有限公司分项工程名称712#、16#楼及地下室安装工程交底内容:建筑物照明通电试运行15.5.1 施工准备15.5.1.1 技术准备1.试运行前编制照明通电试运行方案,并报相关主管部门审批。对调试人员进行技术交底及安全交底。2. 检查巡视整个照明系统,全线无障碍,能够满足送电要求。15.5.1.2 机具准备一字形和十字形螺丝刀,组合木梯,圆头锤、电工刀,扳手,钢丝钳,剥线钳,压接钳,铁水平尺,塞尺,电笔,万用表,兆欧表,交流钳形电流表。15.5.1.3 作业条件1. 灯具、开关、插座的安装已按批准的设计进

2、行施工完毕,并且安装质量已符合现行的施工质量验收规范中的有关规定。2. 照明配电箱的安装已按批准的设计进行施工完毕,并且安装质量已符合现行的施工质量验收规范中的有关规定。15.5.2 施工工艺15.5.2.1 工艺流程通电试运行前检查分回路试通电故障检查整改系统通电连接试运行15.5.2.2 操作工艺1. 通电试运行前检查(1) 电线绝缘电阻测试前电线的接线完成。(2) 照明箱(盘)、灯具、开关、插座的绝缘电阻测试在就位前或接线前完成。(3) 检查漏电保护器接线是否正确,严格区分工作零线(N)与专用保护零线(PE)严禁接入漏电开关。(4) 备用电源或事故照明电源作空载自动投切试验前拆除负荷,空

3、载自动投切试验合格,才能做到有载自动投切试验。(5) 断开各回路分电源开关,合上总进线开关,检查漏电测试按钮是否灵敏有效。(6) 复查总电源开关至各照明回路进线电源开关接线是否正确。(7) 照明配电箱及回路标识应正确一致。(8) 开关箱内各接线端子连接是否正确可靠。(9) 照明系统回路绝缘电阻测试合格后方可进行通电试验,绝缘电阻不小于0.5M。2. 分回路试通电(1) 将各回路灯具等用电设备开关全部置于断开位置。(2) 逐次合上各分回路电源开关。(3) 分回路逐次合上灯具等的控制开关,检查开关与灯具控制顺序是否对应、风扇的转向及调速开关是否正常。 (4) 用试电笔检查各插座相序连接是否正确,带

4、开关插座的开关是否能正确关断相线。 3. 故障检查整改(1) 发现问题应及时排除,不得带电作业。(2) 对检查中发现的问题应采取分回路隔离排除法予以解决。(3) 对开关送电时漏电保护就跳闸的现象,重点检查工作零线与保护零线是否混接、导线是否绝缘不良。 4. 系统通电连续试运行 公用建筑照明系统通电连续试运行时间应为24h,民用住宅照明系统通电连续试运行时间应为8h。所有照明灯具均应开启,且每2h记录运行状态1次,连续试运行时间内无故障。试验试运行时间内应无线路过载,线路过热等故障。15.5.3 质量标准15.5.3.1 主控项目1. 照明系统通电,灯具回路控制应与照明配电箱及回路的标识一致;开

5、关与灯具控制顺序相对应,风扇的转向及调速开关应正常。检验方法:观察检查和检查通电试运行记录。2. 公用建筑照明系统通电连续试运行时间应为24h,民用住宅照明系统通电连续试运行时间应为8h。所有照明灯具均应开启,且每2h记录运行状态1次,连续试运行时间内无故障。检验方法:检查通电试运行记录。15.5.4 成品保护1. 检查整改时应注意保持地面、墙面整洁,不得污损。2. 应注意不得损伤已装好的器具。3. 调试完毕后应关门上锁,以防丢失。15.5.5 应注意的质量问题1. 避免某一回路灯具线路发生短路故障,先测量其线路绝缘电阻。2. 减少故障损坏范围,采用开关逐一打开的方法。3. 降低故障损伤程度,

6、灯具试验线路上采用小容量、灵敏度很高的漏电保护器。4. 派专人时刻观察电压表和电流表的指示情况,发现问题及时处理,最大限度地减小损失。5. 根据配电设置情况,安排专人反复观察小开关有无异常,测量100A以上的开关端子温度变化情况,如开关端子有异常立即关闭开关,及时处理。15.5.6 环境、职业健康安全管理措施15.5.6.1 环境管理措施1. 送电调试所剩的电线头及绝缘层等零碎物不得随地乱丢,应分类收集放于指定地点。2. 有噪声的镇流器等不得随地乱丢,应分类收集交给工程指定人员处理。3. 检修灯具过程中掉下的建筑灰渣应及时清理干净。4. 烧坏的灯泡及灯管等不得随地乱丢,应分类收集交给指定负责人

7、统一处理。15.5.6.2 职业健康安全管理措施1. 低压配电柜前面铺一层厚5mm以上宽1m的橡胶板,以保证试验合闸安全,单独开关柜门前放一块干燥的木板,合闸时双脚采在木板上,操作电工必须穿绝缘鞋。2. 调整房间内的开关与灯具的对应次序时,严禁带电作业,检修个别线路及插座时,必须关闭电源,严禁带电作业。3. 经测量发现某开关端子温度很高,必须关闭其前级电源开关,并在前级开关上挂“禁止合闸”牌,然后用试电笔复核此开关无电后,才能开始查找原因,检修。4. 已送电的开关要挂“已送电”字样的标识牌,配电室禁止非操作人员进入。施工人员签字交底日期Welcome ToDownload !欢迎您的下载,资料仅供参考!精品资料
