收藏 分销(赏)

河堤施工组织设计(修改)111.doc

上传人:pc****0 文档编号:7549418 上传时间:2025-01-09 格式:DOC 页数:22 大小:106.50KB 下载积分:10 金币
下载 相关 举报
河堤施工组织设计(修改)111.doc_第1页
第1页 / 共22页
河堤施工组织设计(修改)111.doc_第2页
第2页 / 共22页


点击查看更多>>
资源描述

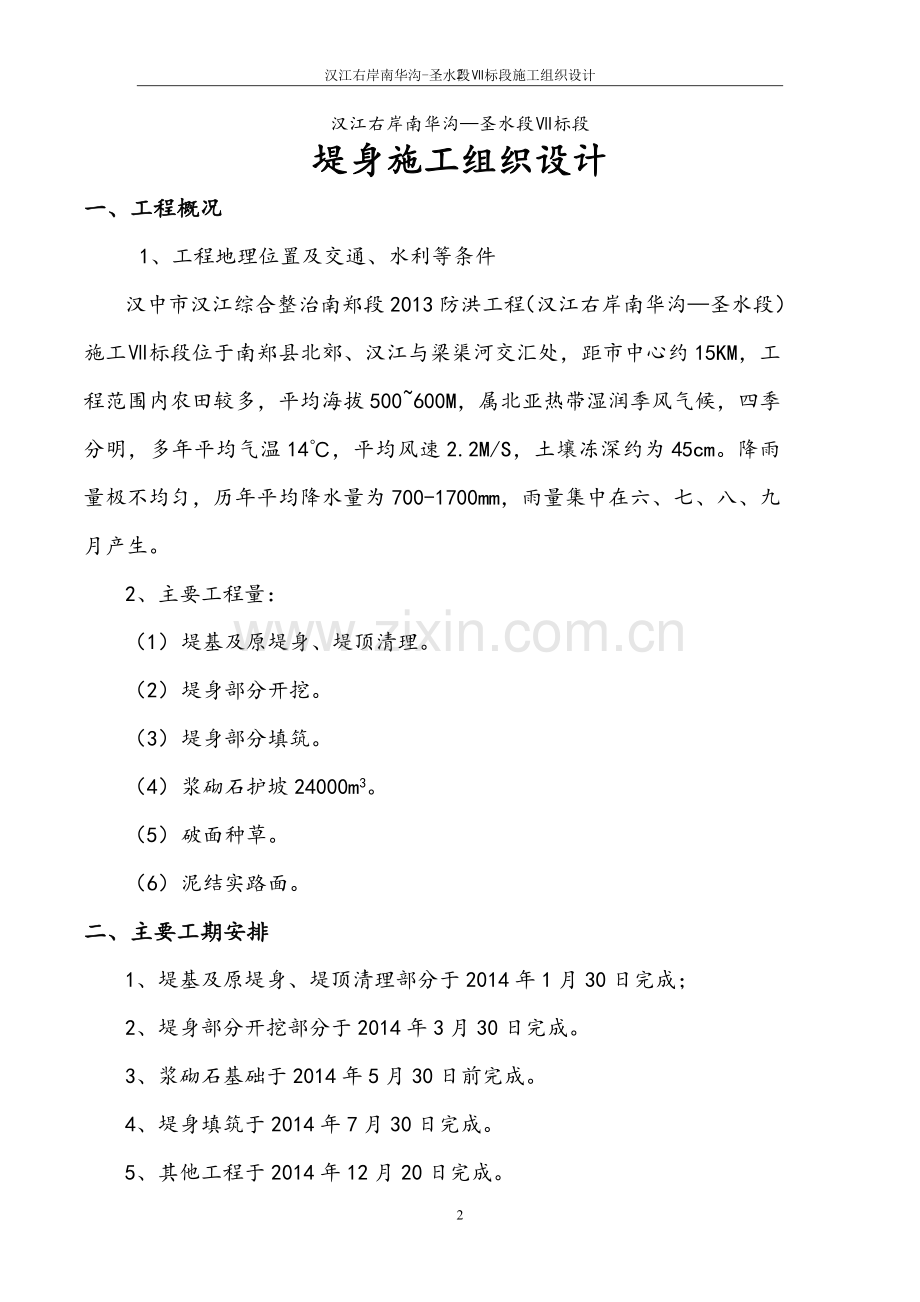

22 汉江右岸南华沟-圣水段Ⅶ标段施工组织设计 汉江综合整治南郑段2013防洪工程 (汉江右岸南华沟—圣水段)施工Ⅶ标段 (K0+012-K1+1050) 施工组织设计 陕西金桥建设工程有限公司 2013年12月 汉江右岸南华沟—圣水段Ⅶ标段 堤身施工组织设计 一、工程概况 1、工程地理位置及交通、水利等条件 汉中市汉江综合整治南郑段2013防洪工程(汉江右岸南华沟—圣水段)施工Ⅶ标段位于南郑县北郊、汉江与梁渠河交汇处,距市中心约15KM,工程范围内农田较多,平均海拔500~600M,属北亚热带湿润季风气候,四季分明,多年平均气温14℃,平均风速2.2M/S,土壤冻深约为45cm。降雨量极不均匀,历年平均降水量为700-1700mm,雨量集中在六、七、八、九月产生。 2、主要工程量: (1) 堤基及原堤身、堤顶清理。 (2) 堤身部分开挖。 (3) 堤身部分填筑。 (4) 浆砌石护坡24000m3。 (5) 破面种草。 (6) 泥结实路面。 二、主要工期安排 1、堤基及原堤身、堤顶清理部分于2014年1月30日完成; 2、堤身部分开挖部分于2014年3月30日完成。 3、浆砌石基础于2014年5月30日前完成。 4、堤身填筑于2014年7月30日完成。 5、其他工程于2014年12月20日完成。 6、施工计划横道图附后。 三、组织机构: 本合同段设立南郑县汉江综合整治防洪工程项目办公室,下设一至七标段负责左、右岸具体施工工作,我部负责南华沟—圣水段右岸k0+012~k1+050段堤坝施工。组织机构框图如下: 南郑县汉江综合整治防洪工程项目办公室 项目经理:李波 技 术 负 责 人 : 常鑫 现场负责人: 李宁 材料负责人: 张琦 设备负责人: 向心绪 实 验 : 于 军 财 务 : 张琦 材 料 : 张琦 办公室 : 程凯越 计划统计 : 常鑫 资 料 : 冯钰潮 测 量 : 李海龙 技 术 : 向心绪 质 检 : 栗明 安全文明 : 崇平安 四、 编制依据 根据现场踏勘,对本工程所处的地理位置和现状,施工招标文件规定要求,本着科学合理、环保节约的原则进行施工方案、施工总平面布置。 1、施工招标文件和本工程业主和招标代理所提供的招标设计图册及工程量清单。 2、满足施工招标文件规定的工期要求,将按照业主和监理公司要求进场准备施工。 3、现场踏勘,社会情况调查和材料来源及价格的调查情况。 4、施工方案中所选定的施工工艺及施工方法 5、国家颁布的法律、法规和现行的技术规范、规程、标准等。 《水利水电建设工程验收规范》SL223-1999 《水利水电工程质量评定规范》(试行)SL176-1996 《建筑工程施工质量验收统一标准》GB50300-2001 《砌体工程施工质量验收规范》GB50203-2002 《浆砌石坝施工技术规范》SD120-84 《混凝土质量控制标准》GB50164-92 《水工混凝土施工规范》SDJ207-82 《水利水电建设工程验收规程》(SL223-2008) 五、施工方法 1、施工布置 (1)施工场地(料场)布置在我段K0+450背水侧;租赁农田作为施工料场使用。 (2) 本标段与Ⅵ标段施工梁渠河两岸,现有河道宽度不能满足两方同时施工;经协商后两标段分上下游施工,改河道于两侧。 (3)施工道路方面因背水侧均为农田,在新建河提上修筑临时便道以供车辆通行。 (4)施工用电及施工用水均比较方便,施工用电用K0+450背水侧塑料厂内动力电;施工用水就近去梁曲河水。 2、施工准备工作: (1)认真复核施工图纸,并做好复核记录,对图纸中的问题及时与监理、设计及建设单位取得联系,尽快处理。 (2)进行中线测量及断面测量、计算、复核工程数量。 (3)根据设计图纸及施工组织进行测量放样,埋置好各标石、标架。 (4)由试验室负责进行料场材料试验,检测材料的各项物理指标。由试验室、材料室以及技术人员对料场储量进行核实,确定开采及调运方案,要求料场储量(包括借料场)超过填料量的1.5倍。 3、堤基、原堤身、堤顶清表工作: 利用挖掘机、推土机等机械、配合人工,将堤基、堤身、堤顶表层杂质、植物根系,腐植土等清除干净(堤基清理应比设计位置超宽50cm以上),并将清除的杂质等运往业主、监理指定地点存放,清除工作务必认真、彻底,并报监理工程师验收,合格后方可进行下道工序施工。 4、填筑试验段施工: (1)选择100m的堤段作为试验段,将试验段分成四等份小块,对清表后的地段进行填前碾压,合格后可进行铺土碾压工作。 (2)选择具有代表性的填料,在试验段中选择两个相邻的试验小块,铺填材料(砂砾石)、天然含水量、厚度均相同的填料,并在另两个试验小块中铺填材料(砂砾石)、厚度相同,含水量分别较天然含水量较高及较低的填料,铺筑厚度为60cm。 (3)按照规范的施工操作要求,碾压一定遍数后,相应的在每个小块上取样,做密度试验,取样方法采用灌水、灌砂法,每试验小块上取样12处,测定其干密度。 (4)观测压实度后的土厚度,并观察压实层底部有无虚层,上下层面结合是否良好,有无光面及剪刀破坏现象,并作好记录。 (5)碾压试验相对压实密度不小于0.65 (6)试验完成后,及时将试验资料进行整理分析,绘制干密度值与压实遍数的关系曲线等,总结出最佳施工方案。 4、挖方施工: (1)本工程挖方工程量较大,主要位于堤基部位。 (2)挖方前应根据标高,中线测设开挖线,严格控制挖方坡度,禁止超挖。 (3)挖方一般预留10~20cm厚,然后采用机械配合人工刷坡。 (4)刷坡工作应一边挖方一边进行,避免挖方后机械无法到达预期位置。 (5)挖方前应设置简易截水沟,防止河水、雨水冲刷边坡,造成坍塌。 (6)挖方应层层推进,注意材料的运输路线畅通,以便土料外运。运输线路在雨天采用布袋等覆盖,防止雨水冲坏路面,影响出料。 (7)挖方出现的砂,应根据堤坝回填进行利用,便注意其物理指标的测定,必要时加以处理。 5、堤身填筑施工 (1)堤身填筑应在试验段的基础上,根据试验数据及标准规定进行。 (2)如遇软弱堤基时,应及时上报监理、业主及设计单位,根据具体情况采用:挖除法、抛石挤淤法、压载挤淤法、排水沙井法等施工方法进行施工。 (2)由测量人员根据设计图纸、桩号进行放线,保证中线及边线位置正确(填筑边线应比设计大30cm以上),并保证坡度正确,边线、中线均应打桩,桩距20m。 (3)施工过程中应保证观测设备的埋置安装和测量工作的正常进行;并保证观测设备和测量标志完好。 (4)填筑施工可分段进行,分段作业长度不应小于100m。分段填筑碾压应设立标志,避免漏压,过压。 (5)填筑前应报监理工程师检查,合格后方可进行填筑施工。 (6)施工作业面应不小于600㎡/每个,并分层统一铺土,统一碾压。对于窄细工作面,采用人工找平,2.8KM蛙式打夯机压实,对较宽工作面,尽量采用推土机整平,然后采用振动压路机碾压,碾压方式参照试验段方法。 (7)在软土地基上筑堤,或用较高含水量土料填筑堤身时,应严格控制施工速度,必要时应在地基、坡面设置沉降和位移观测点,根据观测资料分析结果,指导安全施工。 (8)相邻作业段尽量均衡回填,当段间出现高差时,各段间采用1:3的斜坡相接。 (9)顺堤轴方向在原堤坡上的连接,当坡度陡于1:5时,应将地面坡度削至小于1:5。 (10)回填从堤基开始,逐层填筑,当填至与堤坡开挖平台后与平台一起填筑,填筑厚度应大于8cm,且小于30cm。 (11)在新铺土料时,应采用装载机对压光层作刨毛处理,保证上下层结合面结合良好,无光面接触。 (12)沙砾料采用后退法卸料。 (13)碾压机械行驶方向平行于堤轴线,分段、分层碾压。相邻作业面的搭接碾压,平行堤轴线方向为0.5m,垂直堤轴线方向为3m。 (14)碾压机碾不到的部位,采用蛙式打夯机夯实,夯实时采用连环打法,夯迹双向套压,夯压夯1/3,行压行1/3。 (15)大堤回填碾压到设计标高后,对两侧边坡进行削坡,削坡至设计几何尺寸处,并检查回填压实的质量,对局部达不到设计压实度的,采取措施处理。 (16)在施工中发现填料中有“橡皮土”、层面结合不良、松土层,裂缝和剪切破坏等破坏等现象,应立即停工,根据具体情况进行处理,处理经检查合格后,方准许重新施工。 (17)对于堤身原有的坑穴,应采用人工回填,蛙式打夯机夯实,填至与大面平整后,再统一进行铺筑碾压。 (18)对于平面凹凸起伏较大地段,应根据地形分段进行水平填筑,填筑至统一高程面后,方可统一铺筑回填,不得随地形起伏回填。 6、削坡及坡面整理 (1)堤身填筑至每一个平台以后,可进行平台以下的削坡工作。 (2)削坡采用挖掘机进行,人工配合。 (3)测量放线后根据尺寸进行削坡,坡面应平整,满足设计坡度。 7、浆砌石基础及护坡施工 (1)施工采用分段施工法,根据渗水量大小,施工人员数量、材料、排水能力的情况,分段进行砌石施工。 (2)每施工段应不小于15m。 (3)基础及护坡应设置沉降缝,按10m/道设置,缝宽2cm,缝内沥青砂浆填充。 (4)浅基开挖采用放坡开挖,坡度1:1,设置排水沟、集水坑,用潜水泵进行排水。 (5)深基开挖(深度在3.0m以上),根据情况采用土袋进行围堰,必要时进行打桩支护。采用木制桩,桩长2~4m,根据基础深度分台阶打桩,坡度1:1。 (基坑支护示意图如下页:图中只示意河床侧,堤身一侧与河床可采用相同的支护方法) 基础开挖方案示意图 水位 原河床面 木桩 沙袋围堰 浆砌石 (6)如遇软弱堤基时,应及时上报监理、业主及设计单位,根据具体情况采用:挖除法、抛石挤淤法、压载挤淤法、排水沙井法等施工方法进行施工。 (7)设置排水沟及集水井,采用泥浆泵进行排水。挖方土可用于回填或运至指定地点存放,不得堆置于基础边缘。水泵数量根据具体渗水量确定。 (8)对于回填压实并完成削坡后的的大堤,经测量放线后,在堤基临水侧护脚处采用挖掘机开挖,人工配合进行清理。 (9)护脚基础应平整密实,并经监理工程师检测同意后,方可进行护脚下砌筑。 (10)基础开挖到设计深度后进行浆砌石基础砌筑,砌筑时,若地下水位较浅,采用明沟排水进行,排水泵的数量根据渗水量的大小确定。 (12)砌筑所用的石料,应满足岩性,强度等指标,并且要大致平整,上下两面平行,无尖角、薄边,厚度大于20cm。 (13)石料应冲洗干净,保持湿润。 (14)浆砌石砌筑时,先按设计要求,进行定位放线,并挂施工线,坡度采用木板控制,采用坐浆法分层砌筑。 (15)先铺设3cm~5cm砂浆,边铺浆边砌石,砌缝用砂浆填充饱满,并用扁铁插捣密实。 (16)上下层砌石应错缝砌筑,砌体外露面应平整美观,外露面上的砌缝应预留4cm 深的空隙,以备勾缝处理,水平缝宽度不大于2.5cm,竖缝宽度不大于4cm。砌实应垫稳填实,与周边砌片石靠紧,严禁架空。 (17)砌筑时须布设泄水孔及反滤层,泄水孔孔径为75mm,泄水孔间距2m梅花形布设,外倾5%,在排水孔后面用土工布包裹风化砂作为反滤层。泄水孔用PVC管在砌筑前埋好。泄水孔与墙后滤水层连通好,要使反滤层中的水可以进入泄水孔。 (18)严禁出现通缝,叠砌和浮塞;不得在外露面用块石砌筑,而中间以小石填心。 (19)砌筑采用M7.5#砂浆,砂浆应经配合比试验,合格后方可使用。 (20)勾缝采用M10#砂浆,勾成凹缝,砂浆应经配合比试验,满足强度要求。 (21)砌体外露面应在砌筑后12—18小时之内进行及时养护。养护时间为14天,并经常保证砌体外露面湿润。 (22)基础外侧应及时回填、压实。密实度符合设计及规范要求。 9、坡面种草 (1)坡面植草应根据设计要求选用品种优良的草种。根据设计范围进行种植,符合设计要求。 10、其它设施的施工 (1)各种成品材料应根据设计要求选用优质产品。并注意运输及保管,不得有所损坏。 (2)不许外购的预制件等,应根据总体工期及施工计划的安排提前进行预制,并注意妥善保管。 (3)根据设计进行准确定位、安装。保证先行顺直、外表美观。 六、冬雨季施工措施 1、冬季施工保证措施 (1)、控制砼、砂浆的出机温度,采用有效的措施使拌出砼温度≥5℃。 (2)、采取砼浇筑后加草袋覆盖或塑料薄膜等保温措施。 (3)、沟槽粘土回填避免用带冻块土质。 (4)、提前准备防冻保温和防雨保护物资,如草袋、薄膜等,确保砼不受冻。 (5)、气温低于0℃时,不得浇筑砼,平均气温0~5℃时浇筑砼要适当延长砼拌和时间,应比常温时延长50%,养护时不得洒水,利用草袋覆盖养护。 (6)、大风、雨雪天停止施工。 2、雨季施工保证措施 (1)根据施工现场实际情况,降雨影响较大的工程优先安排施工,对地下水丰富及地形低洼处,应集中人力、机具,采取分段突击的方法,完成一段再开一段。 (2)雨季施工坚持“两及时”,遇雨及时检查,发现问题尽快解决;雨后及时整改,遇有险情尽快处理。 (3)作好施工场地的排水,保持排水沟渠的畅通。 (4)做好填筑层面排水坡,使其表面无积水,严格控制填料的含水量,必要时进行晾晒处理,达到最佳含水量时方能进行压实作业。 (5)施工期间注意天气变化,设专职人员收听、播报天气预报,及时做好防护工作。 (6)驻地、拌合站、预制场、临时便道要做好排水工作,加强拌合站与施工现场联系,发现天气变化,及时停工。 (7)施工中遇雨水时,要立即停工。对雨淋后不合格混合料要予弃置,不得使用。 (8)结构物施工,做好基坑的排水,防止雨水流入,必要时采用蓬布进行覆盖,以保证结构物的质量。 (9)配备充足的防洪、防汛物资和器材,成立防洪组织,制定防洪措施。服从业主和当地政府对防洪工组的统一安排和调动。 七、质量保证措施 1、提高全体参建人员的质量意识,明确责任,全员参与质量管理。 2、建立完善的质量保证体系。 (1)由试验室负责填料的物理指标分析,进行密实度、干密度等各项试验,并对所填筑的工程进行压实度检测,合格后报监理工程师进行检查。 (2)由测量组负责测量放样,控制填筑高度,分层厚度;中线、宽度等指标控制,根据规范规定进行自检,合格后报监理工程师检查。 (3)由试验室、材料员负责料场材料的检测、管理、采运,不合格材料不得用于工程。 (4)对各项施工、检测数据应做详细记录,并出据施工技术资料,报监理工程师检查、确认。 (5)施工过程中,经常目测、手测,并辅以简易试验,确定筑堤土料的土质及天然含水量。 (6)堤身填筑时,碾压配套机具,碾压方法,碾压遍数,应与试验段施工一致。 (7)压实度检测取样应具有代表性,且分布均匀。取样部位为检测层底部1/3处,当厚度不满足时,以环刀底面达下层顶面时环刀取满土样为准,并记录压实层厚度。 (8)每次检测施工作业面不宜过小,并按填筑量每100m3~150 m3,取1个样,如属狭长作业面,按每20m~30m取一个样。 (9)对质量有怀疑的地段,可根据情况加大取样数量,但实验结果仅作为质量检查参考,不作为碾压质量评定的统计资料。 (10)砌筑采用座浆法施工,严禁灌浆施工。 (11)浆砌原材料、配合比、强度应符合设计要求。砂浆应随拌随用。砂浆达到初凝时,做废料处理。 (12)浆砌石勾缝所用的水泥砂浆应采用较小的水灰比。勾缝前要先剔缝,缝深20~40mm,用水清洗干净,洒水养护不少于3天。砌筑完毕8小时后方可进行勾缝。 (13)浆砌用的砂浆,每单元工程取样1~2组,进行砂浆抗压强度试验。 八、安全生产保证措施 1、 利用各种宣传工具,采取多种教育形式,使职工牢固树立安全第一的思想,不断强化全员安全意识,建立安全保证体系,使安全管理制度化,教育经常化。 2、 各级领导在下达生产任务时,必须同时下达安全技术措施,检查工作时,必须同时检查安全技术措施和执行情况,提出安全生产要求,把安全生产贯彻到施工的全过程中去。 3、 认真坚持执行定期安全教育,安全讲话,安全检查制度,设立安全监督岗,支持和发挥群、专安全人员的作用,对发现的事故隐患和危及工程、人身安全的事项,要立即处理,作出记录,限期改正,落实到人。 4、严格按照路基土石方施工规范组织施工,运输车辆及施工机械要严加管理,经常检查制动和运转部分情况,防止意外事故发生。在公路与便道交叉运输繁忙的道口,设立安全监督岗,指挥行人和车辆,确保汽车运输及行人安全。 5、 施工前,对标段范围内地下通讯电缆线、供水、排污管线的分布、走向、埋深作详细的调查,做出明显的标志,制定保护措施,确保不受破坏。 6、 在雨季来临前做好防汛准备,所有排水系统要确保其畅通。重要物资、机具要提前做好防汛安排,必要时须搬迁至安全的地方。雨季期间,各施工队要坚持调度昼夜值班,并注意当地天气预报。确保施工不受或少受影响。 7、 电气设备的使用,非专职人员,不得操作。 8、雨天应对电气设备加以覆盖,防止进水发生危险。 九、文明施工保证体系 成立文明工地施工管理委员会,积极配合业主单位做好工地文明施工。施工过程中,想业主所想,急业主所急,做文明的承包商。文明工地施工管理委员会由管生产的项目副经理分管文明施工工作,由综合办公室指派一人专门负责文明工地建设。 工地布置建设时,按文明工地标准进行,按规定标准建设食堂、浴室、厕所,并经常打扫、清洗。 开展文明工地、文明班组建设活动,按照各单位的施工范围进行分区卫生包干,将责任落实到人。 认真做好施工现场和生活区的规划,现场材料、工具摆放整齐有序,电缆、水管分别架设。不乱扔垃圾和废弃材料,做到工完料尽场地清。生活区定期进行卫生清洁和消毒杀菌,进行必要的文明宣传和文明共建活动,创建一流的卫生文明的生活环境和施工环境。 指派专人统一管理和协调工地的治安保卫、施工安全和环境保护等有关文明施工事项,形成良好的生产、生活环境。 搞好现场施工道路的维修工作,做到路面平整、干净,保证道路畅通,危险地段设置明显标志,及时清除路障,同时要求所有车辆驾驶员文明礼貌驾车,且对车辆经常进行维护、冲洗,保持良好车容、车貌。 教育现场全体人员遵纪守法,坚决杜绝打架斗殴、赌博等不良行为。 尊重当地民风民情以及当地少数人民的生活习惯,与当地政府、当地人民群众以及监理人、设计代表等机构建立良好的关系,为文明施工创造良好的氛围。 施工过程中,坚持尊重地方政府、相信地方政府、依靠地方政府的原则,加强走访联系与请示回报,主动服从各级地方政府的指导,施工计划和要求要提前报交当地政府和有关部门,以取得地方政府的配合与支持。做到在与地方政府的长期交往中,建立良好的往来关系,融洽感情,加深了解并增进友谊。 明确业主与承包商的关系,摆正自身位置,认真履行合同,尊重监理人,自觉接受和服从监理人的监督和指导。 全体上岗人员进入工作场地,身着统一醒目的服装。来往于工区的施工机械、车辆均涂刷醒目的标志。 工程竣工后迅速撤离施工现场并彻底清除施工临时建筑物和其它一切废弃物。 在工程移交后的质量保证期内跟踪工程运行情况,及时反馈信息,对可能出现的问题及时通知业主并协商解决,保证工程的安全运行。 十、施工环境保护体系 在工程施工过程中,严格遵守国家和地方政府下发的有关环境保护的法律、法规和规章以及监理人制定的有关本工程环境保护的规则,加强对粉尘、废水、弃渣的控制和治理,努力控制粉尘以及做好废水和废油的治理和排放。遵守有关鱼类和野生动物、树木、文物保护、防火及废弃物处理的规章制度,随时接受业主、监理人及当地政府环境机构的监督检查。 A、自然环境的保护: 保护施工区外的场地及植被;未经允许不自行砍伐树木。凡没有使用价值的可燃物,经有关部门批准后尽快将其烧毁。无法烧尽的废物,严重污染环境的按照专门的规定进行处理,其它废物必须堆砌在监理人批准的弃碴场。对于合同规定的施工活动界限之外的植物、树木尽量维护原状。 B、粉尘等大气污染防治措施: 施工期间,晴天对弃土区和施工道路进行洒水;车辆行使速度一般不超过40km/h,以减少施工扬尘。水泥等粉状建筑材料设专门库房堆放。定期保养施工设备,减少噪音。检查汽车、吊车等用油设备的废气排放量,不合格者不使用。施工期间,不随意燃烧树木及废物,以免污染空气。 C、水源污染防治措施: 采取措施防止任何污染物质直接或间接地进入河道,各种施工用的燃料、油料等做到严格管理,特殊保管储存地远离地表水源。做好施工生产、生活区排水系统的设计,生产、生活废水及污水都经过沉淀等处理达到排放标准后才排放,严格防止废水、污水直接排入河道。对岸上的生活垃圾和生产垃圾,集中收集并运至设置的垃圾处理点,进行处理后,再根据监理人的安排进行堆放。 十一、工程进度保证体系 (1)进度计划的编制 根据监理人批准的施工计划,建立目标工期计划,重点对影响本标段工程直线工期的单项工程的关键线路进行控制,然后根据每天完成的工程项目进行分析比较,确定按当前施工进度继续施工,将对目标工期造成的影响,从而对现行计划进行调整,达到全工程按动态管理来进行控制,实现预期的进度计划。 工程实施前,编制工程实施网络计划,根据此目标控制和调节进度、资源和费用,通过比较实际进度和目标进度差别,及时调整下一步计划。 根据施工总进度网络计划,分解为不同时段的计划组织施工,对总进度、季度计划细化到日,对月、周计划细化到班,实现以日计划保周计划,周计划保月计划,月计划保季度计划,季度计划保总进度计划的控制方法。在实际施工中,系统分析各种因素对工期带来的不利影响,找出对应办法,确保重点目标和总进度计划的实现。 (2)进度计划的实施和控制管理 符合 建立工程进度目标控制系统 编制进度计划 布置落实相应的保证措施 进度实施 收集信息进行分析 确定调整的关键点 实施进度调整 调整后的进度计划 不符合 工程进度控制管理流程 进度计划实施与管理: 使目标计划执行人员明确计划工程量、完成计划的资源与费用,合理配置人员、设备和材料。 建立执行情况的反馈机制: 遇不可抗拒因素造成施工方案和目标计划的重大改变时,与建设方协商按更新的目标实施。 对计划工程项目实行项目管理,实行进度目标管理。 (3)工程进度保证措施 施工中采用平行流水作业方式,分区段、分单元同时作业。根据施工场地狭长的特点,设备等均采用可移动式。 加强现场管理,落实生产责任制,明确责任、定额生产、奖罚分明,从施工组织和管理制度上保证工程施工速度。 施工处于冬雨季节,及时作好场地施工准备,如清理、排水等,施工道路加铺碎石,保证道路畅通。 加强与材料供应商联系,确保材料供应满足要求。 选用具有丰富施工经验的高级工程技术人员和优秀的管理人才,并组织好劳力,确保劳动人员满足施工进度需要。 陕西金桥建设工程有限公司 汉江右岸南华沟—圣水段Ⅶ标段项目部 2013年12月26日 主要机械设备一览表 序号 名称 规格 数量 状态 备注 1 挖掘机 PC-300 PC-220 3 良好 2 蛙式夯实机 2.8KW 4 良好 3 振动压路机 20t 1 良好 4 装载机 ZL-50 1 良好 5 洒水车 东风 1 良好 6 自卸汽车 14T 4 良好 7 搅拌机 350 300 3 良好 8 发电机 120kw 15kw 3 良好 9 水泵 5 良好 10 水准仪 南方测绘 2 良好 11 全站仪 三鼎 1 良好 22
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 百科休闲 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
