资源描述
一、单选题
1B 2D 3D 4C 5A
二、多选题
1.BE 2AC 3BDE 4AD
三、判断题
1错 2错 3错 4对 5对
四、计算题

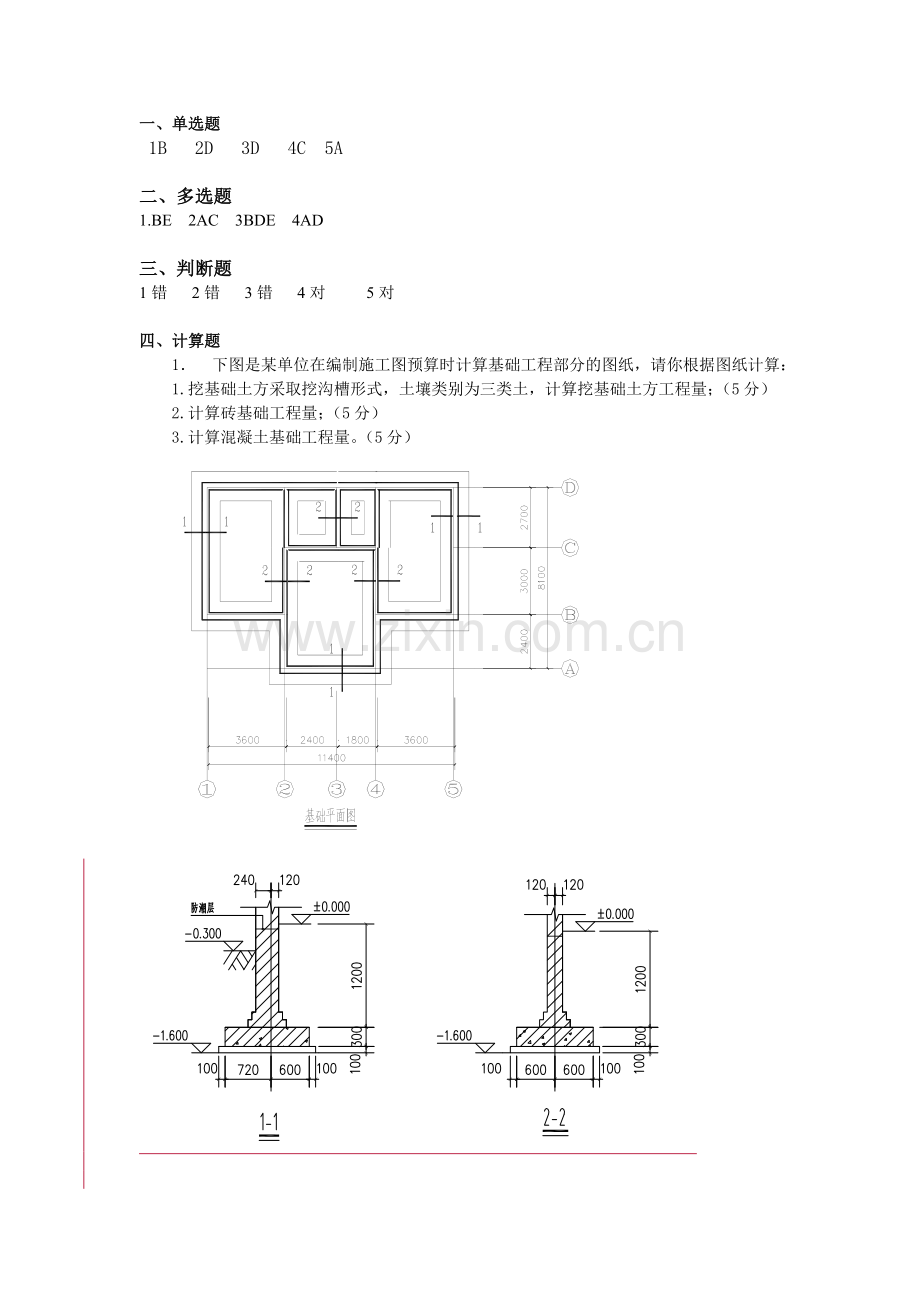

1. 下图是某单位在编制施工图预算时计算基础工程部分的图纸,请你根据图纸计算:
1.挖基础土方采取挖沟槽形式,土壤类别为三类土,计算挖基础土方工程量;(5分)
2.计算砖基础工程量;(5分)
3.计算混凝土基础工程量。(5分)
解:1.土壤类别为三类土,放坡起点为1.5m,而挖沟槽深度约为1.6-0.3=1.3m<1.5m
所以不放坡
外墙基础沟槽及面积:(0.3*2+0.72+0.6+0.1*2)*1.3=2.756 m2
内墙基础沟槽及面积:(0.3*2+0.6*2+0.1*2)*1.3=2.6 m2
外墙基础中心线长度:(11.4+8.1)*2+0.06*8=39.48m
内墙基础净长线长度:5.7*2+2.7+4.2-0.7*8=12.7m
挖基础工程量为2.756*39.48+2.6*12.7=141.83 m3
2.外墙中心线 同上为39.48m
内墙净长线:5.7*2+2.7+4.2-0.12*8=17.34m
外墙砖基础截面面积:1.2*0.365+0.04725=0.48525 m2
内墙砖基础截面面积:1.2*0.24+0.4725=0.33525 m2
砖基础工程量:0.48525*39.48+0.33525*17.34=24.97 m3
3.外墙混凝土基础面积:(0.72+0.6)*0.3=0.396 m2
外墙混凝土基础面积:(0.6+0.6)*0.3=0.36 m2
外墙混凝土基础长度:39.48m
内墙混凝土基础长度:5.7*2+2.7+4.2-0.6*8=13.5m
混凝土基础工程量:39.48*0.396+13.5*0.36=20.49 m3

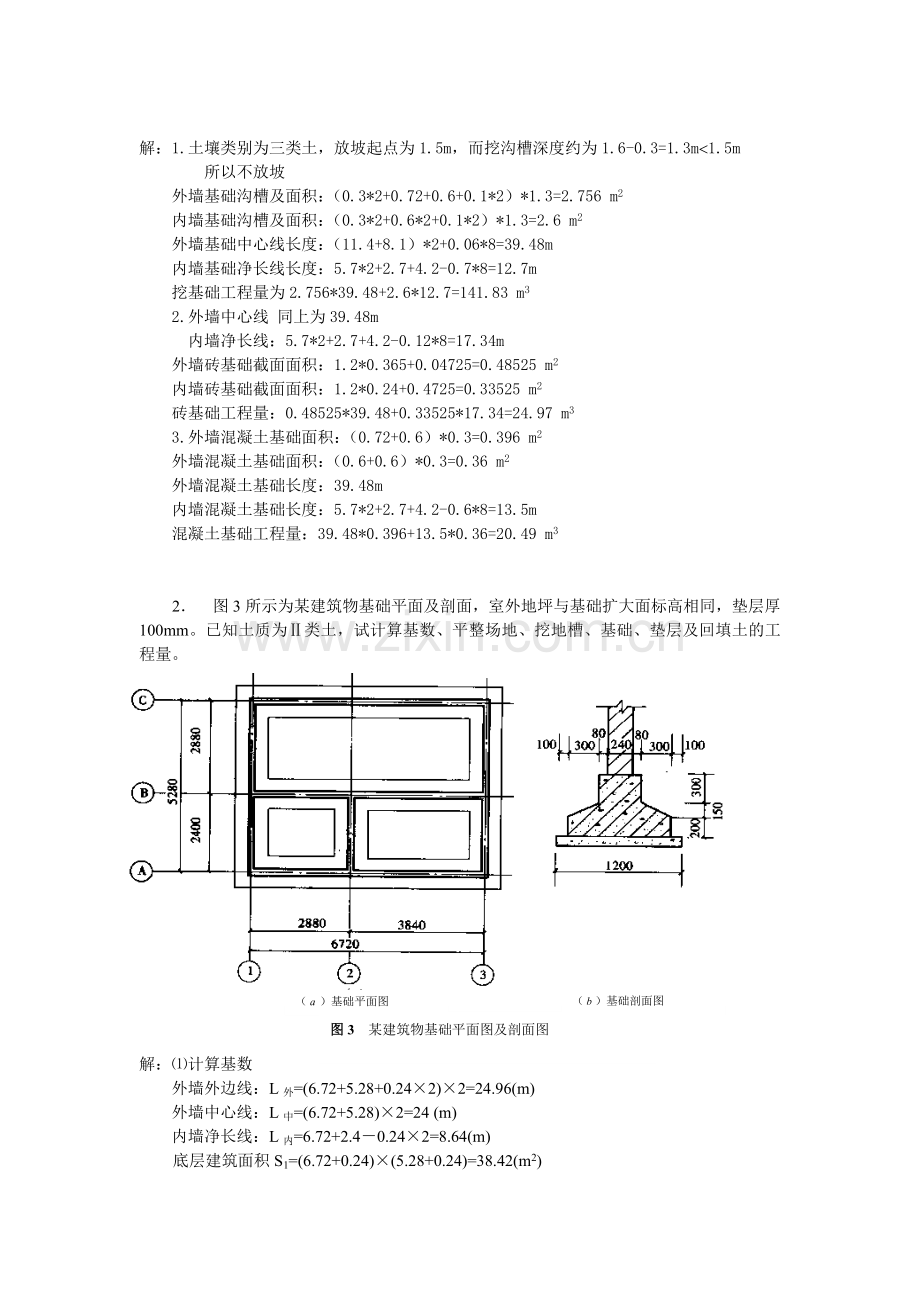

2. 图3所示为某建筑物基础平面及剖面,室外地坪与基础扩大面标高相同,垫层厚100mm。已知土质为Ⅱ类土,试计算基数、平整场地、挖地槽、基础、垫层及回填土的工程量。
图3 某建筑物基础平面图及剖面图
()基础平面图
()基础剖面图
解:⑴计算基数
外墙外边线:L外=(6.72+5.28+0.24×2)×2=24.96(m)
外墙中心线:L中=(6.72+5.28)×2=24 (m)
内墙净长线:L内=6.72+2.4-0.24×2=8.64(m)
底层建筑面积S1=(6.72+0.24)×(5.28+0.24)=38.42(m2)
⑵计算平整场地工程量
S平=S1+2L外+16
=38.42+2×24.96+16
=104.34(m2)
⑶计算挖地槽工程量V挖
工作面宽C=0.3m,不放坡。
内墙基础底面间净长线:L基内=6.72+2.4-1×2=7.12(m)
V挖=(1.2+2×0.3)×(0.3+0.15+0.2+0.1)×(24+7.12)=42.01(m3)
⑷基础、垫层体积V基础+垫层
V基础+垫层={0.3×(0.24+2×0.08)+(0.15/2)×[(0.24+2×0.08)×2+0.3×2]
+0.2×(1.2-0.2)+0.1×1.2}×((24+7.12)
=17.12(m3)
⑸计算回填土工程量V填
V填=(V挖-V基础+垫层)×1.15=(42.01-17.12) ×1.15
=28.63(m3)
3. 某箱式基础,长28.3m,宽10.5m,室外标高-0.8m地下常水位标高-3.5m,侧壁做垂直防水层,素混凝土垫层200mm厚。计算清单项目“挖基础土方”的合价,并编制其综合单价分析表与计价表。(已知挖基础土方清单工程量800m3,三类土,人工挖土,单(双)轮车运土,运距100m,抽水机降水。人工单价:25元/工日,中砂M5(425#)单价:120元/m3,普通粘土砖单价:200元/千块,砾石10单价:40元/m3, 电动单级离心清水泵φ100mm单价:65元/台班,电动夯实机(20-62kgm):20元/台班。管理费、利润等取30%。人工挖土方超过1.5米深时,人工工日的定额消耗量乘系数1.8,回填土采用夯填.)
