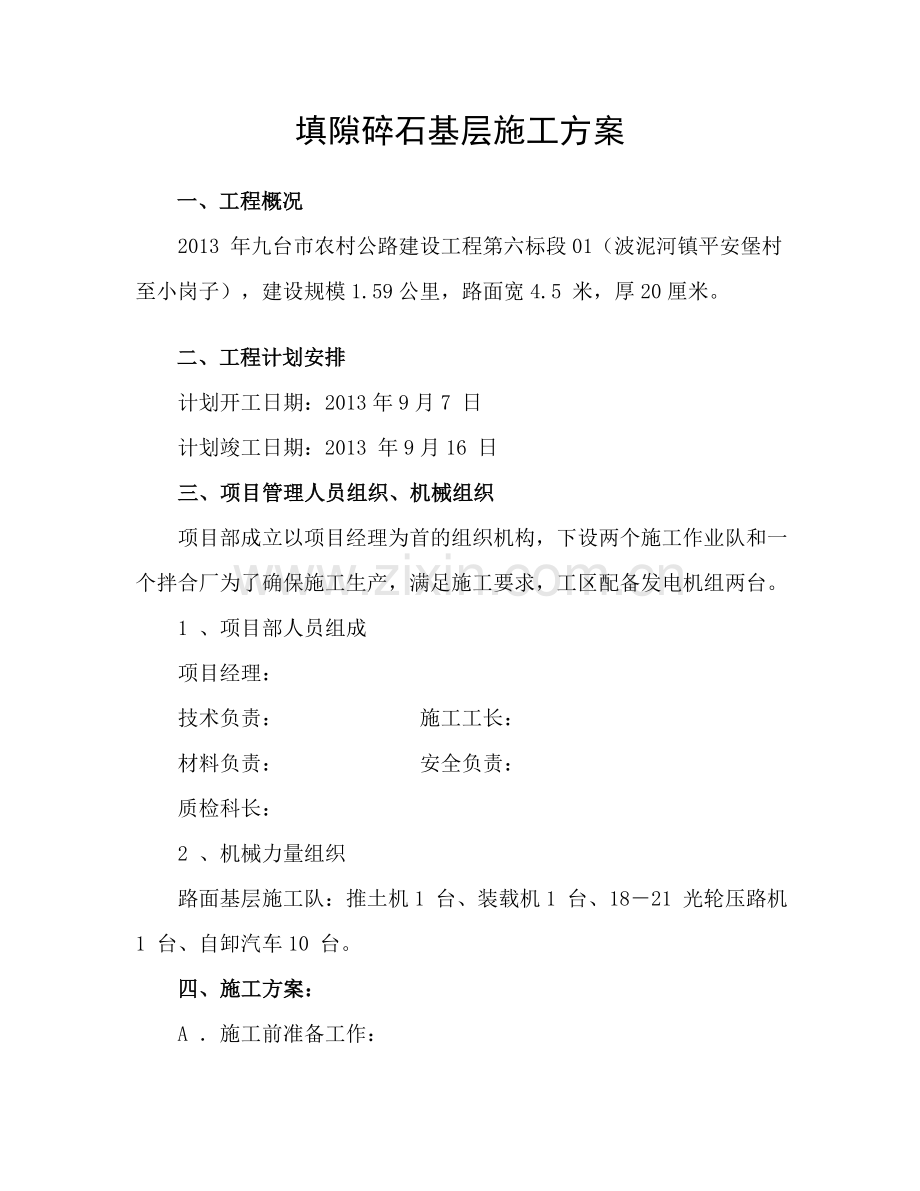

1、填隙碎石基层施工方案一、工程概况 2013 年九台市农村公路建设工程第六标段01(波泥河镇平安堡村至小岗子),建设规模1.59公里,路面宽4.5 米,厚20厘米。二、工程计划安排 计划开工日期:2013年9月7 日 计划竣工日期:2013 年9月16 日 三、项目管理人员组织、机械组织 项目部成立以项目经理为首的组织机构,下设两个施工作业队和一个拌合厂为了确保施工生产,满足施工要求,工区配备发电机组两台。 1 、项目部人员组成 项目经理: 技术负责: 施工工长: 材料负责: 安全负责: 质检科长: 2 、机械力量组织 路面基层施工队:推土机1 台、装载机1 台、1821 光轮压路机1 台、自卸

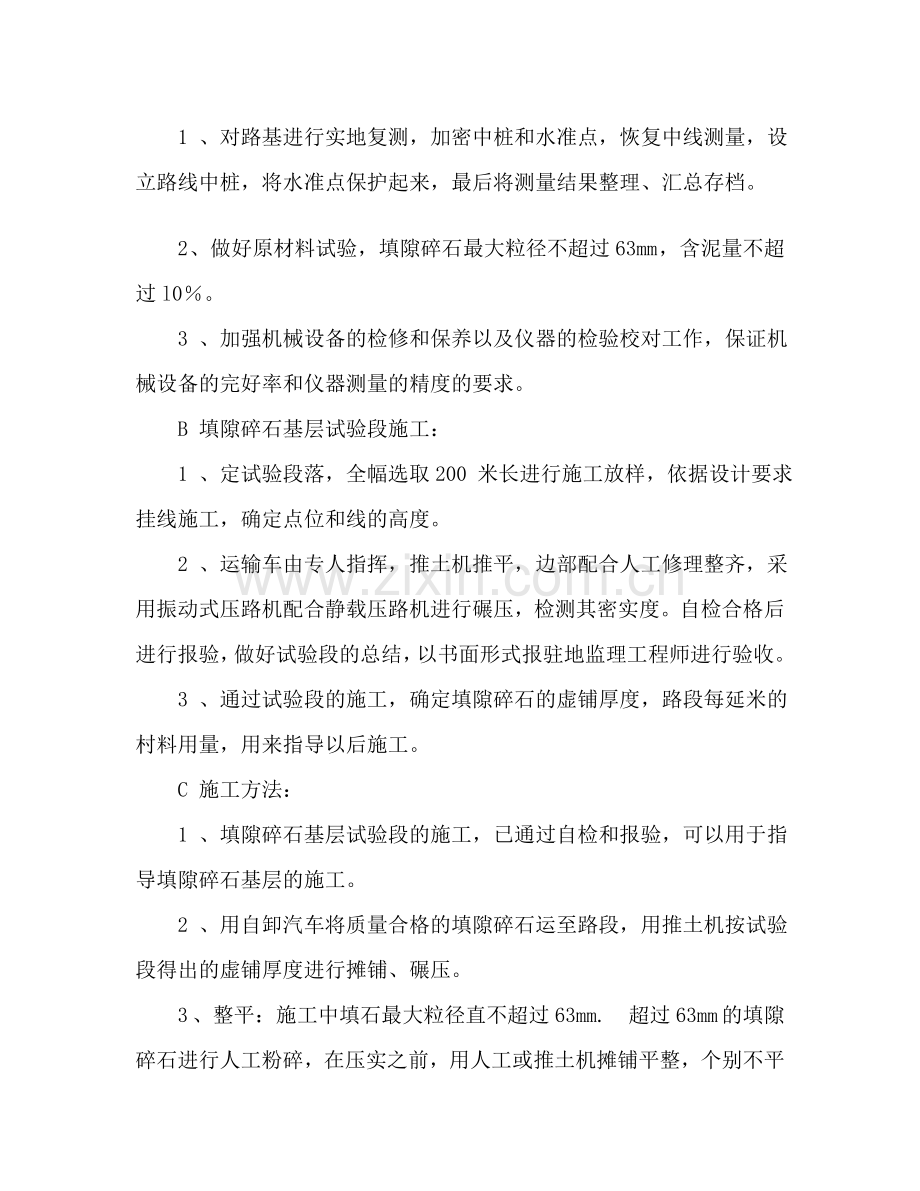

2、汽车10 台。 四、施工方案: A 施工前准备工作:1 、对路基进行实地复测,加密中桩和水准点,恢复中线测量,设立路线中桩,将水准点保护起来,最后将测量结果整理、汇总存档。2 、做好原材料试验,填隙碎石最大粒径不超过63mm ,含泥量不超过l0。 3 、加强机械设备的检修和保养以及仪器的检验校对工作,保证机械设备的完好率和仪器测量的精度的要求。 B 填隙碎石基层试验段施工: 1 、定试验段落,全幅选取200 米长进行施工放样,依据设计要求挂线施工,确定点位和线的高度。 2 、运输车由专人指挥,推土机推平,边部配合人工修理整齐,采用振动式压路机配合静载压路机进行碾压,检测其密实度。自检合格后进行
3、报验,做好试验段的总结,以书面形式报驻地监理工程师进行验收。 3 、通过试验段的施工,确定填隙碎石的虚铺厚度,路段每延米的村料用量,用来指导以后施工。 C 施工方法: 1 、填隙碎石基层试验段的施工,已通过自检和报验,可以用于指导填隙碎石基层的施工。 2 、用自卸汽车将质量合格的填隙碎石运至路段,用推土机按试验段得出的虚铺厚度进行摊铺、碾压。 3 、整平:施工中填石最大粒径直不超过63mm. 超过63mm 的填隙碎石进行人工粉碎,在压实之前,用人工或推土机摊铺平整,个别不平处,用人工配合以细石屑找平。 4 、初压:用18T 压路机碾压2 至3 遍,碾压时应错位碾压,初平终了时表面应平整,并具有
4、要求的路拱和纵坡。 5 、碾压:选用工作质量18T 以上的重型振动压路机压实,先压两侧后压中间,压实路线对于轮碾应纵向互相平行,反复碾压行与行之间应重叠40 至50cm;前后相邻区段应重叠100 至15Ocm。 第一遍不振动静压,然后先慢后快,先弱至强。碾压行驶速度开始用慢速,最大速度不超过4km/ h 。确保碾压无死角,无漏压,碾压均匀。五、确保工程质量、安全施工及施工工期的措施我方的质量宗旨是“严格施工管理,规范作业程序,提供优质服务,创建优良工程。”确保工程质量、施工安全及施工工期。 为把本合同段工程建成一条环境优美的公路,我单位将在施工中最大限度维护原来的地貌地形,保持原来的生态环境,在施工中加强管理落实到位为展示我公司的风采,在施工中我们在施工路段设标语,建立各种标牌,技术人员持证上路,此分项工程结束后做到工完、料净、场地清,修建一条让政府放心,人民满意的优质公路。
