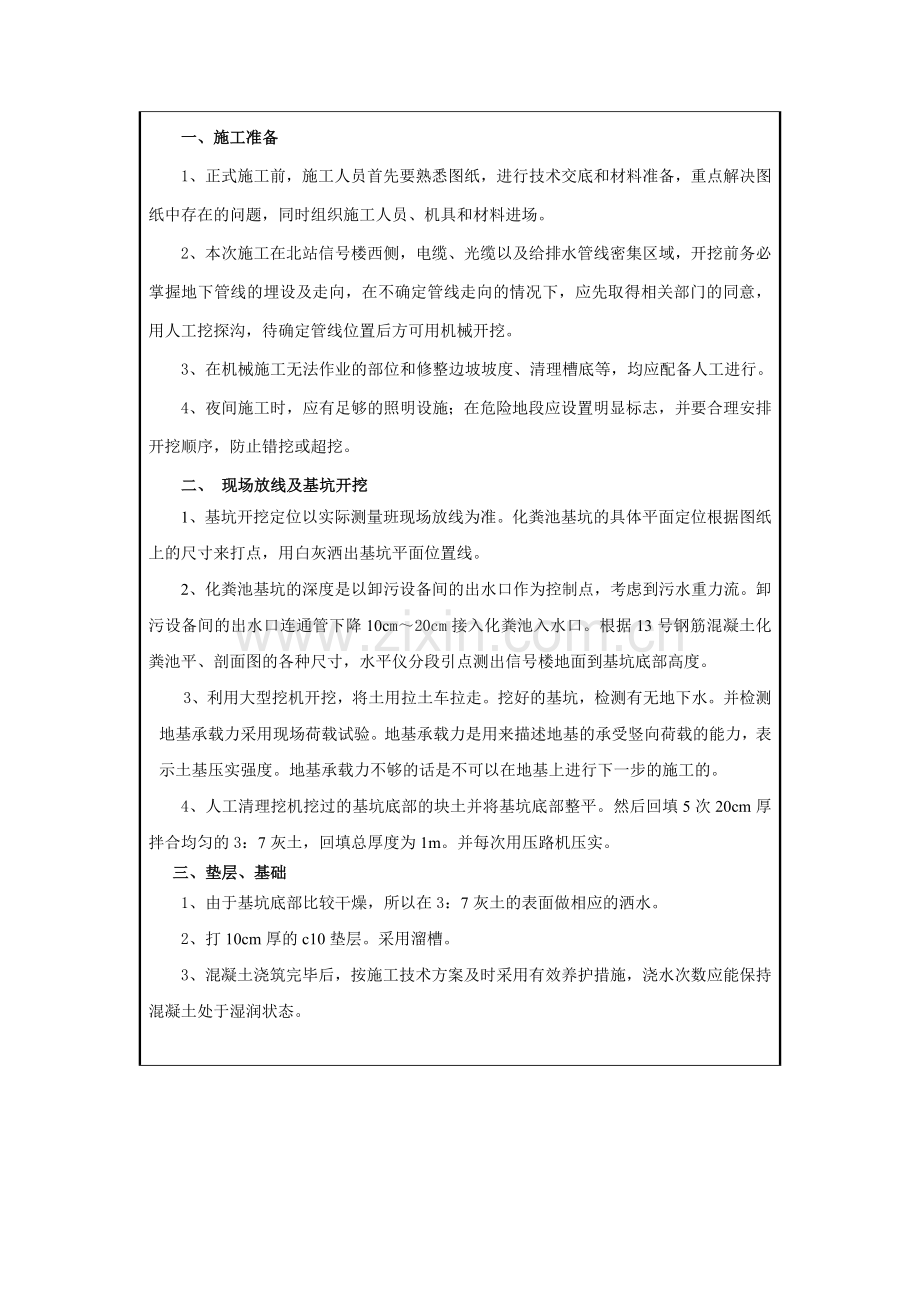

1、化粪池施工技术交底 工 程 项 目合 同 号单位工程名称施工单位里 程交底日期 交底地点交底内容: 一、施工工艺流程 见下图:测量放线基坑开挖、清理基坑地基检测垫层、基础钢筋工程模板工程混凝土工程养护拆除模板降水、支护否施工准备地基处理合格拌合站混凝土制作混凝土试件一、施工准备1、正式施工前,施工人员首先要熟悉图纸,进行技术交底和材料准备,重点解决图纸中存在的问题,同时组织施工人员、机具和材料进场。2、本次施工在北站信号楼西侧,电缆、光缆以及给排水管线密集区域,开挖前务必掌握地下管线的埋设及走向,在不确定管线走向的情况下,应先取得相关部门的同意,用人工挖探沟,待确定管线位置后方可用机械开挖。3

2、、在机械施工无法作业的部位和修整边坡坡度、清理槽底等,均应配备人工进行。4、夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。二、 现场放线及基坑开挖1、基坑开挖定位以实际测量班现场放线为准。化粪池基坑的具体平面定位根据图纸上的尺寸来打点,用白灰洒出基坑平面位置线。2、化粪池基坑的深度是以卸污设备间的出水口作为控制点,考虑到污水重力流。卸污设备间的出水口连通管下降10cm20cm接入化粪池入水口。根据13号钢筋混凝土化粪池平、剖面图的各种尺寸,水平仪分段引点测出信号楼地面到基坑底部高度。3、利用大型挖机开挖,将土用拉土车拉走。挖好的基坑,检测有无地

3、下水。并检测地基承载力采用现场荷载试验。地基承载力是用来描述地基的承受竖向荷载的能力,表示土基压实强度。地基承载力不够的话是不可以在地基上进行下一步的施工的。4、人工清理挖机挖过的基坑底部的块土并将基坑底部整平。然后回填5次20cm厚拌合均匀的3:7灰土,回填总厚度为1m。并每次用压路机压实。三、垫层、基础1、由于基坑底部比较干燥,所以在3:7灰土的表面做相应的洒水。2、打10cm厚的c10垫层。采用溜槽。3、混凝土浇筑完毕后,按施工技术方案及时采用有效养护措施,浇水次数应能保持混凝土处于湿润状态。四、钢筋工程(一)、钢筋加工制作1钢筋加工前按照施工图,核对钢筋型号、尺寸、数量及间距等问题。发

4、现问题及与现场设计代表联系采取变更措施。具体参见标准图集03s702(p111-p120)。2.钢筋在加工弯制前调直,并要符合下列规定:21钢筋表面的油渍、漆污、水泥浆和用锤敲击能剥落的浮皮、铁锈等均应清除净。22要平直、无局部折曲。23加工后的钢筋,表面不应有削弱钢筋截面的伤痕。24当利用冷拉方法矫直时,钢的矫直伸长率为:I级钢筋不得大于2%,级、级钢筋不得大于1%。24钢筋的弯制和末端的弯钩应符合设计要求。当设计未提出要求时,应符合下列要求:a. 受拉热扎带肋钢筋的末端,采用直角形弯钩,弯起直径等于或大于5倍的钢筋直径,钩端预留直线长度不小于3倍的钢筋直径。b.受拉热轧光圆钢筋的末端,应采

5、用180半圆形弯钩, 弯起直径等于或大于2.5倍的钢筋直径,钩端预留直线长度不小于3倍的钢筋直径。c.弯起钢筋应弯成平滑的曲线,其曲率半径不小于钢筋直径的10倍(光圆钢筋)或12倍(带肋钢筋)。d.用光圆钢筋制成的箍筋,其末端应有弯钩(半圆形、直角形或斜弯钩);弯钩的弯曲内直径应大于受力钢筋直径,且不小于箍筋直径的2.5倍,有抗震要求的结构不应小于箍筋直径的10倍。(二)、钢筋焊接1钢筋焊接人员应持证上岗,并配合试验人员取样和作好焊接试件,确定现场条件下的焊接工艺,试验结果符合质量检验与验收标准后,方可正式生产。2钢筋在焊接施工之前,应再次清除钢筋、钢板焊接部位以及钢筋与电极接触表面上的锈斑、

6、油污、杂物等;钢筋端部当有弯折、扭曲时,应给予矫正或切除。焊接按图纸要求的方法及焊缝长度进行焊接。焊接的接头应设在钢筋承受应力较小处,并应分散布置,配置在“同一截面”内受力钢筋接头的截面面积占受力钢筋总截面的百分率,应符合图纸要求,若图纸未规定,就按下列规定:电弧焊的接头在受弯构件的受拉区,不得超过50%,在轴心受拉构件中不得超过25%,在受压区不得超过50%。在同一钢筋上应少设接头。“同一截面”内一根钢筋上接头不得超过1个。光圆钢筋和热轧带肋钢筋的接头采用搭接、帮条电弧焊时,除满足强度要求外尚应满足下列规定:.1钢筋电弧焊接头的搭接部分要预弯,主筋的轴线应位于同一直线上。预弯长度单面焊为10

7、倍的钢筋直径,双面焊为5倍的钢筋直径。箍筋搭接部分双面焊应不小于5倍的钢筋直径;单面焊不应不小于10倍的钢筋直径。.帮条电弧焊的帮条,宜采用与被焊钢筋同级别、同直径的钢筋;当采用与同级别不同直径的钢筋作为帮条,且被焊钢筋与帮条钢筋均为I级钢筋时,两帮条钢筋的直径应大于或等于被焊钢筋直径的0.8倍,当被焊钢筋与帮条钢筋为、级钢筋时,两帮条钢筋的直径应大于或等于被焊钢筋直径的0.9倍。.焊缝的高应该等于或大于0.3,并不得小于,焊缝宽度应应等于或大于0.7,并不得小于。.在施行电弧焊时,均应采用双面焊接,仅在脚手架上施焊时方可采用单面焊。.焊接地线应与钢筋接触良好,不得因接触不良而烧坏主筋。.帮条

8、与被焊接钢筋间应采用点固定。搭接焊时,应采用点固定。定位焊缝应离帮条端部或搭接端部20以上。.焊接时,应在帮条或搭接钢筋的一端引弧,并应在帮条或搭接钢筋端头上收弧,弧坑应填满。钢筋与钢板进行搭接焊时,引弧应在钢板上进行。第一层焊缝应有足够的熔深,主焊缝和定位焊缝应熔合良好。焊接过程中避免烧损钢筋,钢筋接头在焊接之前应清除冰雪、污垢等杂物,应焊缝和热影响区缓慢冷却,焊后未冷却的接头,严禁碰到冰雪。采用电弧搭接焊、帮条焊的接头,应逐个进行外观检查,并应符合一下规定:.用小锤敲打接头时,钢筋发出与基本钢材同样的清脆声。.电弧焊接接头的焊缝表面应平顺,无缺口、裂纹和较大的金属焊瘤,其缺陷尺寸的允许偏差

9、应符合下列规定:4-1电弧焊接钢筋接头的缺陷和尺寸偏差允许值序号名称单位允许偏差1帮条对焊接头中心的纵向偏移0.5d2接头处钢筋轴线的弯折度43接头处钢筋轴线的偏移0.1d4焊缝高度35焊缝宽度+0.05d06焊缝长度-0.05d7咬肉深度+0.05d0.58在长2d的焊缝表面上,焊缝及夹渣的数量和大小渣的数量和大小个26注:1.钢筋直径 2.当表内的允许偏差在同一个项目内有2个值时,应按其中较严的数值控制。(三)、钢筋安装1.安装钢筋时,钢筋的位置和混凝土保护层的厚度,应符合设计要求。 在多排钢筋之间,必要时可垫入短钢筋头或其它适当的钢垫,但短钢筋头或钢垫不得伸入混凝土保护层内。2.在钢筋和

10、模板之间可用同标号的水泥砂浆垫块支撑,垫块应互相错开,分散布置,并不得横贯保护层的去部截面。3.帮扎和焊接的钢筋骨(网)架,在运输、安装和浇筑混凝土过程中不得有变形、开焊和松脱现象,并应符合下列规定:3.1在钢筋的交叉点处,应用直径0.72.0,的铁丝,按逐点改变绕丝方向(8字形)交叉扎结,或按双对角线(十字形)扎结。3.2除设计有要求外,梁、柱等结构中钢筋骨架的箍筋,应与主筋的垂直围紧;箍筋与主筋交叉点处应以铁丝帮扎;梁柱等构件拐角处的交叉点应全部帮扎;中间平直部分的交叉点,可交错扎结。4.安装钢筋骨架时,应保证其在模型中的正确位置,不得倾斜、扭曲,也不得变更保护层的规定厚度。在混凝土的浇筑

11、过程中安装钢筋骨(网)架时,不得妨碍浇筑工作正常进行,并不造成施工接缝。5.钢筋骨(网)架经预制、安装就位后,应进行检查,作出纪录并妥善保护,不得在其上行走和递送材料。6.钢筋安装的允许偏差,应符合下表的规定:4-2 钢筋安装允许偏差序号名称单位允许偏差1钢筋总截面面积的偏差(指更换钢筋规格时)-2%2双排钢筋,其排与排间距的局部偏差度53同一排中受力钢筋间距的局部偏差板、墙、大体积20柱、梁104分布钢筋间距207箍筋间距帮扎骨架20焊接骨架10弯起点的偏差(加工偏差20包括在内)308保护层厚度(c)C351025c355C253五、模板工程1、一般规定(1)模板(含支架、拱架)应优先采用

12、钢材制作,也可因地制宜,经过试验鉴定,选用其他材料制作。模板应符合下列规定: 保证混凝土结构和构件各部分设计形状、尺寸和相互间位置正确; 具有足够的强度、刚度和稳定性,能承受新浇筑混凝土的重力、侧压力及施工中可能产生的各项荷载; 接缝不漏浆,制作简单,安装方便,便于拆卸和多次使用; 能与混凝土结构和构件的特征、施工条件和浇筑方法相适应。(2) 模板与混凝土相接触的表面应涂刷隔离剂。钢模板用隔离剂应同时具有防锈作用。模板使用后应按规定修整保存。(3)为保证钢筋的混凝土保护层质量,必要时可使用带透水衬里的模板。混凝土养护期间,当混凝土与环境之间的温差大于20C时,宜采用保温模板。2、模板制作模板进

13、场后,进行清理、打磨,以无污痕为标准,刷脱模剂,并用塑料薄膜进行覆盖。立模前进行试拼,保证平整度小于3mm,加固采用内撑和外加拉杆形式,保证空心薄壁误差小于5mm。模板加固应经过受力检算,模板框架采用竹胶板,背面用钉子钉上4*6的方木,侧墙的墙身用上下两排间距60cm的拉杆加固。侧墙的顶部采用50钢管加固。保证模板、支架在灌注混凝土过程中受力后不变形、不移位。模板安装好后,检查轴线、高程符合设计要求后加固,保证模板在灌注混凝土过程受力后不变形、不移位。模内干净无杂物,拼合平整严密。支架结构的立面、平面安装牢固,并能抵挡振动时偶然撞击。支架立柱在两个互相垂直的方向加以固定,支架支承部分安置在可靠

14、的地基上。模板检查合格后,刷脱模剂。要把整修模板作为一道重要工序,凡使用的钢模,每次使用前,模板应认真修理平整,不平要扎平,开焊处要补焊磨光,上紧扣件,方能灌注砼。在砼灌注过程中应指定专人加强检查、调整,以保证砼建筑物形状,尺寸和相互位置的正确。3、质量检验(1) 模板、支架安装完成后,在浇筑混凝土前以及浇筑过程中,应对模板、支架、钢筋骨架、预埋件及梁支座等加以检查。当发现问题时,应及时处理,并作记录。检查的主要内容包括下列各项: 模板的高程、位置及截面尺寸,施工的预留拱度;模板、支架、支撑、支柱等结构的可靠程度;拆除支架器具的装备状态;表51 侧墙模板允许偏差和检验方法序 号项 目允许偏差(

15、mm)检 验 方 法1前后、左右距中心线尺寸10测量检查每边不少于2处2表面平整度31m靠尺检查不少于5处3相邻模板错台1尺量检查不少5处4侧墙壁厚3尺量检查不少5处5同一侧墙两垫石高差2测量检查6预埋件和预留孔位置5纵横两向尺量检查六、混凝土工程 1、一般规定(1)混凝土工程灌注施工前,应完成对原材料的选定、复检工作,并应充分考虑试验周期和可能出现的原材料变化,尽早开展混凝土配合比的选定工作;(2)混凝土结构施工前应进行混凝土试块浇筑,以便对混凝土配合比、施工工艺、施工机具的适应性进行检验。2、混凝土浇筑(1)侧墙混凝土浇筑一次性进行,混凝土采用自动计量集中拌和站拌和,混凝土输送车运输,泵送

16、入模。(2) 砼坍落度要严格按照试验的数据控制,砼自由倾落高度超过2m时,必须用滑槽或串筒灌注,串筒出口距砼表面1.5m左右。防止砼离析。(3)浇注前对支架、模板、钢筋和预埋件进行检查,并将模板内的杂物、积水和钢筋上的污垢清理干净;模板的缝隙填塞严密,内面涂刷脱模剂。(4)浇筑时检查混凝土的均匀性和坍落度。混凝土分层浇筑厚度不超过30cm,并用插入式振动器振捣密实。振动器移动间距不超过其作用半径的1.5倍与模板保持510cm的间距,插下下层5cm左右,防止碰撞模板钢筋及预埋件。(5) 砼的捣固:砼的捣固是保证质量的关键工序,必须严密组织,规范操作。一是必须固定人员,责任到人,分片承包。二是捣固

17、要适当,既要防止振捣不足,也要防止振捣过度,以砼不再下沉、表面开始泛浆、不出现气泡为度。(6) 混凝土的浇筑连续进行,如因故必须间断时,其间断时间小于前层混凝土的初凝时间或能重塑的时间,并经试验确定,若超过允许间断时间,须采取保证质量措施或按工作缝处理。大体积砼施工中要注意内外温差及砼核心温度最大值的控制。(7) 浇筑混凝土时,应经常检查模板、钢筋、沉降观测点及预埋部件的位置和保护层的尺寸,确保其位置正确不发生变形。(8)在混凝土浇筑过程中,随时观察所设置的预埋螺栓、预留孔、预埋支座的位置是否移动,若发现移位时及时校正。注意模板、支架等支撑情况,设专人检查,如有变形,移位或沉陷立即校正并加固。

18、混凝土浇筑完成后,及时用塑料薄膜包裹并定时洒水养护。当昼夜平均气温低于5时或最低气温低于-3时,应按冬期施工处理。(9)砼浇筑必须坚持动态质量控制和“三方值班制”(工程项目领导、技术和试验人员),人、机、料、工每一个环节应具备条件,不得盲目施工。3、质量检验(1)砼必须是原装原色,色泽一致、结构尺寸准确,棱角分明,强度符合设计要求,且表面光洁平整,接茬顺直;砼表面严禁涂、刷、抹。各种预埋件、预留孔位置正确,无漏项。(2)混凝土墙身精度应符合设计要求。当设计无要求时,可按要求进行检验。检验结果不满足要求时,应及时调整或返工。4、 混凝土的养护夏季用塑料薄膜、尼龙布围包墩台,或用麻布围包混凝土墙身

19、洒水养护天,当昼夜平均气温低于50或最低气温低于-30时,应当按冬期施工处理。当环境温度低于5时,禁止对混凝土表面进行洒水养护。此时,可在混凝土表面喷涂养护液,并采取适当保温措施。在任意养护时间,若淋注于混凝土表面的养护水温度低于混凝土表面温度,二者间温差不得大于15。七、安全要求1、参加施工的工人(包括学徒工、代培人员),要熟知本工种的安全技术操作规程。在操作中,应坚守工作岗位,严禁酒后操作。2、电工、起重机司机和各种机动车辆司机等特种作业,必须持有特种作业操作证,方准操作。3、正确使用个人防护用品和安全防护措施,进人施工现场,必须戴安全帽,禁止穿拖鞋或光脚。在没有防护设施的高空、悬崖和陡坡

20、施工,必须系安全带。4、施工现场的洞、坑、沟、漏斗等危险处,应有防护设施或明显标志。施工现场的脚手架、防护设施、安全标志和警告牌,不得擅自拆动。需要拆动的,要经工地施工负责人同意。5、安全帽、安全带、安全网要定期检查,不符合要求的,严禁使用。6、电气设备和线路必须绝缘良好,电线不得与金属物绑在一起;各种电动机具必须按规定接零接地,并设置单一开关;遇有临时停电或停工休息时,必须拉闸加锁。7、施工机械和电气设备不得带病运转和超负荷作业。发现不正常情况应停机检查,不得在运转中修理。八、环保要求施工过程中做到文明施工,保护施工现场生态平衡,防止和减少施工过程中的粉尘、噪音、震动、废水废料等对周围环境的

21、污染和危害;杜绝焚烧有毒废料(废机油、废塑料等)。职工在固定的范围内活动,生活垃圾由专人收集,制作封闭式容器收集垃圾,将废弃物集中用专用垃圾车装运到指定地点集中进行掩埋处理。施工营地生活污水集中排放到指定地点,防止在施工营地附近形成新的积水和水污染。水源定期进行检测;积极防治水污染,并注意节约用水。交底接受人交底人审核人注:驻地监理抽查。0万U豆体验卡卡号:50D890668267e3349e33密码:686d03401eefba96faba奖品名称:500万U豆体验卡卡号:50De7a00c543af387fc0密码:b26488ce65abc1787202奖品名称:500万U豆体验卡卡号:

22、50Dbac63885c802fd52e密码:3d1c344384327b85efff奖品名称:500万U豆体验卡卡号:50Dd97f0765bdf6998a3密码:48db1c14e42a2b321fac奖品名称:500万U豆体50D61215eb41ae3cc919密码:25bffae5346e7b7d2548奖品名称:100万U豆体验卡卡号:10D1cab621456ab278ab密码:709f65f32865af2559c2奖品名称:100万U豆体验卡卡号:10D8f1d6a4b953f3474e密码:6e2e4017cce30dc7e055奖品名称:100万U豆体验卡卡号:10Dd1fc6d6dd529b6892密码:a5dbdd8338f91d2c0701奖品名称:100万U豆体验卡卡号:10D08377b71d4374262b密码:1d7a7c21ebd99b798a54

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
