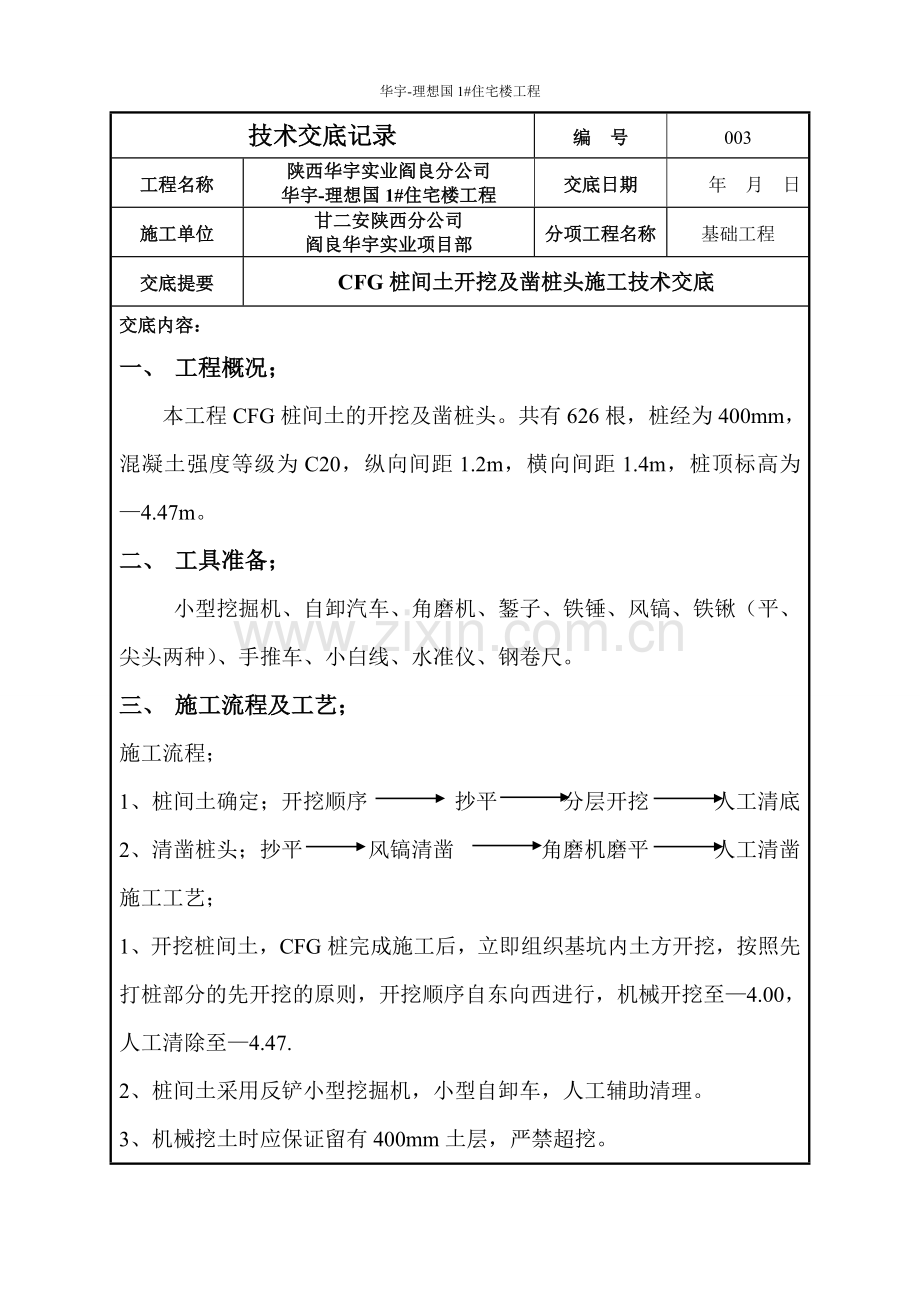

1、华宇-理想国1#住宅楼工程技术交底记录 编号003工程名称陕西华宇实业阎良分公司华宇-理想国1#住宅楼工程交底日期年 月 日施工单位甘二安陕西分公司阎良华宇实业项目部分项工程名称基础工程交底提要CFG桩间土开挖及凿桩头施工技术交底交底内容:一、 工程概况;本工程CFG桩间土的开挖及凿桩头。共有626根,桩经为400mm,混凝土强度等级为C20,纵向间距1.2m,横向间距1.4m,桩顶标高为4.47m。二、 工具准备; 小型挖掘机、自卸汽车、角磨机、錾子、铁锤、风镐、铁锹(平、尖头两种)、手推车、小白线、水准仪、钢卷尺。三、 施工流程及工艺;施工流程;1、桩间土确定;开挖顺序 抄平 分层开挖 人

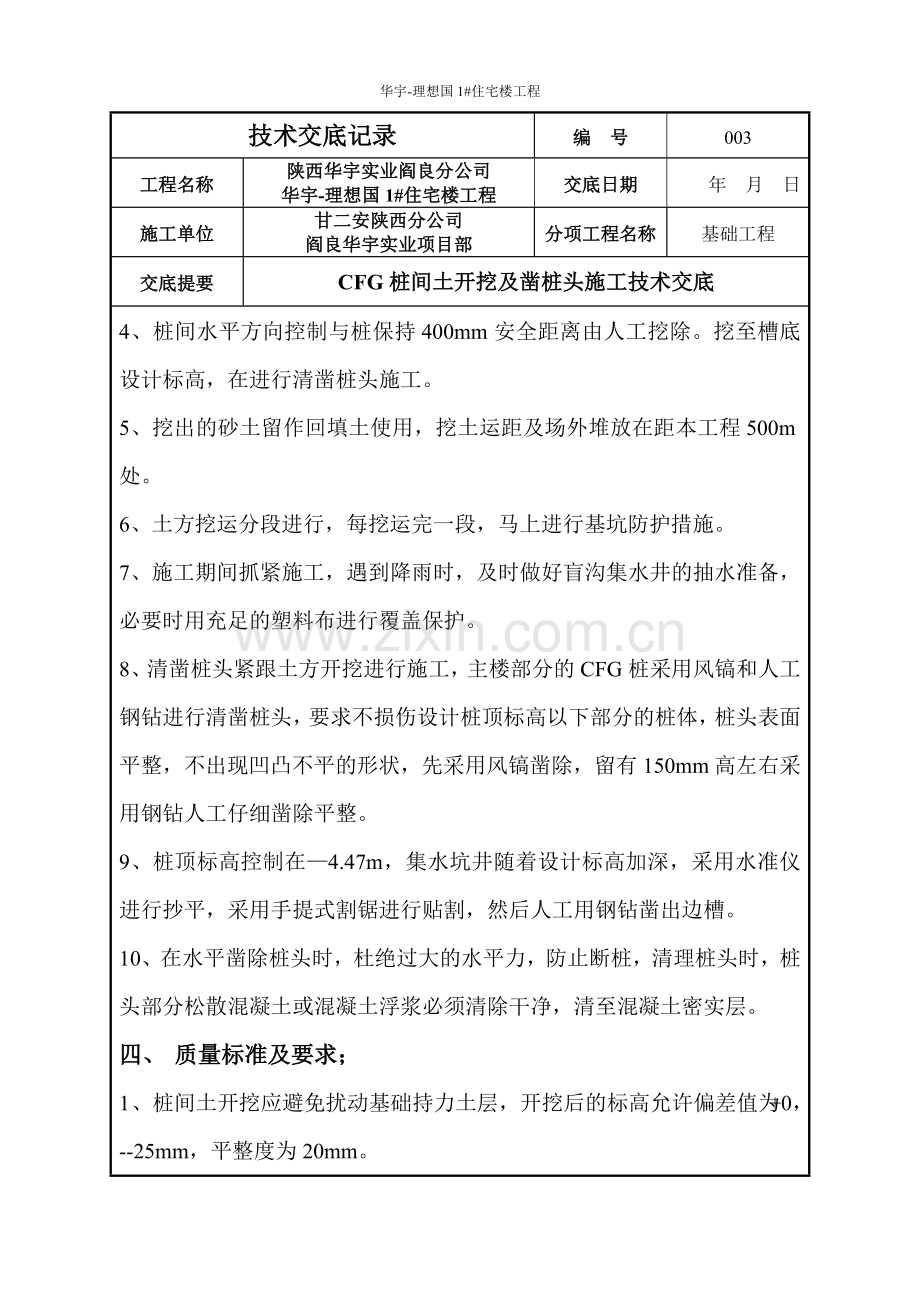

2、工清底2、清凿桩头;抄平 风镐清凿 角磨机磨平 人工清凿施工工艺;1、开挖桩间土,CFG桩完成施工后,立即组织基坑内土方开挖,按照先打桩部分的先开挖的原则,开挖顺序自东向西进行,机械开挖至4.00,人工清除至4.47.2、桩间土采用反铲小型挖掘机,小型自卸车,人工辅助清理。3、机械挖土时应保证留有400mm土层,严禁超挖。4、桩间水平方向控制与桩保持400mm安全距离由人工挖除。挖至槽底设计标高,在进行清凿桩头施工。5、挖出的砂土留作回填土使用,挖土运距及场外堆放在距本工程500m处。6、土方挖运分段进行,每挖运完一段,马上进行基坑防护措施。7、施工期间抓紧施工,遇到降雨时,及时做好盲沟集水井
3、的抽水准备,必要时用充足的塑料布进行覆盖保护。8、清凿桩头紧跟土方开挖进行施工,主楼部分的CFG桩采用风镐和人工钢钻进行清凿桩头,要求不损伤设计桩顶标高以下部分的桩体,桩头表面平整,不出现凹凸不平的形状,先采用风镐凿除,留有150mm高左右采用钢钻人工仔细凿除平整。9、桩顶标高控制在4.47m,集水坑井随着设计标高加深,采用水准仪进行抄平,采用手提式割锯进行贴割,然后人工用钢钻凿出边槽。10、在水平凿除桩头时,杜绝过大的水平力,防止断桩,清理桩头时,桩头部分松散混凝土或混凝土浮浆必须清除干净,清至混凝土密实层。四、 质量标准及要求;1、桩间土开挖应避免扰动基础持力土层,开挖后的标高允许偏差值为
4、+0,-25mm,平整度为20mm。2、开挖过程中,严格控制开挖尺寸,避免超挖或进行二次开挖。3、不允许横向重锤凿桩,桩头允许偏差5mm。五、 成品保护措施;1、桩清理后,严禁重型机械行走或扰动,防止桩头压松造成桩顶混凝土不成形、断桩。2、清土采用小型机械设备及人工开挖、运输、清土预留400mm人工清除,找平,避免断桩及对基土的扰动。六、 安全措施;1、进入施工现场要佩戴好安全帽,严禁酒后作业。2、机械挖土时,人员和机械保持一定距离,必须在旋转半径以外。3、人工清土时,相应的应有3m的作业距离,二人不得对头挖土。4、挖出的土应按要求,堆放在指定地点。5、严禁在施工现场嬉戏、打闹、逗留等与施工无关的事项。6、注意安全用电、用火。复核人交底人接受交底人1、 本表由施工单位填写,交底单位与接受交底单位各保存一份;2、 请严格按照次交底内容进行操作,否则责任自负。
