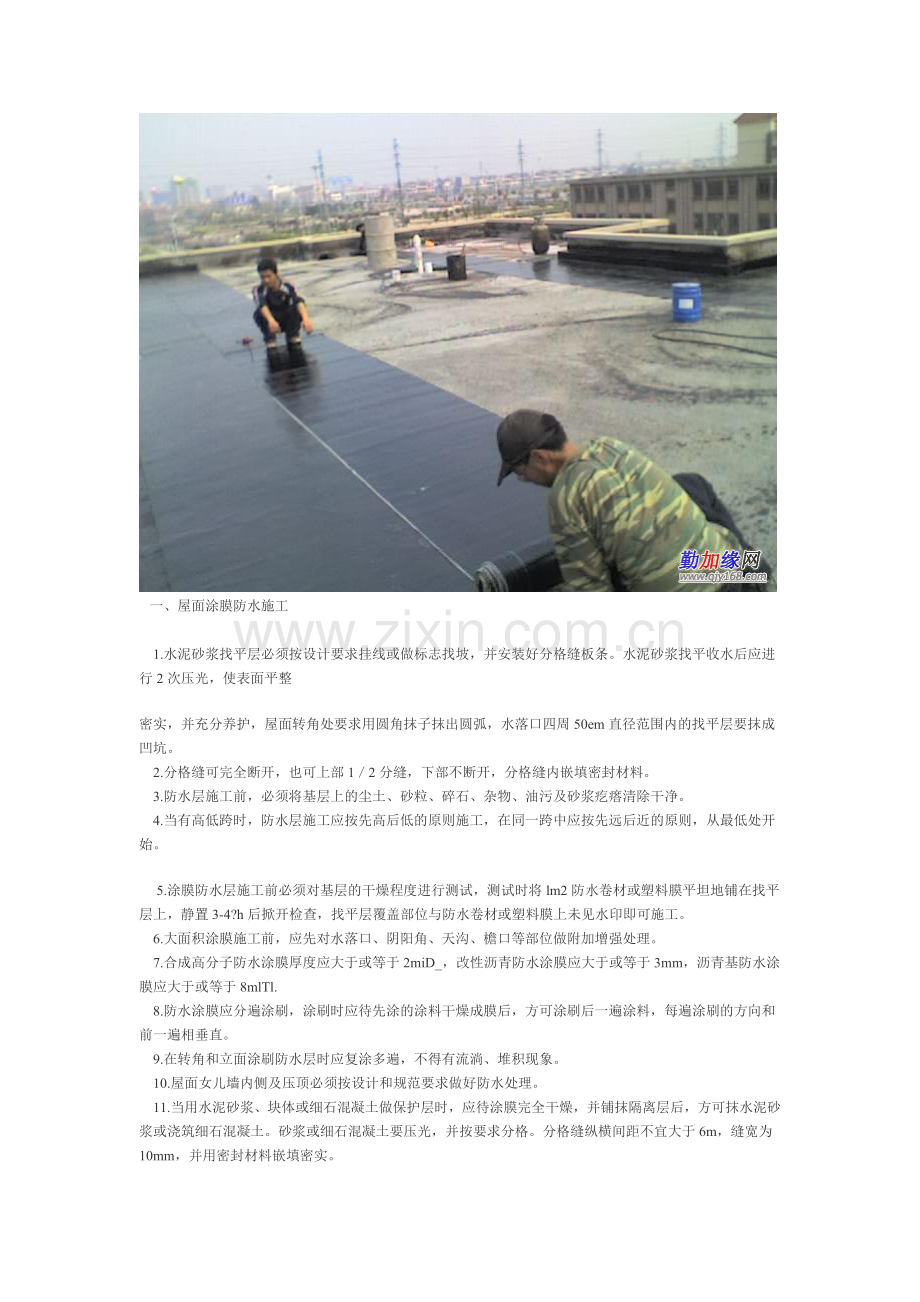

1、 一、屋面涂膜防水施工 1.水泥砂浆找平层必须按设计要求挂线或做标志找坡,并安装好分格缝板条。水泥砂浆找平收水后应进行2次压光,使表面平整 密实,并充分养护,屋面转角处要求用圆角抹子抹出圆弧,水落口四周50em直径范围内的找平层要抹成凹坑。 2.分格缝可完全断开,也可上部12分缝,下部不断开,分格缝内嵌填密封材料。 3.防水层施工前,必须将基层上的尘土、砂粒、碎石、杂物、油污及砂浆疙瘩清除干净。 4.当有高低跨时,防水层施工应按先高后低的原则施工,在同一跨中应按先远后近的原则,从最低处开始。 5.涂膜防水层施工前必须对基层的干燥程度进行测试,测试时将lm2防水卷材或塑料膜平坦地铺在找平层上,静
2、置3-4?h后掀开检查,找平层覆盖部位与防水卷材或塑料膜上未见水印即可施工。 6.大面积涂膜施工前,应先对水落口、阴阳角、天沟、檐口等部位做附加增强处理。 7.合成高分子防水涂膜厚度应大于或等于2miD_,改性沥青防水涂膜应大于或等于3mm,沥青基防水涂膜应大于或等于8mlTl. 8.防水涂膜应分遍涂刷,涂刷时应待先涂的涂料干燥成膜后,方可涂刷后一遍涂料,每遍涂刷的方向和前一遍相垂直。 9.在转角和立面涂刷防水层时应复涂多遍,不得有流淌、堆积现象。 10.屋面女儿墙内侧及压顶必须按设计和规范要求做好防水处理。 11.当用水泥砂浆、块体或细石混凝土做保护层时,应待涂膜完全干燥,并铺抹隔离层后,方
3、可抹水泥砂浆或浇筑细石混凝土。砂浆或细石混凝土要压光,并按要求分格。分格缝纵横间距不宜大于6m,缝宽为10mm,并用密封材料嵌填密实。 二、外墙面防水施工 1.外墙找平层宜采用掺防水剂、抗裂剂或减水剂等材料的水泥砂浆,不得使用混合砂浆,找平层水泥砂浆的强度等级不应低于M7.5. 2.外墙不同材料交接处宜在找平层中附加45-5513111宽的金属网。 3.光滑的混凝土墙面或轻质墙体抹找平层时,应设一道聚合物水泥砂浆粘结层。 4.外墙防水层,当墙体为现浇混凝土或表面较平整的其他材料时,可与找平层合二为一,否则防水层必须设置在水泥砂浆找平层上,其抗压强度等级不应低于M7.5. 5.防水层应设分格缝,缝的纵横间距不宜大于3m、宽度为10mm,深度为防水层厚度,嵌填5-8mm密封材料。 6.外墙饰面砖宜用聚合物水泥砂浆或聚合物水泥浆作为胶结材料,并勾满缝封严。 7.预留门窗洞口尺寸要准确,与四周的间隙每边不宜大于10mm,采用聚合物水泥砂浆找平抹面,并抹至墙面不少于50?rllril, 内外窗台高差应大于或等于20no_in,且应向外有大于或等于20排水坡度;推拉窗应设限位装置;铝合金下框必须有泄水孔。 8.外墙找平层、防水层施工时,基层应充分润湿,并分层抹压。施工完后应及时进行淋水养护,养护时间不应少于3天。
