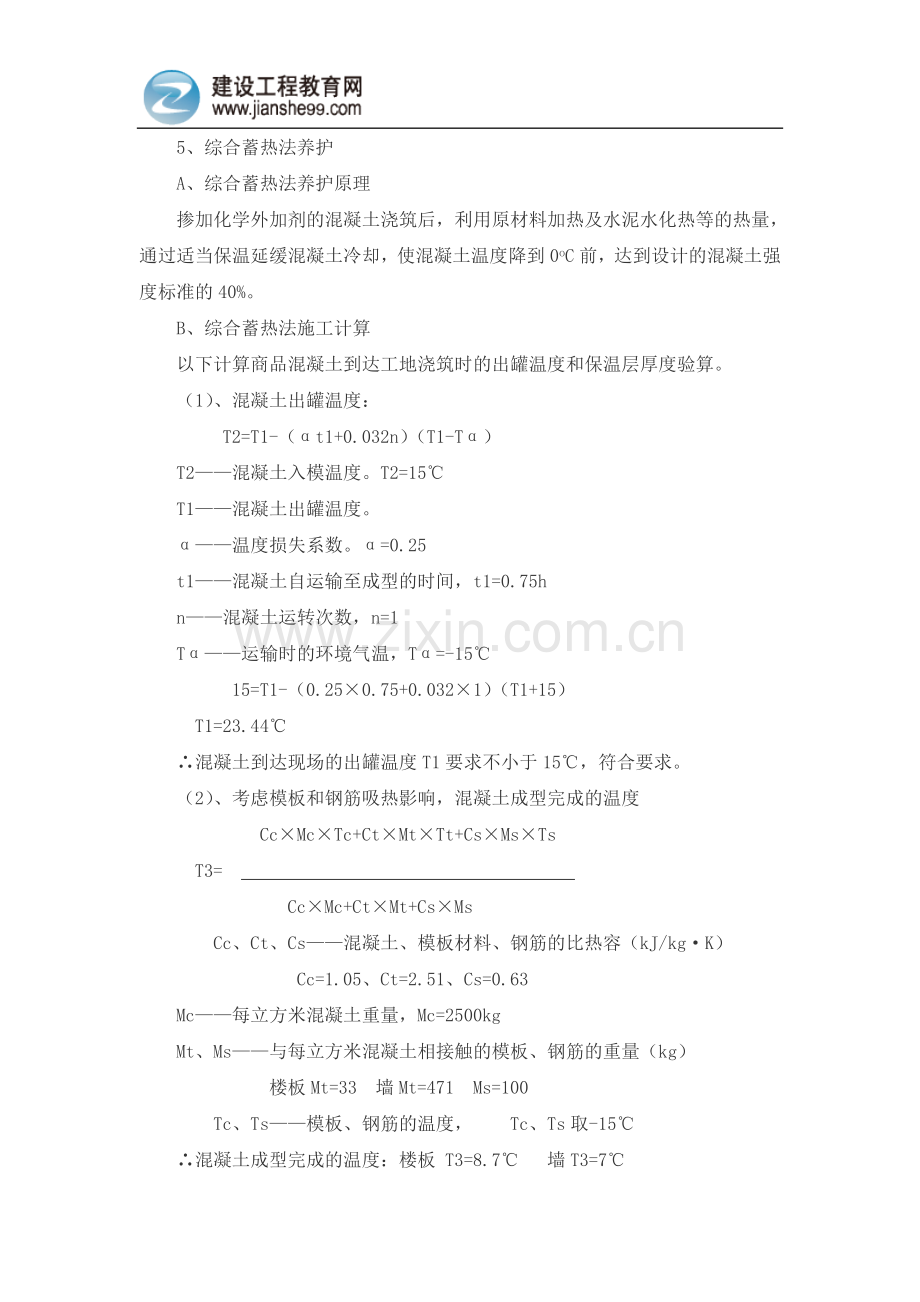

5、综合蓄热法养护 A、综合蓄热法养护原理 掺加化学外加剂的混凝土浇筑后,利用原材料加热及水泥水化热等的热量,通过适当保温延缓混凝土冷却,使混凝土温度降到0oC前,达到设计的混凝土强度标准的40%。 B、综合蓄热法施工计算 以下计算商品混凝土到达工地浇筑时的出罐温度和保温层厚度验算。 (1)、混凝土出罐温度: T2=T1-(αt1+0.032n)(T1-Tα) T2——混凝土入模温度。T2=15℃ T1——混凝土出罐温度。 α——温度损失系数。α=0.25 t1——混凝土自运输至成型的时间,t1=0.75h n——混凝土运转次数,n=1 Tα——运输时的环境气温,Tα=-15℃ 15=T1-(0.25×0.75+0.032×1)(T1+15) T1=23.44℃ ∴混凝土到达现场的出罐温度T1要求不小于15℃,符合要求。 (2)、考虑模板和钢筋吸热影响,混凝土成型完成的温度 Cc×Mc×Tc+Ct×Mt×Tt+Cs×Ms×Ts T3= Cc×Mc+Ct×Mt+Cs×Ms Cc、Ct、Cs——混凝土、模板材料、钢筋的比热容(kJ/kg·K) Cc=1.05、Ct=2.51、Cs=0.63 Mc——每立方米混凝土重量,Mc=2500kg Mt、Ms——与每立方米混凝土相接触的模板、钢筋的重量(kg) 楼板Mt=33 墙Mt=471 Ms=100 Tc、Ts——模板、钢筋的温度, Tc、Ts取-15℃ ∴混凝土成型完成的温度:楼板 T3=8.7℃ 墙T3=7℃ (3)、混凝土养护期间的保温验算 冬期施工混凝土保温楼板采用50厚阻燃草袋,墙采用40厚聚苯板。 混凝土蓄热养护开始至任一时刻t的温度: T=ηe-θvcet-φe-vcet+Tma 其中θ、φ、η综合参数如下: θ=(ω·K·Ψ)/( υce·Cce·ρc) , φ=(υce·Qce·Mce)/(υce·Cce·ρc -ω·K·Ψ) η=T3-Tm,a+φ 式中: T——混凝土蓄热养护开始至任一时刻t的温度(℃); t——混凝土蓄热养护开始至任一时刻的时间(h); Tm,a——混凝土蓄热养护开始至任一时刻t的平均气温(℃); ρc——混凝土质量密度ρc=2500kg/m3 Mce——每立方米水泥用量Mce=300 kg/m3 Cce——水泥累积最终放热量Cce=330kJ/kg(普42.5级) υce——水泥水化速度系数υce=0.013 h-1 ω——透风系数ω=2.0 ψ——结构表面系数(m-1);墙ψ=10,板ψ=14.3 e——自然对数之底,e=2.72 K——围护层总传热系数(kJ/m2·h·K) K=3.6/(0.04+∑di/ki) di——第i层围护层的厚度(m); 墙0.006、0.04,板0.05 ki——第i层围护层的导热系数(W/m·K); 墙0.06,板0.10 ∴围护层总传热系数:墙K=5.1,板K=6.7 综合参数θ、φ、η值: 墙:θ=2.99、φ=-18.96、η=-6.96 板:θ=5.6、φ=-8.17、η=5.53 混凝土浇筑24h后温度: 墙:T=6.2℃ 板T=1.86℃ 根据施工经验混凝土24h强度可达到4Mpa,所以混凝土按本方案施工养护能够保证质量。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
