资源描述
威县电力局关于“井井通电”工程
实施方案的请示
威县人民政府:
为认真落实十六大精神,建设社会主义新农村,我局按照国家电网公司提出的新农村、新电力、新服务“三新战略”要求,切实履行电力先行官职责,针对农排电网改造这一薄弱环节,就全县无电机井问题,全面启动“井井通电”工程,现将实施方案报请政府部门批准。
一、目标任务及工程建设模式
1、总体目标。在巩固“两改一同价”成果的基础上,继续加快我县新农村电气化建设,主要解决农业排灌用电存在的电力设施老化、安全隐患突出等主要问题,在2007年让每眼机井都用上安全电。
2、工程建设目标。根据我县的用电水平和实际情况,“井井通电”工程涉及六个乡镇,110个自然村,无电机井1195眼。2007年完成无电机井的通电任务,工程通过新农村电气化考评验收。
3、工程建设投资机制及投资规模。原则上10千伏高压部分,由我局出资;低压0.4千伏部分(含计量、JP柜等)由涉建村出资。高压部分预计投资1360万元,低压部分预计投资1650万元。

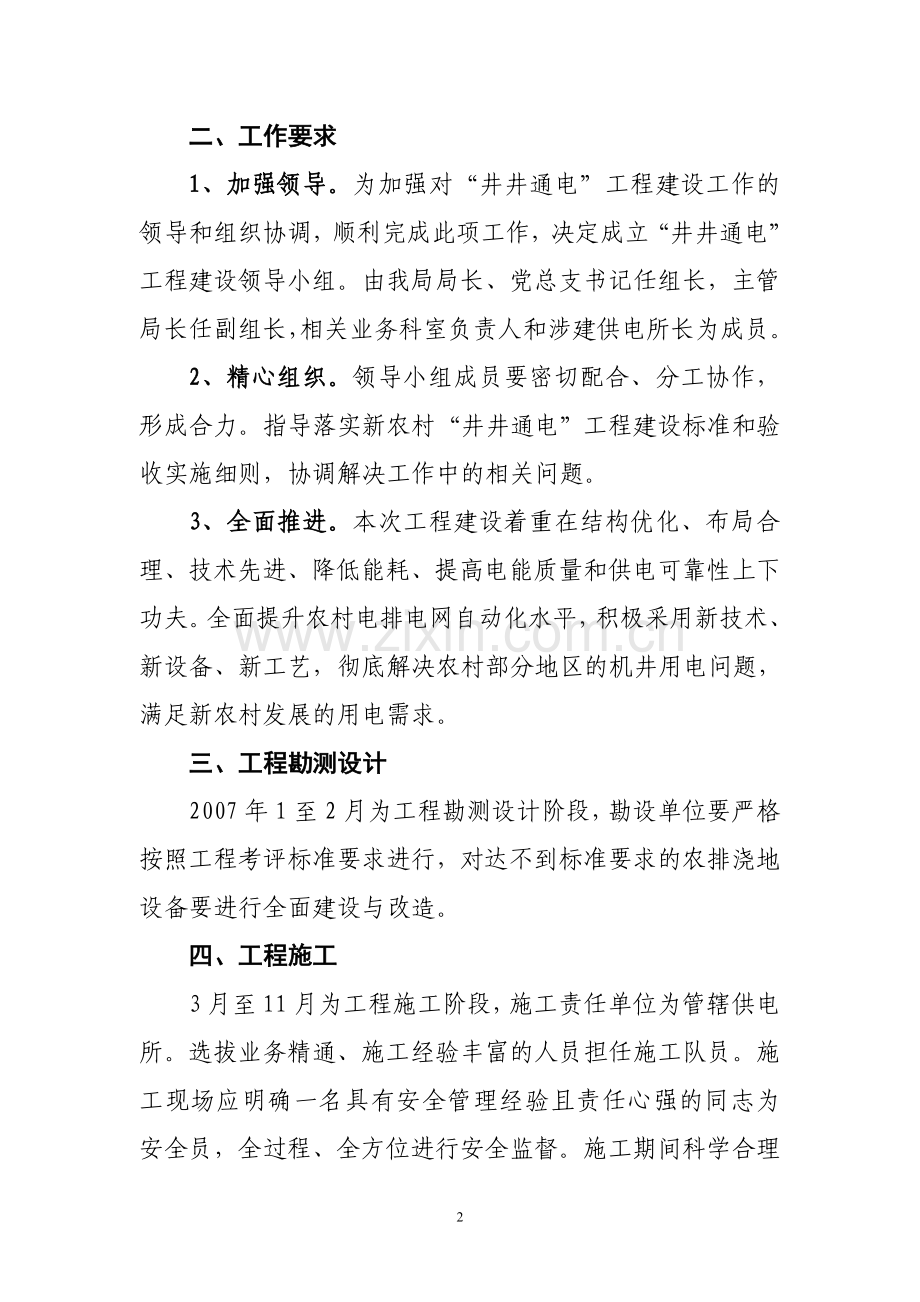

二、工作要求
1、加强领导。为加强对“井井通电”工程建设工作的领导和组织协调,顺利完成此项工作,决定成立“井井通电”工程建设领导小组。由我局局长、党总支书记任组长,主管局长任副组长,相关业务科室负责人和涉建供电所长为成员。
2、精心组织。领导小组成员要密切配合、分工协作,形成合力。指导落实新农村“井井通电”工程建设标准和验收实施细则,协调解决工作中的相关问题。
3、全面推进。本次工程建设着重在结构优化、布局合理、技术先进、降低能耗、提高电能质量和供电可靠性上下功夫。全面提升农村电排电网自动化水平,积极采用新技术、新设备、新工艺,彻底解决农村部分地区的机井用电问题,满足新农村发展的用电需求。
三、工程勘测设计
2007年1至2月为工程勘测设计阶段,勘设单位要严格按照工程考评标准要求进行,对达不到标准要求的农排浇地设备要进行全面建设与改造。
四、工程施工
3月至11月为工程施工阶段,施工责任单位为管辖供电所。选拔业务精通、施工经验丰富的人员担任施工队员。施工现场应明确一名具有安全管理经验且责任心强的同志为安全员,全过程、全方位进行安全监督。施工期间科学合理安排施工停电,保证施工期间不因停电影响群众的生产生活。
五、工程总结验收
12月为工程总结验收阶段。工程竣工后,涉建所要写出竣工报告,报领导小组组织验收;验收中要高标准严要求,工程质量达不到标准的要推倒重来;要注重建设后的实施效果,将进度和运行中的主要安全经济技术指标列入对供电所的月度目标考核,及时兑现奖罚。
实施农业排灌“井井通电”工程,是改善农村灌溉条件,加强和巩固农村基础设施建设,减轻农民负担的有效举措。但在实施过程中,要涉及工程出资、青苗赔偿等具体问题,有些村两委班子不健全,可能操作起来十分困难。因此,为确保这一惠民工程能顺利实施,肯请政府部门出台相关政策、下发专题文件,调动一切积极因素,为在我县全面开展“井井通电”工程创造一个良好的环境。
以上请示妥否,请予批复!
二OO七年一月十八日
周局长:
因农电科原提供的投资数有误,以至于2007年1月4日报给县政府的数字为817万元。因此上述投资数为暂估数(今天下午请姜科长下班前提供,未果。他说,截止目前,总投资数已超过2700万元,完成该工程远不止这个数)。
现将请示发给您,请审阅。
恒生于2007年1月18日晚六时。
4
展开阅读全文
