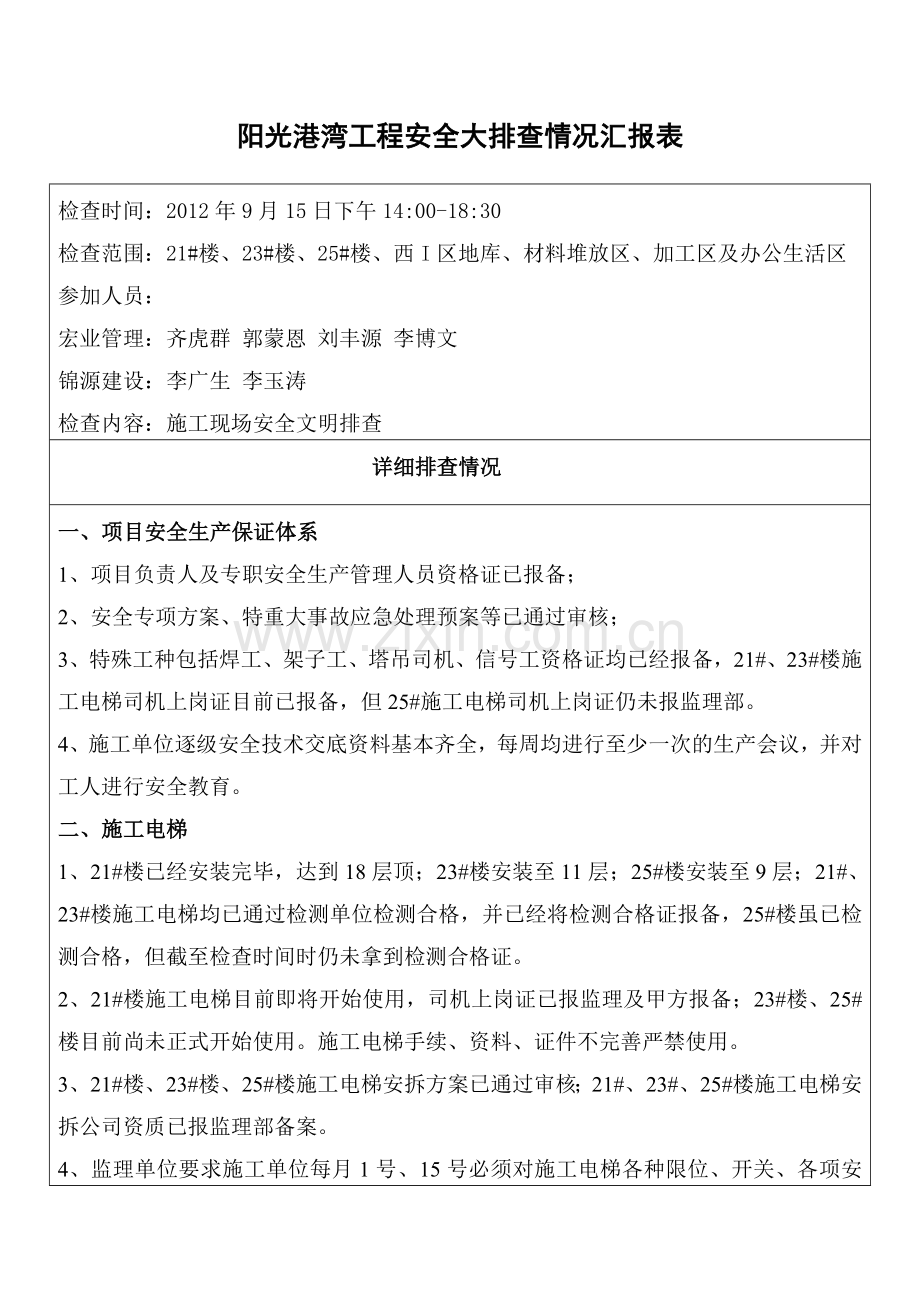

阳光港湾工程安全大排查情况汇报表
检查时间:2012年9月15日下午14:00-18:30
检查范围:21#楼、23#楼、25#楼、西I区地库、材料堆放区、加工区及办公生活区
参加人员:
宏业管理:齐虎群 郭蒙恩 刘丰源 李博文
锦源建设:李广生 李玉涛
检查内容:施工现场安全文明排查
详细排查情况
一、项目安全生产保证体系
1、项目负责人及专职安全生产管理人员资格证已报备;
2、安全专项方案、特重大事故应急处理预案等已通过审核;
3、特殊工种包括焊工、架子工、塔吊司机、信号工资格证均已经报备,21#、23#楼施工电梯司机上岗证目前已报备,但25#施工电梯司机上岗证仍未报监理部。
4、施工单位逐级安全技术交底资料基本齐全,每周均进行至少一次的生产会议,并对工人进行安全教育。
二、施工电梯
1、21#楼已经安装完毕,达到18层顶;23#楼安装至11层;25#楼安装至9层;21#、23#楼施工电梯均已通过检测单位检测合格,并已经将检测合格证报备,25#楼虽已检测合格,但截至检查时间时仍未拿到检测合格证。
2、21#楼施工电梯目前即将开始使用,司机上岗证已报监理及甲方报备;23#楼、25#楼目前尚未正式开始使用。施工电梯手续、资料、证件不完善严禁使用。
3、21#楼、23#楼、25#楼施工电梯安拆方案已通过审核;21#、23#、25#楼施工电梯安拆公司资质已报监理部备案。
4、监理单位要求施工单位每月1号、15号必须对施工电梯各种限位、开关、各项安全装置等进行检查维修,并将检修记录资料在每月3号、18号前报监理部备案。
5、21#楼楼层防护门个别存在敞开状态,已下监理通知要求所有防护门必须处于常闭状态,发现一个门敞开罚款50元/次;23#楼施工电梯防护门全部处于关闭状态;25#楼施工电梯防护门尚未进行安装。
6、21#、23#楼施工电梯轿厢与楼主体交接处的通道均按规范搭设了防护栏杆,并在两侧拉设了安全防护网,25#楼防护栏杆及防护网尚未设置。
三、塔吊
1、塔吊安拆方案已通过审核,安拆单位公司资质已报备,检测合格证均已报备。
2、塔吊司机上岗证、信号工上岗证均已报监理部备案。
3、目前21#楼主体结束,21#楼塔吊目前已报停;23#楼塔吊正常使用,目前也已顶升至最高处,附墙均已设置。
4、遇6级及6级以上大风时塔吊停止使用。
5、监理单位要求施工单位每月1号、15号必须对塔吊各种限位、开关、各项安全装置等进行检查维修,并将检修记录资料在每月3号、18号前报监理部。
四、外架及安全防护
21#楼:
1、个别外架连墙件被施工人员拆除;
2、个别卸荷用钢丝拉绳松动;
3、四层、十二层悬挑卸荷钢丝拉绳靠墙端卡扣仅有两个;
4、工字钢U型卡木楔个别松动或没有木楔;
5、12层西单元东户主卧一根工字钢偏斜,需处理;
6、10层以上电梯井水平硬防被拆除,需补设;
7、2-17层烟道预留洞处未做防护盖板;
8、第二次悬挑的二次卸荷未做,必须增设;
23#楼:
1、个别卸荷用钢丝拉绳松动;
2、十二层悬挑卸荷钢丝拉绳靠墙端卡扣仅有两个,四层个别卸荷钢丝拉绳靠墙端卡扣甚至仅有一个;
3、悬挑工字钢U型卡木楔个别松动或没有木楔;
4、十二层东单元东户主卧一根工字钢偏斜,需处理,另一根工字钢尾部锚固长度较短,一处U型卡断开状态;
5、第二次悬挑的二次卸荷未做,必须增设;
6、四层外架垃圾较多,必须及时清理;
25#楼:
1、个别卸荷用钢丝拉绳松动;
2、四层、十一层卸荷钢丝拉绳靠墙端卡扣仅有两个,且卡扣间距过近;
3、悬挑工字钢U型卡木楔个别松动或没有木楔;
4、八层连墙件被拆除,施工单位虽已按监理要求进行加设,但个别连墙件加设方法不符合规范要求,必须重新加设;
5、第一次悬挑的二次卸荷未做,必须增设;
6、四层外架垃圾较多,必须及时清理;
7、楼层内垃圾清理不及时,四层外架杂物较多,必须及时清理;
8、九层以上电梯门洞口未做临边防护;
9、十层连墙件数量不够,必须加设;
10、三分区车库顶东侧未做临边防护。
五、临时用电
21#、23#楼:
1、总配电箱符合三相五线制,并有专业电工管理,但电工证未报监理部,有防雨棚和防护架,有接地线,并按要求设置了配电箱基座,但配电箱门未上锁。
2、二分区东侧一个配电箱部分电线用的是护套线,已要求施工单位必须抓紧时间进行更换。
25#楼:
1、总配电箱符合三相五线制,有电工管理,电工证未报监理部,有防雨设施但无防护架,有接地线,有配电箱基座,配电箱门未上锁。
2、楼层上一个小配电箱接线凌乱,部分电线用的是护套线,已要求施工单位必须整改更换。
六、消防
21#、23#、25#楼:
1、楼层等电位或避雷引下线焊接时施工人员均随身配备小型水桶,以防发生意外火险。
2、模板及保温板堆放区均放有消防水桶及灭火器,但灭火器数量偏少。
3、25#楼材料堆放区设有消防池。
4、两个项目部生活区工人用电发现存在私拉乱扯现象,已通知项目部必须加强安全教育工作,杜绝此类现象,所有电线必须离地架设。
5、21#楼地下室及东单元一、二层均有住人,已下通知要求施工人员必须搬出,但截至检查时楼内仍有住人。
七、深基坑防护
五分区基坑北侧及东侧高差较大,且土质较松散,已专门下通知要求施工单位进行必要的防护措施,但目前未予落实。
备注:以上所有存在问题已下发监理通知单,要求施工单位必须在一周时间内整改完毕,整改完毕后通知监理部复查。
河南宏业建设管理有限公司
郑煤阳光港湾项目监理部
2012年9月16日
