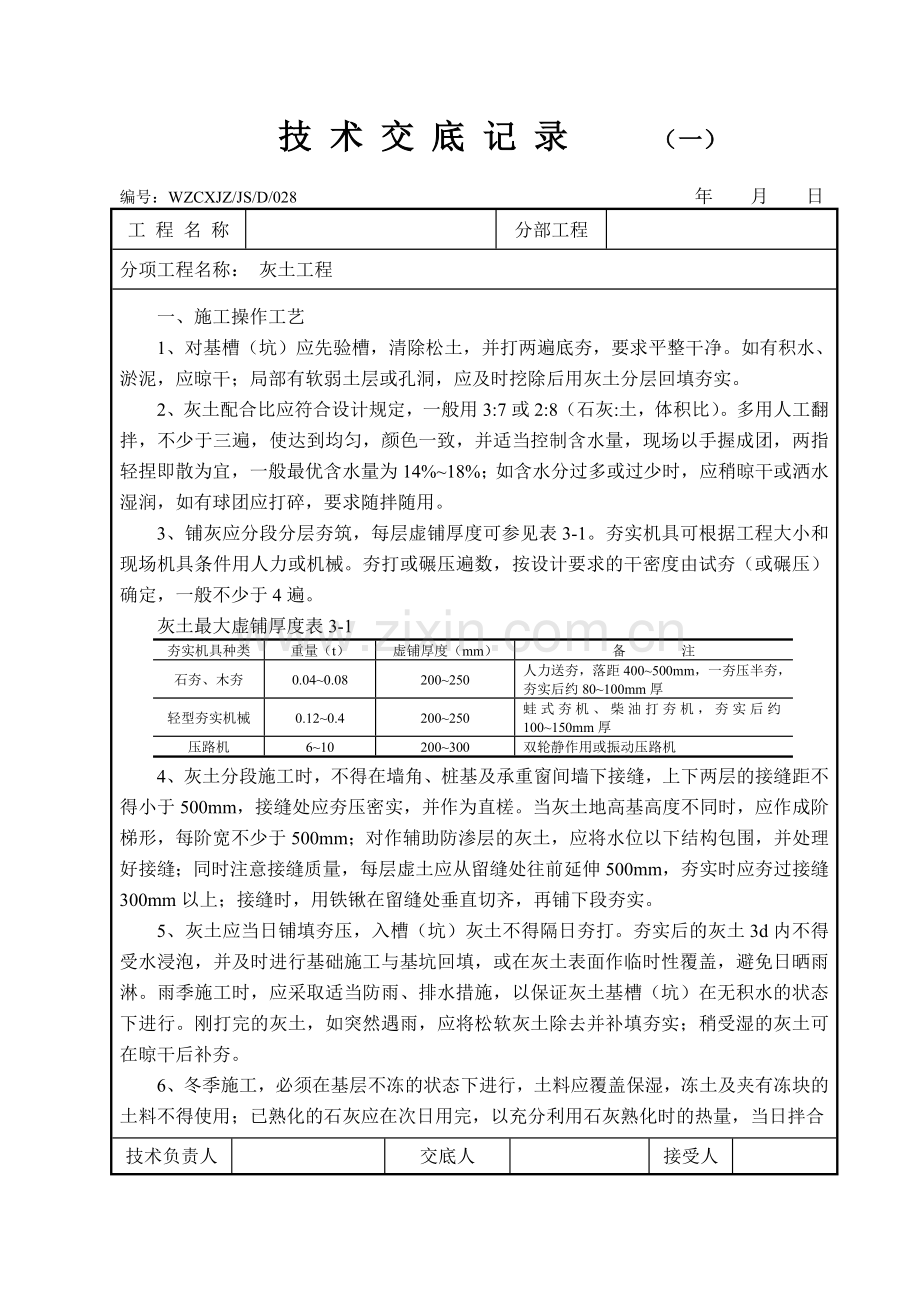

技 术 交 底 记 录 (一) 编号:WZCXJZ/JS/D/028 年 月 日 工 程 名 称 分部工程 分项工程名称: 灰土工程 一、施工操作工艺 1、对基槽(坑)应先验槽,清除松土,并打两遍底夯,要求平整干净。如有积水、淤泥,应晾干;局部有软弱土层或孔洞,应及时挖除后用灰土分层回填夯实。 2、灰土配合比应符合设计规定,一般用3:7或2:8(石灰:土,体积比)。多用人工翻拌,不少于三遍,使达到均匀,颜色一致,并适当控制含水量,现场以手握成团,两指轻捏即散为宜,一般最优含水量为14%~18%;如含水分过多或过少时,应稍晾干或洒水湿润,如有球团应打碎,要求随拌随用。 3、铺灰应分段分层夯筑,每层虚铺厚度可参见表3-1。夯实机具可根据工程大小和现场机具条件用人力或机械。夯打或碾压遍数,按设计要求的干密度由试夯(或碾压)确定,一般不少于4遍。 灰土最大虚铺厚度表3-1 夯实机具种类 重量(t) 虚铺厚度(mm) 备 注 石夯、木夯 0.04~0.08 200~250 人力送夯,落距400~500mm,一夯压半夯,夯实后约80~100mm厚 轻型夯实机械 0.12~0.4 200~250 蛙式夯机、柴油打夯机,夯实后约100~150mm厚 压路机 6~10 200~300 双轮静作用或振动压路机 4、灰土分段施工时,不得在墙角、桩基及承重窗间墙下接缝,上下两层的接缝距不得小于500mm,接缝处应夯压密实,并作为直槎。当灰土地高基高度不同时,应作成阶梯形,每阶宽不少于500mm;对作辅助防渗层的灰土,应将水位以下结构包围,并处理好接缝;同时注意接缝质量,每层虚土应从留缝处往前延伸500mm,夯实时应夯过接缝300mm以上;接缝时,用铁锹在留缝处垂直切齐,再铺下段夯实。 5、灰土应当日铺填夯压,入槽(坑)灰土不得隔日夯打。夯实后的灰土3d内不得受水浸泡,并及时进行基础施工与基坑回填,或在灰土表面作临时性覆盖,避免日晒雨淋。雨季施工时,应采取适当防雨、排水措施,以保证灰土基槽(坑)在无积水的状态下进行。刚打完的灰土,如突然遇雨,应将松软灰土除去并补填夯实;稍受湿的灰土可在晾干后补夯。 6、冬季施工,必须在基层不冻的状态下进行,土料应覆盖保湿,冻土及夹有冻块的土料不得使用;已熟化的石灰应在次日用完,以充分利用石灰熟化时的热量,当日拌合 技术负责人 交底人 接受人 技 术 交 底 记 录 (二) 编号:WZCXJZ/JS/D/028 年 月 日 工 程 名 称 分部工程 分项工程名称: 灰土工程 灰土应当日铺填夯完,表面应用塑料布及草袋覆盖保温,以防灰土垫层早期受冻降低强度。 二、施工注意事项 1、灰土施工使用块灰,必须充分熟化,按要求过筛,以免颗粒过大,导致熟化时体积膨胀,将已夯实的垫层胀裂,造成返工。 2、灰土铺设时应逐层测定夯实后的干密度,检验其压实系数和压实范围,符合设计要求后,才能施工上层灰土。试验报告应注明土料种类、配合比、试验日期、试验结果。未达到设计要求的部位,应有处理方法和交验结果。 3、采用灰土作铺助防渗层时,应注意错缝搭接质量,以做到整体防水;接缝表面应打毛,并适当洒水润湿,使接合紧密下渗水;立面灰土先支侧模,打好灰土再回填外侧土方。 技术负责人 交底人 接受人
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 百科休闲 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
