资源描述

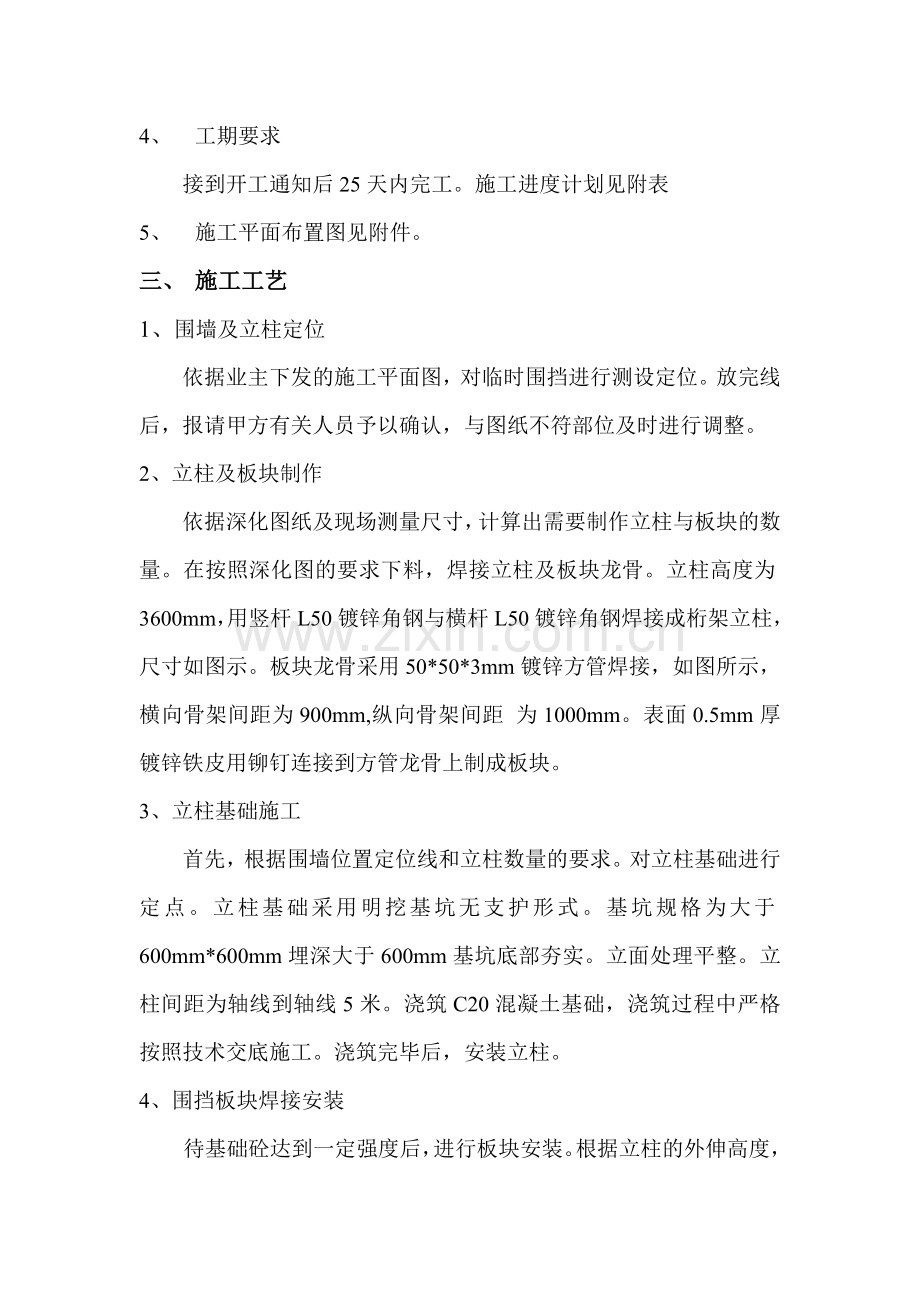

围挡施工方案 一、 编制依据 1、 招标标价邀请函 2、 现场临时围挡现场勘查报告 3、 施工图纸及相关技术规程 二、 施工组织 1、 人员配备 生产经理: 1名 技术负责人: 1名 质 检 员: 1名 工 长: 1名 木 工: 15人 砼 工: 12人 焊 工: 4人 安 装 工: 8人 2、主要机械准备 电焊机:4台 切割锯:2台 振捣棒:2套 电 锯:1台 3、测量工具 水准仪一台、经纬仪一台、水准尺三套、盒尺五把 4、 工期要求 接到开工通知后25天内完工。施工进度计划见附表 5、 施工平面布置图见附件。 三、 施工工艺 1、围墙及立柱定位 依据业主下发的施工平面图,对临时围挡进行测设定位。放完线后,报请甲方有关人员予以确认,与图纸不符部位及时进行调整。 2、立柱及板块制作 依据深化图纸及现场测量尺寸,计算出需要制作立柱与板块的数量。在按照深化图的要求下料,焊接立柱及板块龙骨。立柱高度为3600mm,用竖杆L50镀锌角钢与横杆L50镀锌角钢焊接成桁架立柱,尺寸如图示。板块龙骨采用50*50*3mm镀锌方管焊接,如图所示,横向骨架间距为900mm,纵向骨架间距 为1000mm。表面0.5mm厚镀锌铁皮用铆钉连接到方管龙骨上制成板块。 3、立柱基础施工 首先,根据围墙位置定位线和立柱数量的要求。对立柱基础进行定点。立柱基础采用明挖基坑无支护形式。基坑规格为大于600mm*600mm埋深大于600mm基坑底部夯实。立面处理平整。立柱间距为轴线到轴线5米。浇筑C20混凝土基础,浇筑过程中严格按照技术交底施工。浇筑完毕后,安装立柱。 4、围挡板块焊接安装 待基础砼达到一定强度后,进行板块安装。根据立柱的外伸高度,均匀分隔,焊接三根连系梁,联系梁采用50*50*3镀锌方通。全部焊接完毕后,对焊接情况进行验收,合格后进行板块安装。利用L30角钢做角码,将板块的所有的竖龙骨与连系梁焊接牢固,依次安装每个版块。 四、安全文明施工 1、对所有进场工人都要进行三级安全教育。 2、合理选择制作安装场地,减少噪音对周边环境污染。 3、施工过程中,需要用电施工时,及时通知总包,由总包统一支配指挥用电。 4、作业时,配备好安全防护用品及灭火设施。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
