资源描述

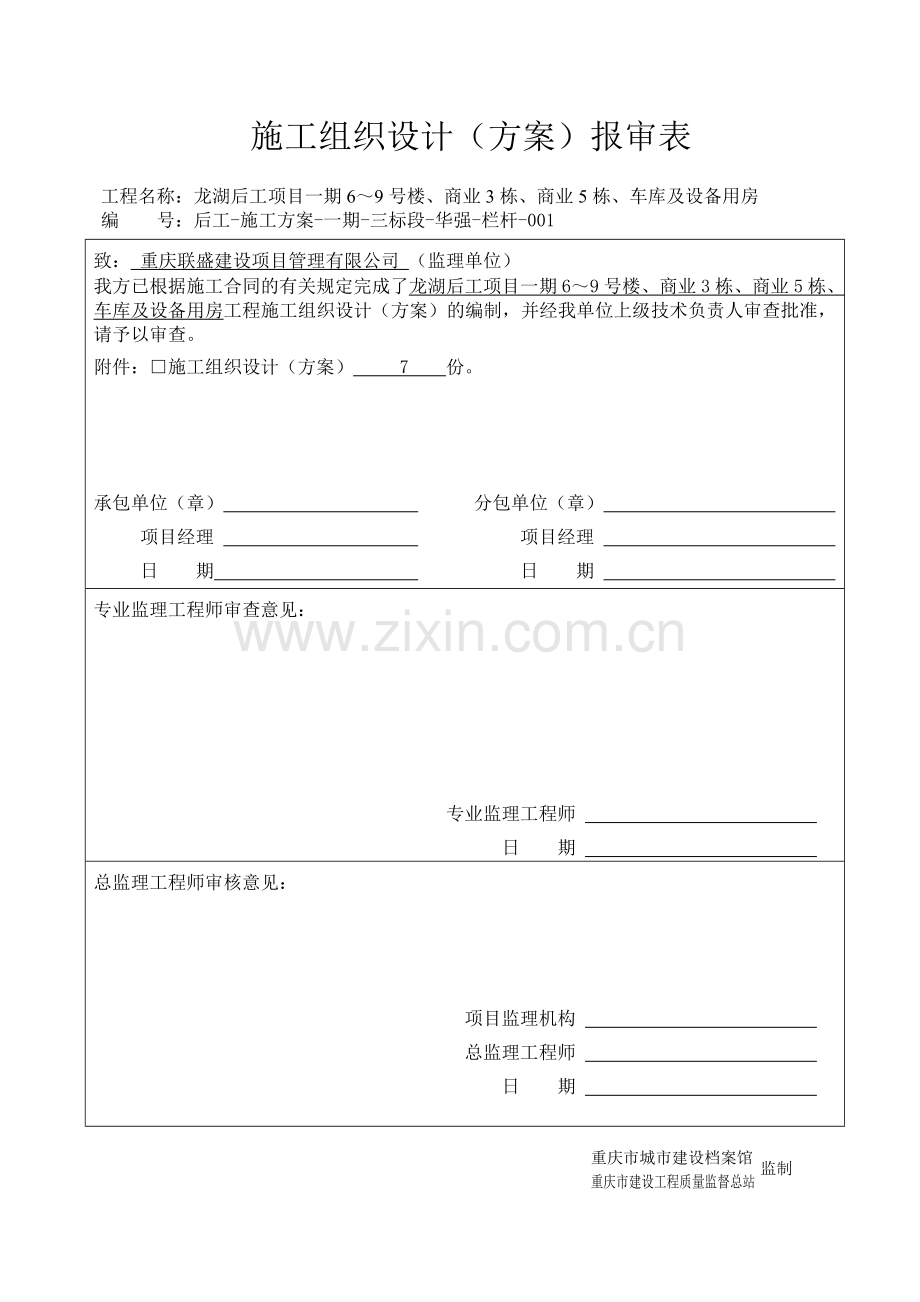

施工组织设计(方案)报审表
致: 重庆联盛建设项目管理有限公司 (监理单位)
我方已根据施工合同的有关规定完成了龙湖后工项目一期6~9号楼、商业3栋、商业5栋、车库及设备用房工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。
附件:□施工组织设计(方案) 7 份。
承包单位(章) 分包单位(章)
项目经理 项目经理
日 期 日 期
专业监理工程师审查意见:
专业监理工程师
日 期
总监理工程师审核意见:
项目监理机构
总监理工程师
日 期
工程名称:龙湖后工项目一期6~9号楼、商业3栋、商业5栋、车库及设备用房
编 号:后工-施工方案-一期-三标段-华强-栏杆-001
重庆市城市建设档案馆
重庆市建设工程质量监督总站
监制
施工组织设计(方案)报审表
致:重庆联盛建设项目管理有限公司
我方已根据施工合同的有关规定完成了龙湖后工项目一期6~9号楼、商业3栋、商业5栋、车库及设备用房工程 施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请予以审查。
本施工组织设计(方案)中超出定额、施工合同及施工工艺范围以外的特殊工艺作法和特殊措施费用的增加情况始下:
□ 无。我方特别声明,实际不论有无额外费用发生,均不计取。
□ 有。具体费用组成见附表。
请予核定。
附:施工组织设计(方案)
施工方工程项目部(章)
项目经理
日 期
监理单位审查意见:
监理单位(章)
监理工程师
日 期
建设单位工程项目部审查意见:
专业工程师
日 期
项目经理
日 期
重庆市城市建设档案馆
重庆市建设工程质量监督总站
监制
工程名称:龙湖后工项目一期6~9号楼、商业3栋、商业5栋、车库及设备用房
内 审 表
工程名称
龙湖后工项目一期6~9号楼、
商业3栋、商业5栋、车库及
设备用房
施工单位
重庆市江津区华强机械配件有限公司
技术负责人审查意见:
技术负责人:
年 月 日
项目经理审批意见:
项目经理:
年 月 日
龙湖后工项目一期6~9号楼、商业3栋
商业5栋、车库及设备用房
施
工
方
案
重庆市江津区华强机械配件有限公司
2012年10月17日
目 录
一、编制依据及编制说明 1
二、工程概况 1
三、施工准备计划 2
四、重点与难点 6
五、现场总体部署与安排 7
六、施工进度计划及劳动力安排 8
七、铁艺栏杆制作工艺 9
八、铁艺栏杆安装施工 10
九、质量及成品保护措施 11
十、安全技术保证措施 13
十一、文明施工保证措施 15
一、编制依据及编制说明
(一)编制依据
1、龙湖后工项目一期三标区栏杆制作安装工程招标文件。
2、《工程测量规范》GB50026—2001
3、《钢结构设计规范》GBJ50017—2002
4、《钢结构工程施工及规范》GB50205—2001
5、《建筑工程施工质量验收统一标准》(GB50300-2001)
6、《建筑装饰装修工程质量验收规范》(GB50210-2001)
7、《民用建筑工程室内环境污染控制规范》(GB50325-2001)
8、《钢结构工程施工质量验收规范》GB50205-2001
9、《建筑钢结构焊接规程》JGJ81-2002
10、《建筑结构荷载规范》GB50009-2001(2006)
11、《金属覆盖层 钢铁制件热浸镀锌层技术要求及试验方法》GB/T13912—2002
12、《金属和其他无机覆盖层 热喷涂 锌、铝及其合金》GB/T9793-1997
13、《钢铁结构耐腐蚀防护锌和铝覆盖层 指南》GB/T19355—2003
14、《建筑施工安全检查评分标准》JGJ59—99;
(二)编制说明
1、编制本施工方案的目的
按照龙湖后工项目一期三标区栏杆制作安装工程的施工程序、施工组织及质量控制等编制,本施工方案须经监理、业主及有关管理部门审定后用于指导现场施工。
2、施工方案编制程序
本施工方案由项目技术负责人负责主持编写,项目经理审核通过。施工方案为指导现场施工的操作性文件,现场必须严格按此执行。在实施过程中,如有工程变更、合同条款变更及其他因素引起的变更,本施工方案将作及时调整,并报业主和项目监理机构批准同意。
二、工程概况
本工程位于重庆市渝中区后工项目一期1~9号桉。主要施工内容为室内护窗栏杆、楼梯扶手、商业公区栏杆及楼梯栏杆制作安装工程。
三、施工准备计划
3.1 施工技术准备:
积极组织技术人员认真审阅图纸,做好图纸设计交底和技术交底的准备工作,备齐工程所需的资料和标准图集,编制施工图预算和分部工程材料计划以及劳动力需求计划和工机具的需要情况。向施工人员进行施工组织设计和技术交底,把工程的设计内容、施工计划和施工技术要求等,详尽的向施工人员讲解清楚,落实施工计划,制定技术责任制的必要措施。做好现场定位的测设工作,完成工程的定位放线工作等。
3.2 物资的准备及要求:
根据施工预算和分部分项工程施工方法和施工进度的安排,组织货源,确定加工、供应地点和供应方式,签订物资供货合同。根据各种物资的需要量计划和合同,拟定运输计划和运输方案。按照施工总平面图的要求,组织物资按计划时间进场,在指定地点,按规定方式进行储存和保管。材料应按以下要求准备:
3.2.1钢材
钢材应选用国标碳素钢Q235A,产品质量应符合相应的国家规范,并需提供出厂合格证和检验报告。
3.2.2连接件
结构施工时,已预埋焊接预埋件的,则应焊接连接;没有预埋件的,则按设计要求固定连接件。紧固件与管、板材,板材与板材连接应紧固密贴,外观排列整齐;构件必须和配筋构件,最好是和结构主体可靠连接不锈钢膨胀螺栓
。
3.2.3焊条
应使用国标E4322焊条。
3.2.4其他要求
屋面铁艺花饰采取防雷接地措施,应符合《建筑物防雷设计规范》(GB 50057-1994)要求。完成后在监理单位、承包人及发包人的参与下作防雷测试,并达到合格标准。
所用材料不会产生对象之间化学反应及电解反应,现场空气PH值不会对其产生氧化腐蚀。
3.3 劳动力等组织准备:
成立以项目经理为领导的项目经理部的组织机构,建立健全各项规章管理制度,确定劳动组织的领导机构名额和人选,坚持合理分工与密切协作相结合的原则,把有施工经验、有创业创新精神、工作效率高的人选入领导机构。
建立精干的施工队伍,要认真考虑专业工种的合理配合,技工和普工的比例要满足合理的劳动组织要求,按组织施工方式的要求确定建立混合施工队组或专业施工队组及其数量。按照开工日期和劳动力需要量计划,组织劳动力进场,同时要进行安全、防火和文明施工等方面的教育。
在钢结构工程施工前,应对各工序的施工人员进行必要的岗位培训,并对其进行技术、质量、安全交底,预防发生安全和质量事故。
为了加快施工准备工作的进度,必须加强建设单位、设计单位和监理单位之间的协调工作,密切配合,建立健全施工准备工作的责任制度和检查制度,使施工准备工作由领导、有组织、有计划和分期分批地进行。
3.4项目部管理人员名单及分工
姓 名
职 务
姓 名
职 务
何正斌
项目经理
郭 超
项目副经理
胡国青
技术负责人
王方弟
现场负责人
柴朝华
安全员
卢鸿文
质检员
李华国
施工员
金世银
资料员
3.4.1项目经理职责
(1)贯彻执行国家和工程所在地政府的有关法律、法规和政策,执行企业的各项目管理制度;
(2)执行项目承包合同中由项目经理负责履行的各项目条款;
(3)对工程项目施工进行有效控制,执行有关技术规范和标准,积极推广应用新技术,确保工程质量和工期,实现安全、文明施工,努力提高经济效益;
(4)与各家协作单位的协调、沟通工作事务;
(5)协调内部各部门的进度,保证材料、产品按时到达现场;
(6)审定安装方案,并将现场情况每周以书面形式报本部;
(7)现场指挥协调,保证本工程安装质量、施工进度、达到优良工程的目标。
3.4.2技术负责人
(1)会同各施工队负责人制定详细周密的施工计划;
(2)按施工计划制定材料供应清单;
(3)制定内部阶段性验收标准和计划;
(4)监督施工队严格按计划进度施工;
(5)监督施工队工程质量、检查、督促消防、安全措施的落实;
(6)坚持每日做好施工日记。
3.4.3现场协调(施工管理员)职责
(1)协助项目经理制定施工计划;
(2)严格按施工图指导施工队进行施工,在多项目交叉施工中做好上下协调和沟通工作。
(3)解决施工中出现的各类技术问题;
(4)计划的修正要及时向项目经理汇报存档;
(5)本工程的阶段性验收及竣工验收工作;
(6)当项目经理不在时,做好与总包、业主、监理及各协作单位间的工作沟通。
3.4.4质检员职责
(1)认真贯彻质量方面的政策和规章制度;
(2)根据本工程的技术文件、图纸和行业标准、企业标准进行现场产品检验;
(3)对上岗人员进行质量标准及考核。
(4)负责报送材料样板,由甲方、监理工程师审定,一经确认即封样保存;
(5)审核确认所定材料,并将运送现场的材料质量、数量、规格进行验证、认可。对现场的半成品、材料进行检查、不合格不准进场。
(6)负责与业主、监理方进行工程质量方面的协商;
(7)及时协调、解决工程中出现的各类质量问题;
(8)组织隐蔽工程、各分项工程及整体工程竣工验收;
(9)对成品、半成品的保护措施的检查。
3.4.5安全员职责
(1)对有关工程的安全施工规章制度进行贯彻落实;
(2)监督安全培训、考核 、不合格不许上岗;
(3)对现场环境、安全状况及时掌握、落实必要的安全器具;
(4)积极处理工程中的安全事件,对安全事件按规定程序及时汇报,并做好安全事件的取证记录工作;
(5)对安全施工要根据现场情况采取预防措施。
3.4.6资料员职责
(1)熟悉建设档案工作法律、法规、政策、规定、标准等;
(2)了解施工技术和方法,正确填写施工记录、隐蔽工程记录及竣工技术资料表格;
(3)熟悉工程档案的内容、范围,掌握工程档案收集、编制、整理的方法;
(4)资料与现场施工要同步进行,及时填写报验;
(5)及时与总包单位资料员进行沟通,了解总包对资料管理的统一要求,参加总包单位组织的有关工程档案资料管理的相关会议等,严格按照总包的量档要求进行档案资料的整理。
3.6机具准备
对本工程拟配置以下施工机具,但最终将根据现场具体需要时间再运进现场。
序号
工具名称
型号
数量
备注
1
配电箱
300*400mm
5台
2
焊机
350A
5台
3
红外线投线仪
双线
1台
4
电锤
500W
3把
5
冲床
80T
1台
6
仿形切割机
1200mm
1台
7
等离子切割机
45A
1台
8
弯管机
M60
1台
9
断钢机
450w
1台
10
水平管
¢10
50米
11
钢卷尺
7.5m
30把
12
水平尺
800mm
15把
四、重点与难点
1、重点
(1)在保证工程质量的情况下确保工程进度是本工程的重点;
(2)工程量较大,工作点面多,合理按排施工顺序是保证进度的有效措施;
(3)由于现场各种交叉作业较多,而本栏杆相当部分杆件为管材、扁钢,在外力途径作用下较易变形,做好成品保护至关重要,尤其是需各配合施工单位对栏杆的保护。
2、难点
(1) 由于本工程栏杆采用材料热镀锌,因此处理好焊接点的防锈是防止栏杆生锈的关健;
(2)本栏杆焊接点相当多,控制好该栏杆在制作上的焊接质量至关重要,尤其是保证各焊工操作质量的稳定性也是一个难点;
(3)作好与各家配合单位的统一协调,保证栏杆能有序、连续进场安装,尤其是土建单位的工作面移交、防雷接地移交及外架影响施工的处理等。
五、现场总体部署与安排
(一)要求总包单位现场提供材料库房一间,以便堆放零星配件及安装工具。
(二)经业主、监理同意,现场安装工人在工地附近租赁房屋作为职工宿舍,或者经总包单位统一编排安置在指定的职工生活区。
(三)交通运输:栏杆经出厂检验合格后,做好保护膜包装,并从工厂通过汽车运输至工地现场,主要通过工人搬运至施工作业点(对个别搬运困难而且具有安全隐患的,则需塔吊配合进行)。
(四)用水用电:栏杆现场安装不用水。就安装用电,则主要通过总包的配电箱接电,同时必须符合总包的统一安全用电管理。当不适用总包的配电箱时,则配置发电机供电。
(五)项目经理及主要施工管理人员必须驻现场,以落实对合同的执行。
(六)项目技术负责人对施工管理人员进行详细的施工技术交底,施工管理人员再对作业班组进行详细的施工技术操作交底,认真做好各级交底工作。
(七)施工管理人员在现场安装完工后,及时填写相关现场资料。
(八)根据施工图纸及其会审纪要,及施工方案中确定的施工技术措施,及时安排现场生产。
(九)做好施工现场周围建筑,公路,车辆,行人的安全防护工作,加强对环保,噪音的防护工作。
(十)项目经理必须按时参加业主、监理、总包单位组织的各类工作会议,并及时将会议内容及时向本部汇报,并做好相应的工作安排。
(十一)项目经理在每周监理例会后组织所有管理人员召开工地例会。
六、施工进度计划及劳动力安排
(一)施工段划分及施工程序
1、施工段及检验批划分
由于本工程楼栋为高层,根据《建筑工程质量验收统一标准》(GB50300-2001)对检验批划分的总体要求和意见,并结合本工程实际情况,我司按每四层一个批次进行施工质量报验及资料办理。
2、施工程序
(1)与业主、监理、总包及配合单位一同接收工作面;
(2)确定各栏杆的加工尺寸;
(3)将加工尺寸及时返厂生产,出厂检验合格,并及时运输到现场;
(4)通过业主或监理对现场栏杆进行检查验收,及时进行安装;
(5)现场安装质量自检,合格报监理验收;
(6)验收合格,再次对栏杆进行包裹成品保护(主要对保护膜被破坏的)。
(二)总工期及进度计划安排
1、总工期
按合同规定的工期(日历天数)为准,开工日期按业主通知的进场施工时间为准,当总承包单位工作面提供或施工组织总计划改变面影响到栏杆的具体施工时,则其竣工日期应作相应调整。
2、进度计划
待各栋楼工作面移交后再编制,每周根据已有的工作面,编制可行的周进度计划报业主与监理、总包单位。
3、工期保障措施
根据现场实际情况和合同约定制定施工进度计划。
(1)及时落实图纸及设计变更。入场前必须重视装修施工图的技术交底,对设计图有疑问或施工疑问或施工图纸不全和错误的提前指出,并以书面形式报建设单位。
(2)在节假日期间应保证施工,做好工人的思想工作,科学安排人力资源,另外,节假日的施工中使用的材料提前做好准备。
(3)科学安排材料进场时间和安装位置。根据总包、业主、监理的统一安排,首先安装涉及外架的阳台栏杆,安装位置的确定主要在于土建对工作面提供的情况。室内栏杆在安装完窗户后进场,以避免安装窗户对栏杆的损坏。
(4)施工项目进度计划的实施
施工项目计划的实施就是施工活动的进展,是用施工进度计划指导施工活动,落实和完成计划。施工项目计划逐步实施的进程就是施工项目建造的逐步完成过程,为了保证施工项目进度计划的实施,尽量按编制的计划时间逐步进行,保证各进度目标的实施,应做好如下工作:
a施工项目进度计划的贯彻
b检查各层次的计划,形成严密的计划保证系统;
c层层明确规定合同工期;
d计划全面交底;
e施工项目进度计划的实施,编制月(周)作业计划,并签发施工任务书。做好施工进度记录,填好施工进度统计表,做好施工中的进度工作。
(5)劳动力计划
为完全实现进度目标,栏杆安装拟组织5个安装班组,每个班组作业工人4-6人。每个班组考虑焊工1到2人,杂工2到3人,组长一人兼质安员。我公司已储备有大量的劳动力资源,现场的劳动力安排将完全满足现场进度及工期要求而适时调整。
(6)组织所有进场人员培训,熟悉本工程特点,详细研究施工方案,熟悉质量标准,不因质量问题而影响现场施工。
七、铁艺栏杆制作工艺
(一)普通栏杆
1、原材料热镀锌,要求锌膜局部厚度不得小于35微米,平均厚度不得少于50微米。
2、根据现场量取的尺寸下料。
3、进行焊接。要求焊接牢固、没有漏焊、焊点饱满。栏杆方管与预埋件焊接的焊缝宽度不小于4mm。
4、进行打磨。要求打磨平整、光滑。但要注意不能将焊点全部打掉,以免破坏栏杆的牢固性。
5、对热镀锌锌层部分进行防腐处理。采用四合一磷化液进行金属钝化处理。
6、油漆施工,按油漆说明书操作。
7、成品保护。安装。
8、修补,移交。
(二)钢板网工艺
1、根据现场尺寸计算钢板网尺寸。
2、对钢板进行冲孔加工。
3、对钢板进行热镀锌。对镀锌板进行处理。
4、进行油漆处理。
5、成品保护。安装。
6、修补,移交。
八、铁艺栏杆安装施工
(一)栏杆安装前的准备工作
1、再次检查该栏杆的出厂质量,若质量存在缺陷,则停止安装,返回工厂待处理后再进场;
2、复核该栏杆是否与所指定的安装位置相符;
3、检查土建洞口是否完全符合栏杆安装,或是否有其它影响安装的事物存在,如外架是否占位置。
(二)栏杆安装工艺
1、将水平标高线引测到安装位置,并确定栏杆安装的平面进出位置,划线标志,找出节点准确位置。
2、确定安装节点位置后,用切割机切割洞口。宽度不应大于100mm*100mm,深度为每个端头进墙30mm。不能乱打乱剔。
3、电锤钻孔,用8*70的膨胀螺栓固定栏杆立杆,用8*100的化学螺栓固定栏杆的扶手。对于栏杆安装在空心砖砌块上时,应对空心砖砌块剥下不小于300*300*100的孔洞,待栏杆安装后采用砼进行堵塞锚固。
4、栏杆安装。安装时必须上下楼层吊线调整,保证立面统一效果。
5、栏杆的最后固定。紧固螺帽时不得使栏杆发生变形,否则应及时调整。
6、安装完成后,班组要及时检查质量是否完全达到规范要求。合格后,做好成品保护,对节点位置螺帽外露较长而影响外墙装饰的,要随即切割掉。
7、栏杆安装后,质量员应及时进行质量检查,合格后,按检验批报监理机构进行验收。
(三)栏杆安装固定方法
经我司现场检查,对不同的安装基体将采用不种的安装固定措施,具体固定方法如下:
1、实心砖或混凝土基体;根据节点固定要求直接将栏杆固定。
2、空心砖块基体:应对空心砖砌块剥打不小于300*300*100的孔洞,待栏杆安装后采用砼进行堵塞锚固。
3、不论是哪一种基体,要求栏杆必须与主体结构连在一起,决不能固定在装饰层面,以确保安装牢固和使用安全。
(四)栏杆的防雷焊接。栏杆安装完毕后要进行防雷焊接,应按照有关的规范焊接即双面焊接时焊接长度应大于1倍搭接钢筋的直径。单面焊接时焊接长度应大于2倍搭接钢筋的直径。
九、质量及成品保护措施
(一)质量验收标准
1、按甲方提供的建筑施工图所明确的平面和立面位置,以及栏杆大样图进行施工。
2、严格按《建筑装饰装修工程质量验收规范》(GB50210-2001)进行质量验收。
3、每一种型式的栏杆,在大量生产以前,必须先做一个样板并安装到位,经我方自检合格后再报请监理、业主进行点评,点评合格后才进行批量生产。
(二)质量验收内容
1、出厂质量验收
(1)栏杆用原材料符事设计要求。用于栏杆制作与安装的材料必须具有出厂合格证和质保书,合格后方可用于生产。
(2)栏杆制作样式、长度、高度、花型及分格完全符合规范、设计要求。
(3)栏杆的焊接及打磨符合要求,焊接位置的观感及手感合格。
(4)栏杆的除锈、热喷锌防锈处理彻底。
(5)着色必须严格控制色料质量,确保栏杆的色调与样板完全一致。
(6)以上各道工序的质量检验必须到位,各道工序检验人员必须签字确认。
2、安装质量验收
(1)栏杆安装后,首先由班组和施工管理人员进行验收,然后由质检人员验收,确保质量责任到位;
(2)栏杆安装的标高、平面位置必须符合设计要求;
(3)栏杆安装节点的连接必须符合设计要求,确保栏杆的稳固和安全使用;
(4)保护措施到位。
(三)质量措施
我司通过科学有效的管理,从方案设计到材料的购买,从部件制作到购件的组装,及至最后的现场安装及现场质量管理,均能得到可靠的保证。
1、质量保证措施
(1)本工程上使用的各材料。要求供应部门购料时,要对材料的材质及性能进行详细的检查,所购材料须有产品合格证及质量保证书,方可入厂生产。
(2)严格按设计施工图纸进行生产加工。
(3)所有的材料零部件必须符合现行有关标准的规定。
(4)各构件的加工精度允许偏差按行业标准的高精度组执行。
(5)加工完毕的构件,按其5%抽样检查,且每种不少于5件,当其中一件不合格时,加倍抽检,复检合格后方可验收。
1、技术保证措施
安装人员的技术水平也是决定工程质量的一个不可忽视的重要因素,凡进入现场安装的工人,必须经过严格的交底和培训后才能上岗作业。
(1)由有关领导讲解本工程的重要性,使安装人员对此有足够的认识。
(2)由技术人员讲解相关标准、规范的使用准则。
(3)技术人员向施工人员交底。
(4)对焊接作业人员,要求必须持有焊工作业证才能上岗操作。
(5)加工现场使用的各种量具、工具定期检查。
(6)成品、半成品出厂时,附有质量检验证书及检验人员的签字。
3、现场管理
(1)项目经理必须参加业主、监理及总包主持的工作会议,对任何质量意见要认真作好记录,并立即将其意见层层落实;
(2)根据现场施工中出现的问题,每周由项目经理组织召开一次工作总结会议,会议一般安排在监理机构组织的监理例会后,以便传达工程各方对栏杆施工的质量意见和要求;
(3)落实质量责任制,建立质量奖惩激励制度。
(四)成品保护措施
1、栏杆在出厂前应做好成品保护,重点保护栏杆的扶手。
2、成品保护用专用包装保护膜缠绕栏杆的扶手,再用包装胶布加以固定。栏杆立杆及中间竖杆用珍珠棉加以保护。
3、如在运输及安装过程中保护膜有损伤,应在安装好后重新加以保护。
4、特别注意保护上工序的成品保护。
十、安全技术保证措施
10.1按《建筑施工安全检查标准》JGJ59—99和安全操作规范的要求组织标准化施工,施工过程中应结合实际,正确执行公司制定的各种安全措施,强化安全责任制,形成从公司经理到项目经理、安全主管部门、施工负责人及班组长为主体的安全体系,按各级人员职责定期检查安全责任制的贯彻执行。现场安全保卫小组,设两名安全检查员和多名安全值班员,各操作班组设一名兼职质安员,随时检查防范,及时处理好施工过程中的事故隐患不断完善事故施工现场的安全设施,确保施工过程中人身、机械、材料的生产安全。
10.2认真落实国家有关部门的安全生产措施和规定,特别注意防止高空坠物、物体打击、机械伤害和触电事故的发生。
10.3做好高空交叉多层作业的安全防护,正确设置安全维护、安全网和隔离防护,强抓安全“三宝”(安全帽、安全带、安全网)的配置配戴落实情况。
10.4施工现场的各种安全防护措施、安全标志和警告牌应标准化,未经项目部经理和安全负责人同意不得擅自拆动,施工机械必须指定专人操作,特殊工种必须持证上岗。
10.5施工现场用电要规范化,设置标准配电箱,所有的电动机具必须安装漏
电保护器,井架必须安装限位器。所有的配电箱必须要有防雨措施。
10.6施工现场、休息室、作业棚、仓库、材料堆场等处所都必须配备消防设施,做到卫生、安全、道路畅通。
10.7对容易发生重大伤亡施工的有害环境,必须加强检查,把事故消灭在萌芽状态之中。夜间施工时,工作面上应有足够的亮度,在操作区域应优先选用安全的照明设备,危险区域夜间应用红灯示警。
10.8 坚持七个不准,不戴安全帽不准进入施工现场,穿高跟鞋不准进入工地上岗作业,不戴安全带不准进行悬空作业,不是专人不准操作机械和电器,不准从楼层向下抛物,跳板不准铺放空搭头,末按规定张挂好安全网,不准操作。
10.9正常情况下,下列电器设备不带电的外露导电部分,应做保护接零,
A、电机、变压器、电器、照明器具、手持电动工具的金属外壳;
B、电器设备转动装置的金属部件;
C、配电屏和控制屏的金属部件;
D、室内外配电装置的金属框架及靠近带电部分的金属框架栏和金属门;
E、电气线路的金属保护管、敷线的钢索;
F、安装在电力线路杆土的开关、电容器等电器装置的金属外壳及支架;
G、保护零线除必须在配电室或总配电箱处作重复接地外,还必须在配电线路的中间处和末端处作重复接地;
H、电器设备应采用专用芯线作保护接零,此芯线严禁通过工作电流;
I、施工现场所有用电设备,除作保护接零外,必须在设备负荷线的首端处设置漏电保护装置;
J、 电系统应设置室内总配电屏和室外分配电箱或设置室外总配电箱和分配电箱,实行分级配电;
K、配电箱,开关箱周围应设置在干燥,通风及常温场所.在其周围应有足够二人同时工作的空间和通道,不得堆放任何妨碍操作、维修的物品,不得有灌木、杂草。现场照明专用回路须设置漏电保护装置,灯具金属外应作接零保护。
9.10建筑施工机械的安全措施:
A、机械设备应按其技术性能的要求正确使用。缺少安全装置或安全装置己失效的机械设备不得使用。
B、处在运行和运转中的机械严禁对其进行维修、保养或调整等作业。
C、机械设备的操作人员必须经过专业培训考试合格,在取得有关部门颁发的操作证或特殊工种操作证后,方可独立操作。学员必须在师傅的指导下进行操作。
D、机械作业时,操作人员不得擅自离开工作岗位或将机械交给非本机操作人员操作,严禁无关人员进入操作区和操作室内。机械进入作业地点后,施工技术人员向机械操个人员进行施工任务及安全技术措施交底,操作人员应熟悉作业环境和施工条件,遵守现场安全规则。
10.10分部分项工作操作前,工长应向操作班组进行安全交底。新操作班组进场时项目负责人应对班组职工进行安全技术交底教育。
10.11现场应建立健全用电设施的运行及维护操作规定,运行和维护人员必须熟悉这些操作规定。建立用电安全岗位责任制,明确各级用电安全负责人。
10.12严禁赤脚或穿高跟鞋、拖鞋进入施工现场,高空作业不准穿硬底和带钉易滑的鞋靴。
10.13机械设备要经常检查,保证万无一失,机械司机持证上岗,在施工操作中要集中思想,不随便离开岗位,随时注意机械运转情况,如发生异常及时纠正,操作人员服从指挥信号,以防事故发生。
10.14操作面应有可靠的架台,护身,经检查无误,进行操作。构件绑扎方法正确,吊点处应有防滑措施,高处作业使用的工具,材料应放在安全地方,禁止随便放置。
10.15起吊钢构件时,提升或下降要平稳,避免紧急制动或冲击。专人指挥,信号清楚、响亮、明确,严禁违章操作。构件安装后必须检查其质量,确实安全可靠后方可卸扣。每天工作必须达到安全部位,方可收工。
10.16安全设施有专人按规定统一设置,其他人不得随意拆动。因工作需要须拆动时,要经过有关人员允许,事后要及时恢复,安全员要认真检查。
10.17坚持班前安全会议制度,将当日工作安排及安全注意事项进行交底。
10.18定期进行安全检查,预防和控制事故的不安全因素。
10.19起重指挥要果断,指令要简洁明确。
10.20加强现场保卫,注意防火防盗。
10.21吊装作业范围内设安全警戒线,非操作人员禁止入内。
10.22所有的安全活动记录及文件要齐全。
10.23经常检查电源、电缆、焊机由无漏电现象,避免雨中作业,杜绝施工触电事故。
十一、文明施工保证措施
11.1进场时对进场人员进行登记,进行三级教育。内业要求各资料及台帐(施工方案、安全教育,安全交底,安全检查、电工日巡视记录、班前讲话记录、台帐)等齐全整齐、记录实事求是,特殊作业持证上岗,安全职责分工明确。
11.2进入现场戴好安全帽,高空作业系安全带,安全网按规定支护严密,出入口有防护棚,狭小场地有安全通道。
11.3电气应设三级控制两级保护(总闸箱、分配箱、开关箱、在分配箱、开关箱配匹配的触电保护器),闸箱标准化,线路规范化,有电工巡视及摇侧记录。
11.4本工程设置彩色压延板围墙、高度不低于2m,进行现场文明施工管理。现场设有明显的宣传标语和在危险处挂有符合标准的色标。施工范围内,按要求书写醒目的提醒行人注意安全的标语,并注明施工单位。
11.5现场有平坦干净的通道,不堵塞,不积水,施工废水有排水沟合理排放。
11.6文明施工不扰民,严格控制施工噪音,晚10点以后停止施工。
11.7严格按现场文明施工的有关规定进行,做到工完料尽场地清。
11.8现场用电线路要规范化,不得乱拉乱接。
11.9做好现场用水管理工作,严禁长流水,现场排水应有组织的定向排水。
11.10进入现场所有的施工人员必须衣着整齐,严禁穿拖鞋、高跟鞋进入施工现场。在栏杆安装时,应先取下总包单位设置的防护栏。安装完毕后恢复。
下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!
毕业论文致谢词
我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意
这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!
感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭!
最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。
致谢词2
在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。这篇论文是在老师的精心指导和大力支持下才完成的
感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。
谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。
开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。)的班集体。最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。哦,对了,我的名字叫“***”,希望大家能记住我,因为被别人记住是一件幸福的事!!
)查看更多与本文《高中生开学自我介绍》相关的文章。
精品word文档可以编辑(本页是封面)
【最新资料 Word版 可自由编辑!!】
展开阅读全文
