广州市轨道交通工程质量验交工作实施细则
广州市轨道交通工程验交工作包括分项工程验收、分部工程验收、单位(子单位)工程的验交前检查、工程验交及项目移交等。广州市轨道交通工程的验收由广州地铁验交委员会统一组织和管理。组织及职责按《关于成立广州地铁二号线工程验交委员会的通知》(穗铁建字[2001]468号)和《关于明确地铁二号线工程验交委员会下属验收组织职责的通知》(穗铁建字[2002]251号)执行。
本细则结合《广州轨道交通工程质量验收管理办法》(穗铁建字[2004] 号)一并使用。
一、 分项工程验收
(一) 分项工程的验收由监理单位组织,在监理单位的主持下进行。
(二)分项工程质量应在班组自检的基础上,由施工单位技术负责人组织有关人员进行评定,专职质量检查员核定。监理单位对施工方核定的分项工程质量等级进行审查认可。
若需要进行中间验收监督管理的分项工程(桩基础分项),按分部工程验收的工作步骤操作。
分项工程经验收合格后方可移交下一工序施工。
二、 分部工程验收
(一)准备工作
1、分部工程完工后,在计划验收日期30个工作日内,施工单位应按照国家有关验收标准及规范、全面检查工程质量,整理工程技术资料,填写《分部(分项)工程质量验收申请表》(附件1)一式六份,连同工程技术资料提交监理单位审核。
2、监理单位在5个工作日内对工程技术资料进行审核,并对工程实体进行检查。检查合格后,总监理工程师签署意见。向地铁建设事业总部项目部递交《分部(分项)工程质量验收申请表》(附件1)申请验收。
若属中间验收监督管理的分部工程,施工单位还将附件1连同工程技术资料送该工程的质量监督机构(监督员)抽查,进行第3步骤。
若不属中间验收监督管理的分部工程,则直接进行第4步骤。
3、监督机构在5个工作日内对工程技术资料进行抽查,在《——分部(分项)工程质量核查记录表》上填写资料抽查意见,并将抽查意见书面通知监理单位。

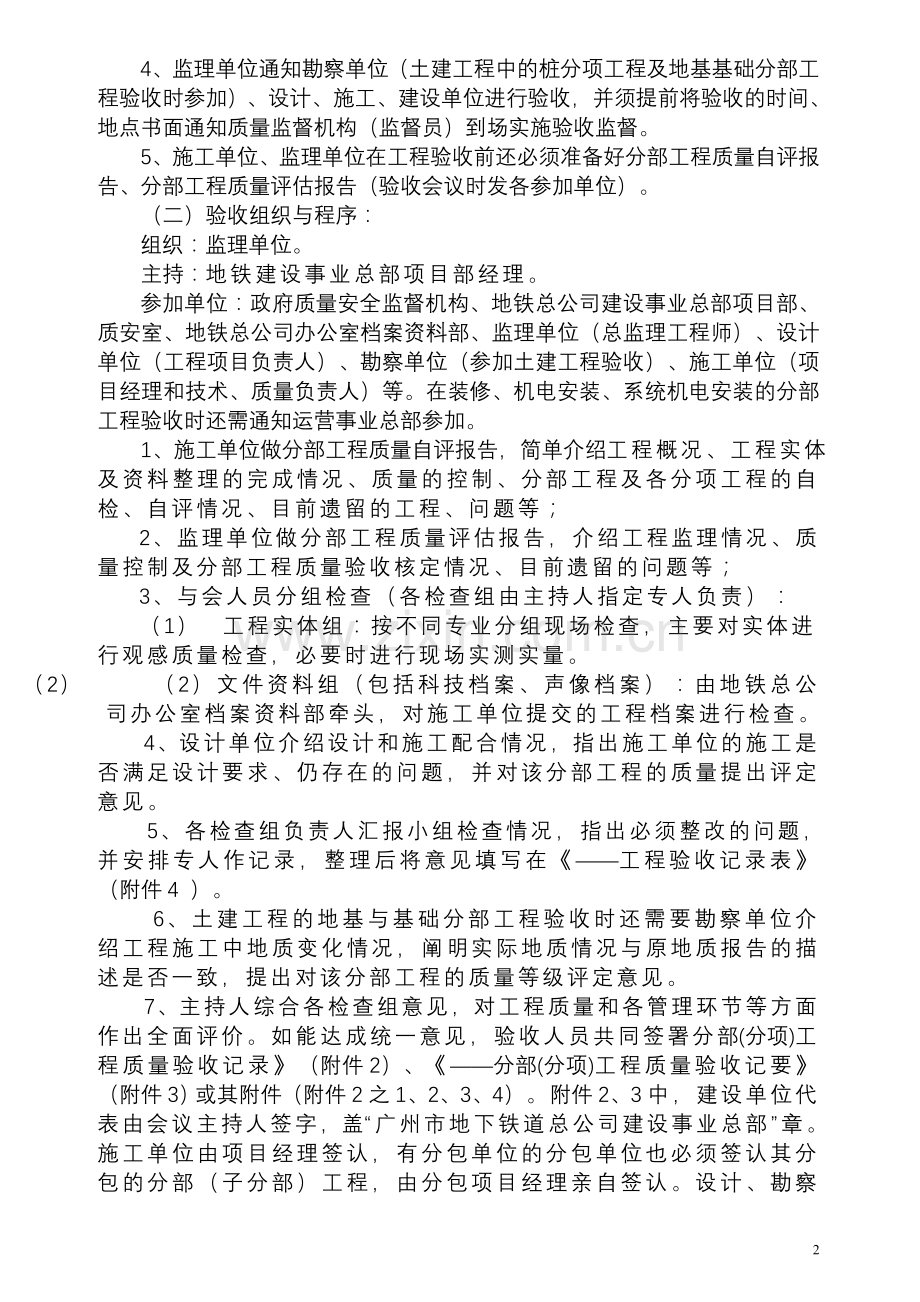

4、监理单位通知勘察单位(土建工程中的桩分项工程及地基基础分部工程验收时参加)、设计、施工、建设单位进行验收,并须提前将验收的时间、地点书面通知质量监督机构(监督员)到场实施验收监督。
5、施工单位、监理单位在工程验收前还必须准备好分部工程质量自评报告、分部工程质量评估报告(验收会议时发各参加单位)。
(二)验收组织与程序:
组织:监理单位。
主持:地铁建设事业总部项目部经理。
参加单位:政府质量安全监督机构、地铁总公司建设事业总部项目部、质安室、地铁总公司办公室档案资料部、监理单位(总监理工程师)、设计单位(工程项目负责人)、勘察单位(参加土建工程验收)、施工单位(项目经理和技术、质量负责人)等。在装修、机电安装、系统机电安装的分部工程验收时还需通知运营事业总部参加。
1、施工单位做分部工程质量自评报告,简单介绍工程概况、工程实体及资料整理的完成情况、质量的控制、分部工程及各分项工程的自检、自评情况、目前遗留的工程、问题等;
2、监理单位做分部工程质量评估报告,介绍工程监理情况、质量控制及分部工程质量验收核定情况、目前遗留的问题等;
3、与会人员分组检查(各检查组由主持人指定专人负责):
(1) 工程实体组:按不同专业分组现场检查,主要对实体进
行观感质量检查,必要时进行现场实测实量。
(2) (2)文件资料组(包括科技档案、声像档案):由地铁总公司办公室档案资料部牵头,对施工单位提交的工程档案进行检查。
4、设计单位介绍设计和施工配合情况,指出施工单位的施工是否满足设计要求、仍存在的问题,并对该分部工程的质量提出评定意见。
5、各检查组负责人汇报小组检查情况,指出必须整改的问题,并安排专人作记录,整理后将意见填写在《——工程验收记录表》(附件4 )。
6、土建工程的地基与基础分部工程验收时还需要勘察单位介绍工程施工中地质变化情况,阐明实际地质情况与原地质报告的描述是否一致,提出对该分部工程的质量等级评定意见。
7、主持人综合各检查组意见,对工程质量和各管理环节等方面作出全面评价。如能达成统一意见,验收人员共同签署分部(分项)工程质量验收记录》(附件2)、《——分部(分项)工程质量验收记要》(附件3)或其附件(附件2之1、2、3、4)。附件2、3中,建设单位代表由会议主持人签字,盖“广州市地下铁道总公司建设事业总部”章。施工单位由项目经理签认,有分包单位的分包单位也必须签认其分包的分部(子分部)工程,由分包项目经理亲自签认。设计、勘察单位由项目负责人亲自签认。
若参与验收的各方不能形成一致意见时,应协商提出解决方法,待意见一致后,重新组织验收。
7、质量监督机构对工程质量验收的组织形式、验收程序、执行验收标准等情况实施监督。
8、监理单位负责编写验收会议纪要,将要求整改的问题记录在案,并负责整改问题的跟踪检查。
9、验收通过后,将属中间验收监督管理的分部工程的经各方确认盖章的验收文件一份,在验收通过5日内送交该工程的质量监督机构(监督员),以便监督员做好工程中间验收的登记工作。
(三) 分部工程经验收合格后,原则上要待单位(子单位)工程竣工验收合格后,以单位(子单位)工程为整体办理工程实体移交手续,但单位(子单位)工程未全部竣工验收合格,而后续工程需要进场施工的,验收合格的分部工程可由项目部组织双方确认后提前移交给后续工程承包单位,以便后续工程的施工。
三、单位(子单位)工程验交前检查(简称验前检查)
单位(子单位)工程验前检查目的是检查各分部工程的整改完成情况、工程实体的现状质量及有关单位执行《建设工程竣工验收及备案管理意见》所做的准备工作,为工程质量竣工验收做好充分准备。
(一)准备工作
1、单位(子单位)工程完工后,在计划验收日期前30个工作日内,施工单位应按照国家有关验收标准及规范全面检查工程质量,整理工程技术资料及竣工质量安全管理资料,向监理申请验前检查、填写《单位(子单位工程质量控制资料核查记录)(附件8)、《单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录》(附件9)、《单位(子单位)工程观感质量核查记录》(附件10)各一式6份,连同工程技术资料及安全资料提交监理单位审核。
2、监理单位在5个工作日内对工程技术资料及安全资料进行审核,并对工程实体进行检查。检查合格后,总监理工程师签署意见。
(二)验前检查的程序:
组织:监理单位。
主持:建设事业总部验收工作组组长或副组长。
参加单位:市质量安全监督机构、施工单位、监理单位、设计单位、勘察单位(参加土建工程验收)、地铁建设事业总部项目部、质安室、地铁运营事业总部、总公司档案资料部及广州市城建档案馆、派驻合同部、预算部。
1、施工单位介绍工程概况、单位(子单位)工程实体及资料整理的完成情况、分部工程验收后遗留问题的整改情况、目前遗留的工程问题、竣工资料整理存在的问题等,并汇报工程验收备案文件的准备情况。
2、监理单位介绍工程监理情况、工程实体及资料的整改完成情况,工程验收执行政府备案制度的完成情况、目前遗留的问题等。
3、与会人员分组检查(各检查组由主持人指定专人负责):
(1)工程实体组:按不同专业分组现场检查工程实体完成情况、整改情况。
(2)文件资料组(包括科技档案、声像档案):由地铁总公司办公室档案资料部牵头,对施工单位提交的竣工资料进行检查。
(3)各检查组须安排专人记录,将意见整理填写在《工程验收检查记录表》(附件4)上。
4、设计单位应明确指出施工单位的施工是否满足设计要求和仍存在的问题。对设计变更手续是否完善、遗留工程及工程设计文件质量检查报告的编制情况等做出说明。
5、各检查组负责人汇报小组检查情况,指出该单位(子单位)工程须整改问题。
6、主持人综合检查组的意见,落实竣工验收前的工程、资料整改的范围和完成时间,提请各单位按备案制度做好备案前的准备工作,对工程是否可以申报竣工验收提出意见。
7、监理单位负责编写会议纪要,将检查要求整改的问题记录在案、负责整改问题的跟踪检查。
四、单位(子单位)工程质量验收及备案
(一)准备工作:
1、施工单位应对工程验收前业主及质量安全监督部门的验收前检查提出的问题整改完毕,并经监理单位检查合格。施工单位将《工程质量验收申请表》(附件5)一式六份、《单位工程竣工安全评价申请表》(附件6)、《工程竣工质量安全管理资料送审单》(附件7)各一式三份,连同整改好的技术及安全资料提交监理单位审核。
2、监理单位在5个工作日内对工程技术资料及安全资料的整改进行审核,并对工程实体进行检查。检查合格后,总监理工程师签署意见,向地铁验交委员会办公室的建设事业总部验收工作组申请验收。同时,承包商将一份《工程质量验收申请表》《单位工程竣工安全评价申请表》《工程竣工质量安全管理资料送审单》、单位(子单位)工程质量控制资料核查记录)(附件8)、《单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录》(附件9)《单位(子单位)工程观感质量核查记录》、(附件5)及一套工程技术资料和工程竣工质量安全管理资料一并送质量监督机构(监督员),提交质监机构抽查。
3、监理单位应具备完整的监理资料,并对监理的工程质量进行评估,编写《工程质量评估报告》,(附件13),经总监理工程师和法人代表审核签名并加盖公章后,送地铁验交委员会办公室建设事业总部验收工作组(总体部)。
4、勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行检查,编写《工程勘察文件质量检查报告》(附件11)、《工程设计文件质量检查报告》附件12。质量检查报告应经该项目勘察、设计单位负责人审核签名并加盖公章,送地铁验交委员会办公室建设事业总部验收工作组(总体部)。
5、地铁建设事业总部验收工作组对施工单位的验收申请无异议,填写《工程质量验收计划书》(附件16),连同《工程勘察文件质量检查报告》、《工程设计文件质量检查报告》、《工程质量评估报告》各一份送质量监督机构(监督员),提出验收申请。
施工单位还需填写《建设工程档案验收申请表》(附件18),连同一套工程技术资料送城建档案馆检查。并按地铁总公司穗铁办[2001]603号“关于印发《广州地铁工程建设项目档案质量验收评定办法》的通知”要求进行验收。
5、质监机构在7-15个工作日内对工程技术资料进行抽查,结合质量验收前工程现场核查情况,将意见书面通知监理和施工单位。对未达到质量验收条件及违反有关强制性标准的工程,质监机构将发出质量整改通知书,待整改完毕后,方可进行工程竣工验收。如验前对资料及实体的检查达到可验收的条件,质监机构将发出质量抽查通知书,批准工程组织验收。
6、施工单位应完成移交工程范围内的设备清点工作,准备好供设备维修用的专用工器具、随箱的备品备件和移交的房间钥匙等,相关移交表格填写按《地铁新线资产移交管理办法》(暂行)执行。
7、施工单位应准备好完整的竣工档案至少两套供验收检查(包括声像、电子文件档案),并按验收备案制度准备并填写好有关备案表格。
8、施工单位负责布置会场、书写条幅等会务工作。并在正式验交会议开始前按正常运营状态启动所有设备、系统。
(二)工程验收程序
组织:地铁建设事业总部。
主持:验交委员会委派的验收专业组组(副组)长。
参加单位:政府质量安全监督部门、市城市建设档案馆、地铁验交委员会办公室(各验收组)、施工单位、监理单位、设计、勘察单位(参加土建工程验收)、地铁运营事业总部、总公司档案资料部、地铁物资公司、合同部、财务总部、监察审计部。
1、施工单位做单位(子单位)工程质量自评报告,介绍工程概况、工程验收前检查问题的整改情况、自检自评的质量情况;目前遗留工程情况;本次验交工作要移交的工程实体范围、设备清单;施工合同的履行情况。(15分钟)
2、设计单位做设计工作质量报告,并要指出施工单位的施工是否满足设计要求及存在的问题、设计变更手续是否完善、设计合同的履行情况,对照初步设计的未完工程等。(15分钟)
3、监理单位做单位(子单位)工程质量评估报告,介绍工程监理情况、整改问题的复查情况、质量等级的核定情况、目前遗留的问题、监理合同的履行情况。(15分钟)
4、土建单位(子单位)工程验收时,勘察单位做勘察工作质量报告,介绍工程施工中地质变化情况,阐明实际地质情况与原地质报告的差异,工程施工对持力层是否满足要求。
5、地铁建设事业总部项目经理作工程合同完成情况报告(附书面报告)。
6、与会人员分组检查(各检查组由主持人指定专人负责):
(1)工程实体组:按土建结构、装修及风、水、电等专业分组现场检查,主要检查初验时提出整改问题的整改完成情况,并对工程实体进行观感质量检查,填写《单位工程观感质量评定表》(附件19),必要时进行现场实测实量。
(2)文件资料组:由地铁总公司办公室档案资料部牵头,市城建档案馆、建设事业总部、运营事业总部、监理单位、施工单位参加,对施工单位提交的竣工资料进行检查验收。
(3)商务组:由企管总部牵头,建设事业总部、资源总部、财务总部、运营事业总部、物资公司参加,负责对涉及商务的所有事项进行检查,包括合同的履行情况、设备到货情况、款项的支付情况等。
(4)各检查组须安排专人作记录,移交清单要签字认可并纳入工程管理档案。
5、各检查组负责人汇报检查情况,指出存在的问题,提出是否具备交接的条件。(30分钟)
6、对各小组提出的问题逐一讨论,需要进行整改的应确定整改期限,填写《工程验收记录表》(附件4)
7、与会人员如能达成统一意见,施工单位、监理单位、设计院、地铁验交委员会代表共同签署《单位(子单位)工程质量验收记录》(附件18)及验收备案文件附表(附件20),各单位的单位项目负责人要亲自签字,以示对工程质量的负责,并加盖单位公章。建设单位签字栏由地铁验交委员会代表(会议主持人)签字,盖“广州市地下铁道总公司”章。
8、对工程实体是否按合同最后完工、移交的工程实体范围、使用的起始日期、使用前限期完成的工程实体部分、需要整改的工程实体部分、使用期间须继续完善的工程实体部分及限定日期一一确认后,与会各方在《单位工程实体交付使用接管确认证书》(附件19)上签字。
9、监理单位负责编写会议纪要,将检查要求整改的问题记录在案、负责整改问题的跟踪检查。整改完成后须经运营总部确认并提交一份地铁验交委员会办公室建设事业总部验收工作组(总体部)。
10、工程验收后,监理单位起草《单 位(子单位)工程验收工作报告(附件21),建设事业总部项目经理审核无误后,送工程验收负责人签字。
11、施工单位的《单位(子单位)工程质量自评报告》、监理单位的《工程质量评估报告》及《单位(子单位)工程验收工作报告(附件21)还应提供电子文件交地铁验交委员会办公室建设事业总部验收工作组(总体部)。
(三)工程备案
1、单位(子单位)工程验收通过后,在工程竣工验收合格之日起15个工作日内,按穗建监字[2001]061号“关于印发《广州市房屋建筑工程和市政基础设施工程竣工验收及备案管理实施意见》(试行)的通知”的要求,施工单位将验收备案资料送地铁总公司验交委员会办公室的建设事业总部验收工作组;协助建设单位编制《建设工程竣工验收报告》等,整理备案相关文件。
2、项目工程取得工程质量、消防、规划、环保、档案等有关专业管理部门出具认可文件或准许使用文件后,总公司验交委员会组织工程竣工验收(国家验收),验收通过后,编制《建设工程竣工验收专题报告》,按穗建监字[2001]061号“关于印发《广州市房屋建筑工程和市政基础设施工程竣工验收及备案管理实施意见》(试行)的通知”文要求,建设单位到广州市建设委员会办理备案手续。
六、工程移交
(一) 单位(子单位)工程移交:
1、 土建工程的单位(子单位)工程质量验收通过后,工程实
体由施工单位向地铁建设事业总部移交,并由建设事业总部项目部组织向下道工序施工单位交接。
2、设备安装与装修工程、轨道工程、系统安装工程的子单位工程质量验收通过后,工程实体由施工单位向建设事业总部移交,验交委员会委托地铁运营事业总部提前进入管理,熟悉设备运营环境。
3、单位工程(含由几个子单位工程组成的单位工程,如车站单位工程)由验交委员会主持验交工作,建设事业总部向运营事业总部移交工程实体。
4、档案资料通过验收后,施工单位分别向地铁总公司档案资料部及市城建档案馆移交,向市城建档案馆移交后,城建档案馆向建设单位发出《城建档案认可书》。
实体移交签署《单位工程实体交付使用接管确认证书》(附件19)。
(二) 项目交接
项目移交是指整条轨道交通线工程竣工验收(国家验收)通过后,可办理项目移交手续。项目移交按《地铁新线资产移交管理办法》(暂行)执行。
1、项目实体由总公司委托运营事业总部管理。
2、固定资产由总公司委托财务总部登记管理。
3、档案资料由总公司委托办公室档案资料部管理。
4、交接程序
组织:地铁工程验交委员会办公室。
主持:地铁验交委员会领导。
参加单位及人员:地铁验交委员会成员、验交委员会办公室及验收工作组各成员。
(1)建设事业总部介绍工程建设的情况、工程竣工验收后遗留
问题的整改情况,阐明目前遗留的问题及其对行车安全的影响等。(2)运营事业总部介绍试运行期间存在的问题。
(3)档案资料部介绍档案移交的情况。
(4)与会人员充分发表意见,阐述项目工程是否具备移交托管的条件,如能达成可移交托管的统一意见,总公司与各接管单位签署托管协议。
参考文件:
1、穗铁建字[2002] 号《广州地铁工程质量验收管理办法》。
2、穗建监字[2001]068号关于印发《建设工程质量中间验收监督管理规定》。
3、穗铁建字[2001]468号《关于成立广州地铁二号线工程验交委员会
的通知》。
4、穗铁建字[2002]251号《关于明确地铁二号线工程验交委员会下属
验收组织职责的通知》。
5、广州市建设委员会文件穗建筑[2002]61号关于印发《广州市房屋建筑工程和市政基础设施工程竣工验收及备案管理实施办法(试行)的通知
附 件
1、《——分部(分项)工程质量验收申请表》
2、《——分部(分项)工程质量验收记录》
3、《——分部(分项)工程质量验收记要》
4、《工程验收检查记录表》
5、《工程质量验收申请表》
6、《单位工程竣工施工安全评价申报表》
7、《工程竣工质量安全管理资料送审单》
8、《单位(子单位)工程质量控制资料核查记录》
9、《单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录》
10、《单位(子单位)工程观感质量核查记录》
11、《工程勘察文件质量检查报告》
12、《工程设计文件质量检查报告》
13、《工程质量评估报告》
14、《工程质量验收计划书》
15、《工程质量保修书》
16、《建设工程档案验收申请表》
17、《单位工程观感质量评定表》
18、《单位(子)单位工程质量验收记录》
19、《工程实体交付使用接管确认证书》
20、《建设工程竣工验收备案表》附表
21、单位(子单位)工程验收工作报告
22、施工单位工程验收质量自评报告编写大纲(仅供参考)
附件1
分部(分项)工程质量验收申请表
(轨道交通工程)
(建设单位):
工程名称
结构类型
工程地址
工程里程或面积
M
合同工期
M2
开工日期
完工日期
项目经理
施工许
可证号
验收
条
件
具
备
情
况
项目内容
施 工 单 位 自 检 情 况
完成工程设计和合同约定的情况
质量控制资料
安全和功能检验
(检测)报告
观感质量
监督站责令整改问题的执行情况
已完成设计和合同约定的各项内容,工程质量符合有关法律、法规和工程建设强制性标准的有关规定,特申请办理分部(分项)质量验收手续。
项目经理:
企业技术负责人: (施工单位公章)
年 月 日
监理单位意见:
总监理工程师: (单位公章)
年 月 日
附件2
分部(分项)工程质量验收记录
工程名称
结构类型
工程里程或面积
施工单位
技术部门负责人
质量部门负责人
分包单位
分包单位负责人
分包技术负责人
序号
分项工程名称
检验批数
施工单位检查评定
验 收 意 见
1
2
3
4
5
6
质量控制资料
安全和功能检验(检测)报告
观感质量
验
收
单
位
分包单位
项目经理 年 月 日
施工单位
项目经理 年 月 日
勘察单位
项目负责人 年 月 日
设计单位
项目负责人 年 月 日
监理(建设)单位
总监理工程师
(建设单位项目专业负责人) 年 月 日
附件: 分部(分项)工程质量验收纪要。
附件3
分部(分项)工程质量验收纪要
工程名称
监督登记号
工程规模
(面积或桩径、桩数)
基础类型
开工日期
完工日期
见证员
培训证号
建设单位
资质证号
注册证号
勘察单位
资质证号
注册证号
设计单位
资质证号
注册证号
监理单位
资质证号
注册证号
施工总承包单位
资质证号
注册证号
施工专业承包单位
资质证号
注册证号
基础检测单位
资质证号
注册证号
资质证号
注册证号
建材见证检验单位
资质证号
注册证号
资质证号
注册证号
验
收
结
论
施工单位(公章)
企业技术负责人:
项目负责人:
年 月 日
设计单位(公章)
项目负责人:
年 月 日
监理单位(公章)
总监理工程师:
年 月 日
建设单位(公章)
项目负责人:
年 月 日
注:1、此表一式六份,监督站、建设、施工、监理、质安室及档案馆各存一份;
2、此表为 分部(分项)工程质量验收记录的附件。
附件3-1
地基基础分部(或桩基础分项)工程
质量验收纪要
工程名称
监督登记号
工程规模(里程)
基础类型
开工日期
完工日期
见证员
培训证号
建设单位
资质证号
注册证号
勘察单位
资质证号
注册证号
设计单位
资质证号
注册证号
施工总承包单位
资质证号
注册证号
监理单位
资质证号
注册证号
检测单位
资质证号
注册证号
建材见证检验单位
资质证号
注册证号
资质证号
注册证号
质
量
情
况
质量
控制
资料
安 全
和功能
检 验
(检测)
报 告
观感质量
验
收
结
论
施工单位(公章)
企业技术负责人:
项目负责人:
年 月 日
勘察单位(公章)
项目负责人:
年 月 日
设计单位(公章)
项目负责人:
年 月 日
监理单位(公章)
总监理工程师:
年 月 日
建设单位(公章)
项目负责人:
年 月 日
注:1、此表一式六份,监督站、建设、施工、监理、质安室及档案馆各存一份。
2、此表为 分部(子分部)工程质量验收记录的附件。
附件3-2
暗挖隧道开挖初支分部工程
质量验收纪要
工程名称
监督登记号
工程规模
(面积、层数或里程)
工程造价
开工日期
完工日期
见证员
培训证号
建设单位
资质证号
注册证号
设计单位
资质证号
注册证号
施工总承包单位
资质证号
注册证号
监理单位
资质证号
注册证号
检测单位
资质证号
注册证号
建材见证检验单位
资质证号
注册证号
资质证号
注册证号
质
量
情
况
质 量
控 制
资 料
安全和功能检验(检测)报 告
观感质量
验收
结论
施工单位(公章)
企业技术负责人:
项目负责人:
年 月 日
勘察单位(公章)
项目负责人:
年 月 日
设计单位(公章)
项目负责人:
年 月 日
监理单位(公章)建设单位(公章)
总监理工程师: 项目负责人:
年 月 日 年 月 日
备注:1、此表一式六份,监督站、建设、施工、监理、质安室及档案馆各存一份。
2、此表为分部工程质量验收记录的附件。
附件3-3
主体结构分部工程
质量验收纪要
工程名称
监督登记号
工程规模(里程)
工程造价
开工日期
完工日期
见证员
培训证号
建设单位
资质证号
注册证号
设计单位
资质证号
注册证号
施工总承包单位
资质证号
注册证号
施工专业承包单位
资质证号
注册证号
监理单位
资质证号
注册证号
检测单位
资质证号
注册证号
建材见证检验单位
资质证号
注册证号
资质证号
注册证号
质
量
情
况
质 量
控 制
资 料
安 全
和功能
检 验
(检测)
报 告
观 感
质 量
验
收
结
论
施工单位(公章)
企业技术负责人:
项目负责人:
年 月 日
设计单位(公章)
项目负责人:
年 月 日
监理单位(公章)
总监理工程师:
年 月 日
建设单位(公章)
项目负责人:
年 月 日
注: 1、此表一式六份,监督站、建设、施工、监理、质安室及档案馆各存一份;
2、此表为分部工程质量验收记录的附件。
3、主体结构分部主要指车站主体砼结构、明挖隧道主体砼结构等受力结构。
附件 3-4
暗挖隧道二次衬砌分部工程
质量验收纪要
工程名称
监督登记号
工程规模(里程)
工程造价
开工日期
完工日期
见证员
培训证号
建设单位
资质证号
注册证号
设计单位
资质证号
注册证号
施工总承包单位
资质证号
注册证号
施工专业承包单位
资质证号
注册证号
监理单位
资质证号
注册证号
检测单位
资质证号
注册证号
建材见证检验单位
资质证号
注册证号
资质证号
注册证号
质
量
情
况
质 量
控 制
资 料
安 全
和功能
检 验
(检测)
报 告
观 感
质 量
验
收
结
论
施工单位(公章)
企业技术负责人:
项目负责人:
年 月 日
设计单位(公章)
项目负责人:
年 月 日
监理单位(公章)
总监理工程师:
年 月 日
建设单位(公章)
项目负责人:
年 月 日
注:1、此表一式六份,监督站、建设、施工、监理、质安室及档案馆各存一份;
2、此表为分部工程质量验收记录的附件。
附件5 穗铁验施工—1—4
工程质量验收申请表
(地下轨道交通工程)
(建设单位):
工程名称
工程地址
结构类型
层 数
建筑面积
合同工期
开工日期
完工日期
项目经理
招标文件姓名
施工许
可证号
施工许可证姓名
工程验收
条
件
具
备
情
况
项目内容
施 工 单 位 自 检 情 况
完成工程设计和合同约定的情况
土建工程
建筑设备安装工程
监督站竣工前检查及整改情况
资 料
实 物
施工安全评价书
工程款支付情况
工程质量保修书
监督站责令整改问题的执行情况
已完成设计和合同约定的各项内容,工程质量符合有关法律、法规和工程建设强制性标准的有关规定,特申请办理工程验收手续。
项目经理:
企业技术负责人:
企业法定代表人: (施工单位公章)
年 月 日
监理单位意见:
总监理工程师: (单位公章)
年 月 日
附件 4
工程验收检查记录表
工程名称
施工单位
工程地点
监理单位
地铁里程
设计单位
会 议 提 出 的 问 题
序号
工程部位
存在问题
整改期限
备 注
签 名 栏
参加单位
参加人签名
参加单位
参加人签名
本表作为验收会议记录(包括工程实体和竣工档案),与会议纪要一同使用。
附件6 广州地区建设工程质量安全监督站编制
单位工程竣工施工安全评价申报表
监督登记号: 工程名称: 工程地点:
施工单位
建设单位
监理单位
安全监督员
建筑面积
结构层数
开工日期
年 月 日
竣工日期
年 月 日
施工单位联系人
联系电话
各阶段的安全文明施工检评结构(依据《建筑施工安全检查标准》JGJ59-99)
检评单位
序号
检评日期
工程形象
缺项名称
不得分项目名称
汇总表得分
评分等级
施工企业自我检评
1
2
3
4
5
6
7
8
监督站检评
1
2
3
4
5
6
( )次检评各项目的算术平均得分
安全管理
文明施工
脚手架
基坑模板
三宝四口
施工用电
井架电梯
塔吊
起重吊装
施工机具
汇总分
企业检评和监督站检评的各次原始的平分表一并上报,做综合评价依据。
施工单位自评
(公章)
签名:
