收藏 分销(赏)

大体积砼施工专项施工方案内容.doc

上传人:胜**** 文档编号:695646 上传时间:2024-02-04 格式:DOC 页数:22 大小:349KB
下载 相关 举报
大体积砼施工专项施工方案内容.doc_第1页
第1页 / 共22页
大体积砼施工专项施工方案内容.doc_第2页
第2页 / 共22页
大体积砼施工专项施工方案内容.doc_第3页
第3页 / 共22页
大体积砼施工专项施工方案内容.doc_第4页
第4页 / 共22页
大体积砼施工专项施工方案内容.doc_第5页
第5页 / 共22页
点击查看更多>>
资源描述

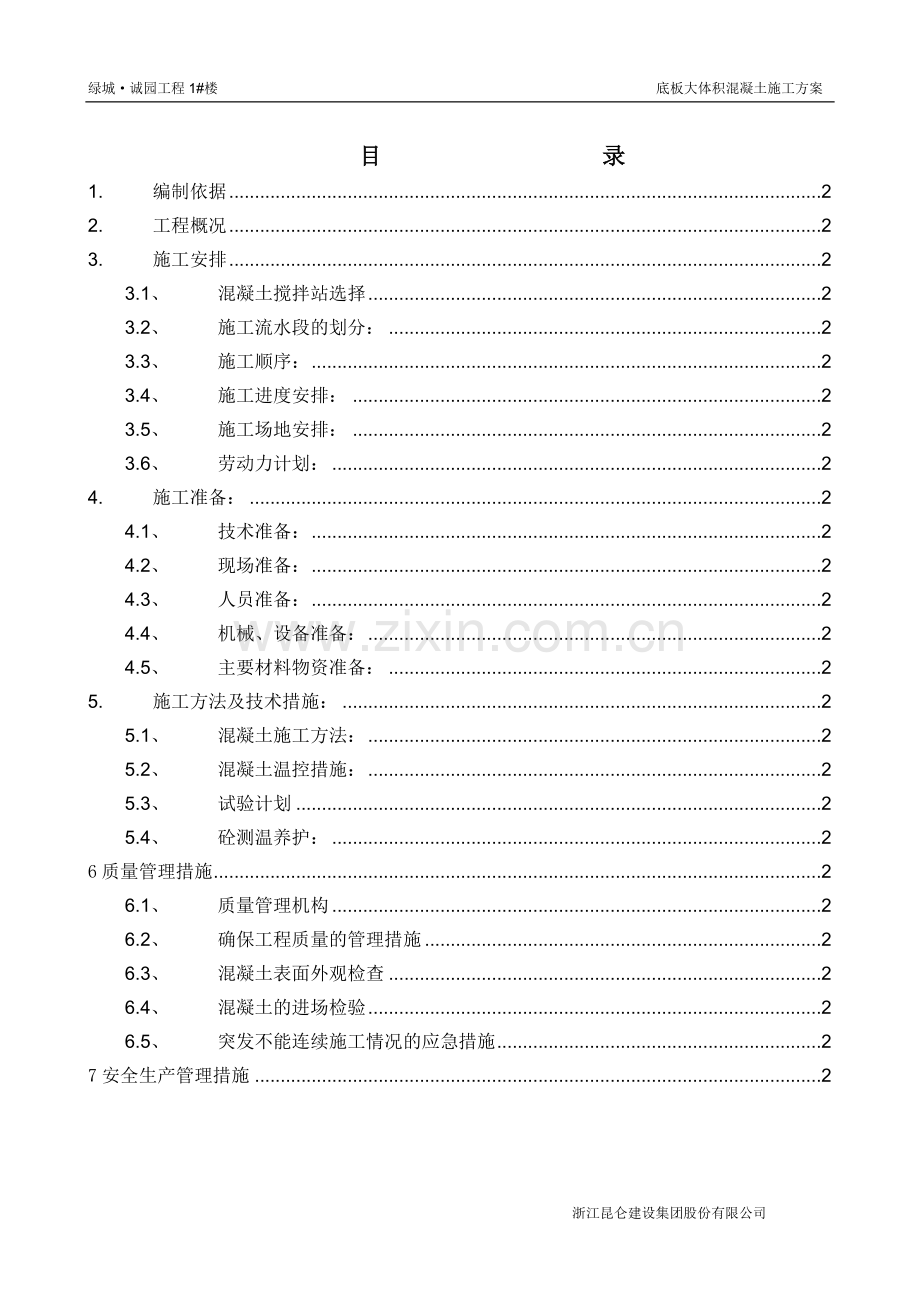

1、绿城诚园工程1#楼 底板大体积混凝土施工方案绿城潍坊诚园工程大体积砼专项施工方案 编制人: 审核人: 编制日期: 浙江昆仑建设集团股份有限公司 绿城潍坊诚园项目部 目 录 1.编制依据22.工程概况23.施工安排23.1、混凝土搅拌站选择23.2、施工流水段的划分:23.3、施工顺序:23.4、施工进度安排:23.5、施工场地安排:23.6、劳动力计划:24.施工准备:24.1、技术准备:24.2、现场准备:24.3、人员准备:24.4、机械、设备准备:24.5、主要材料物资准备:25.施工方法及技术措施:25.1、混凝土施工方法:25.2、混凝土温控措施:25.3、试验计划25.4、砼测温养

2、护:26质量管理措施26.1、质量管理机构26.2、确保工程质量的管理措施26.3、混凝土表面外观检查26.4、混凝土的进场检验26.5、突发不能连续施工情况的应急措施27安全生产管理措施2 浙江昆仑建设集团股份有限公司1. 编制依据1绿城潍坊诚园主体工程设计图纸2绿城潍坊诚园项目工程施工组织设计3高层建筑箱形与筏形基础技术规范JGJ6-994混凝土结构工程施工及验收规范GB50204-20025混凝土质量控制标准GB50164-926混凝土结构工程施工质量验收规程DBJ01-82-20047大体积混凝土施工规范GB50496-20096高层建筑混凝土结构技术规程JGJ3-2002 9混凝土泵

3、送施工技术规程JGJT10-9510建筑工程施工质量验收统一标准(GB50300-2001)11建筑机械使用安全技术规程JGJ33-200112混凝土强度检验标准GBJ107-8713硅酸盐水泥.矿渣硅酸盐水泥GB1344-199914矿渣硅酸盐水泥.火山灰质硅酸盐水泥.粉煤灰硅酸盐水泥GB175-199915混凝土外加剂GB8076-199716混凝土外加剂应用技术规范GBJ50119-200317普通混凝土用砂质量标准及检验方法JGJ52-9218普通混凝土用碎石和卵石质量标准及检验方法JGJ53-9219商品混凝土质量管理规程DBJ01-6-9020预拌混凝土GB14092-9421建筑

4、安装分项工程施工工艺规程DBJ/T01-26-200322建筑工程资料管理规程DBJ01-51-200323混凝土配合比设计规程JGJ55-200024地下工程防水技术规程GB50108-200125地下防水工程质量验收GB50208-20022. 工程概况绿城潍坊诚园1#楼位于奎文区樱前街、文化路东北角。绿城潍坊诚园项目1#楼地下2层,地上21层,基础形式为筏板基础,板厚1.1米,属于大体积混凝土。结构体系为剪力墙结构,标准层高3.05m,建筑高度65.52m,总建筑面积15863.3m,建筑合理使用年限为50年。3. 施工安排3.1、 混凝土搅拌站选择3.1.1结构砼采用预拌砼。砼厂家由经

5、考察后确定使用天昊商品混凝土公司。在混凝土供应前签订混凝土技术协议,内容包括原材料的要求、混凝土总碱含量的要求、混凝土的技术指标(混凝土的初终凝时间、混凝土入模温度、混凝土的和易性等)、混凝土技术资料的要求、环保要求。3.2、 施工流水段的划分:将基础底板划分为3个施工流水段,。3.3、 施工顺序:本工程施工顺序按底板施工流水段划分顺序(13段)进行施工。3.4、 施工进度安排:本工程底板混凝土施工工期预计为2天,具体施工进度计划见根据施工情况制定的分项施工进度计划。3.5、 施工场地安排:3.5.1. 现场设置2台活动式混凝土托式输送泵,其中1台托式备用,1台天泵,根据砼浇筑情况选择合理泵位

6、。3.6、 劳动力计划: 3.6.1. 本工程底板大体积施工时安排混凝土工50人分成两班(白班和夜班)轮换施工。每班施工时有班组长进行管理。3.6.2. 底板混凝土施工期间项目管理人员分班对混凝土施工进行监控。3.6.3. 商品混凝土搅拌站在底板混凝土施工期间派技术人员在施工现场,随时处理可能出现的混凝土技术问题。4. 施工准备:4.1、 技术准备:4.1.1. 技术人员熟悉图纸,掌握底板结构布置、施工进度安排等情况,确定砼浇筑流向和浇筑方法。严格控制标高,在墙、柱钢筋上必须抄标高控制线,以便随时抄平,对集水坑、电梯基坑等标高重点控制。本工程底板混凝土强度等级为C35,为降低大体积混凝土的内部

7、最高温度,最主要的措施是降低混凝土的水化热,由砼搅拌站试验室试配优选合理的配合比,对混凝土泵送、缓凝和防水性能等均能满足要求,其中技术指标如下: 水泥选用潍坊山水水泥公司提供的矿渣硅酸盐水泥P.O42.5级水泥; 选用质地坚硬、级配良好的中砂,通过0.315mm的砂不得少于15%,含泥量不超过3%,泥块含量不得大于0.5; 粗骨料:选用质地坚硬、连续级配粒径5-25mm的碎卵石,粗骨料中针片状颗粒含量不超过10%,且不得混入风化颗粒。含泥量不超过1%,泥块含量不得大于0.5; 掺合料:粉煤灰选用级粉煤灰;选用添加粒化高炉矿渣粉以降低混凝土水化热; 外加剂:VIVID-500(高效减水剂),此外

8、加剂不锈蚀钢筋、不含碱,具有良好的缓凝减水、早强、增强塑化、提高耐久性等性能,外加剂先由搅拌站提供下列材料: 材料的产品说明书,并标明成品主要成分; 出厂检验报告及合格证; 拌合水采用饮用水拌合; 各种原材料带入混凝土的总碱含量(水泥带入碱量+外加剂带入碱量+掺合料中有效碱含量)3Kg/m3,由外加剂带入的碱含量不超过1 Kg/m3,并应附各种材料的含碱量试验报告; 混凝土温度要求:混凝土至施工现场的入模温度应满足22的要求,最高不超过25; 坍落度:暂定182cm,浇筑时根据气温可调整为162cm; 混凝土初凝时间:12小时,终凝时间:14小时; 和易性:进场混凝土目测检查,不得出现泌水现象

9、。4.2、 现场准备:4.2.1. 基础底板平面位置线、标高控制线、模板支搭位置、支撑情况,模板体系刚度及稳定性已通过质量检查。水电预留预埋已完成。基础底板钢筋规格、数量、间距、锚固长度、保护层厚度等均符合图纸及规范要求,钢筋接头经复试合格。以上各专业均已办好各种隐预检手续,签字齐全。4.2.2. 对模板内的杂物和钢筋上的油污等应清理干净,模板拼接的缝隙不漏浆。4.2.3. 保温材料用的厚塑料布、测温用具及仪表均已准备完毕,数量充足。振捣棒经检查试转合格,无漏电现象。4.2.4. 夜间施工保证工作面照明情况良好,不断电。照明灯具、线路检修完毕。浇灌砼所用马道应支搭完毕,并经检查合格。4.2.5

10、. 现场道路清理干净,保证泵车停靠位置及混凝土运输车进现场后的行驶路面通畅,其它用途车辆避让混凝土运输车。4.2.6. 工长及时填写“混凝土浇灌申请书”,并签字后报送监理方可开始施工。4.2.7. 夜间施工对扰民及民扰问题,应有足够的准备,避免同居民发生冲突,影响施工。4.2.8. 因底板砼施工时间较长,每流水段混凝土浇筑之前,及时收听天气预报,选择3天内无降雨的时间段浇筑砼,如因天气变化遇雨,应备有覆盖和排水措施。4.3、 人员准备:混凝土工20人、架子工2人、抹灰工10人、看模木工2人、看筋钢筋工2人、混凝土养护工1人、通信工2人、试验工2人均分成两组配置施工人员,每组均有班组长负责,并且

11、项目管理人员牵头。4.4、 机械、设备准备:4.4.1. 主要机械设备:序号机械名称型号数量(台)1塔式起重机QTZ6312天泵13混凝土托式输送泵HBT-8014污水泵35振捣器插入式66混凝土布料杆24.4.2. 大体积混凝土运输车辆要求。 计算每台混凝土输送泵所需混凝土运输车数量: 混凝土泵的实际输出量计算:(按下式计算) 式中:每台混凝土泵的实际平均输出量(m3/h) 混凝土泵的最大输出量(66m3/h) 配管条件系数,取0.85 作业效率,取0.6 根据以上条件得:每台混凝土泵的实际平均输出量为33.66 m3/h 当混凝土泵连续作业时,每台混凝土输送泵所需混凝土运输车数量计算:(按

12、下式计算)式中:混凝土搅拌运输车辆(台) 每台搅拌车运输车容量(10m3;12m3)每台混凝土搅拌运输车往返所需时间(min) 每台混凝土搅拌运输车总计停歇时间(取40min) 根据以上条件得:每台混凝土泵所需混凝土搅拌运输车数为10 m3混凝土搅拌车5辆;12 m3混凝土搅拌车4辆。考虑交通堵塞、车辆故障等不确定因素,故要求搅拌站至少应配备10 m3运输车12辆(或9 m3混凝土搅拌车10辆)和足够的驾驶人员,既保证现场实际施工情况又要保证夜间行车安全,不出交通事故。混凝土运输保证每10分钟有一台运输车进场。考虑到每天早68:30时、下午4:307:30时为禁行时间,故在此时间之前应提前进场

13、混凝土罐车1015辆现场等候,此部分混凝土应同搅拌站协商适当延长混凝土初凝时间。现场浇筑调整浇筑节奏,使现场混凝土满足此段时间。4.5、 主要材料物资准备:4.5.1. 混凝土混凝土工程量:总计:预计 约1200 m3 4.5.2. 施工物资:1薄壁铁皮管315根2电子测温仪1台3塑料薄膜2100m25. 施工方法及技术措施:5.1、 混凝土施工方法:5.1.1. 混凝土浇筑顺序:本工程底板混凝土浇筑顺序从:砼浇筑走向图5.1.2. 混凝土输送: 砼运到现场后,及时检测砼坍落度,验证具体的运输时间,超过初凝时间的砼一律不得浇筑。 在混凝土托式输送泵的引下管位置搭设甭管引下架,引下架用脚手管搭设

14、成方形,中部及顶部与边坡及地面拉结固定,泵管必须牢固架设,输送管线宜直,转弯宜缓,接头应严密,泵出口处要设一定长度的水平管,为防止操作随意踩踏钢筋和钢筋移位,应架设钢脚手板作为施工人员通道。泵送砼前,先用适量的与砼内成份相同的水泥浆润滑输送管道内壁。泵送过程中,受料斗内应有足够的砼,以防吸入空气。管道向下时,不得直接向下,在中部做转折以防止空气进入,产生阻塞。必须保证砼的供应,保证混凝土托式输送泵连续工作。输送泵架在混凝土浇筑完成后及时拆除,将架管处混凝土填补完整。混凝土输送泵管向下做法见附图。 泵送混凝土浇筑入模时,端部软管均匀移动,使每层布料均匀,不应成堆浇筑。 泵管混凝土出口处,管端距模

15、板应大于500mm 只允许使用软管布料,不允许使用振动器推赶混凝土。5.1.3. 混凝土浇筑: 确认模板、支架、钢筋、预埋件等前道工序经检查合格后,方可进行砼浇筑。 砼浇筑前,应掌握天气情况,做好相应准备;并对所使用的机具进行检查,同时保证水电及原材料的供应。 混凝土浇筑前应对混凝土接触面先行湿润,对补偿收缩混凝土下的垫层应在浇筑前24h 即大量洒水湿润。 采用一个坡度、薄层浇筑、一次到顶、循序推进、斜面分层的浇筑方法。1 一分层线;2新浇灌的混凝土;3浇灌方向 砼的浇筑应按18坡度分层浇灌,上层砼应超前覆盖下层砼500mm以上。 浇筑时沿东西方向自一端向另一端推进,逐层上升。保持混凝土沿基础

16、全高均匀上升。浇筑时,要在下一层混凝土初凝之前浇筑上一层混凝土,避免产生冷缝,并将表面泌水及时排走。 在每个浇筑带的前后布置三道振捣器,第一道布置在砼的卸料点,解决上部砼的捣实,第二道布置在砼的中部,第三道布置在砼的坡脚处,确保中、下部砼的密实,浇筑向前推进,振动器也相应跟上,钢筋密集处要特别加强振捣,以确保整个砼的质量。 在浇筑过程中,一定要控制好间歇时间,上层砼应在下层砼初凝之前浇筑完毕,并在振捣上层砼时,振捣棒下插5cm,消除上下层之间冷缝,确保砼质量。一定要严格按操作规程操作,做到快插慢拨,快插是为了防止上层砼振实后而下层砼内气泡无法排出,慢拨是为了能使砼能填满棒所造成的空洞。在振捣过

17、程中,振捣棒略上下抽动,使砼振捣密实,插点要均匀,插点之间距离一般控制在45cm,离开模板距离不大于30cm。振捣方式采用单一的行列形式,不要与交错式混用,以免漏振,振捣点时间要掌握好,不要过长,也不要过短,控制在20-30s之间,宜在砼表面泛浆,不出现气泡,砼不再下沉为止。在振捣过程中,不得触及钢筋,模板,以免发生移位,跑模现象。每振捣完一段,应随即用铁锹摊平、拍实。 在基础底板混凝土浇筑24h后再浇筑反梁上部混凝土。5.1.4. 混凝土表面处理: 当砼大坡面坡脚接近另一端端头模板时,从另一端端头往回浇筑,与原斜坡相交形成一个积水坑,再用软轴泵及时排除其中间的泌水。 由于泵送混凝土表面的水泥

18、浆较厚,在混凝土浇筑到顶面后,及时把水泥浆赶走,初步按标高刮平,用木抹子反复搓平压实,搓实遍数不少于3遍。 混凝土浇筑完成以后,在混凝土接近初凝之前进行二次振捣然后按标高线用刮尺刮平并轻轻抹压。 混凝土浇筑工程中及混凝土浇筑完毕后,密切注意混凝土表面裂缝情况,如混凝土表面在终凝之前出现龟裂或冷缝现象,应立即组织人力,对裂缝部位进行搓平,直至裂缝完全消失。使混凝土硬化过程初期产生的收缩裂缝在塑性阶段就予以封闭填补,以控制混凝土表面龟裂。5.1.5. 混凝土养护: 在混凝土表面养护分两种,底板采用蓄水方法养护,采用塑料薄膜覆盖,塑料薄膜上覆盖毛毯被两层,毛毯被应迭缝铺放。减少水分蒸发,覆盖时砼表面

19、不要出现暴露,且薄膜内有凝结水为佳,密切注意天气情况,五级以上大风天气,要用重物压住塑料布,防止砼表面水分散失。待砼强度养护时间达到14天,并且砼内部与砼表面、砼表面与大气温度之差均在25后,方可撤除覆盖材料及抽取蓄水。砼强度达到4Mpa以后,始允许操作人员在上行走,安装模板及支架,但不得有冲击性操作。5.2、 混凝土温控措施:5.2.1. 降低混凝土入模温度的措施: 混凝土的入模温度受原材料的温度、运输途中升温的影响。选择时要求搅拌站的砂、石均存放于室内,材料温度比气温低4左右;搅拌站提前进购水泥和粉煤灰,使其从出厂时的高温降至近似于大气温度;搅拌用水选用温度较低的饮用水。 要求搅拌站运至施

20、工现场的混凝土温度低于22。5.2.2. 降低水泥水化热的措施: 使用普通水泥,在砼中掺加大剂量优质粉煤灰,因为粉煤灰释放的水化热极低,又能增加混凝土的和易性,同时掺加粒化高炉矿渣粉,可以减少水泥用量,从而降低混凝土产生的水化热。5.2.3. 选定混凝土配合比: 本工程底板混凝土等级为 C40,需在混凝土内掺加外加剂,经选定为VIVID-500(高效减水剂)。 根据现场施工情况,混凝土泵向下输送混凝土距离较长,混凝土坍落度有商品混凝土公司实验室确定为180mm。 通过确定的技术措施,搅拌站实验室多次配合比实验,确定的C40混凝土配合比(此配合比有实验室提供)为:(Kg/m3) 水泥:水:砂:石

21、:外加剂(VIVID-500减水剂、):粉煤灰406:193:680:1019:4.1:102:5.3、 试验计划现场设标养试验室一个,实验室内安装温控设备做为临时标养场所。5.3.1混凝土试块和养护搅拌站做C35试验配比,砼试验计划如下:施工段施工数量取 样 组 数标养合计组数其中见证试验结构实体1段1200m3(未到1000m为每100m一组,超过1000m为200m一组)6组6组6组共取6组,部位由监理挑选5.3.2 混凝土原材料试验计划:在浇筑混凝土前对搅拌站使用的外加剂到搅拌站见证取样进行进行复试。5.4、 砼测温养护:本工程地下室基础砼底板厚度分别为:1.1m,按大体积砼测温要求严

22、格进行监控,使砼内外温差控制在25以内,防止温差过大而产生裂缝,施工过程中实行信息化管理。根据测温结果及时调整覆盖保温层。所有测温点必须编号,并绘制测温点布置图。当混凝土终凝后立即浇水养护,当混凝土实测内部温差或内外温差超过20C及时覆盖保温层。5.4.1测温方法:混凝土测温以电子测温仪进行,测温完成后及时保护好测温探头连接线。5.4.1.1测温点的布置:根据结构形式及浇筑顺序,分段布置,因本工程底板厚度大,故应多布置在阀板上,每200m2设一测温点,且每个流水段不少于3点,并距边角和表面大于50mm。每测温点由混凝土底部(200)、混凝土中部、混凝土顶部(100)埋设的三根测温探头。5.4.

23、1.2测温时间:在砼强度达终凝时开始,测温工作从混凝土浇筑后进入终凝时开始进行,2天内每2小时测温记录一次。2天后,每4小时测温一次,3天以后每6小时测温一次,直至测温结束。测温同时检查混凝土表面情况并做记录(观察裂缝、检查混凝土表面是否缺水、塑料布是否覆盖严),同时测大气温度。室外温度及周围环境温度,在每昼夜至少定时定点测量三次,并把测温记录及时反馈给技术人员以便及时发现问题,采取相应的技术措施,现场备好草袋。5.4.2混凝土养护方法:混凝土底板采用蓄水50进行养护。混凝土蓄水养护时,不得用自来水龙头直接向底板上灌水。 6质量管理措施6.1、质量管理机构为确保工程质量,从组织上予保证,成立以

24、项目经理为首,有专职质检人员等参加的质量保证体系。组 长: 郭安民副组长: 胡建锋组 员: 潘林杰、楼位火、赵红孝现场领导小组对底板砼的施工进行全面指挥,及时协调施工中的主要问题,安排好昼夜值班人员,特别是指挥人员,督促其坚守岗位,各尽其责,使底板砼施工顺利进行。6.2、确保工程质量的管理措施6.2.1各级技术、工程管理人员必须熟悉图纸,了解设计意图,掌握施工及验收规范、规程。6.2.2编制施工方案要切实可行,经审批后实施。6.2.3认真做好底板施工方案的技术交底,工长要对班组长进行交底,交底要认真、细致、可操作。6.2.4保证人员素质人员素质的保证是工程质量最根本的保证。所以,必须选派从事过

25、类似规模工程的管理人员、技术人员和熟练的作业工人。6.2.5质量分级管理,责任明确。6.2.6严格执行“三检制”,确保道道工序受控是保证工程质量的重要方法。6.2.7严格按设计、规程要求对材料进行的检验和试验。着重抓好钢材、水泥、外加剂和防水材料的复试。6.2.7抓好计量管理,保证底板混凝土配合比的正确性。6.2.8做好大体积混凝土施工养护保温措施,确保工程质量。6.2.9抓好成品的保护,在混凝土强度达到4Mpa之前,不允许在混凝土上堆放钢筋及脚手架、大模板等重物,放线时,随打点随覆盖。并抓好职工教育和成品的防护设施。6.2.10保证技术资料及时、真实、准确。6.2.11在终凝之前反复用木抹子

26、搓平,保证大体积混凝土表面不龟裂。6.2.12及时向技术部报告大体积混凝土各测温点的温度情况,在内外温差超过25时,与技术部门商量解决方法。6.2.13为保证大体积混凝土的施工质量,每台混凝土托式输送泵配一名专职收料员,对每车砼的坍落度进行检查,对砼方量进行抽检,对小票各项内容进行核对、填写,对不符合技术要求的混凝土坚决要求退场。6.2.14在施工中坚持三检制、样板制、挂牌制、技术交底制、质量奖惩制度及追根会诊制度等管理措施,规范项目部各部门的工作程序和原则,使各项工作在有序的受控中进行。6.3、混凝土表面外观检查板面标高是否正确;施工缝接槎是否平整,高差是否明显,接槎有没有痕迹存在;墙根至墙

27、根外25cm处是否平整,地面平整度用米大杠检查;浇筑到顶后,检查顶面标高,校正钢筋位置。浇筑过程中设专人看护钢筋、模板,发现问题及时处理。6.4、混凝土的进场检验6.4.1混凝土进场后,核对混凝土供应小票内容是否为本部位所需之混凝土。6.4.2检查混凝土的出站时间,出站时间与混凝土的浇筑时间差不得超过混凝土的初凝时间。6.4.3混凝土工长目测检查混凝土的和易性,检查随车所带资料是否符合要求,并由试验工实测混凝土的塌落度作好相应记录,施工时测量混凝土的浇筑温度,由混凝土工长记录混凝土的四个时刻,即:1砼出站时间(由搅拌站填写);2到场时间;3下料时间;4浇筑完时间;六个时间,即:1运输时间;2等

28、待时间;3浇筑时间;4出站到浇筑完时间;5间隔时间;6初凝时间。6.5、突发不能连续施工情况的应急措施6.5.1现场用电:在施工前,由现场施工员、安全员、现场电工、工长对现场施工用线路、用电设备进行检查,以确保施工用电,施工中配置值班电工随时对现场用电情况进行管理。6.5.2输送泵故障、泵管堵塞:施工前将输送泵(包括备用泵)进行调试,并在施工中配备专职泵管维护人员现场待命,发生堵管情况迅速进行处理,确保在最短时间内恢复使用,备用输送泵司机现场待命,如发生输送泵故障,及时启用,以确保施工 连续进行。6.5.3混凝土供应不及时:因混凝土预拌单位选择主站及备用站为同一单位的不同地理位置的分站,其所用

29、原材料差异不大,故在混凝土浇筑之前,与备用站签订供应协议,如需要使用相同配合比进行拌制,在混凝土供应中出现搅拌材料短缺或交通问题不能及时供应时,及时通知备用站进行混凝土的供应。7安全生产管理措施7.1施工人员必须是经培训合格的有证人员,严禁无证操作。7.2泵管的质量应符合要求,对已经磨损严重及局部穿孔现象的泵管不准使用,以防爆管伤人,施工前准备好洗管、清洗用品、接球器及有关装置,作业前必须用同配比的砂浆润管。7.3泵管架设的支架要牢固,转弯处必须设置井字式固定架。泵管转弯宜缓,接头密封要严。7.4泵车料斗内的砼保持一定的高度,防止吸入空气造成堵管或管中气锤声和造成管尾甩伤人的现象。7.5泵车安

30、全阀必须完好,泵送时先试送,注意观察泵的液压表和各部位工作正常后加大行程。在砼坍落度较小和开始起动时使用短行程。检修时必须卸压后进行。7.6当发生堵管现象时,立即将泵机反转把砼退回料斗,然后正转小行程泵送,如仍然堵管,则必须经拆管排堵处理后开车,不得强行加压泵送,以防发生炸管等事故。7.7砼浇筑结束前用压力水压泵时,泵管口前面严禁站人。7.8插入式振捣器电动机电源上,应安装漏电保护装置,熔断器选用应符合要求。接地安全可靠电动机未接地线或接地线不良时严禁使用。7.9操作振捣器作业时,应穿戴好胶鞋和绝缘橡皮手套。振捣器停止使用时,应立即关闭电动机,搬动振捣器时,应切断电源,以确保安全,不得用软管和

31、电缆线拖拉、扯动电动机。7.10电缆线上不得有裸露之处,电缆线必须放置在干燥、明亮处;不允许在电缆线上堆放其它物品。7.11振捣器必须由操作人员掌握,作业后必须做好清洗、保养工作,振捣器要安放在干燥处。7.12砼罐车进场必须听从现场指挥人员调度,严禁乱停乱靠。7.13砼施工后,应及时清理管内余砼,施工现场做到“活完料净脚下清”。7.14清理竖管时,高空作业人员必须戴好安全帽,系好安全带,保证安全带高挂低用。7.15严禁工人打架斗殴,以确保文明、安全施工。7.16积水坑施工中应注意埋于坑底降水泵的电源的保护。附测温点布置:1 宜选择具有代表性的两个竖向剖面进行测温,竖向剖面宜通过中部区域,竖向剖

32、面的周边及内部应进行测温;2 竖向剖面上的周边及内部测温点宜上下、左右对齐;每个竖向位置设置的测温点不应少于3处,间距不宜大于1.0m;每个横向设置的测温点不应少于4处,间距不应大于10m;3 竖向剖面的中部区域应设置测温点;竖向剖面周边测温点应布置在基础表面内40mm80mm位置;下面总结范文为赠送的资料不需要的朋友,下载后可以编辑删除!祝各位朋友生活愉快!员工年终工作总结【范文一】201x年就快结束,回首201x年的工作,有硕果累累的喜悦,有与同事协同攻关的艰辛,也有遇到困难和挫折时惆怅,时光过得飞快,不知不觉中,充满希望的201x年就伴随着新年伊始即将临近。可以说,201x年是公司推进行

33、业改革、拓展市场、持续发展的关键年。现就本年度重要工作情况总结如下:一、虚心学习,努力工作(一)在201x年里,我自觉加强学习,虚心求教释惑,不断理清工作思路,总结工作方法,一方面,干中学、学中干,不断掌握方法积累经验。我注重以工作任务为牵引,依托工作岗位学习提高,通过观察、摸索、查阅资料和实践锻炼,较快地完成任务。另一方面,问书本、问同事,不断丰富知识掌握技巧。在各级领导和同事的帮助指导下,不断进步,逐渐摸清了工作中的基本情况,找到了切入点,把握住了工作重点和难点。(二)201x年工程维修主要有:在卫生间后墙贴瓷砖,天花修补,二栋宿舍走廊护栏及宿舍阳台护栏的维修,还有各类大小维修已达几千件之

34、多!(三)爱岗敬业、扎实工作、不怕困难、勇挑重担,热情服务,在本职岗位上发挥出应有的作用二、心系本职工作,认真履行职责,突出工作重点,落实管理目标责任制。(一)201x年上半年,公司已制定了完善的规程及考勤制度。201x年下半年,行政部组织召开了年的工作安排布置会议年底实行工作目标完成情况考评,将考评结果列入各部门管理人员的年终绩效。在工作目标落实过程中宿舍管理完善工作制度,有力地促进了管理水平的整体提升。(二)对清洁工每周不定期检查评分,对好的奖励,差的处罚。(三)做好固定资产管理工作要求负责宿舍固定资产管理,对固定资产的监督、管理、维修和使用维护。(四)加强组织领导,切实落实消防工作责任制

35、,为全面贯彻落实“预防为主、防消结合”的方针,公司消防安全工作在上级领导下,建立了消防安全检查制度,从而推动消防安全各项工作有效的开展。三、主要经验和收获在安防工作这两年来,完成了一些工作,取得了一定成绩,总结起来有以下几个方面的经验和收获:(一)只有摆正自己的位置,下功夫熟悉基本业务,才能更好适应工作岗位。(二)只有主动融入集体,处理好各方面的关系,才能在新的环境中保持好的工作状态。(三)只有坚持原则落实制度,认真统计盘点,才能履行好用品的申购与领用。(四)只有树立服务意识,加强沟通协调,才能把分内的工作做好。(五)要加强与员工的交流,要与员工做好沟通,解决员工工作上的情绪问题,要与员工进行

36、思想交流。四、加强检查,及时整改,在工作中正确认识自己。(一)开展常规检查。把安全教育工作作为重点检查内容之一。冬季公司对电线和宿舍区进行防火安全检查。(二)经过这样紧张有序的一年,我感觉自己工作技能上了一个新台阶,做每一项工作都有了明确的计划和步骤,行动有了方向,工作有了目标,心中真正有了底!基本做到了忙而不乱,紧而不散,条理清楚,事事分明,从根本上摆脱了刚参加工作时只顾埋头苦干,不知总结经验的现象。就这样,我从无限繁忙中走进这一年,又从无限轻松中走出这一年,还有,在工作的同时,我还明白了为人处事的道理,也明白了,一个良好的心态、一份对工作的热诚及其相形之下的责任心是如何重要(三)总结下来:

37、在这一年的工作中接触到了许多新事物、产生了许多新问题,也学习到了许多新知识、新经验,使自己在思想认识和工作能力上有了新的提高和进一步的完善。在日常的工作中,我时刻要求自己从实际出发,坚持高标准、严要求,力求做到业务素质和道德素质双提高。五、要定期召开工作会议,兼听下面员工的意见,敢于荐举贤才,总结工作成绩与问题,及时采取对策!六、存在的不足总的来看,还存在不足的地方,还存在一些亟待我们解决的问题,主要表现在以下几个方面:1、对新的东西学习不够,工作上往往凭经验办事,凭以往的工作套路处理问题,表现出工作上的大胆创新不够。2、本部有个别员工,骄傲情绪较高,工作上我行我素,自已为是,公司的制度公开不

38、遵守,在同事之间挑拨是非,嘲讽,冷语,这些情况不利于同事之间的团结,要从思想上加以教育或处罚,为企业创造良好的工作环境和形象。3、宿舍偷盗事件的发生,虽然我们做了不少工作,门窗加固,与其公司及员工宣传提高自我防范意识,但这还不能解决根本问题,后来引起上级领导的重视,现在工业园已安装了高清视频监控系统,这样就能更好的预防被盗事件的发生。七、下步的打算针对201x年工作中存在的不足,为了做好新一年的工作,突出做好以下几个方面:(一)积极搞好与员工的协调,进一步理顺关系;(二)加强管理知识的学习提高,创新工作方法,提高工作效益;(三)加强基础工作建设,强化管理的创新实践,促进管理水平的提升。在今后的

39、工作中要不断创新,及时与员工进行沟通,向广大员工宣传公司管理的相关规定,提高员工们的安全意识,同时在安全管理方面要严格要求自己,为广大公司员工做好模范带头作用。在明年的工作中,我会继续努力,多向领导汇报自己在工作中的思想和感受,及时纠正和弥补自身的不足和缺陷。我们的工作要团结才有力量,要合作才会成功,才能把我们的工作推向前进!我相信:在上级的正确领导下,cssm大安防的明天更美好!员工年终工作总结【范文二】一个人静静的站在窗边,看着路上一辆辆行驶的车辆,不由的想起了以前。转瞬间来到红牛已经一年多了,有过开心与欢乐,悲伤与泪水,还有坎坷。XX,崭新的一年,而现在已经过去了半年,在这半年里我又学到

40、了很多的知识。在这半年的工作中我学到了许多平时学不到的岗位知识,尤其这几次停机时跟着设备维修人员一起检修设备时又让我对设备的工作原理有了更深了解,从而使我提高了岗位操作技能,更重要的是,在处理故障的同时,我能够熟练的将学到的新知识与操作技能相结合,减少了处理故障的时间,提高了处理故障的能力。同时也还存在着许多的不足与缺点。学到了什么:1现在对所在岗位的设备工作原理有了更进一步的了解,从而提高了处理故障的能力与技巧,减少了处理故障的时间。2对整条生产线也有了的了解,在其他岗位出现故障时自己也能过去帮上忙。3现在和相邻岗位的伙伴配合的更加默契了,在彼此的岗位出现故障时只要对方一个手势就会明白自己该

41、做些什么。4在开班后会时通过主管描述生产线场的情况和岗位点评时悟出了什么情况重要。什么情况紧急,在同时出现多个突发事件时怎样能有条不紊的处理好每件事。5在观看“XX年度感动中国人物”颁奖典之后我感受到我们每个人都很平凡,但在平凡的人生中,也可以做出不平凡的事情,我们每个人都可以通过自己的努力实践,也可以从他们的身上吸取力量,不断前进。存在的不足与缺点:1在岗位出现较大的故障时有些手足无措心里还有些急躁,如果长时间没处理好的话心里还来气。2缺乏较好的工作方法,同样的一件事看别人做起来时觉得挺轻松,当轮到自己做的时候不但没做太好而且还累的满头大汗。3口语表达能力较差,在岗位之间的沟通或者是和伙伴们

42、聊天的时候自己心里想的意思总是不能用理想的语句表达出来。下半年的目标:在今后的日子里,争取把自己不足的地方弥补回来,多加学习以提高自己的综合能力,上班时调整好自己的心态,多加认真,争取以零失误来回报公司对我的培养。最后,中心的祝愿公司的明天会更加的灿烂辉煌。员工年终工作总结【范文三】时光荏苒,XX年年很快就要过去了,回首过去的一年,内心不禁感慨万千时间如梭,转眼间又将跨过一个年度之坎,回首望,虽没有轰轰烈烈的战果,但也算经历了一段不平凡的考验和磨砺。非常感谢公司给我这个成长的平台,令我在工作中不断的学习,不断的进步,慢慢的提升自身的素质与才能,回首过往,公司陪伴我走过人生很重要的一个阶段,使我

43、懂得了很多,领导对我的支持与关爱,令我明白到人间的温情,在此我向公司的领导以及全体同事表示最衷心的感谢,有你们的协助才能使我在工作中更加的得心应手,也因为有你们的帮助,才能令到公司的发展更上一个台阶,在工作上,围绕公司的中心工作,对照相关标准,严以律己,较好的完成各项工作任务。在作风上,能遵章守纪、团结同事、务真求实、乐观上进,始终保持严谨认真的工作态度和一丝不苟的工作作风,勤勤恳恳,任劳任怨。在生活中发扬艰苦朴素、勤俭耐劳、乐于助人的优良传统,始终做到老老实实做人,勤勤恳恳做事,勤劳简朴的生活,严格要求自己,在任何时候都要起到模范带头作用。今后努力的方向:随着公司各项制度的实行,可以预料我们

44、的工作将更加繁重,要求也更高,需掌握的知识也更高更广。为此,我将更加勤奋的工作,刻苦的学习,努力提高文化素质和各种工作技能,为公司做出应有的贡献。即将过去的这一年,在公司领导及各部门经理的正确领导与协助下,我们的工作着重于公司的经营方针、宗旨和效益目标上,紧紧围绕重点展开工作,在紧张的工作之余,加强团队建设,打造一个业务全面,工作热情高涨的团队。作为一个管理者,对下属充分做到“察人之长、用人之长、聚人之长、展人之长”,充分发挥他们的主观能动性及工作积极性。提高团队的整体素质,树立起开拓创新、务实高效的部门新形象。我充分认识到自己既是一个管理者,更是一个执行者。要想带好一个团队,除了熟悉业务外,还需要负责具体的工作及业务,首先要以身作则,这样才能保证在人员偏紧的情况下,大家都能够主动承担工作。对此我向领导做如下工作报告:一、严于律已,自觉加强党性锻炼,党性修养和政治思想觉悟进一步提高一年来,我始终坚持运用马克思列宁主义的立场、观点和方法论,运用辩证唯物主义与历史唯物主义去分析和观察事物,明辨是非,坚持真理,坚持正确的世界观、人生观、价值观,用正确的世界观、人生观、价值观指导自己的学习、工作和生活实践,在思想上积极构筑抵御资产阶级民主和自由化、拜金主义、自由主义等一切腐朽思想侵蚀的坚固防线。热爱祖国

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
