临时施工用电专项安全方案
一、工程概况
鹏程中泰花园7-9#楼由湖北中泰投资有限公司投资兴建,由中钢集团工程设计研究院有限公司设计,由武汉市青山建设工程监理有限责任公司监理,湖北安诚建筑有限公司总承包施工。
本工程位于武汉市武昌堤东街1号,总建筑面积30483.8m2。建筑结构的安全等级为二级,地基基础设计等级为乙级,抗震设防等级为四级,抗震设防烈度为6度。
结合本工程施工现场具体情况,以“安全生产、文明施工”要求为标准,为贯彻“安全第一、预防为主”的方针,保障职工的生命财产安全,确保工程顺利进行,特制订安全生产施工方案。
二、主要控制目标
建筑施工临时用电,是直接为施工生产服务的,它的好坏直接影响着工程的进度和工程质量,影响企业的效益,施工临时用电与安全生产是紧密联系在一起的,它的好坏又直接影响着整个工地职工的安全。所以我们项目部必须加强施工用电的管理,配备一定的数量电气专业技术人员,把施工临时用电作为安全工作中的一项重要工作来抓,根据本工程的实际情况,制定以下具体控制目标。
三、施工用电方案
根据我方准备进场的主要施工机械用电量及工程必需的照明用电量,结合施工现场的实际机械配备情况,工程施工最大用电量总量需403.843KW,主线从业主指定位置接入,并按实际功率选择合适的施工电缆干线和配电箱。现场采用架空和埋地相结合敷设,楼层分配用电缆从总配接出,供电线路采用三相五线制,实行三级配电,三级保护。所有用电设备全部采用市建筑安全生产管理站认可、备案的设备,以保证施工用电安全。

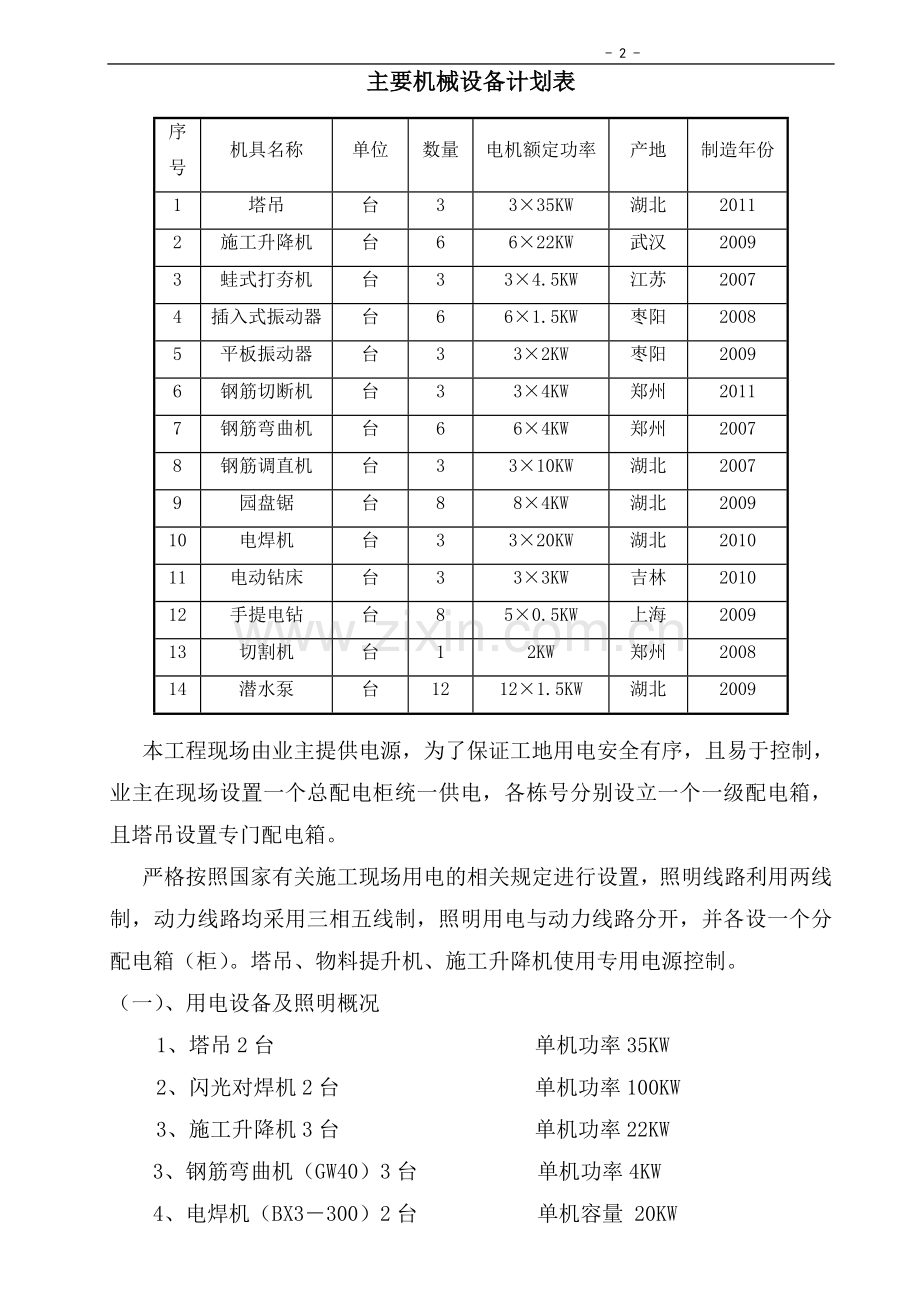

主要机械设备计划表
序号
机具名称
单位
数量
电机额定功率
产地
制造年份
1
塔吊
台
3
3×35KW
湖北
2011
2
施工升降机
台
6
6×22KW
武汉
2009
3
蛙式打夯机
台
3
3×4.5KW
江苏
2007
4
插入式振动器
台
6
6×1.5KW
枣阳
2008
5
平板振动器
台
3
3×2KW
枣阳
2009
6
钢筋切断机
台
3
3×4KW
郑州
2011
7
钢筋弯曲机
台
6
6×4KW
郑州
2007
8
钢筋调直机
台
3
3×10KW
湖北
2007
9
园盘锯
台
8
8×4KW
湖北
2009
10
电焊机
台
3
3×20KW
湖北
2010
11
电动钻床
台
3
3×3KW
吉林
2010
12
手提电钻
台
8
5×0.5KW
上海
2009
13
切割机
台
1
2KW
郑州
2008
14
潜水泵
台
12
12×1.5KW
湖北
2009
本工程现场由业主提供电源,为了保证工地用电安全有序,且易于控制,业主在现场设置一个总配电柜统一供电,各栋号分别设立一个一级配电箱,且塔吊设置专门配电箱。
严格按照国家有关施工现场用电的相关规定进行设置,照明线路利用两线制,动力线路均采用三相五线制,照明用电与动力线路分开,并各设一个分配电箱(柜)。塔吊、物料提升机、施工升降机使用专用电源控制。
(一)、用电设备及照明概况
1、塔吊2台 单机功率35KW
2、闪光对焊机2台 单机功率100KW
3、施工升降机3台 单机功率22KW
3、钢筋弯曲机(GW40)3台 单机功率4KW
4、电焊机(BX3-300)2台 单机容量 20KW
5、冷拉卷扬机(5 t)2台 单机容量11 KW
6、灰浆搅拌机(20 0升)3台 单机容量2.5 KW
7、潜水泵6 台 单机功率1.5KW
8、其它用电设备见机械设备表
(二)、临时用电方案
现场高峰期(用电高峰为主体使用期间)总用电量:
电动机械定额用电功率∑P1=220KW
电焊机额定功率∑P2=360KW
∑P=1.05*(220*0.5+360*0.5/0.7)=367.143KW
照明用电367.143*0.1=36.7KW
高峰用电量 P=367.143+36.7=403.843KW
施工现场用电量最大负荷为403.843KW,故业主需提供大于500KW的用电量,方能满足现场施工用。施工用电由业主提供的配电房引入,现场设三个一级配电箱,分担各部分负荷,现场设置照明灯,电线的铺设,配电箱,漏电保护器的设备均按国家规定的施工现场用电安全规程。
(三)、接地与避雷:
本工程采用三相五线制专用保护零线系统—TN–S系统,总配电箱调协PE保护按零,采用2.5米长的间距5m的垂直接地体,按地体采用3根50×50×5镀锌角钢,接地线采用Φ12的镀锌圆钢接地体与接地线采用焊接连接,焊接长度大于圆钢直径的6倍,在分配电箱及固定机械设备处均作重复接地,接地电阻小于10Ω,要求施工中工作零线与保护零线严格区分。
本工程使用塔吊,在塔吊避雷装置的顶端向下周围60°角所能覆盖的范围都属于该避雷的保护范围,所以塔吊上安装避雷装置,利用架身的金属结构作为引下线,在塔顶和臂架头部装接闪器。
(四)、配电箱及开关箱的设置:
一级配电箱各栋号分别设置在用电方便、安全的位置,且有防雨、防触电措施。设置专门的配电房,专人管理。二级配电箱的配备根据施工现场用电需求设置。
①配电箱、开关箱采用铁壳配电箱,符合市城建安全生产管理站规定要求。
②施工现场实行三级配电(总箱、分箱、开关箱),三级漏电保护(总箱、分箱和开关箱)。且前一级(总箱)额定漏电动作及电流额定动作时间是后一级(分箱和开关箱)漏电动作电流及动作时间的可靠后备保护,使之具有分段保护的能力。
③设备配电箱与照明配电箱分别设置。配电箱、开关箱周围设有足够的工作空间和通道,不堆放任何杂物。配电箱、开关箱应装设端正牢固。移动式配电箱,开关箱应装设在坚固的支架上。开关控制箱距离机具水平距离小于3m。固定式配电箱、开关箱的下底与底面垂直距离大于1.3m,小于1.5m,移动式分配电箱,开关箱的底与地面的垂直距离宜大于0.6m,小于1.5m.。
(五)、电器装置:
①配电箱、开关箱内的电器必须可靠完好,不准使用破损不合格的电器,不准使用到顺开关。
②施工现场所用电设备,除作保护接零外,必须在设备负荷线的首端处设置漏电保护装置。保护另线除必须在配电室或总配电箱处作重复按地处,还必须在配电线路的中间处和未端处做重复接地。严禁保护零线与工作零线混用;
③漏电保护器的选择应符合国标GB6829–86《漏电电流动作保护器(剩余电流动作保护器)》的要求;
④总开关电器的额定值,动作整定值应与分路开关电器的额定值,动作整定值相适应。开关箱内的漏电保护器其额定漏电动作电流不大于30MA额定漏电动作时间应小于0.1S;
⑤每台用电设备应有各自专用的开关箱,实行“一机一闸一漏一箱”制,严禁用一个开关电器直接控制二台及二台以上用电设备(含插座)。开关箱内的开磁电器必须能在任何情况下都可以使用电设备实行电源隔离;
⑥漏电保护器的安装须经技术培训考核合格的电工负责进行安装。漏电保护器技术条件应符合GB6829的规定。并且有国家认证标志其技术额定值应与保护线或设备的技术参数相配合。安装漏电保护器同时安装保护零线。定期分析检查漏电保护器的运行情况,及时更换有故障的漏电保护器,严禁私自拆除漏电保护器强行送电;
⑦施工常用的电器装置如闸刀开关、熔断器,自动空气开关,交流接触器,漏电保护器等必须与用电设备相匹配,必须装配好来弧罩、防护盖方可合闸操作;严禁使用倒顺开关在机具上操作;
⑧所在配电箱、开关箱均应编号,并标明其名称、用途关作出分路标记。导线与导线连接,导线与设备连接,不论使用时间长短都要连接牢靠,严禁使用电机具的电源线勾搭到带电导线或闸刀开关片口;
⑨工地夜间照明必须使用防水水银灯,移动工作用手持照明灯具应使用橡皮软电源的手把式安全灯,且电压不得大于36V;
⑩生活区内生活照明必须使用绝缘良好的铝蕊线用瓷夹或穿管敷设,距地不小于2~2.5,电线过墙应设套管,每个灯具应设单独的开关,灯具的相线必须经开关控制,不得将相线直接引入灯具,照明部分必须单独设漏电保护器。
四、施工用电注意事项
1、施工现场临时用电严格按照《施工现场临时用电安全技术规范》(JGJ46-2005)标准执行。
2、在建工程不得在高、低压线路下方施工,高、低压线路下方不得搭设作业棚建造生活设施或堆放构件、架具、材料等。
3、施工现场内架空线路的档距不大于35m;架空线路最大弧垂与地面垂直距离不得小于4m;架空线路边线与建筑物外架不得小于1m;架空线路绝缘铜芯截面不得小于10㎜2,绝缘铝芯截面不得小于16㎜2。
4、外电防护架采用绝缘材料(木电杆)搭设,设置防碰警示色信号标志。
