1、安全技术交底记录 (表AQ-C11-1)编号003工程名称豆各庄B区 栋交底日期 年 月 日施工单位广州天力建筑工程有限公司分项工程大模板工程交底提要大模板安全技术交底交底内容:一、大模板的堆放1、大模板放置场地要设立安全警示牌,杜绝非操作人员进入,在场地周围设置栏杆,与行走通道隔离。2、大模板清理、上油应有专人负责,用滚刷涂刷,在站立不能到达的地方必须使用梯子,严禁攀爬到模板上进行操作。3、模板放置时必须使支腿支撑在坚固的地面上,并且保持模板与地面夹角为740,以保持模板自稳。模板为背靠背放置,每一组之间留设通道,通道宽度不得小于600,模板放置场为危险源点,严禁非操作人员在此处逗留。4、模
2、板放置场地要统一规划,各楼号放置区域做好明显标识,模板吊装时,按照各流水段使用板号吊运,不准乱用。二、 大模板的吊运1、吊运前,挂钩和卡环等必须连接可靠,五级以上大风天气严禁起吊。2、模板吊运前,应检查吊装用的钢丝绳索、卡具及每块模板上的吊环是否完整有效,经检查无误后方可起吊。3、模板起吊时必须竖直起钩,做到稳起稳落,就位准确,严禁模板大幅度摆动或碰倒其它模板。4、大模板组装拆除时,指挥、拆除和挂钩人员必须站在安全可靠的地点方可操作,严禁随意起吊,人员绝对不能在起吊时攀爬模板,不准凌空作业。5、大模板吊环、外挂架挂点及其钩栓为重点防护部位,吊装前应严格检查吊装绳索、卡具及每块模板上的吊环是否焊

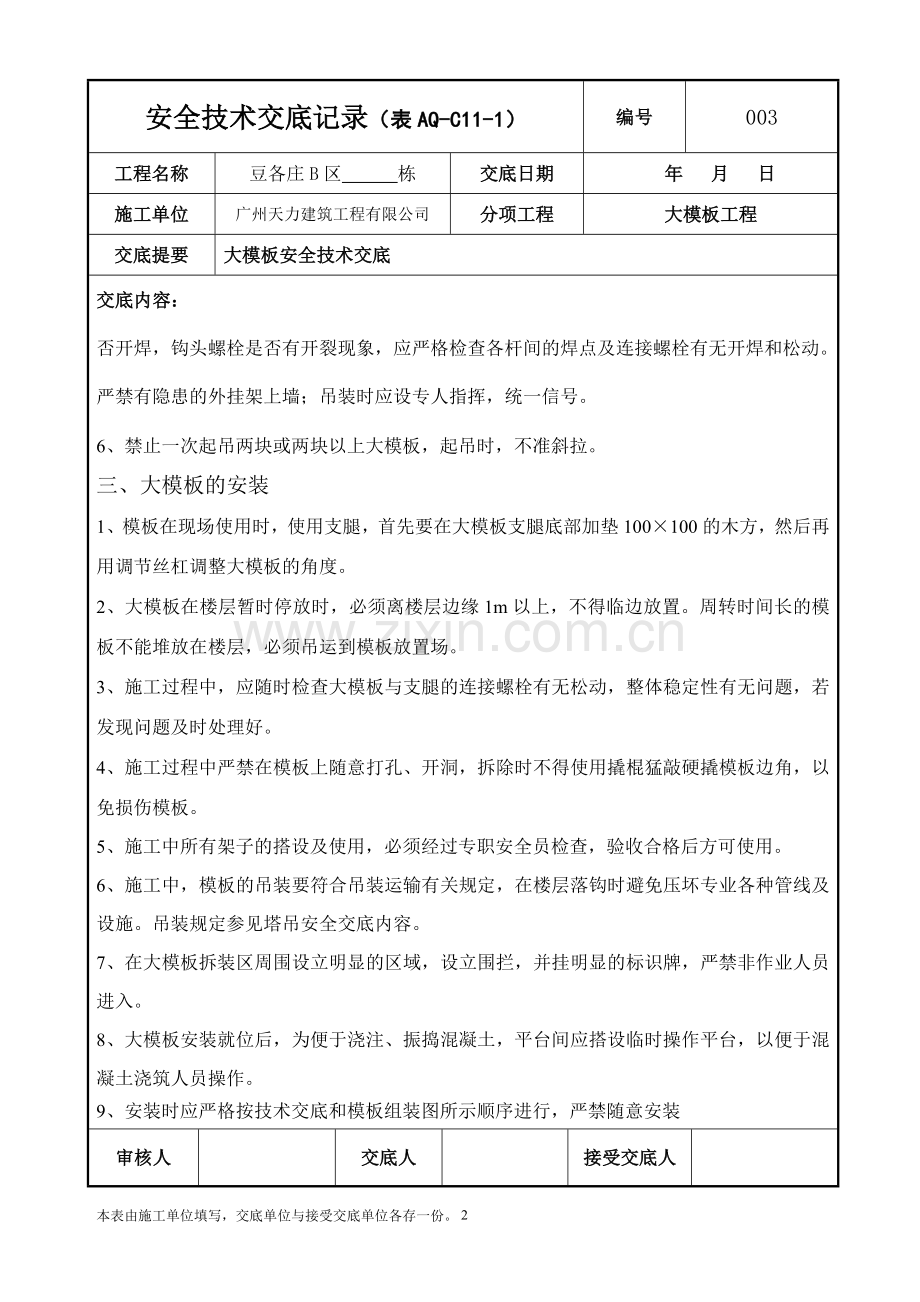

3、牢,严禁吊装有隐患吊环的模板;外挂架应严格检查挂点位置是审核人交底人接受交底人安全技术交底记录(表AQ-C11-1)编号003工程名称豆各庄B区 栋交底日期 年 月 日施工单位广州天力建筑工程有限公司分项工程大模板工程交底提要大模板安全技术交底交底内容:否开焊,钩头螺栓是否有开裂现象,应严格检查各杆间的焊点及连接螺栓有无开焊和松动。严禁有隐患的外挂架上墙;吊装时应设专人指挥,统一信号。6、禁止一次起吊两块或两块以上大模板,起吊时,不准斜拉。三、大模板的安装1、模板在现场使用时,使用支腿,首先要在大模板支腿底部加垫100100的木方,然后再用调节丝杠调整大模板的角度。2、大模板在楼层暂时停放时,
4、必须离楼层边缘1m以上,不得临边放置。周转时间长的模板不能堆放在楼层,必须吊运到模板放置场。3、施工过程中,应随时检查大模板与支腿的连接螺栓有无松动,整体稳定性有无问题,若发现问题及时处理好。4、施工过程中严禁在模板上随意打孔、开洞,拆除时不得使用撬棍猛敲硬撬模板边角,以免损伤模板。5、施工中所有架子的搭设及使用,必须经过专职安全员检查,验收合格后方可使用。6、施工中,模板的吊装要符合吊装运输有关规定,在楼层落钩时避免压坏专业各种管线及设施。吊装规定参见塔吊安全交底内容。7、在大模板拆装区周围设立明显的区域,设立围拦,并挂明显的标识牌,严禁非作业人员进入。8、大模板安装就位后,为便于浇注、振捣
5、混凝土,平台间应搭设临时操作平台,以便于混凝土浇筑人员操作。9、安装时应严格按技术交底和模板组装图所示顺序进行,严禁随意安装审核人交底人接受交底人安全技术交底记录(表AQ-C11-1)编号003工程名称豆各庄B区 栋交底日期 年 月 日施工单位广州天力建筑工程有限公司分项工程大模板工程交底提要大模板安全技术交底交底内容:四、 大模板的拆除1、大模板的拆除时吊装应按大模板拆除顺序进行,杜绝盲目作业。2、拆模起吊前,应复查穿墙螺栓是否全部拔出,确定墙体与模板完全分离,周围无模板吊装障碍后方可起吊。4、大模板拆除后,及时清理模板表面和涂刷隔离剂,然后放置在指定模板堆放场地。五、 施工中应注意的其他安全问题1、操作人员必须符合北京市建筑市场务工人员的有关规定。2、操作人员必须按照施工方案、技术交底、安全交底的要求进行操作。3、进入现场人员必须佩带好相应的劳动保护用品,穿着轻便并且符合要求,易于操作。严禁酒后作业、严禁施工现场吸烟。审核人交底人接受交底人3本表由施工单位填写,交底单位与接受交底单位各存一份。
