1、大件下放安全技术措施(标准版)Security technology is an industry that uses security technology to provide security servicesto society. Systematic design, service and management.(安全管理)单位:日期:编号:AQ-SN-0454矿山安全技术 I Mine Safety Technology 矿山安全大件下放安全技术措施(标准版)说明:安全技术防范就是利用安全防范技术为社会公众提供一种安全服务的产 业。既然是一种产业,就要有产品的研制与开发,就要有系统

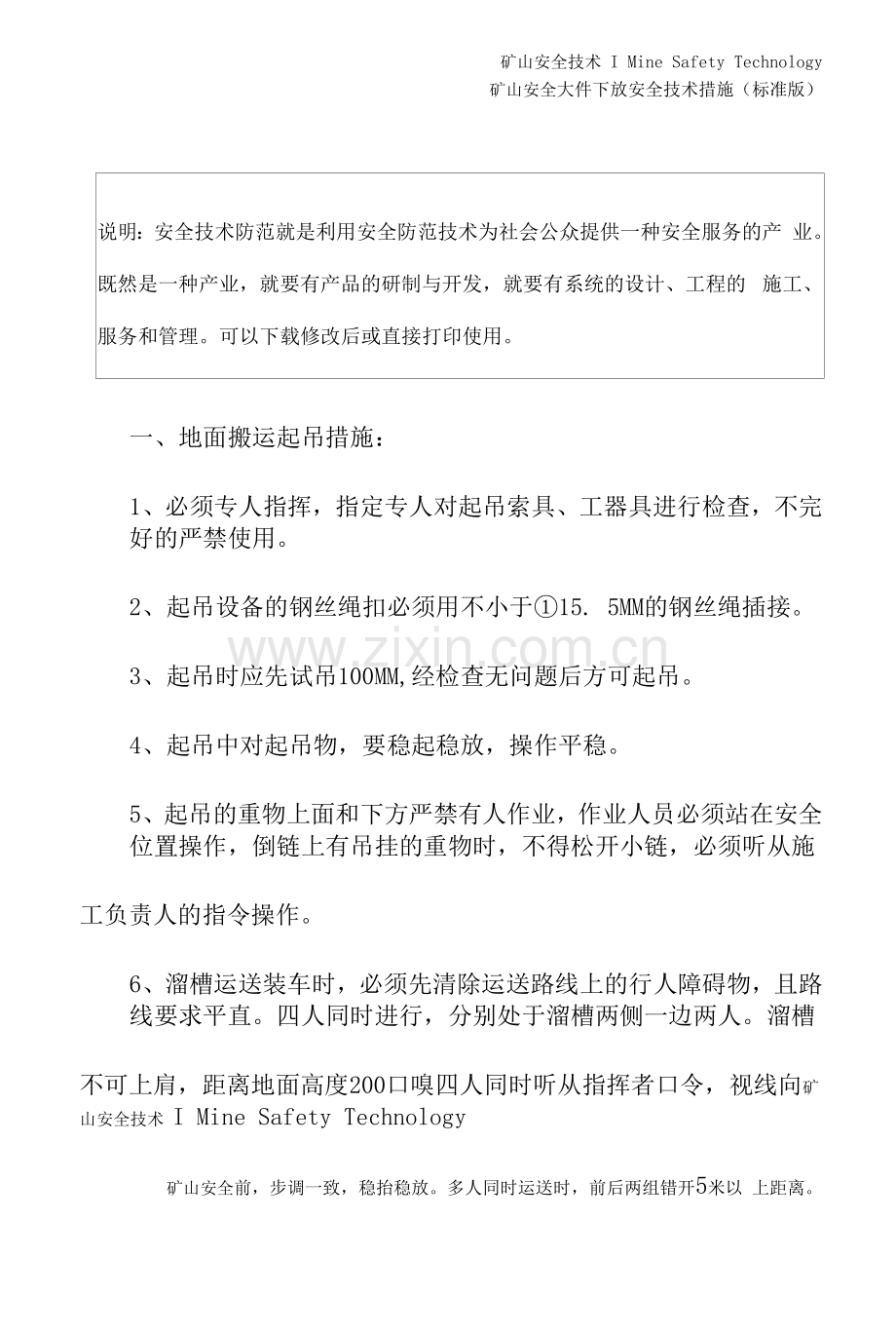

2、的设计、工程的 施工、服务和管理。可以下载修改后或直接打印使用。一、地面搬运起吊措施:1、必须专人指挥,指定专人对起吊索具、工器具进行检查,不完好的严禁使用。2、起吊设备的钢丝绳扣必须用不小于15. 5MM的钢丝绳插接。3、起吊时应先试吊100MM,经检查无问题后方可起吊。4、起吊中对起吊物,要稳起稳放,操作平稳。5、起吊的重物上面和下方严禁有人作业,作业人员必须站在安全位置操作,倒链上有吊挂的重物时,不得松开小链,必须听从施工负责人的指令操作。6、溜槽运送装车时,必须先清除运送路线上的行人障碍物,且路线要求平直。四人同时进行,分别处于溜槽两侧一边两人。溜槽不可上肩,距离地面高度200口嗅四人

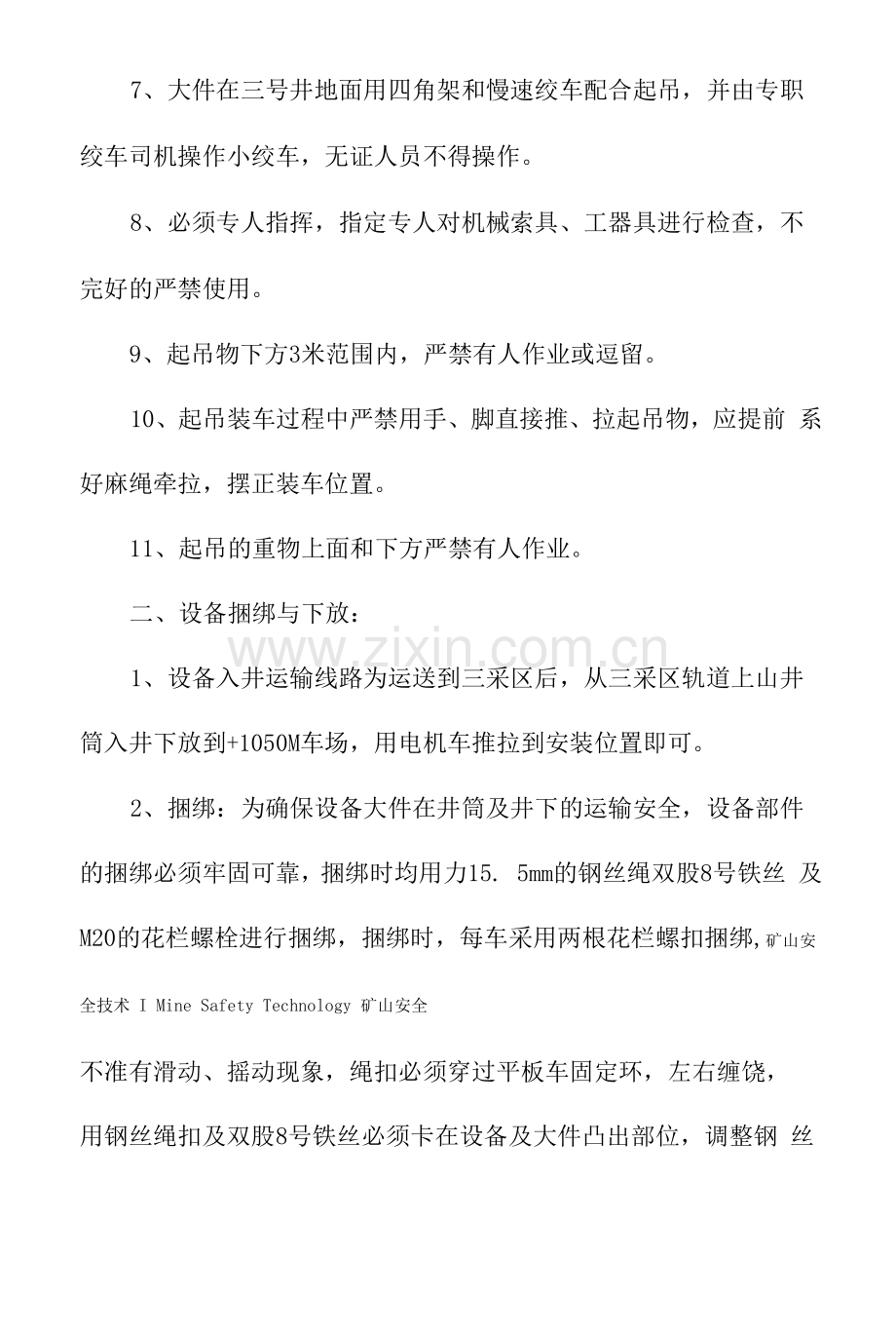

3、同时听从指挥者口令,视线向矿山安全技术 I Mine Safety Technology矿山安全前,步调一致,稳抬稳放。多人同时运送时,前后两组错开5米以 上距离。7、大件在三号井地面用四角架和慢速绞车配合起吊,并由专职 绞车司机操作小绞车,无证人员不得操作。8、必须专人指挥,指定专人对机械索具、工器具进行检查,不 完好的严禁使用。9、起吊物下方3米范围内,严禁有人作业或逗留。10、起吊装车过程中严禁用手、脚直接推、拉起吊物,应提前 系好麻绳牵拉,摆正装车位置。11、起吊的重物上面和下方严禁有人作业。二、设备捆绑与下放:1、设备入井运输线路为运送到三采区后,从三采区轨道上山井 筒入井下放到+1
4、050M车场,用电机车推拉到安装位置即可。2、捆绑:为确保设备大件在井筒及井下的运输安全,设备部件 的捆绑必须牢固可靠,捆绑时均用力15. 5mm的钢丝绳双股8号铁丝 及M20的花栏螺栓进行捆绑,捆绑时,每车采用两根花栏螺扣捆绑,矿山安全技术 I Mine Safety Technology 矿山安全不准有滑动、摇动现象,绳扣必须穿过平板车固定环,左右缠饶, 用钢丝绳扣及双股8号铁丝必须卡在设备及大件凸出部位,调整钢 丝绳扣的长度用M20的花栏螺丝将钢丝绳扣拉紧即可。3、设备部件捆绑完毕后,经安全负责人和井口把钩工一同检查, 确认无误后,即可进行下放。由灵新矿运输区安排把钩工负责将平 板车的钩
5、头连接装置连接好,检查无误后,通知信号工发出信号进 行下车。车辆运行必须平稳,正常情况下严禁猛放急停,防止冲击。 待车辆到达井底车场后,必须等车停稳后方可摘钩头。三、井筒运输的安全措施:1、井筒运输前,由灵新矿机电队对提升绞车进行全面检查,动 力制动装置必须灵敏可靠。2、绞车下放时速度不大于2米/S,绞车司机必须由熟练工担任 并持证上岗。3、运输前,运输区要要派专人检查信号系统,钢丝绳钩头插销 及三环链,设备大件的捆绑情况,确认无误后方可下放。4、井筒运输时,运输区要派专人指挥,严格按规定操作。运输矿山安全技术 I Mine Safety Technology 矿山安全区负责井筒轨道、道岔以及其他附件的检查工作,确保正常下放。5、各道岔口各留一个信号工,机头大件通过时要注意观察,发 现意外情况立即向信号工传递信号,使绞车立即停车,防止发生意 外情况。6、井筒运输严格执行“行人不行车,行车不行人”制度。7、处理掉道,必须用倒链、千斤顶或移溜器相互配合进行处理, 由专人指挥(平板车必须用绳扣与轨道连接,按运输区井筒掉道措 施执行)。8、电机车顶推时保证匀速慢行,遇有风门拐弯派专人及时开关 并通知前方处理沿途障碍。XXX图文设计本文档文字均可以自由修改
