收藏 分销(赏)

索赔与反索赔策划及工作流程.doc

上传人:胜**** 文档编号:682915 上传时间:2024-01-31 格式:DOC 页数:7 大小:25.50KB 下载积分:11 金币
下载 相关 举报
索赔与反索赔策划及工作流程.doc_第1页
第1页 / 共7页
索赔与反索赔策划及工作流程.doc_第2页
第2页 / 共7页


点击查看更多>>
资源描述

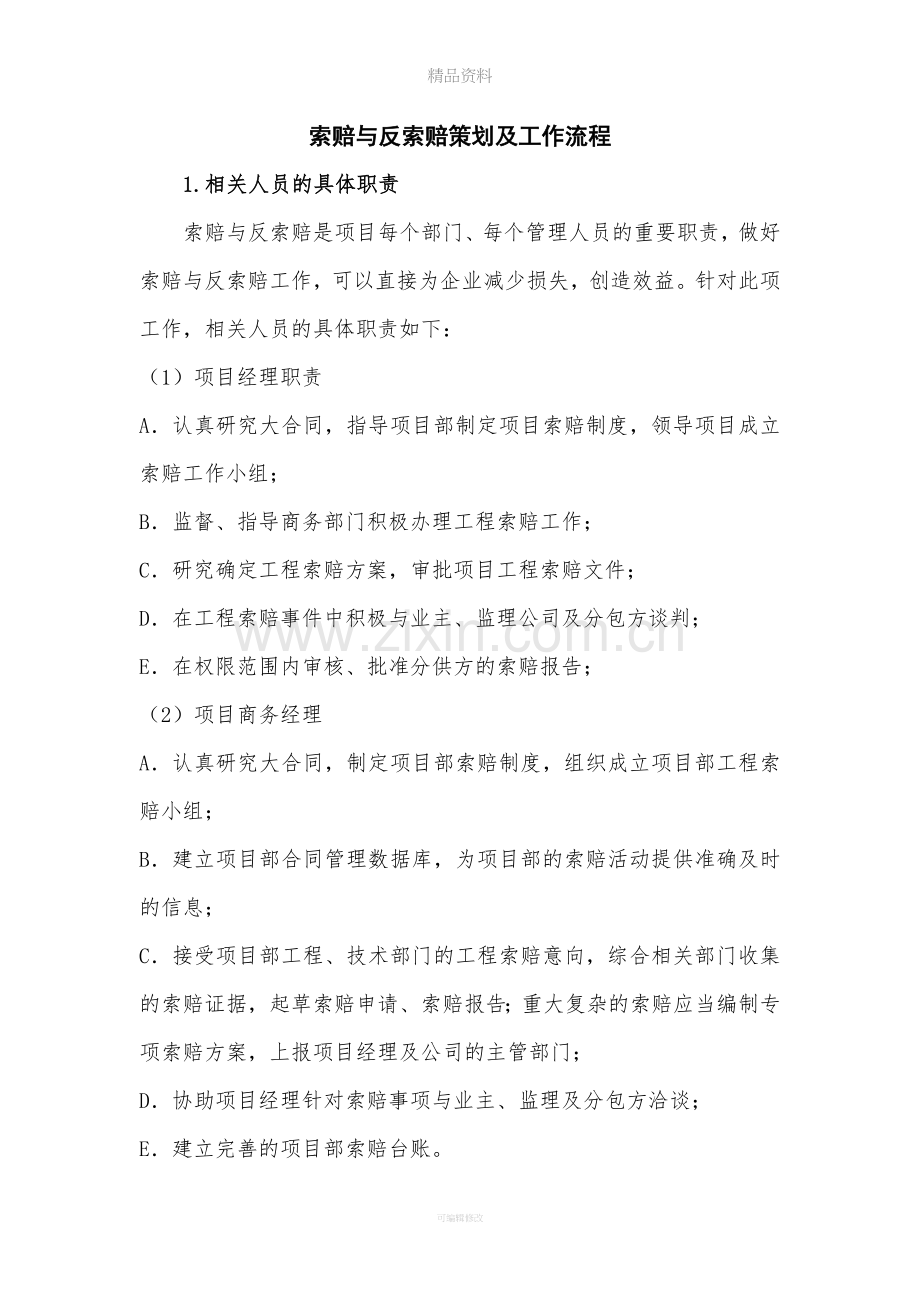

精品资料 索赔与反索赔策划及工作流程 1.相关人员的具体职责 索赔与反索赔是项目每个部门、每个管理人员的重要职责,做好索赔与反索赔工作,可以直接为企业减少损失,创造效益。针对此项工作,相关人员的具体职责如下: (1)项目经理职责 A.认真研究大合同,指导项目部制定项目索赔制度,领导项目成立索赔工作小组; B.监督、指导商务部门积极办理工程索赔工作; C.研究确定工程索赔方案,审批项目工程索赔文件; D.在工程索赔事件中积极与业主、监理公司及分包方谈判; E.在权限范围内审核、批准分供方的索赔报告; (2)项目商务经理 A.认真研究大合同,制定项目部索赔制度,组织成立项目部工程索赔小组; B.建立项目部合同管理数据库,为项目部的索赔活动提供准确及时的信息; C.接受项目部工程、技术部门的工程索赔意向,综合相关部门收集的索赔证据,起草索赔申请、索赔报告;重大复杂的索赔应当编制专项索赔方案,上报项目经理及公司的主管部门; D.协助项目经理针对索赔事项与业主、监理及分包方洽谈; E.建立完善的项目部索赔台账。 (3)项目法律顾问 A.协助项目制定索赔与反索赔制度; B.协助项目起草索赔申请、索赔报告;针对项目部生产、技术、商务部门收集相关的索赔证据,从法律角度予以整理和完善; C.必要时协助项目经理、商务经理与业主、监理针对索赔事项进行接洽和谈判; D.审核分包方的索赔报告,必要时回函。 (4)项目技术、工程部门 A.研究并熟知项目工程合同;尤其对工程工期、质量、进度有一个全面综合的把握; B.执行项目施工计划,并制定工程施工方案,在业主或监理对施工组织、设计提出修改意见时(如设计变更、进度加快、标准提高及施工条件变化等),及时将信息反馈商务部门及项目经理,并在48小时内积极办理签证,保证将工程的变更解决于签证阶段; C.审核分包商因设计变更、进度加快、标准提高及施工条件变化等原因提出的索赔意向和索赔报告,对审核结果的真实性、准确性负责,并及时将审核结果反馈商务部和项目经理. (5)项目商务部门 A.如因业主原因拖欠工程款,依据总包合同的约定及时向业主发函索赔; B.施工签证、索赔已经提交业主、监理,有关商务人员应负责督促业主签字确认,并且可以将索赔额纳入当月的工程量中向业主报量; (6)项目物资部门 A.落实项目材料、设备需求计划,对甲供材料设备做好进场验收、登记工作(包括进场的时间、品种、型号、数量),建立项目经理部物资采购总台帐; B.认真核对每批物资进场时间与计划时间是否一致,当物资进场时间与我方提出物资进场计划时间不一致时,及时将信息反馈项目法律顾问(法务经理),并提供相关的证明资料; 2、索赔证据种类 索赔证据主要来源于施工过程中的各种信息,是关系到索赔是否成功的证明文件和资料,项目部负责对来源于施工现场中的索赔证据进行全面、准确、及时的收集. 索赔证据分为施工记录资料和财务记录资料: (1)施工记录资料包括: A.国家、工程所在地城市建设档案行政管理部门所要求竣工归档资料,由项目部技术负责人负责,项目资料管理员依据建设工程所在地城市档案馆要求进行管理; B.施工过程中同相关方的往来函件、传真、快递、数据电文、电话记录等。传真、数据电文、电话记录等电子信息需要在24小时内请监理、业主代表确认; C.会议纪要或其它记录; D.施工过程中发生的各种签证文件和有关工期顺延的各方面的资料; E.专业工长施工日志,内容具体包括时间、气象、生产情况、技术质量安全工作等记录.施工日志必须是专业工长每人一册,逐日记载,记载内容应当保证其连续和完善; F.政府性政策及政府指令等。 (2)财务记录资料包括: A.依照《会计法》及相关法律法规要求建立的财务会计文件、台账; B.会计往来信函及文件资料; C.通用货币汇率变化表; D.政府物价指数、工资指数  所有的索赔证据必须及时记录、收集、归档保存,严禁事后不及或任意丢弃等。在工程索赔事件中,若因为相关部门及责任人故意或者重大过失造成举证不能,给企业造成经济、名誉损失的,公司追究相关责任人的经济、行政责任,有违法犯罪的,将依法移送司法机关追究刑事责任。 3、索赔事件具体分类及相关责任部门 所有的索赔最终将落实到工期和费用两点上,一旦出现索赔事项,由责任部门直接经办人员办理索赔意向通知并收集相关证据,报商务经理、法律顾问及项目经理,商务经理组织索赔委员会讨论通过后,由项目法律顾问(法务经理)向发包人或监理公司发出索赔函件。 各类索赔事项及责任部门分类如下: (1) 技术人员办理的索赔事项 A. 发包方未严格按照合同约定交付设计图纸、技术资料、批复或确认口头指令; B. 非我方原因,发包方指令原约定的施工方案、施工工艺、增加工程量、变更分部分项工程内容、提高工程质量标准等; C. 由于设计变更、设计错误、及业主提供的错误数据资料造成工程修改、返工、停工、窝工等; (2) 施工人员办理的索赔事项 A. 业主未严格按照合同约定交付施工现场, 未完成建筑红线以外的水、电、路“三通”,提供水、电接口到红线;未提供施工场地工程地质、地下管网线路资料; B. 工程地质情况与业主提供的资料不一致,需要做特殊处理; C. 非我方过错,业主指令调整原来约定的施工进度、顺序、暂停施工、提供额外的配合服务的; D. 因业主错误指令造成工期延误及费用的损失; E. 业主在工程未竣工验收提前使用,工程在保修期内出现的质量问题,我方不予承担责任. (3) 质量人员办理的索赔事项 A. 发包方未严格按照合同约定验收工程; B. 合同约定之外的其他增加的检查,费用应由业主负担; (4) 物资人员办理的索赔事项 A. 业主提供的材料设备不符合合同约定的标准或方式; B. 业主指定规格品牌的材料设备市场供应不足,或质量不符合要求 C. 业主违反合同约定,指令调换材料设备的品种、规格、质量等级及供应时间 D. 业主供应材料的进场时间滞后我方上报材料计划中材料进场的时间 (5)由财务人员办理的索赔事项 A. 未严格按照合同约定支付工程价款的 B. 非我方过错,业主拒绝或迟延返还保函、保修金等. 4、索赔报告规范编写 (1)索赔报告是在索赔事件发生后,我方立即收集证据并寻找合同依据,进行责任分析,计算索赔金额或索赔的工期,在规定的期限内报送索赔方的报告性文件。 (2)索赔事件发生后,我方应在48小时内编制索赔报告,及时上报甲方。 索赔报告应包括以下内容: 标题、索赔事件、索赔理由、结论、索赔计算书、索赔要求、附件几大部分。 标题:简要、准确地概括索赔的中心内容,如“关于××事件的索赔”。 索赔事件:主要包括事件发生的工程部位、发生时间、原因和经过、影响范围以及承包商采取的防止事件扩大的措施、事件持续时间、最终结束影响的时间、事件处置过程中有关主要人员办理的有关事项等,着重应指出业主(监理)应承担的责任。 索赔理由:索赔的依据,主要是法律依据和合同具体的规定。 结论:指出索赔事件给承包方造成的影响和带来的损失。 索赔计算书:列出费用损失或工程延期的计算公式(方法)、数据、表格和计算结果,并因此提出索赔要求。 索赔要求:指索赔事件造成损失,承包商要求补偿的金额及工期,只需列举各项明细数字和汇总数据。 附件:各种证据材料。 (3)分包方向我方提出的索赔报告内容应参照本条的内容进行审核,首先进行形式审查、合格后再进行内容的审查,不合格时予以退回,另分包方重新申报,逾期申报作为无效处理,并且正式函告分包方。 5、索赔事件发生后,相关的责任部门应及时出具索赔意向并收集相关证据,报商务部门、法律顾问及项目经理,最后由商务部门统一编制索赔报告与甲方协调。 可编辑修改
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 管理财经 > 经营企划

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
