收藏 分销(赏)

工程施工质量保证措施.doc

上传人:w****g 文档编号:6776251 上传时间:2024-12-21 格式:DOC 页数:35 大小:227.04KB
下载 相关 举报
工程施工质量保证措施.doc_第1页
第1页 / 共35页
工程施工质量保证措施.doc_第2页
第2页 / 共35页
工程施工质量保证措施.doc_第3页
第3页 / 共35页
工程施工质量保证措施.doc_第4页
第4页 / 共35页
工程施工质量保证措施.doc_第5页
第5页 / 共35页
点击查看更多>>
资源描述

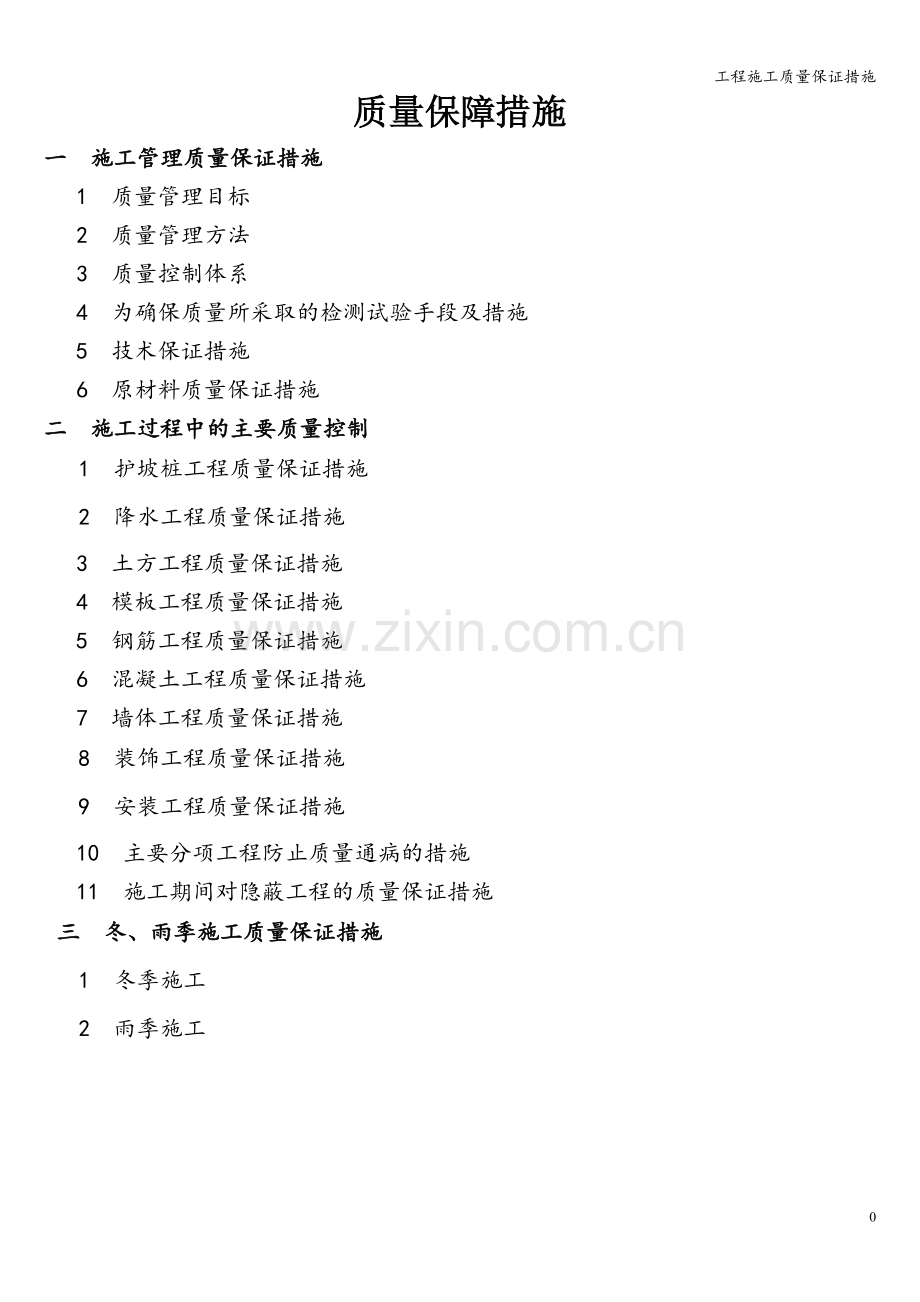

1、工程施工质量保证措施质量保障措施一 施工管理质量保证措施1 质量管理目标2 质量管理方法3 质量控制体系4 为确保质量所采取的检测试验手段及措施5 技术保证措施6 原材料质量保证措施二 施工过程中的主要质量控制 1 护坡桩工程质量保证措施 2 降水工程质量保证措施3 土方工程质量保证措施4 模板工程质量保证措施5 钢筋工程质量保证措施6 混凝土工程质量保证措施7 墙体工程质量保证措施 8 装饰工程质量保证措施 9 安装工程质量保证措施10 主要分项工程防止质量通病的措施11 施工期间对隐蔽工程的质量保证措施 三 冬、雨季施工质量保证措施 1 冬季施工 2 雨季施工质量保障措施一、施工管理质量保

2、证措施1 质量管理目标 本工程的质量目标:严格执行国家有关现行质量标准,力争达到省级优质工程,确保拿到“鲁班奖”。 2 质量管理方法2.1 质量检查验收方法 实行自检、互检、专检制以及特殊工序过程监控与跟班检制;分部分项工程验评制和隐蔽工程验收制。2.2 施工前技术质量交底和施工中的复核 工程开工前,技术部门要对整个工程的技术质量要点的关键问题向施工管理人员、班组长等作一个全面的交底。在分部分项工程施工前,由工长负责向班组长、班组长负责向各班组成员进行技术质量交底工作。交底工作以书面形式为主,未经交底不得施工。对关键工序、关键部位,工长要负责现场确定核实,技术部门对每个关键环节和重要工序要进行

3、复核、监督,发现问题及时解决。2。3 生产会议和质量会议制度 在定期或不定期的生产会议上,在安排生产计划的同时,坚持质量工作安排。 定期召开专题质量会议,由施工技术副经理和专职质检人员提出质量动态报告,研究制定质量工作计划和对策。2.4 对专业工程施工人员的技术资质审核 对进入施工现场作业的所有特殊专业工种的管理人员和技术工人的技术等级,必须进行事前审核。对经技术培训考核不合格者,不予安排相应工作。对所有专业分包单位,其专业工种的管理人员和技术工人均必须提交名单和技术资质材料.2。5 坚持样板引路,先确认再大面积施工的方法 对质量要求较高、采用新工艺新材料的部分,应先做样板和试验,经检查确认可

4、行后,再进行大面积施工。3 质量控制体系3。1 质量管理领导体系 项目总指挥为工程质量的第一责任人,在项目部自项目项目总指挥至施工班组建立质量管理领导体系.如下图示。副组长:副总指挥 项目生产经理 技术负责人组 长: 总指挥作业班组长测量放线员项目试验员项目专职质量员混凝土工工长木工工长材料采购员资料内业钢筋工长项目质量领导小组3.2 质量保证体系按照ISO9001标准系列建立项目质量保证体系.如下表示。工作内容总指挥技术副经理各工长技术员质量安全员预算材料测量组作业班组施工准备段接收技术资料审批主办编制总体计划审批主办协办参加参加参加参加参加现场测量控制网点审批参加主办协办编制施工组织设计决

5、策审批主办参加参加参加图纸自审会审督促督促主办参加参加参加参加协办技术交底审批主办参加参加参加协办施工阶段建立工序管理点督促主办参加执行开展QC活动督促审批协同主办协同协同执行组织技术攻关协同决策主办参加参加组织均衡施工决策协办主办督促参加参加执行工序交接管理督促主办班组自检督促主办专检督促参加执行主办联检参加参加参加主办参加材料检验督促督促参加参加主办参加施工技术问题处理审批决策主办督促协办执行计量管理协同主办协同协同协办质量信息管理决策协办主办参加执行质量诊断参加决策参加会审竣工阶段工程资料督促主办协同协同协同协同协办创优工程检验督促协办主办协同协办协办参加工程质量评定督促决策参加主办参加

6、参加参加参加组织工程交工主办参加参加技术总结督促主办协同服务用户回访督促参加主办维修决策督促主办执行4 为确保质量所采取的检测试验手段及措施 4。1 检测试验组织机构1本工程的所有材料的检测试验均委托西安建委认证具备试验资质的试验室进行检测。确定后,报地盘监理、业主认可。2项目部设专职试验员,主要负责现场材料进货检验、标识、抽样送检及现场质量控制。 4。2 进货检验和试验(1)检验程序本工程检验程序见下图待试验标识退 货转入使用进 货验证随货文件验证规格、数量检查外观包装抽样试验验证标识状态材料、半成品检验程序图(2) 试验程序 本工程试验程序如下图出具试验资料标准试验安排试验取 样下发施工现

7、场信息反馈现场实验材料试验程序流程图 4。3 过程检验1检验标准:按照国家和西安市相关标准进行检验.2检验程序:项目工序完成后,操作人员进行“自检、互检”合格后,由项目技术总负责人进行检验,关键工序和特殊工序检验应由项目技术总负责人先进行检验,合格后,提前8小时通知经理部质检工程师检验合格后,再报监理工程师、设计院共同进行检验.在特殊或紧急情况下,可提前4小时检验。3见证点检验:本工程见证点设置为:主体结构、防水层等,此类见证点必须由施工方质量监察工程师、甲方监理工程师、设计院三方到场共同检验认可,三方缺一不可。4停止点检验:本工程停止点设置为:混凝土、钢筋混凝土灌注前检验,钢筋、各种预埋件、

8、模板安装检验及防水层检验等,进行此类监督点作业前,工序技术副经理应按规定时间提前通知质检工程师、甲方监理工程师、设计院到现场共同检验,并作好签认.5 技术保证措施根据本工程的特点,为了按期优质、高效、安全地完成本项目的施工,达到业主满意,除在施工方案、施工方法中所涉及到的具体施工技术措施外,对技术及技术管理工作做如下安排:5.1组织保证、制度落实1我司将选派有丰富的施工经验、组织管理能力强、技术过硬的工程管理、工程技术人员组成项目管理班子。选派技术过硬、作风好的施工队伍进场施工.2建立以技术负责人为管理体系,切实执行设计文件审核制、工前培训、技术交底制、开工报告制、测量换手复核制、隐蔽工程检查

9、签证制、“三检制”、材料半成品试验、检测制、技术资料归档制、竣工文件编制办法等管理办法。确保施工生产全过程始终在合同规定的技术标准和要求的控制下。3建立完美的技术岗位责任制,各级技术人员都要签订技术保证责任书,以关键和特殊工序实行技术人员专业分工负责制,明确责任,确保各项技术管理工作的落实。5。2做好技术交底工作1技术交底的目的是使施工管理和作业人员了解掌握施工方案、工艺要求、工程内容、技术标准、施工程序、质量标准、工期要求、安全措施等,做到心中有数,施工有据。2工程开工前,项目经理部技术部门根据设计文件、图纸编制“施工组织设计”,向施工管理人员进行工作内容交底,“施工组织设计”内容包括工程分

10、布、工程名称、工程数量、施工范围、技术标准、工期要求等内容。施工阶段由项目经理部技术人员向作业层技术人员对分项、分部、单位工程进行工程结构施工工艺标准、技术标准交底,现场技术交底由作业层技术人员向领工员、工班长进行技术交底。3施工技术交底,以书面交底为主,包括结构图、表和文字说明。交底资料必须详细、直观,符合施工规范和工艺细则要求,并经第二人复核确认无误后,方可交付使用。交底资料应妥善保存备查.5.3做好施工测量工作1工程现场控制桩,由项目经理部技术部门负责接收使用、保管。交接桩双方要逐一现场查看,点交桩橛,双方应在交接记录上详细注明控制桩的当前情况及存在问题的处理意见,并进行签认。交接后,由

11、技术副经理组织技术力量对桩位进行复测,复测精度须符合有关规定,如误差超过允许值范围,及时与业主联系落实.2施工过程中,技术人员负责施工放样、定位,控制桩点护桩测量的工序间检查复核测量.工程竣工后,按设计图纸进行高程测量,确保标高达到设计要求。3测量原始记录、资料、计算、图表必须真实完整,不得涂改,并妥善保管。测量仪器按计量部门规定,定期进行计量检定,做好日常保养工作,保证状态良好。4认真贯彻执行测量复核制度,外业测量资料必须经过第二人复核,内业测量成果必须两人独立计算,相互校对,确保测量成果的准确性.5.4施工技术文件、资料管理1工程现场技术文件和资料,由经理部技术部门负责填写、整理、分类、保

12、管,并建立管理工作制度,以明确管理责任.2施工过程中,随时收集、记录和整理各项施工资料,工程完工时,竣工文件也应编写完成。6 原材料质量保证措施6。1、原材料的采购(1)做好市场调查,从中选择几个生产管理好、质量可靠稳定的厂家,作为待定的供销商,建立质量档案。(2)从待定的供销商中按规定取样,送业主认可的质监站进行试验.(3)试验结果得出后,进行质量比较,从中选择最优厂家,作为合格供应商,建立供货关系。(4)建立供货商档案,随时对材料进行抽样,保证供销商所提供的产品均为合格,否则应重新认定合格的供销商。 6。2、原材料的运输、搬运和贮存(1)原材料进场必须“三证”齐全,包括产品合格证、抽样化验

13、合格证和供应商资格合格证。(2)对于易损材料,如防水卷材,运输和搬运时做好防护,防止变形和破损。(3)原材料进场后应按指定地点整齐码放,并挂标牌标识,标明型号、进场日期、检验日期、经手人等,实现原材料质量的有效追溯。(4).原材料进场需由专人保管,对钢材、防水材料等材料应加盖或在室内保管,不得任由风吹日晒。(5)在运输、搬运过程中损坏或贮存时间过长、贮存方式不当引起的质量下降的原材料,不得使用在永久工程结构中,并及时清理分类堆放并标识,以免混用。二 施工过程中的质量控制 1、护坡桩工程 本工程根据现有资料确定护坡桩位预制混凝土桩。 1.1、护坡桩的吊装、运输与堆放。(1)预制桩吊装时采用勾吊法

14、,吊钩钩于管桩两端板处,绳索与桩身水平交角应大于45度。 (2)桩在起吊、装卸、运输过程中,必须做到平稳,轻起轻放,严禁抛掷、碰撞、滚落。 (3)堆桩场地要平稳坚实,不得产生过大的或不均匀沉陷,堆放层数不宜超过三层。不同规格的桩应分别堆放,堆放位置和方法应根据打桩位置,吊运方式以及打桩顺序等综合考虑.1。2、桩位定位采用二次经纬仪校正复核,并经监理公司复核认可,测放精度2cm。定期复核测量控制点。1。3、垂直度保证措施(1)桩机的基础必须稳固,安装必须周正、水平,压桩时,导向压桩架、送桩器和桩身应在同一条中心线上.(2) 采用双向经纬仪校正桩身垂直,经纬仪应放在距桩机约20米处,成90度方向设

15、置。如发现垂直度超标(0。5%),应及时调整、重新压桩.(3) 严格检查桩顶平整度,保证缓冲垫厚薄均匀.(4) 压桩过程中必须使桩轴心受压,若有偏移及时调整,确保垂直度偏差不大于0。5%. 1。4、桩位偏差保证措施(1) 制定科学合理的压桩流程,减少挤土影响,避免压桩时影响邻桩。(2) 提高就位精度,桩心偏差1cm。(3) 提高接桩质量,保证上、下节桩同轴。 1。5、桩端标高质量保证措施 根据本工程地基土质状况和设计要求,预定每根桩的桩长,要求“双控”,即管桩的长度和设计承载力都达到要求后才能停止压桩. 1。6、桩顶标高质量保证措施 桩顶最后的标高应采用水准仪控制.随时测量不同区块的自然地面标

16、高并标记于桩位编号图上;送桩器以红漆明显标记不同的送桩深度位置,送桩时严格控制,务必使桩顶标高允许偏差控制在50+100mm之间. 1。7、防止桩上浮的质量保证措施 (1)制定合理的打桩路线。 (2)控制打桩速率. (3)打完后要随时进行复测,对出现上浮的桩要进行复压。 (4)对于出现的上浮桩经与设计院协商后再进行复打。 2、降水工程 本工程降水运行应与基坑开挖施工互相配合,在降水井施工阶段应边施工边疏干即完成一口投入降水运行一口.降水运行过程中应切实做好水量记录,对停抽的井应测量水位,及时分析整理资料绘制各种必要图表以指导和调整降水运行 (1)首先用打桩机打井,并洗井,用空压机连续抽井内水,

17、开始为浑水,直到能抽出清水,并且抽清水保持 2 h为止。 (2)洗井经验收合格后 ,在井底安放水泵,并连接排水管至城市下水井 ,水泵要保证连续抽水。 (3)降水区域附近设置一定数量的沉降观测点,对周围道路、建筑物进行定时观测,回灌井要连续灌水 ,防止基坑外的地下水位下降对周围的道路、建筑物造成危害。 (4)及时测量观察井的水位,降水按基本保持基坑干燥考虑基坑中点水位以降至基坑底面以下不大于1 m为宜 .测量观察井的水位时,工具可自己制作,制作方法为:用尼龙绳作为测量工具,尼龙绳端头系一金属块(一个小钢筋头),另一端系在一个小滑轮上,滑轮在重力的作用下转动.使金属块按一定速度匀速下落,当碰到水面

18、时,会发出一定的响声,此时的绳长为井口到水面的距离,由此推算出水位的标高. (5)水泵安放在井内水面下一定深度处,当降水深度不能满足要求时,可通过控制水泵位置来调整。降水量太小,水泵可稍深放;降水量太大,水泵可稍浅放. (6)若水井出现抽不上水或抽出的水逐渐变得浑浊的情况,应立即检查处理,可考虑重新用空压机洗井或者重新在此井附近另打井,以保证降水顺利. (7)平时要保护井口,用铁盖将井口盖住,以防杂物落入井中.在基坑开挖过程中,更要保护好观察井,防止井口被挖土机挖坏或被土掩埋。 (8)在基坑垫层、桩承台、地下室底板完成后,可适 当调整抽水量。基础垫层完成后,可对观察井进行封闭处理,封闭方法为:

19、先井口处高出地面的井管凿掉,然后往井内灌干拌的混凝土 (掺量早强剂、有机硅),离井口 2 m时,往内灌湿拌的混凝土(掺少量早强剂、有机硅).这个过程要迅速完成 ,以防止井 内的水溢 出井 口。最后在井 口处抹水泥砂浆掺 30%水玻璃使井口与混凝土垫层的平面成为同一平面。 3、土方工程 考虑到业主利益和施工进度,我们将采用机械挖土,部分土方外运,严禁土方在坑边堆放过多。为保证工程质量,土方工程施工应做到: 、施工区域内的水准点和控制桩必须妥善保护,必要时加设护桩或用混凝土镶牢,土方开挖前,必须对龙门桩进行检查,复测,施工过程中不得任意碰撞或在其上堆土。 、土方施工前,对操作人员进行施工方案中操作

20、方法、质量标准和安全规程的书面和口头交底,在施工过程中应随时检查执行情况,如发现有违反,应立即给予纠正。 、在开挖过程中,对平面位置,边坡坡度和标高等,进行测量,校核其是否符合设计要求。机械挖土时,人工配合,因开挖深度不大,土方开挖一步到位,开挖时,为防止机械破坏原土,留300mm厚,采用人工清运。土方开挖后,及时请有关人员进行地基验槽,并做好验槽记录工作。 4、模板工程4.1、模版必须支撑牢固、稳定,不得有跑模、超标准下沉等现象.对超重的顶板模板支撑刚度应进行设计计算.4。2、模板拼缝应平整严密,局部采用玻璃胶填缝,不得漏浆,模板表面应清理干净,拼缝处内贴止水胶带,防止漏浆.4.3、模板安装

21、前,必须经过正确放样,检查无误后才能立模安装。4。4、模板工程所用材料必须认真检查选用,模板应具有制作、安装、拆除方便,牢固耐用、运输整修容易等特点。4.5、模板工程安装及拆除前,应在下达任务书的同时,由技术人员负责组织生产,对操作工人进行技术交底,根据翻样图交代清楚轴线关系、尺寸、标高、预留洞及预埋件等,所用模板材料及支撑的规格等要求进行模板安装或拆除,施工顺序及工序搭接操作要求、质量标准、安全措施、成品保护等施工注意事项。4.6、模板施工过程中,应严格控制其安装的轴线位置、截面尺寸、立面垂直、表面平整及标高的准确性,绑扎钢筋或浇筑砼前应认真全面复查,合格后再进行下道工序施工。 4。7、梁柱

22、接头模板质量控制。梁柱接头的质量将影响着整体工程的质量,在模板的设计上,如何保证梁柱接头处不缩颈,混凝土不流淌,棱角方正美观,是个关键控制部位。4.8、模板拆除时间应严格控制,浇筑砼时留置同条件养护试块,待其强度达到规定要求时,方可拆除支撑立杆。 5、 钢筋工程5。1、 钢筋要求:钢筋应有出厂质保证明书和复试报告,焊接试验合格后方可用于本工程,每捆钢筋有标牌,进场应分批号、规格进行验收、堆放、防止锈蚀和污染,并按规范及有关规定取样做力学性能试验。 5。2、 钢筋采用现场制作,机械和手工加工相结合成型,手工绑扎的方法,直径大于16的钢筋采用闪光对焊接头,小规格钢筋采用绑扎接头。 5。3、 钢筋加

23、工前应先熟悉图纸和配料单、钢筋加工的形状、尺寸需要代换时,应征得设计单位的同意,钢筋的各道加工工序,都要建立质量交接制度,钢筋绑扎好后,必须经过检验,并办理隐蔽工程验收签证手续。 、构造柱筋以一般钢筋为主,主筋在扎前应调直,柱主筋设计采用搭接,柱梁结合处搭接和锚固须按设计要求处理,柱边钢筋4时,可在同一截面上焊接,否则应分两次错开焊接,且接头距为40d以上,箍筋要根据抗震设计要求加工,注意弯钩的角度及长度。绑扎时,应与受力钢筋垂直设置,箍弯钩叠合处,应沿受力钢筋方向错开设置;箍转角处与纵向钢筋交叉点均应扎牢,绑扎箍筋时绑扣相间应成八字形,扎丝一端,均需弯向构件内部。在柱主筋焊接长度内,箍筋绑扎

24、不得少于3个。、梁、板钢筋钢筋施工时,应先绑扎梁筋,后绑扎板筋。钢筋绑扎顺序为:在主梁模上标出箍筋位置在主筋梁主筋上套箍筋并按所标箍筋位置将箍筋分开固定主梁的主筋及弯起筋穿次梁弯起筋和主筋并套上箍筋放主、次梁加立筋隔一定距将梁底主筋与箍筋绑扎住绑扎架立筋绑扎其余主筋。框架梁接头处理:上部钢筋接头应在跨中1/3跨度范围内,下部钢筋接头应在节点处,搭接长度为40d,接头位置应错开,在受力多筋直径40倍区域范围内,绑扎接头受力筋截面积不得大于25;梁筋须严格按设计要求配制,注意梁端箍筋的加密,端头弯钩处理参照前术方法,弯钩叠合处应交错绑扎。楼板钢筋绑扎时,应先清扫模板上碎木等杂物,绑扎采用顺扎成八字

25、扎,除外围两根筋交点全部满扎外,其余各交点可间隔交错绑扎,扎负弯矩筋时,每个扣都要绑扎,为保持上层钢筋位置准确,上下层钢筋间须加钢筋蹬。、楼梯钢筋绑扎楼梯钢筋绑扎方法类似楼板,但须注意主筋锚固及负筋配制。钢筋工程质量程序控制图 钢筋工程质量程序控制钢材合格证学习图纸和资料 准备工作检查脚手架、脚手板学习操作规程和质量标准制定与审核钢筋配料表书面交底 技术交底操作人员参加按不同型号挂牌钢筋下料成型中间抽查钢筋、模板工序交接检查现场绑扎安装自检钢筋、混凝土工序交接检查办理隐蔽验收手续浇灌混凝土、留人看钢筋按梁、柱和独立基础的件数,各抽查10%,但均不少于3件;带型基础、圈梁和板每30-50立方米各

26、抽一处,但均不应少于3处。 质量评定执行验评标准钢筋代用单钢筋合格证不合格的处理(返工)自检记录清理现场、文明施工隐蔽验收记录资料整理质量评定记录施工记录事故处理记录 6、混凝土工程、砼施工质量保证措施: a、商混必须符合相关规定,砂石原材料必须符合质量要求,并做原材料试验,确保砂率比,石子级配,水灰比的正确性,防止水灰比过大,造成混凝土离淅现象。 b、砼应有试验配合比报告,并提供质保资料和试验报告。 c、加强对砼的保水养护工作,砼终凝后,加两层草袋加水养护,使砼表面温度与核心温度差小于20,强度未达到1。5MP,不得上人作业,砼养护期不得小于5昼夜。 d、浇注砼时,在每层接头位置为防止浮浆出

27、现,可用调整配合比和落度的方法解决. e、检查砼质量应做抗压强度试块,试块必须在浇筑地点随机抽样制作,从试样到养护等,指定专人负责,以正确反映砼结构和构件的强度。、砼的浇筑 施工准备 砼浇筑前须和气象部门和供电部门取得联系,尽量选择连续晴好天气进行,浇砼前安排好各工种值班人员和操作班次,组织机械设备,照明灯具、覆盖材料、制定浇筑运送、浇筑流向、起始和结束点、振捣方法、养护方案,各班组分别作技术、安全交底,做到有条不紊. 根据试配确定混凝土配合比,混凝土用水泥、砂、石,根据混合比选定材料,不得任意更改。 应先完成钢筋隐蔽验收工作,模板是否符合要求,几何尺寸、模板支撑是否牢固,清理模板内垃圾,用水

28、冲净。 材料准备应按工程量准备足够的砂、石、水泥,以确保混凝土连续施工的需要,认真核对现场材料,与配合比是否一致。 原材料计量:利用磅秤,每种材料准备一台磅秤,严格控制施工配合比,必须逐项、逐次过磅。 机械搅拌 在搅拌第一盘时,应先加水空转几分钟,湿润搅拌筒并倒净积水,再加料搅拌。 一般加料顺序:可先加1/3的水按石、水泥、砂的顺序将原料装入上料斗中上料斗提升投入搅拌机中搅拌。其余的水在搅拌过程中陆续加入,搅拌时间一般为1-2分钟。在搅拌过程中,严禁边出料边进料,应将搅拌机内一次搅拌好的砼出完后,方可再次投料。 砼运输:砼运输能力必须保证砼的连续浇筑,运输过程中不漏浆、不离淅、在初凝前要浇筑完

29、。垂直运输主要靠塔吊完成。(c)振捣器操作要点: 、砼入模时,不得产生离析现象,浇筑应保证砼初凝前将次层砼浇筑完毕,若超过150分钟,必须按施工缝处理,在浇筑与柱、墙连成整体的梁板时,应在柱、墙浇完毕后适当停歇,使砼初步沉实,再继续浇筑。 、使用振捣器,采用垂直振捣,应做到“快插慢拔,每点振动时间为2030秒,最短不得短于10秒,不得将软轴插入砼内部,使内软轴弯曲。 、振动器插点应排列均匀,可采用“行列式或“梅花式,按顺序移动,不得混用,以免造成混乱而发生漏振,每次移动距离不得大于作用半径的1。5倍。 、当混凝土分层浇筑振捣上一层混凝土时,应插入下一层50左右,以消除两层之间的接缝,同时振捣上

30、层砼应在下层初凝前。在梁、柱节点比较密集处时,要用同标号的细石混凝土浇筑,振捣的方式用倾斜法或剑式振动器。 、平板式捣动器在每一位置连续振动一定时间,正常情况为2540秒,移动时应成排前进,每排搭接为3050mm,防止漏振. 、柱砼的浇筑:浇筑前在原柱面上铺一层5-10cm厚与砼标号相同的水泥砂浆,当柱高超过3。5m时应分段浇捣,用溜槽浅串筒等工具施工,必要时在住侧模开门浇筑,浇筑连续进行,分层浇筑分层振捣。 梁板的浇筑:梁高大于350时,应分层浇注,当梁与梁交叉处,一般钢筋比较密,应特别小心,该部位可以用同等标号的细石浇筑,浇筑板时,应严格控制板的厚度,并随浇随振,随时用木槎槎平打毛。在厕所

31、四周的梁按墙宽高出楼面浇150高的防水梁,与梁一道浇成,浇筑时要注意密实性。混凝土工程质量程序控制图混凝土工程质量程序控制材料准备、出具合格证学习图纸和资料申请混凝土配合比准备工作学习操作规程和质量标准准备试模和塌落度模制定保证混凝土质量措施模板、钢筋、混凝土工序交接书面交底技术交底检查脚手架及道路操作人员参加垂直、水平运输机械设备准备专业会签克服上道工序弊病的补救措施1、 每个工作班不少于1组;2、 每拌制100立方米混凝土不少1组。3、 现浇楼层每层不少于1组。岗位分工、操作挂牌申请浇灌命令木工、钢筋工跟班保证质量浇灌混凝土执行质量比根据情况调整配合比标准养护试块 养 护按时覆盖执行验证标

32、准不定时浇水,确保湿润按梁板、柱和墙的件数,各抽查10%,清理现场、文明施工材料合格证 质量评定试块报告单自检记录不合格的处理(返工) 资料整理质量评定记录混凝土浇灌命令事故处理记录7、 墙体工程施工质量保障(1)地下墙体、管道井墙体施工:a、常温下,砖应隔夜浇水,防止过湿或产生不均现象,在干燥酷热及多风的气候下,砖应提前12小时至24小时浇水,湿润程度以砖面含水达到基本饱和状态为宜,砖的含水率控制在10%-15,当施工间歇完毕重新砌筑时,应对原砌体顶面洒水湿润。砌块的含水量不宜过大,含水量过大会造成墙体变形。b、砂浆应采用机械拌和,拌和时间、自投料结束算起,水泥砂浆、混合砂浆不少于120秒,

33、掺用外加剂砂浆不少于180秒,砌筑砂筑应有良好的和易性,其厚度不宜大于2cm,砂浆稠度宜为7-9cm,应做好砂浆配合比及试压块,要求砂浆随拌随砌.c、砖墙砌筑前,必须清除基层面上的杂物;校核轴线;弹出墙身边线,按施工图标高尺寸分出门窗洞口、附墙垛、构造柱等位置,浇水润湿,方可砌筑。d、砖砌体应上下错缝,内外搭砌,实砌砖宜采用一丁一顺,或梅花丁的砌筑形式,门洞两侧木砖按规放设,窗洞口按要求设置预制砼块。砌筑墙体应做到“里三度、外三度”.e、砖砌体的转角处和交接处应同时砌筑,对不能同时砌筑,而又必须留置的临时间断处应砌成斜槎,砖砌体的余槎长度不应小于高度的2/3,如临时间断处留斜槎确有困难时,除转

34、角处外,也可留直槎,但必须砌成阴阳槎,并按规定设拉结钢筋。f、按设计要求及抗振要求辅设好拉结筋及预埋铁件。(2)墙的砌筑:填充墙砌筑前,应先把地面清理干净,放好砌墙轴线,按轴线先进行排砖,达不到整块的砖时,用预先制好的砌块进行砌筑,砌筑时要注意砂浆的密实度,头缝灰的饱满度,以防止外墙渗漏,砌筑时砖的含水量应参照标准砖。墙的抗震要求:当墙高小于4米时,墙与柱、砼墙连接时,必须沿墙高设置拉结筋26600,当墙的高大于4米时,墙顶与梁底浇筑120的细石混凝土,或在墙高的中间设置水平圈梁,当墙长度大于5米时,在跨中增加构造柱或墙顶与框架梁底拉结。墙应与梁柱紧密结合,用标准红砖砌筑,砌筑水平梁下斜砖时应

35、等下面灰缝稳定后,一般要等7天后才能砌筑。砖砌体的转角处和交接处应同时砌筑,对不能同时砌筑,而又必须留置的临时间断处应砌成斜槎,砖砌体的余槎长度不应小于高度的2/3,如临时间断处留斜槎确有困难时,除转角处外,也可留直槎,但必须砌成阴阳槎,并按规定设拉结钢筋。根据抗震要求,如墙长度大于5米要求设置构造柱作加强抗震时,砌筑与构造柱之间连接的墙体应留马牙槎,从每层构造柱脚开始,应先退后进、上下顺直,每一马牙槎高度不宜超过300cm,并按规设拉结筋.砌砖工程质量程序控制砖水泥砂准备、出具合格证学习图纸和技术资料 准备工作平面尺寸、标高、测量放线学习操作规程和质量标准水平、垂直运输工具准备脚手架、马道准

36、备书面交底按图立皮杆数 技术交底操作人员参加对土建工序进行交接检查每一层楼(基础按一个楼层计)或250m2砌体至少应制作一组试块(每组5块申请砂浆配合比克服上道工序弊病的补救措施基底测量放线试块预留、养护、定期试压预埋件、预留孔洞按图施工中间抽查砌 砖墙面平整、垂直砂浆饱满、接搓合理自检严格执行重量比,搅拌均匀执行检验标准材料合格证外墙:按楼层(4m高以内)每20m抽查1处。内墙:按有代表性的自然间数抽查10%。但不应小于2间,每间不应小于两点。柱:不应小于5根。试块报告单质量评定自检记录质量评定记录不合格的处理(返工)施工记录资料整理清理现场、文明施工施工处理记录8 装饰工程施工质量保障(1

37、)、天棚抹灰一、工艺程序基层处理、弹天棚水平线、喷水润湿、刷素水泥浆、抹底层糙灰、抹中层糙灰、找平层检验、抹罩面灰。二、施工要点1、基层处理:楼板底面凡有突出的砂浆或砼,均应剔平,表面光滑的应凿毛,表面的凹坑,应清洗后用1:2水泥砂浆分层补平。2、天棚抹灰(1)在靠近天棚的墙面上弹出水平线,作为抹灰厚度和阴角平直的控制线,同时拉线检查楼板底面平整度情况,对凹面较大的应划上记号作为刮糙灰重点加厚的目标,加厚层应分层找平,每层厚度不宜超过7mm。(2)抹灰前一天将板面浇水湿透。(3)抹灰前,先用喷雾器喷水湿润板面,待板面无明水时,刷素水泥浆一遍,紧接着抹1:1水泥砂浆底糙灰,抹底糙要用力抹压,养护

38、23d后抹找平层糙灰。(4)抹中层糙灰(找平层糙灰):抹灰前用喷雾器喷水润湿表面,接着用混合砂浆补局部低凹不平之处,隔一夜再用混合砂浆找平层,先用软刮尺刮平,再用木抹子搓平表面,梁和天棚的阴阳角处,应用阴阳角尺通直,使楞角方正、整齐、角度一致。(5)找平层砂浆凝固后,用喷雾器喷水润湿,接着抹水泥砂浆罩面灰.(2)、 内墙面抹灰一、工艺流程基层处理、打巴出柱、抹护角、润湿墙面、抹底糙灰、插入天棚、地面施工、湿润墙面、抹罩面灰。二、施工要点1、基层处理:首先将基体表面的灰尘、污垢和油渍等清除干净并洒水湿润,用沥青麻刀将门窗框与墙的间缝填塞严密,并用水泥砂浆嵌补密实,同时将脚手眼及水电暗管安装后的孔

39、槽分层填实补平,将砼表面洗刷或凿毛。2、检查墙体表面的平整度和垂直度,并用与抹灰层相同成分的砂浆打巴以控制抹灰厚度.打巴从房间的四角起吊垂线进行打巴,每隔1.21.5m打一个巴子,巴子砂浆凝固后进行出柱,柱两侧应割整齐,巴柱的上表面和找平层相平,随后用水泥砂浆做门口阴角和墙、柱转角的护角。护角高度在2m以上,每侧宽度取50mm.护角为在遍成活,即两遍糙灰,一遍罩面灰.3、抹底糙灰:抹灰前洒水润湿墙面,事先用混合砂浆勾缝和修补缺楞掉角。抹灰时要用力抹压,将砂浆挤入墙缝中,达到糙灰和基层紧密结合的目的.4、抹中层糙灰:待底层糙灰凝固后抹中层糙灰,采用分层填抹,用长刮尺赶平,阴阳角处用阴阳角尺通直,

40、然后用木抹子搓平表面,做到表面毛、墙面平、棱角直。做完墙面糙灰以后,进行局部修改,经检验合格后再做罩面灰及罩面。5、不同材料交界部位抹灰处钉钢丝网,每边不小于200mm。抹灰工程质量控制程序检查基层平整、垂直情况学习图纸和技术资料准备工作基层清理干净学习操作规程和质量标准脚手架搭设制定保证质量措施书面交底克服上道工序弊病的补救措施技术交底操作人员参加办理上道工序交接手续严防室内空气对流抹 灰严格执行操作规程认真执行配合比中间抽查清理现场、文明施工自检执行检验标准质量评定不合格的处理(返工)室外:按每层(或4m高以内)每10-20m抽查1处;室内:按有代表性自然间抽查10%(过道可以分为2-3间

41、等,大间可以以两轴线为1间,但不应少于2间)材料合格证自检记录资料整理质量评定记录施工记录 (3)、 混凝土、水泥砂浆整体楼地面3。1 材料要求1水泥:水泥进场应有产品出厂合格证、检测报告后方可验收;使用前对水泥的凝结时间、安定性(沸煮法试验合格)、强度进行复,合格后方可使用.2砂:中粗砂,颗粒要求坚硬洁净,不得含有粘土,草根等杂物。3粗骨料最大粒径不大于面层厚度的23,细石混凝土的石子最大粒径不大于15mm。4混凝土面层的强度不低于C20,混凝土垫层强度不低于C15。5水泥砂浆面层的强度不小于M15。3.2 混凝土垫层施工1基层处理(1)、将基层上落地灰等杂物清除,清扫干净,并浇水湿润。(2

42、)、沿周围的墙面弹出50标高控制线。(3)、找平做点:根据室内的50标高控制线,检查地面的实际高度,准确留出面层的厚度后,确定垫层的厚度,并拉线用水泥砂浆做平面控制点贴饼、冲筋。(4)、埋分格木条:根据建筑尺寸,沿纵横(间距小于6m)埋设分隔条;木条先用水泡湿,两侧先用水泥砂浆临时固定。3.3 施工要点1、工艺流程:混凝土(砂浆)搅拌基底处理浇筑压实养护2、施工工艺:(1)配合比申请:由试验员将所用的水泥、砂、石等送往试验室,通过对给定的原材料进行试配后,确定混凝土(砂浆)配合比。(2)计量:现场配备磅秤,对砂、石料进行准确计量。(3)搅拌:用混凝土搅拌机进行强制搅拌,搅拌时间不小于2min。

43、(4)基底处理:浇筑前用扫把,将整个基底扫一道水灰比0.40。5的素水泥浆结合层。(5)浇筑混凝土(或水泥砂浆)地面:将搅拌好的混凝土(或水泥砂浆)按做好的厚度控制点摊在基层上,然后沿冲筋用刮杠摊平,用木抹子初次收平压实。(6)表面搓毛:待混凝土(砂浆)初凝前,用木抹子搓压后,不平处用水泥砂浆找平;使垫层坚实、平整。同时取出木分格条。 (7)养护:等面层凝固后要及时洒水、喷水养护。(8)做试件:每一检验批(检验批的划定见质量验收)留置一组试件,当一个检验批大于1000m2时,增加一组试件.学习图纸和技术资料 楼地面工程质量程序控制准备工作技术交底施 工质量评定资料整理不合格的处理确保设计排液体坡度注意踢脚线上口平直

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
