现场签证草签单
现场签证草签单 编号:
项目名称

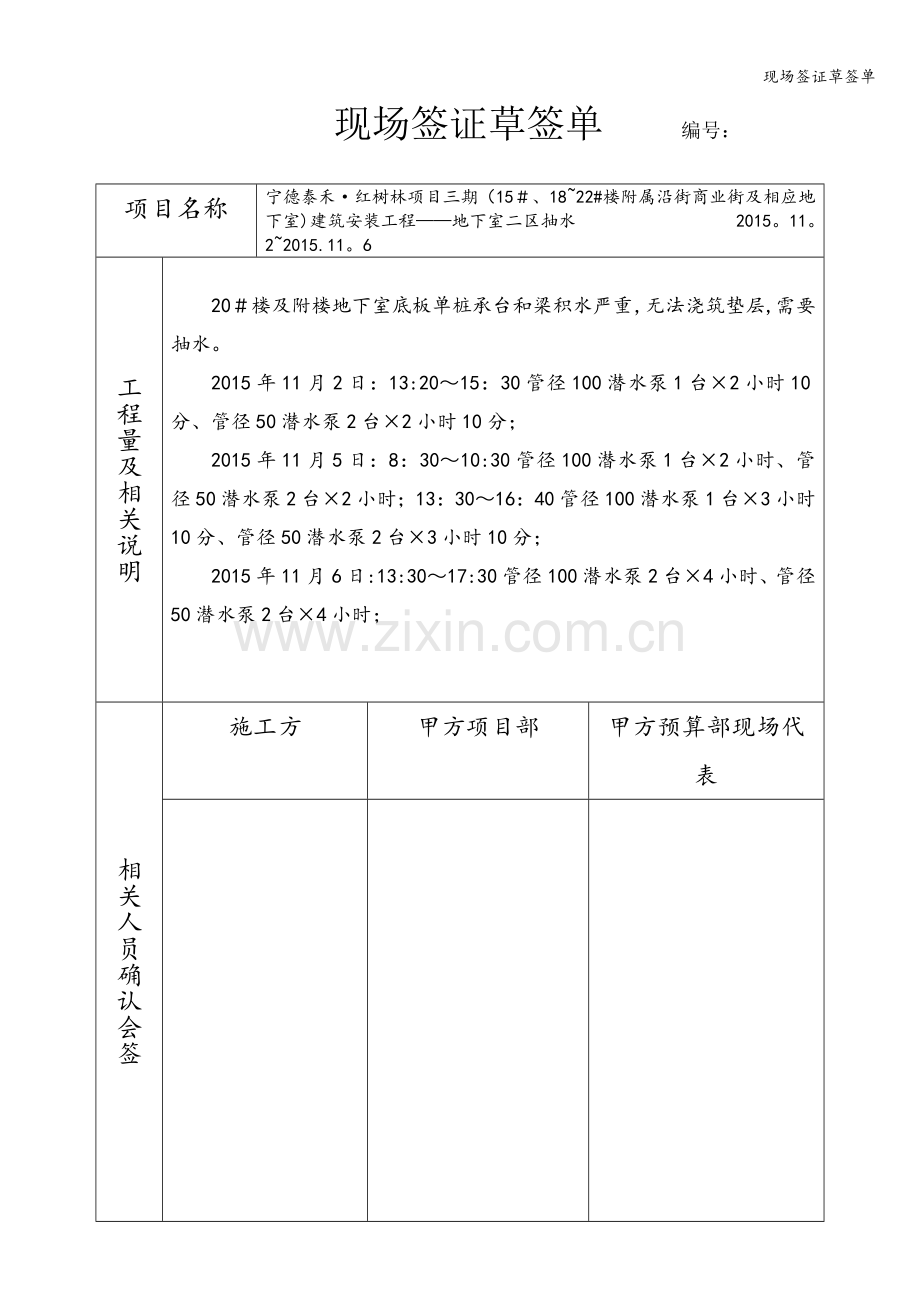

宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程——地下室二区抽水 2015。11。2~2015.11。6
工程量及相关说明
20#楼及附楼地下室底板单桩承台和梁积水严重,无法浇筑垫层,需要抽水。
2015年11月2日:13:20~15:30管径100潜水泵1台×2小时10分、管径50潜水泵2台×2小时10分;
2015年11月5日:8:30~10:30管径100潜水泵1台×2小时、管径50潜水泵2台×2小时;13:30~16:40管径100潜水泵1台×3小时10分、管径50潜水泵2台×3小时10分;
2015年11月6日:13:30~17:30管径100潜水泵2台×4小时、管径50潜水泵2台×4小时;
相关人员确认会签
施工方
甲方项目部
甲方预算部现场代表
现场签证草签单 编号:
项目名称
宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程——地下室二区抽水
工程量及相关说明
二区地下室因2015年11月11日至2015年11月12日连续出现中雨天气,导致地下室4区底板单桩承台和梁积水,无法浇筑垫层及承台梁砖胎膜砌筑,需要抽水。
2015年11月12日:
5:30~17:50管径100潜水泵1台×12小时10分、
管径75潜水泵2台×12小时10分;
相关人员确认会签
施工方
甲方项目部
甲方预算部现场代表
现场签证草签单 编号:
项目名称
宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程——地下室抽水
工程量及相关说明
地下室因2015年12月22日至2015年12月27日连续出现中雨天气,导致21#楼地下室及地下室4区底板单桩承台和梁积水,无法浇筑垫层及承台梁砖胎膜砌筑,需要抽水.
2015年12月22日:
6:30~18:30管径100潜水泵1台×12小时;
管径75潜水泵2台×12小时;
管径50潜水泵4台×12小时;
相关人员确认会签
施工方
甲方项目部
甲方预算部现场代表
现场签证草签单 编号:
项目名称
宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程——地下室抽水
工程量及相关说明
地下室因2015年12月22日至2015年12月27日连续出现中雨天气,导致21#楼地下室及地下室4区底板单桩承台和梁积水,无法浇筑垫层及承台梁砖胎膜砌筑,需要抽水。
2015年12月23日:
6:30~18:30管径100潜水泵1台×12小时;
管径75潜水泵2台×12小时;
管径50潜水泵4台×12小时;
相关人员确认会签
施工方
甲方项目部
甲方预算部现场代表
现场签证草签单 编号:
项目名称
宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程——地下室抽水
工程量及相关说明
地下室因2015年12月22日至2015年12月27日连续出现中雨天气,导致21#楼地下室及地下室4区底板单桩承台和梁积水,无法浇筑垫层及承台梁砖胎膜砌筑,需要抽水。
2015年12月24日:
6:30~18:30管径100潜水泵1台×12小时;
管径75潜水泵2台×12小时;
管径50潜水泵4台×12小时;
相关人员确认会签
施工方
甲方项目部
甲方预算部现场代表
现场签证草签单 编号:
项目名称
宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程——地下室抽水
工程量及相关说明
地下室因2015年12月22日至2015年12月27日连续出现中雨天气,导致21#楼地下室及地下室4区底板单桩承台和梁积水,无法浇筑垫层及承台梁砖胎膜砌筑,需要抽水.
2015年12月24日:
6:30~18:30管径100潜水泵1台×12小时;
管径75潜水泵2台×12小时;
管径50潜水泵3台×12小时;
相关人员确认会签
施工方
甲方项目部
甲方预算部现场代表
现场签证草签单 编号:
项目名称
宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程——地下室抽水
工程量及相关说明
地下室因2015年12月22日至2015年12月27日连续出现中雨天气,导致21#楼地下室及地下室4区底板单桩承台和梁积水,无法浇筑垫层及承台梁砖胎膜砌筑,需要抽水。
2015年12月25日:
6:30~18:30管径100潜水泵1台×12小时;
管径75潜水泵2台×12小时;
管径50潜水泵3台×12小时;
相关人员确认会签
施工方
甲方项目部
甲方预算部现场代表
现场签证草签单 编号:
项目名称
宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程—-地下室抽水
工程量及相关说明
地下室因2015年12月22日至2015年12月27日连续出现中雨天气,导致21#楼地下室及地下室4区底板单桩承台和梁积水,无法浇筑垫层及承台梁砖胎膜砌筑,需要抽水。
2015年12月26日:
6:30~18:30管径100潜水泵1台×12小时;
管径75潜水泵2台×12小时;
管径50潜水泵3台×12小时;
相关人员确认会签
施工方
甲方项目部
甲方预算部现场代表
现场签证草签单 编号:
项目名称
宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程-—商业街S—12#、S-13#楼抽水
工程量及相关说明
商业街S-12#、S—13#楼基础单桩承台接桩及人工挖孔桩,因雨水、地表水较丰富,无法开孔及浇筑,需要抽水.
以下为每天水泵工作时间:
2016年2月29日: 管径100潜水泵2台×8小时;
2016年3月1日 : 管径100潜水泵2台×12小时;
管径50潜水泵1台×8小时
2016年3月2日 : 管径100潜水泵2台×12小时;
2016年3月3日 : 管径100潜水泵2台×12小时;
2016年3月4日 : 管径100潜水泵2台×12小时;
2016年3月5日 : 管径100潜水泵1台×12小时;
相关人员确认会签
施工方
甲方项目部
甲方预算部现场代表
2016。2.29
项目名称
宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程-—商业街S-13#楼接桩
工程量及相关说明
商业街S—13#楼因土方开挖过程中,发现断桩。与甲方现场工程师商定采取一次接桩方案,原设计桩顶标高为-3。1m,因原来桩基施工导致桩位偏移500mm,148#桩需进行两次开孔(后附图片为两次)各断桩工程量如下:
水泥套筒规格:0。8(d)m×1.5(h)m
钢护筒规格:2(d)m×2(h)m
1.7(d)m×2(h)m
桩号:148# 6.7米
位移: 6.7米
相关人员确认会签
施工方
甲方项目部
甲方预算部现场代表
现场签证草签单 编号:
第一次
第一次
第二次
现场签证草签单 编号:
项目名称
宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程——商业街S-12#楼抽水
工程量及相关说明
地下室因水位较高,导致商业街S—12#楼门卫基础单桩承台接桩无法进行下道工序施工,需要抽水。
2016年3月1日:
管径100潜水泵2台×12小时;
管径50潜水泵 1台×8小时;
相关人员确认会签
施工方
甲方项目部
甲方预算部现场代表
2016。3。1
2016。3.1
现场签证草签单 编号:
项目名称
宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程——商业街S—12#楼接桩
工程量及相关说明
商业街S-12#楼按照2015年12月23日下发桩基及基础梁配筋局部修改平面图采用人工挖孔桩编号为1#、2#,各断桩工程量如下:
水泥套筒规格:0。8(d)m×1.5(h)m
钢护筒规格:2(d)m×2(h)m
1。7(d)m×2(h)m
桩号:1# 7。15米
2#: 7。5米
相关人员确认会签
施工方
甲方项目部
甲方预算部现场代表
1#
2#
现场签证草签单 编号:
项目名称
宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程——商业街S-12#楼抽水
工程量及相关说明
商业街S-12#楼应2015年12月23日下发桩基及基础梁配筋局部修改平面图采用人工挖孔桩编号为1#、2#因地表水渗入导致无法挖掘,需要抽水
2016年3月2日:
管径100潜水泵2台×12小时;
相关人员确认会签
施工方
甲方项目部
甲方预算部现场代表
现场签证草签单 编号:
项目名称
宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程——商业街S-12#楼抽水
工程量及相关说明
商业街S-12#楼应2015年12月23日下发桩基及基础梁配筋局部修改平面图采用人工挖孔桩编号为3#因地表水渗入导致无法挖掘,需要抽水
2016年3月3日:
管径100潜水泵2台×12小时;
相关人员确认会签
施工方
甲方项目部
甲方预算部现场代表
现场签证草签单 编号:
项目名称
宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程——商业街S—12#楼抽水
工程量及相关说明
商业街S-13#楼应2015年12月23日下发桩基及基础梁配筋局部修改平面图采用人工挖孔桩编号为4#因地表水渗入导致无法挖掘,需要抽水
2016年3月4日:
管径100潜水泵2台×12小时;
相关人员确认会签
施工方
甲方项目部
甲方预算部现场代表
2016.3.4
现场签证草签单 编号:
项目名称
宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程——商业街S-13#楼接桩
工程量及相关说明
商业街S-12#楼按照2015年12月23日下发桩基及基础梁配筋局部修改平面图采用人工挖孔桩编号为3#、4#,各断桩工程量如下:
水泥套筒规格:0.8(d)m×1.5(h)m
钢护筒规格:2(d)m×2(h)m
1.7(d)m×2(h)m
桩号:3# 7。2米
4#: 7.3米
相关人员确认会签
施工方
甲方项目部
甲方预算部现场代表
现场签证草签单 编号:
项目名称
宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程——商业街S—13#楼接桩
工程量及相关说明
商业街S-13#楼因土方开挖过程中,发现断桩。与甲方现场工程师商定采取人工挖孔接桩,各断桩工程量如下:
水泥套筒规格:0。8(d)m×1。5(h)m
钢护筒规格:2(d)m×2(h)m
1。7(d)m×2(h)m
桩号:149# 4。7米
相关人员确认会签
施工方
甲方项目部
甲方预算部现场代表
现场签证草签单 编号:
项目名称
宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程—-商业街S—12#楼抽水
工程量及相关说明
商业街S—13#楼149#桩基础土方施工时发现断桩,采用人工挖孔桩接桩,因地表水渗入导致无法浇捣砼,需要抽水
2016年3月5日:
管径100潜水泵1台×12小时;
相关人员确认会签
施工方
甲方项目部
甲方预算部现场代表
2016.3。5
现场签证草签单 编号:
项目名称
宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程——商业街S-12门卫
工程量及相关说明

商业街S—12#楼门卫基础梁及承台砼浇捣施工完成时,因工地现场道路移迁至此处,由于时间较急,经工程部现场工程师协商决定梁底模板及加固所需材料不拆,现我司经现场工程量上报,请确认
材料规格及数量:
方钢:0。05×0.05 ×4.6 8根
0。05×0.05×2.1 8根
0.05×0.05×0.75 8根
模板:
计8.52平方米
具体详后附图
相关人员确认会签
施工方
甲方项目部
甲方预算部现场代表
现场签证草签单 编号:
项目名称
宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程——商业街S—13#楼抽水
工程量及相关说明
商业街S—13#楼因桩偏位导致暂停施工,连续多天降雨需每天抽水,具体抽水时间如下:
2016年4月14日:
管径100潜水泵2台×12小时;
相关人员确认会签
施工方
甲方项目部
甲方预算部现场代表
现场签证草签单 编号:
项目名称
宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程-—商业街S—13#楼抽水
工程量及相关说明
商业街S—13#楼因桩偏位导致暂停施工,连续多天降雨需每天抽水,具体抽水时间如下:
2016年4月15日:
管径100潜水泵1台×12小时;
相关人员确认会签
施工方
甲方项目部
甲方预算部现场代表
现场签证草签单 编号:
项目名称
宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程—-商业街S-13#楼抽水
工程量及相关说明
商业街S-13#楼因桩偏位导致暂停施工,连续多天降雨需每天抽水,具体抽水时间如下:
2016年4月17日:
管径100潜水泵3台×12小时;
相关人员确认会签
施工方
甲方项目部
甲方预算部现场代表
现场签证草签单 编号:
项目名称
宁德泰禾·红树林项目三期(15#、18~22#楼附属沿街商业街及相应地下室)建筑安装工程——商业街S—13#楼抽水
工程量及相关说明
商业街S-13#楼因桩偏位导致暂停施工,基础积水严重,具体抽水时间如下:
2016年4月14日:管径100潜水泵2台×12小时
4月15日:管径100潜水泵1台×12小时
4月17日:管径100潜水泵3台×12小时
5月5 日: 管径100潜水泵2台×12小时;
相关人员确认会签
施工方
甲方项目部
甲方预算部现场代表
