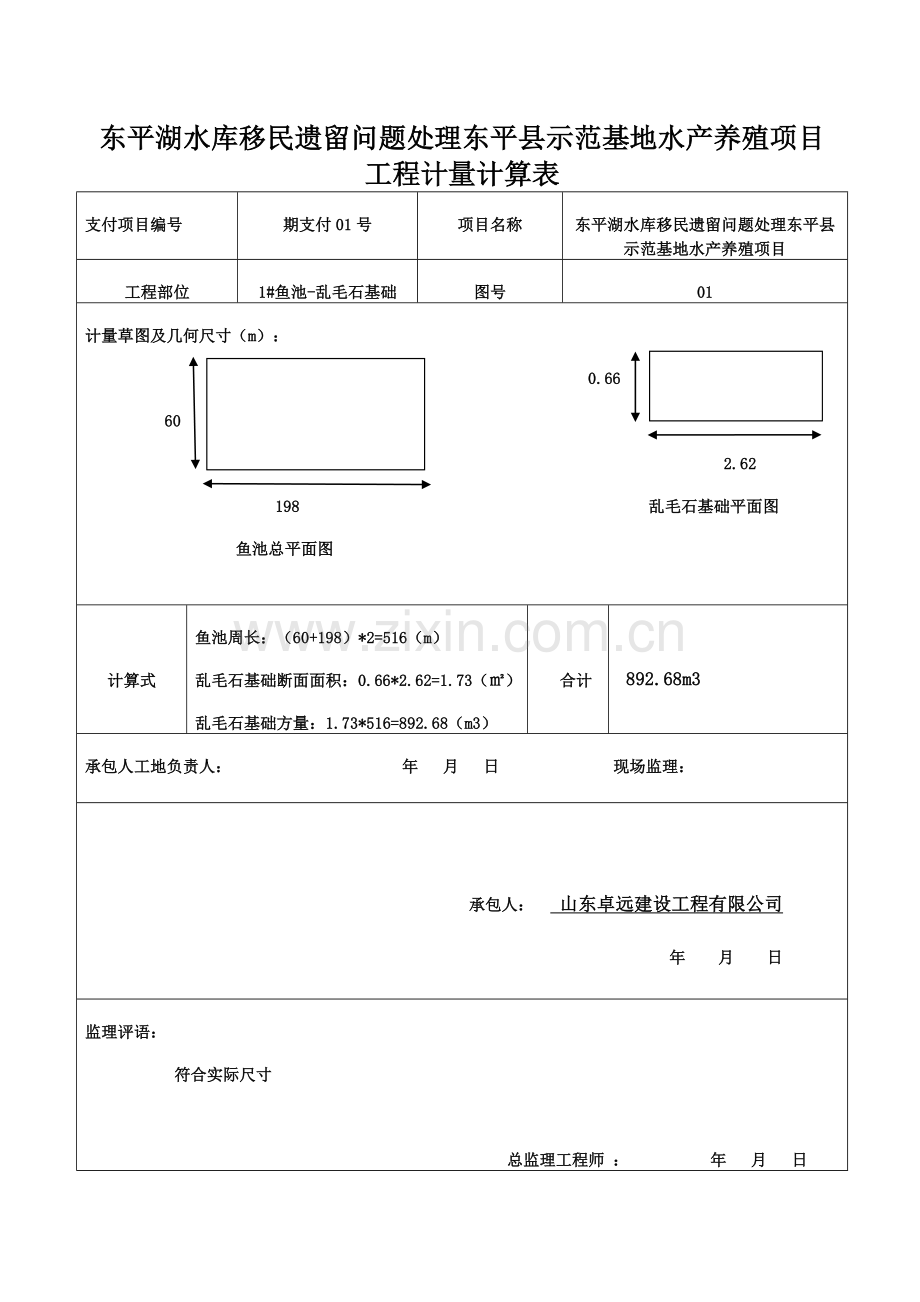

东平湖水库移民遗留问题处理东平县示范基地水产养殖项目工程计量计算表
支付项目编号
期支付01号
项目名称
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目
工程部位
1#鱼池-乱毛石基础
图号
01
计量草图及几何尺寸(m):
0.66
60
2.62
198 乱毛石基础平面图
鱼池总平面图
计算式
鱼池周长:(60+198)*2=516(m)
乱毛石基础断面面积:0.66*2.62=1.73(㎡)
乱毛石基础方量:1.73*516=892.68(m3)
合计
892.68m3
承包人工地负责人: 年 月 日 现场监理:
承包人: 山东卓远建设工程有限公司
年 月 日
监理评语:
符合实际尺寸
总监理工程师 : 年 月 日
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目工程计量计算表
支付项目编号
期支付01号
项目名称
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目
工程部位
1#鱼池-浆砌石挡土墙
图号
02
计量草图及几何尺寸(m):
2.1 1.5
60 0.9
0.3
198 0.8 0.415 1.1
鱼池总平面图 浆砌石挡土墙平面图
鱼池周长:(60+198)*2=516(m)
浆砌石挡土墙断面面积:(0.8*0.3)/2+(1.1*0.9)/2+0.415*2.4=1.611(㎡)
浆砌石挡土墙方量:1.611*516=831.28(m3)
合计
831.28m3
承包人工地负责人: 年 月 日 现场监理:
承包人: 山东卓远建设工程有限公司
年 月 日
监理评语:
符合实际尺寸
总监理工程师 : 年 月 日
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目工程计量计算表
支付项目编号
期支付01号
项目名称
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目
工程部位
1#鱼池-现浇砼
图号
03
计量草图及几何尺寸(m):
60 0.2
0.4
198 现浇砼平面图
鱼池总平面图
鱼池周长:(60+198)*2=516(m)
现浇砼断面面积:0.2*0.4=0.08(㎡)
现浇砼方量:0.08*516=41.28(m3)
合计
41.28 m3
承包人工地负责人: 年 月 日 现场监理:
承包人: 山东卓远建设工程有限公司
年 月 日
监理评语:
符合实际尺寸
总监理工程师 : 年 月 日
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目
工程计量计算表
支付项目编号
期支付01号
项目名称
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目
工程部位
1#鱼池-人工夯填土
图号
04
计量草图及几何尺寸(m): 2.413
60 1.7
3.2
198 人工夯填土平面图
鱼池总平面图
鱼池周长:(60+198)*2=516(m)
人工夯填土断面面积:(3.2+1.7)*2.413/2=5.912(㎡)
人工夯填土方量:5.912*516=3051 (m3)
合计
3051m3
承包人工地负责人: 年 月 日 现场监理:
承包人: 山东卓远建设工程有限公司
年 月 日
监理评语:
符合实际尺寸
总监理工程师 : 年 月 日
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目工程计量计算表
支付项目编号
期支付01号
项目名称
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目
工程部位
2#鱼池-乱毛石基础
图号
05
计量草图及几何尺寸(m):
0.66
60
2.62
198 乱毛石基础平面图
鱼池总平面图
计算式
鱼池周长:(60+198)*2=516(m)
乱毛石基础断面面积:0.66*2.62=1.73(㎡)
乱毛石基础方量:1.73*516=892.68(m3)
合计
892.68m3
承包人工地负责人: 年 月 日 现场监理:
承包人: 山东卓远建设工程有限公司
年 月 日
监理评语:
符合实际尺寸
总监理工程师 : 年 月 日
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目工程计量计算表
支付项目编号
期支付01号
项目名称
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目
工程部位
2#鱼池-浆砌石挡土墙
图号
06
计量草图及几何尺寸(m):
2.1 1.5
60 0.9
0.3
198 0.8 0.415 1.1
鱼池总平面图 浆砌石挡土墙平面图
鱼池周长:(60+198)*2=516(m)
浆砌石挡土墙断面面积:(0.8*0.3)/2+(1.1*0.9)/2+0.415*2.4=1.611(㎡)
浆砌石挡土墙方量:1.611*516=831.28(m3)
合计
831.28m3
承包人工地负责人: 年 月 日 现场监理:
承包人: 山东卓远建设工程有限公司
年 月 日
监理评语:
符合实际尺寸
总监理工程师 : 年 月 日
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目工程计量计算表
支付项目编号
期支付01号
项目名称
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目
工程部位
2#鱼池-现浇砼
图号
07
计量草图及几何尺寸(m):
60 0.2
0.4
198 现浇砼平面图
鱼池总平面图
鱼池周长:(60+198)*2=516(m)
现浇砼断面面积:0.2*0.4=0.08(㎡)
现浇砼方量:0.08*516=41.28(m3)
合计
41.28 m3
承包人工地负责人: 年 月 日 现场监理:
承包人: 山东卓远建设工程有限公司
年 月 日
监理评语:
符合实际尺寸
总监理工程师 : 年 月 日
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目
工程计量计算表
支付项目编号
期支付01号
项目名称
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目
工程部位
2#鱼池-人工夯填土
图号
08
计量草图及几何尺寸(m): 2.413
60 1.7
3.2
198 人工夯填土平面图
鱼池总平面图
鱼池周长:(60+198)*2=516(m)
人工夯填土断面面积:(3.2+1.7)*2.413/2=5.912(㎡)
人工夯填土方量:5.912*516=3051 (m3)
合计
3051.108m3
承包人工地负责人: 年 月 日 现场监理:
承包人: 山东卓远建设工程有限公司
年 月 日
监理评语:
符合实际尺寸
总监理工程师 : 年 月 日
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目工程计量计算表
支付项目编号
期支付01号
项目名称
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目
工程部位
3#鱼池-乱毛石基础
图号
09
计量草图及几何尺寸(m):
0.66
60
2.62
198 乱毛石基础平面图
鱼池总平面图
计算式
鱼池周长:(60+198)*2=516(m)
乱毛石基础断面面积:0.66*2.62=1.73(㎡)
乱毛石基础方量:1.73*516=892.68(m3)
合计
892.68m3
承包人工地负责人: 年 月 日 现场监理:
承包人: 山东卓远建设工程有限公司
年 月 日
监理评语:
符合实际尺寸
总监理工程师 : 年 月 日
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目工程计量计算表
支付项目编号
期支付01号
项目名称
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目
工程部位
3#鱼池-浆砌石挡土墙
图号
10
计量草图及几何尺寸(m):
2.1 1.5
60 0.9
0.3
198 0.8 0.415 1.1
鱼池总平面图 浆砌石挡土墙平面图
鱼池周长:(60+198)*2=516(m)
浆砌石挡土墙断面面积:(0.8*0.3)/2+(1.1*0.9)/2+0.415*2.4=1.611(㎡)
浆砌石挡土墙方量:1.611*516=831.28(m3)
合计
831.28m3
承包人工地负责人: 年 月 日 现场监理:
承包人: 山东卓远建设工程有限公司
年 月 日
监理评语:
符合实际尺寸
总监理工程师 : 年 月 日
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目工程计量计算表
支付项目编号
期支付01号
项目名称
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目
工程部位
3#鱼池-现浇砼
图号
11
计量草图及几何尺寸(m):
60 0.2
0.4
198 现浇砼平面图
鱼池总平面图
鱼池周长:(60+198)*2=516(m)
现浇砼断面面积:0.2*0.4=0.08(㎡)
现浇砼方量:0.08*516=41.28(m3)
合计
41.28 m3
承包人工地负责人: 年 月 日 现场监理:
承包人: 山东卓远建设工程有限公司
年 月 日
监理评语:
符合实际尺寸
总监理工程师 : 年 月 日
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目
工程计量计算表
支付项目编号
期支付01号
项目名称
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目
工程部位
3#鱼池-人工夯填土
图号
12
计量草图及几何尺寸(m): 2.413
60 1.7
3.2
198 人工夯填土平面图
鱼池总平面图
鱼池周长:(60+198)*2=516(m)
人工夯填土断面面积:(3.2+1.7)*2.413/2=5.912(㎡)
人工夯填土方量:5.912*516=3051 (m3)
合计
3051.108m3
承包人工地负责人: 年 月 日 现场监理:
承包人: 山东卓远建设工程有限公司
年 月 日
监理评语:
符合实际尺寸
总监理工程师 : 年 月 日
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目工程计量计算表
支付项目编号
期支付01号
项目名称
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目
工程部位
4#鱼池-乱毛石基础
图号
13
计量草图及几何尺寸(m):
0.66
60
2.62
198 乱毛石基础平面图
鱼池总平面图
计算式
鱼池周长:(60+198)*2=516(m)
乱毛石基础断面面积:0.66*2.62=1.73(㎡)
乱毛石基础方量:1.73*516=892.68(m3)
合计
892.68m3
承包人工地负责人: 年 月 日 现场监理:
承包人: 山东卓远建设工程有限公司
年 月 日
监理评语:
符合实际尺寸
总监理工程师 : 年 月 日
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目工程计量计算表
支付项目编号
期支付01号
项目名称
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目
工程部位
4#鱼池-浆砌石挡土墙
图号
14
计量草图及几何尺寸(m):
2.1 1.5
60 0.9
0.3
198 0.8 0.415 1.1
鱼池总平面图 浆砌石挡土墙平面图
鱼池周长:(60+198)*2=516(m)
浆砌石挡土墙断面面积:(0.8*0.3)/2+(1.1*0.9)/2+0.415*2.4=1.611(㎡)
浆砌石挡土墙方量:1.611*516=831.28(m3)
合计
831.28m3
承包人工地负责人: 年 月 日 现场监理:
承包人: 山东卓远建设工程有限公司
年 月 日
监理评语:
符合实际尺寸
总监理工程师 : 年 月 日
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目工程计量计算表
支付项目编号
期支付01号
项目名称
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目
工程部位
4#鱼池-现浇砼
图号
15
计量草图及几何尺寸(m):
60 0.2
0.4
198 现浇砼平面图
鱼池总平面图
鱼池周长:(60+198)*2=516(m)
现浇砼断面面积:0.2*0.4=0.08(㎡)
现浇砼方量:0.08*516=41.28(m3)
合计
41.28 m3
承包人工地负责人: 年 月 日 现场监理:
承包人: 山东卓远建设工程有限公司
年 月 日
监理评语:
符合实际尺寸
总监理工程师 : 年 月 日
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目
工程计量计算表
支付项目编号
期支付01号
项目名称
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目
工程部位
4#鱼池-人工夯填土
图号
16
计量草图及几何尺寸(m): 2.413
60 1.7
3.2
198 人工夯填土平面图
鱼池总平面图
鱼池周长:(60+198)*2=516(m)
人工夯填土断面面积:(3.2+1.7)*2.413/2=5.912(㎡)
人工夯填土方量:5.912*516=3051 (m3)
合计
3051.108m3
承包人工地负责人: 年 月 日 现场监理:
承包人: 山东卓远建设工程有限公司
年 月 日
监理评语:
符合实际尺寸
总监理工程师 : 年 月 日
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目
工程计量计算表
支付项目编号
期支付1号
项目名称
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目
工程部位
机井
图号
计量草图及几何尺寸:
其中:井深100米。
计算式: 100*1=100(m)
合计
100m
承包人工地负责人: 年 月 日 现场监理:
承包人: 山东卓远建设工程有限公司
年 月 日
监理评语:
符合实际尺寸
总监理工程师 : 年 月 日
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目
工程计量计算表
支付项目编号
期支付01号
项目名称
东平湖水库移民遗留问题处理东平县示范基地水产养殖项目
工程部位
机电设备
图号
设备名称及数量:
其中:机泵1套
变压器1台
增氧机18台
投料机12台
承包人工地负责人: 年 月 日 现场监理:
承包人: 山东卓远建设工程有限公司
年 月 日
监理评语:
符合实际
总监理工程师 : 年 月 日
