花岗石铺装方案
金府银座1#楼外廊及五层走道、电梯前室地面为花岗石,经仔细研究特制定本方案。
一、 材料要求
1、花岗石板
要求组织细密、坚实、耐风化、无腐蚀斑点、无隐伤,色泽鲜明,棱角齐全,底面整齐,并可磨光。为工厂加工成品,其品种规格、质量应符合设计要求及有关标准的规定,并有出厂合格证。
2、水泥
32.5R以上普通硅酸盐水泥或矿渣酸盐水泥,并备适量擦缝用白水泥,不得受潮结块。
3、砂
用中砂或粗砂,应过筛,粒径应小于5mm,含泥量小于3%。
二、主要机具设备
1.机械设备
砂浆搅拌机、砂轮切割机、石材切割机、小型台式砂轮机、磨石机等。
2.主要工具
平铁锹、合金扁凿子、拨缝开刀、硬木拍板、木锤、铁抹子、橡皮锤、水平尺、直板尺、靠尺板、木靠尺、手推胶轮车等。

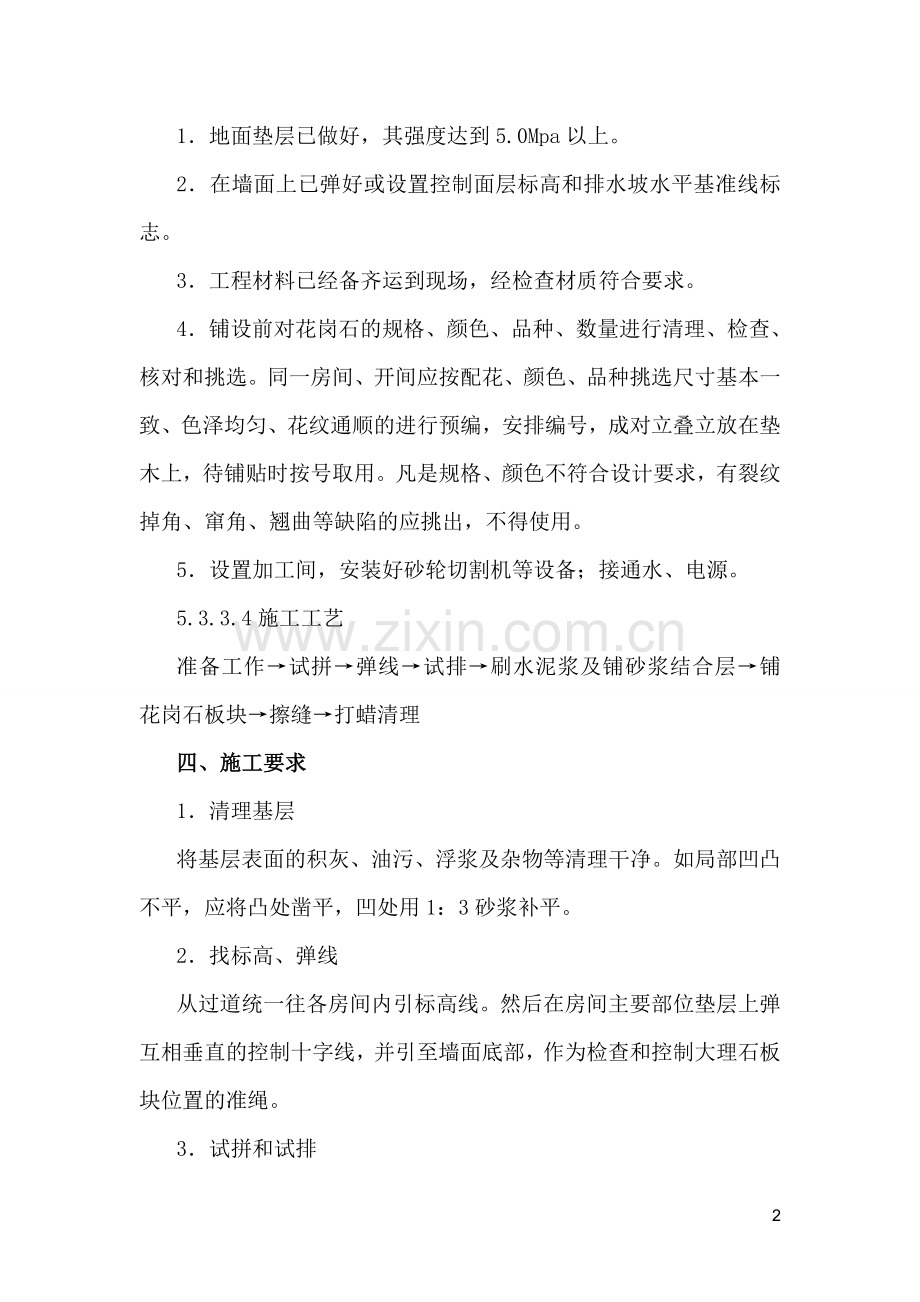

三、作业条件
1.地面垫层已做好,其强度达到5.0Mpa以上。
2.在墙面上已弹好或设置控制面层标高和排水坡水平基准线标志。
3.工程材料已经备齐运到现场,经检查材质符合要求。
4.铺设前对花岗石的规格、颜色、品种、数量进行清理、检查、核对和挑选。同一房间、开间应按配花、颜色、品种挑选尺寸基本一致、色泽均匀、花纹通顺的进行预编,安排编号,成对立叠立放在垫木上,待铺贴时按号取用。凡是规格、颜色不符合设计要求,有裂纹掉角、窜角、翘曲等缺陷的应挑出,不得使用。
5.设置加工间,安装好砂轮切割机等设备;接通水、电源。
5.3.3.4施工工艺
准备工作→试拼→弹线→试排→刷水泥浆及铺砂浆结合层→铺花岗石板块→擦缝→打蜡清理
四、施工要求
1.清理基层
将基层表面的积灰、油污、浮浆及杂物等清理干净。如局部凹凸不平,应将凸处凿平,凹处用1:3砂浆补平。
2.找标高、弹线
从过道统一往各房间内引标高线。然后在房间主要部位垫层上弹互相垂直的控制十字线,并引至墙面底部,作为检查和控制大理石板块位置的准绳。
3.试拼和试排
本工程花岗石大面积颜色为小白花,色带为西昌黑。根据图示尺寸,色带宽度主要为250mm~350mm,色带沿墙两边铺设。大面积板材尺寸主要为600mm*500mm和600mm*600mm两种,局部根据实际情况具体调整尺寸。
铺设前对每一位置的花岗石板块,按根据铺装实际位置的具体尺寸、图案、颜色、拼花纹理进行试拼。试拼后按两个方向编号排列,然后按编号码放整齐。为检验板块之间 的缝隙,核对板块与墙面、柱、洞口等的相互位置是否符合要求,一般还进行一次试排,在房间内的两个相互垂直的方向,铺两条宽大于板的干砂带,厚不小于30mm,根据图纸要求把花岗石板块排好,试排好后编号码放整齐,并清除砂带。
4.铺找平层砂浆
按水平线定出面层找平层厚度,拉好十字线,即可铺找平层水泥砂浆。一般采用1:3的干硬性水泥砂浆,稠度以手捍成团,不松散为宜。铺前洒水湿润垫层,扫水灰比为0.4~0.5的素水泥浆一度,然后随由里往门口处摊铺砂浆,铺好后刮大杠、拍实,用抹子找平,其厚度适当高出按水平线定的找平层厚度1~2mm。
5.铺花岗石板
(1) 铺砌顺序一般按线位先从门口里纵铺和房中横铺数条作标准,然后分区按行列、线位铺砌,亦可从室内里侧开始,逐行逐块向门洞倒退铺砌,但应注意与走道地面的接合应符合设计要求。当室内有中间柱列时,应先将柱列铺好,再沿柱列两侧向外铺设。铺设时,必须按试拼、试排的编号板块“对号入座”。
(2) 铺前将板块预先浸湿阴干后备用。铺时将板块四角同时平放在铺好的干硬性找平水泥砂浆层上,先试铺合适后,翻开板块在水泥砂浆上浇一层水灰比为0.5的素水泥浆,然后将板块轻轼地对准原位放下,用橡皮锤或木锤轻击放于板块上的木垫板使板平实,根据水平线用铁水平尺找平,使板四角平整,对缝、对花符合要求;铺完后,接着向两侧和后退方向顺序镶铺,直至铺完为止。如发现空隙,应将石板掀起用砂浆补实后再行铺设。大理石板块之间的接缝要严,一般缝隙宽度不应大于1mm或按设计要求。
6.灌缝、擦缝
在板铺砌完1~2h后开始。应先按板材的色彩用白水泥和颜料调成与板材钯调相近的1:1稀水泥浆,装入小嘴浆壶徐徐灌入板块之间的缝隙内,流在缝边的浆液用牛角刮刀喂入缝内,至基本饱满为止。1~2h 后,再用棉纱团蘸浆擦缝至平实光滑。粘附在板面上的浆液随手用湿纱头擦净。接缝宽度较大者,宜先用1:1水泥砂浆(用细砂)填缝至2/3板厚,然后再按设计要求的颜色用水泥色浆嵌擦密实,并随手用湿纱头擦净落在板面的砂浆。
7.养护
灌浆擦缝完24h后,应用干净湿润的锯末覆盖,喷水养不少于7d。
8.打蜡
当结合层水泥砂浆强度达到要求、各道工序完工不再上人时,方可打蜡。打蜡应达到光滑洁亮。
五、质量标准
1.主控项目图案、颜色和性能应符合设计要求。检验方法:观察;检查产品合格证书、进场验收记录、性能检测报告和复验报告。
b、粘贴工程的找平、防水、粘结和勾缝材料及施工方法应符合设计要求,及国家现行产品标准和工程技术标准的规定。检验方法:检查产品合格证书、复验报告和隐蔽工程验收记录。
c、粘贴必须牢固。检验方法:检查样板件粘结强度报告和施工记录。
d、无空鼓、裂缝。检验方法:观察;用小锤轻击检查。
2、一般项目
a、表面应平整、洁净、色泽一致,无裂痕和缺损。检验方法:观察。
b、搭接方式、非整砖使用部位应符合设计要求。检验方法:观察。
c、接缝应平直、光滑,填嵌应连接、密实;宽度和深度应符合设计要求。检验方法:观察;尺量检查。
d、允许偏差项目
项次
项 目
允许偏差(mm)
检验方法
1
表面平整
1.0
用2m靠尺和塞尺检查
2
踢脚线上口平直
1.0
用200mm方尺和塞尺检查
3
接缝平直
2
拉5m小线和尺量检查
4
接缝高低
0.5
用钢板尺和塞尺检查
5
接缝宽度
2.0
用钢尺检查
六、成品保护
1.花岗石试拼应在平整的房间或工棚内进行,搬动调整板块的人员应穿软底鞋。
2.铺砌板块过程中,操作人员应做到随铺砌随擦干净。揩动调整板块的人员应穿软底鞋。
3.在已铺好面层上行走时,找平层水泥砂浆的强度应达到1.2Mpa以上。
七、安全措施
1.搬运板块材时,应拿稳轻放,面层应有防滑措施,防止挤手砸脚、跌倒砸伤人。
2.加工板材时,应戴防护眼镜及胶皮手套,脸部不得正对或靠近加工的板材。采用砂轮切割时,身要侧立,防止砂轮片破裂伤人。
3.使用手提电动切割机时,要经试运转合格,并应装有触电保安器以及可靠的接地装置。
4.清理楼地面,不得从窗口和预留洞口向外扔杂物。
八、施工注意事项
1、板块材铺砌前应进行选板试拼,有裂缝、掉角、翘曲和表面有缺陷的板块应剔除,品种不同的板块不得混杂使用。
2、面层铺设就防止板面与基层出现空鼓现象,操作中应注意垫层表面应用钢丝刷清扫干净,浇水湿润并均匀涂刷一度素水泥浆,找平层的厚度不宜过薄,最薄处不得小于20mm,砂浆铺设必须饱满,水灰比不宜过大,同时注意不得过早上人踩踏等,以避免空鼓发生。
3、在镶贴踢脚板时,必须注意拉线铺砌,控制其平整度,以防踢脚板出墙厚度不一致。
