收藏 分销(赏)

路基工程施工技术交底.doc

上传人:w****g 文档编号:6634561 上传时间:2024-12-18 格式:DOC 页数:3 大小:29KB
下载 相关 举报
路基工程施工技术交底.doc_第1页
第1页 / 共3页
路基工程施工技术交底.doc_第2页
第2页 / 共3页
路基工程施工技术交底.doc_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

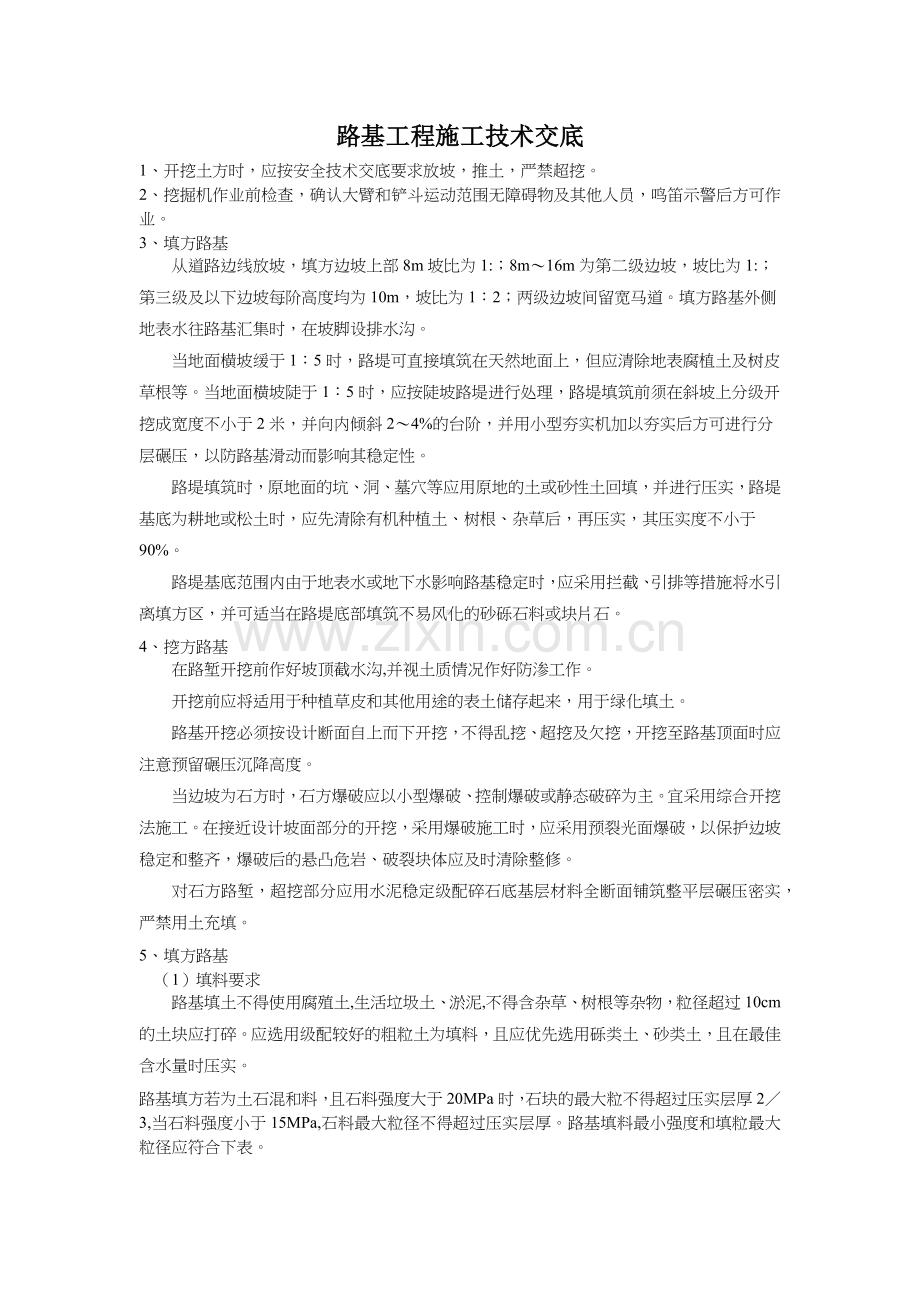

1、路基工程施工技术交底1、开挖土方时,应按安全技术交底要求放坡,推土,严禁超挖。2、挖掘机作业前检查,确认大臂和铲斗运动范围无障碍物及其他人员,鸣笛示警后方可作业。3、填方路基从道路边线放坡,填方边坡上部8m坡比为1:;8m16m为第二级边坡,坡比为1:;第三级及以下边坡每阶高度均为10m,坡比为1:2;两级边坡间留宽马道。填方路基外侧地表水往路基汇集时,在坡脚设排水沟。当地面横坡缓于1:5时,路堤可直接填筑在天然地面上,但应清除地表腐植土及树皮草根等。当地面横坡陡于1:5时,应按陡坡路堤进行处理,路堤填筑前须在斜坡上分级开挖成宽度不小于2米,并向内倾斜24%的台阶,并用小型夯实机加以夯实后方可

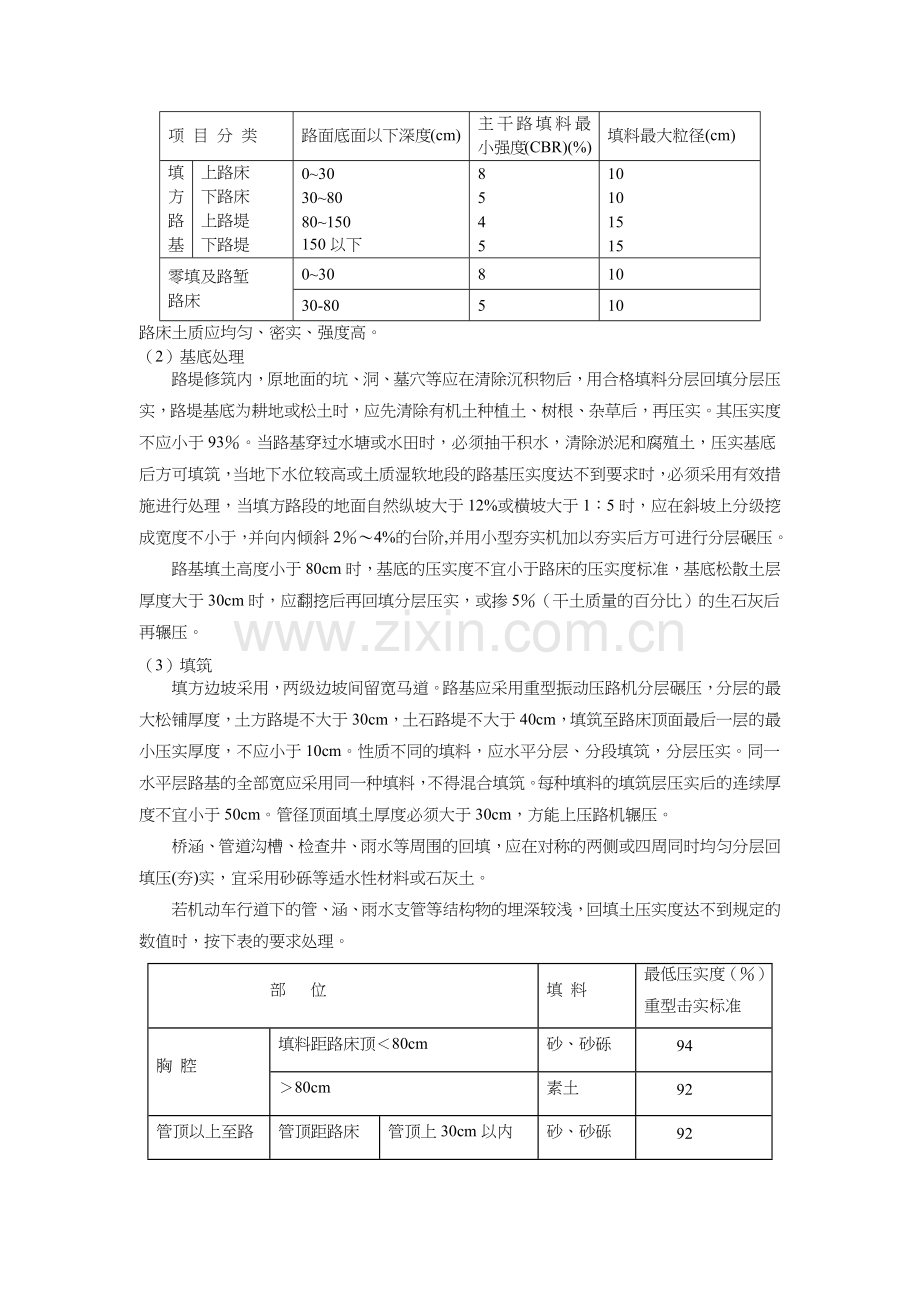

2、进行分层碾压,以防路基滑动而影响其稳定性。路堤填筑时,原地面的坑、洞、墓穴等应用原地的土或砂性土回填,并进行压实,路堤基底为耕地或松土时,应先清除有机种植土、树根、杂草后,再压实,其压实度不小于90%。路堤基底范围内由于地表水或地下水影响路基稳定时,应采用拦截、引排等措施将水引离填方区,并可适当在路堤底部填筑不易风化的砂砾石料或块片石。4、挖方路基在路堑开挖前作好坡顶截水沟,并视土质情况作好防渗工作。开挖前应将适用于种植草皮和其他用途的表土储存起来,用于绿化填土。路基开挖必须按设计断面自上而下开挖,不得乱挖、超挖及欠挖,开挖至路基顶面时应注意预留碾压沉降高度。当边坡为石方时,石方爆破应以小型爆

3、破、控制爆破或静态破碎为主。宜采用综合开挖法施工。在接近设计坡面部分的开挖,采用爆破施工时,应采用预裂光面爆破,以保护边坡稳定和整齐,爆破后的悬凸危岩、破裂块体应及时清除整修。对石方路堑,超挖部分应用水泥稳定级配碎石底基层材料全断面铺筑整平层碾压密实,严禁用土充填。5、填方路基(1)填料要求路基填土不得使用腐殖土,生活垃圾土、淤泥,不得含杂草、树根等杂物,粒径超过10cm的土块应打碎。应选用级配较好的粗粒土为填料,且应优先选用砾类土、砂类土,且在最佳含水量时压实。路基填方若为土石混和料,且石料强度大于20MPa时,石块的最大粒不得超过压实层厚23,当石料强度小于15MPa,石料最大粒径不得超过

4、压实层厚。路基填料最小强度和填粒最大粒径应符合下表。项 目 分 类路面底面以下深度(cm)主干路填料最小强度(CBR)(%)填料最大粒径(cm)填方路基上路床下路床上路堤下路堤030308080150150以下854510101515零填及路堑路床03081030-80510路床土质应均匀、密实、强度高。(2)基底处理路堤修筑内,原地面的坑、洞、墓穴等应在清除沉积物后,用合格填料分层回填分层压实,路堤基底为耕地或松土时,应先清除有机土种植土、树根、杂草后,再压实。其压实度不应小于93。当路基穿过水塘或水田时,必须抽干积水,清除淤泥和腐殖土,压实基底后方可填筑,当地下水位较高或土质湿软地段的路基

5、压实度达不到要求时,必须采用有效措施进行处理,当填方路段的地面自然纵坡大于12%或横坡大于1:5时,应在斜坡上分级挖成宽度不小于,并向内倾斜24%的台阶,并用小型夯实机加以夯实后方可进行分层碾压。路基填土高度小于80cm时,基底的压实度不宜小于路床的压实度标准,基底松散土层厚度大于30cm时,应翻挖后再回填分层压实,或掺5(干土质量的百分比)的生石灰后再辗压。(3)填筑填方边坡采用,两级边坡间留宽马道。路基应采用重型振动压路机分层碾压,分层的最大松铺厚度,土方路堤不大于30cm,土石路堤不大于40cm,填筑至路床顶面最后一层的最小压实厚度,不应小于10cm。性质不同的填料,应水平分层、分段填筑

6、,分层压实。同一水平层路基的全部宽应采用同一种填料,不得混合填筑。每种填料的填筑层压实后的连续厚度不宜小于50cm。管径顶面填土厚度必须大于30cm,方能上压路机辗压。桥涵、管道沟槽、检查井、雨水等周围的回填,应在对称的两侧或四周同时均匀分层回填压(夯)实,宜采用砂砾等适水性材料或石灰土。若机动车行道下的管、涵、雨水支管等结构物的埋深较浅,回填土压实度达不到规定的数值时,按下表的要求处理。部 位填 料最低压实度()重型击实标准胸 腔填料距路床顶80cm砂、砂砾9480cm素土92管顶以上至路床顶管顶距路床顶80cm管顶上30cm以内砂、砂砾92管顶上30cm以上砂、砂砾96检查井及雨水口周围路

7、床顶以下080cm砂9680cm以下砂94采用振动压路机碾压时,应遵循先轻后重,先稳后振,先低后高,先慢后快以及轮迹重叠等原则。至少碾压3遍直到达到规定的压实度为准。 路基施工中必须严格执行城镇道路工程施工与质量验收规范(CJJ 1-2008)及各有关现行施工规程与验收规范6、路基排水路基施工时应注意排水,必须合理安排排水路线,充分利用沿线已建和新建的永久性排水设施。所有施工临时排水管、排水沟和盲沟的水流,均应引至管道中。路基分层挖填时应根据土的透水性能将表面筑成24的横坡度,并注意纵向排水,经常平整现场,清理散落的土,以利地面排水。当地面水排除困难而无永久性管道收集可利用时,应设置临时排水设

8、施。7、新老路基搭接处理为防止新老路基不均匀沉降对路面的影响,要求在原道路边坡开挖成向内倾斜24的台阶,台阶宽度不得小于米;填方区选用级配较好的砾类土、砂类土、碎石或砂岩片碎屑填筑形成过渡段。8、不良地质地段及特殊路基处理项目所在区为人工填土平场区域,近期实施范围内素填土厚度为,主要成分有粉质粘土和强中等风化砂岩和泥质砂岩碎石,碎石含量一般515%,粒径220cm,偶含块石,粒径约40cm,松散稍密,均匀性较差,为人工堆填,堆填时间大于1年。若采取换填处理,换填量较大;因道路两侧均为待开发地块,存在强夯条件,采取对该段路基范围内(K0+040K0+)素填土采取强夯处理,再进行分层填筑压实。近期路基为远期左半幅,为保证路基整体性,本次近期工程路基按远期路幅宽度设计。

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 包罗万象 > 大杂烩

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
