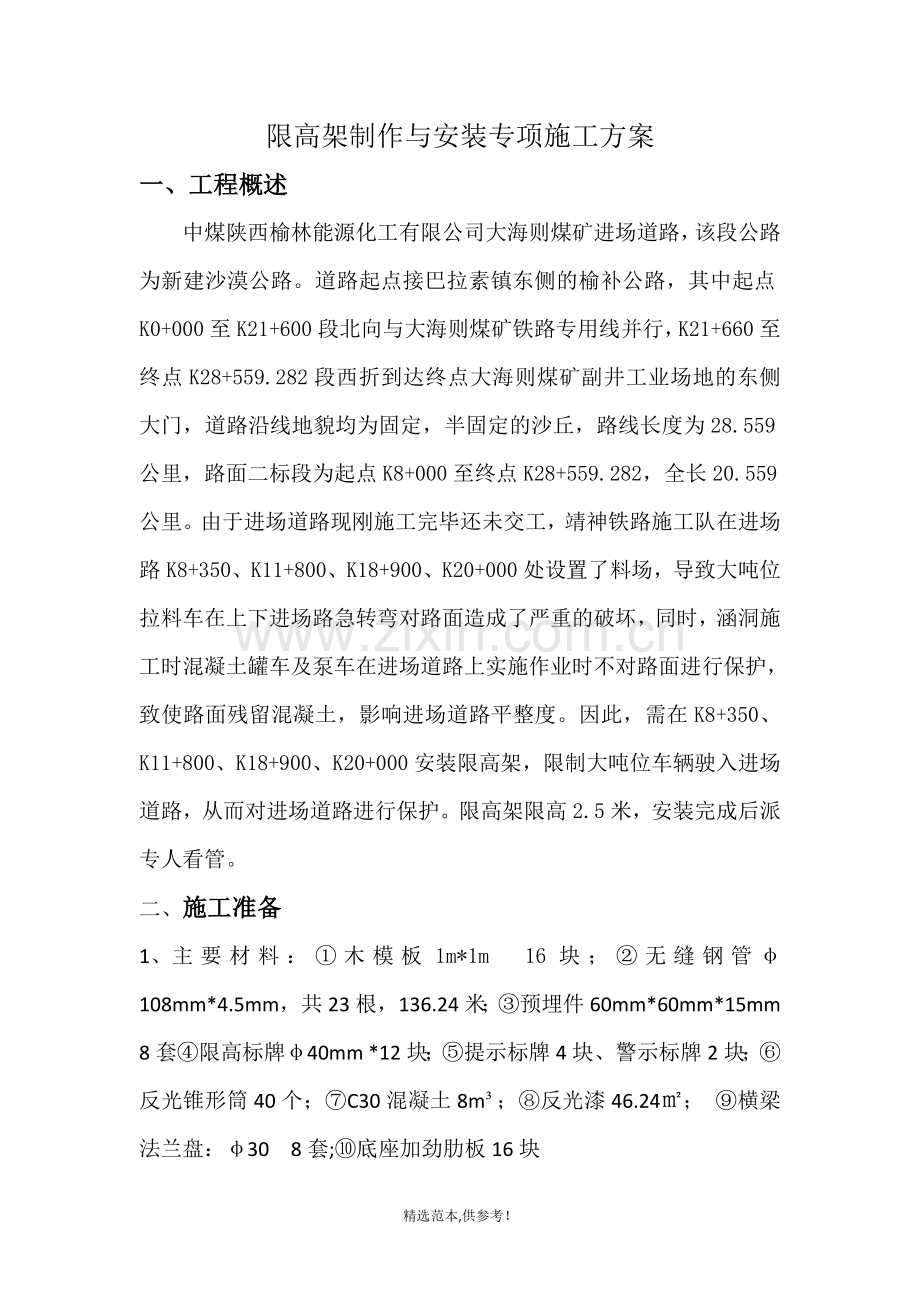

大海则煤矿进场道路(路面)工程二标段 限 高 架 安 装 专 项 施 工 方 案 大海则煤矿进场道路(路面)工程二标段项目经理部 2018年5月11日 限高架制作与安装专项施工方案 一、工程概述  中煤陕西榆林能源化工有限公司大海则煤矿进场道路,该段公路为新建沙漠公路。道路起点接巴拉素镇东侧的榆补公路,其中起点K0+000至K21+600段北向与大海则煤矿铁路专用线并行,K21+660至终点K28+559.282段西折到达终点大海则煤矿副井工业场地的东侧大门,道路沿线地貌均为固定,半固定的沙丘,路线长度为28.559公里,路面二标段为起点K8+000至终点K28+559.282,全长20.559公里。由于进场道路现刚施工完毕还未交工,靖神铁路施工队在进场路K8+350、K11+800、K18+900、K20+000处设置了料场,导致大吨位拉料车在上下进场路急转弯对路面造成了严重的破坏,同时,涵洞施工时混凝土罐车及泵车在进场道路上实施作业时不对路面进行保护,致使路面残留混凝土,影响进场道路平整度。因此,需在K8+350、K11+800、K18+900、K20+000安装限高架,限制大吨位车辆驶入进场道路,从而对进场道路进行保护。限高架限高2.5米,安装完成后派专人看管。 二、 施工准备 1、 主要材料:①木模板1m*1m 16块;②无缝钢管φ108mm*4.5mm,共23根,136.24米;③预埋件60mm*60mm*15mm 8套④限高标牌φ40mm *12块;⑤提示标牌4块、警示标牌2块;⑥反光锥形筒40个;⑦C30混凝土8m³;⑧反光漆46.24㎡; ⑨横梁法兰盘:φ30 8套;⑩底座加劲肋板16块 2、主要机具:  序号 名称 型号 数量 备注 1 发电机 R6105AZLD1 2 2 震动棒 SLT-100 1 3 切割砂轮机 HD335 1 4 冲击电钻 Z1C-FF-26 1 5 角磨机 TWS-6600 2 6 农用车 东风4210 1 7 小型面包车 五菱宏光 1 8 电焊机 ZX7-250 1 10 水准仪 苏州一光 1 3、 主要人员配置 序号 职务 数量 备注 1 管理人员 2 2 测量员 1 3 施工员 1 4 焊工 3 5 普工 4 6 合计 11 三、 施工方案 1、施工流程 施工准备→除锈→立柱、法兰盘焊接→基础开挖→模板支护→安装预埋件→浇筑混凝土→焊接立柱→安装横梁→吊装并与预埋件焊接→表面涂装→专人看护 2、施工工艺 1) 施工准备:按设计尺寸利用切割机将钢管裁开,并打磨除锈。混凝土原材料使用拌合场剩余的各类石子和砂,P42.5水泥就近购买。施工配合比使用现有的C30混凝土配合比。 2) 基坑开挖:在道路路缘石外侧开挖基坑,基坑尺寸为1m*1m*1m,开挖时,尽量将挖除的土弃至距离基坑1m以外,防止基坑周边不均匀受力导致坍塌。 3) 支护模板:基坑开挖完成后,开始拼装模板,利用辅助工具或者杆件,将拼装好的模板支护在基坑边缘,现场技术人员按设计尺寸要求测量好模板之间的相对距离,并将模板固定好,报监理工程师验收; 4) 预埋件安装:模板安装报验合格后,安装预埋件。安装前,技术人员用仪器确定好预埋件的中心位置及高程并固定好。 5) 浇筑混凝土:现场浇筑C30混凝土,在浇筑的同时,利用振捣设备对基坑内混凝土进行振捣,已达到密实效果,防止蜂窝麻面现象的产生。 6) 法兰盘焊接并拼装:现场焊接立柱法兰盘和横梁法兰盘,在立柱顶端和横梁两端焊接法兰盘,便于安装、拆卸。立柱和法兰盘焊接务必满焊,且不能焊透,以免入水锈蚀。焊接完成后,就地拼装立柱和横梁。 7) 安装:利用吊装机械设备,将拼装好的限高架吊装到制定位置,现场采用满焊将立柱和基础预埋钢板焊接在一起。 8) 表面涂装:焊接完成后用一级反光漆对立柱及横梁表面进行处理,对夜间行车做出警示,并悬挂限高标志牌。 9) 在榆补路路口、篙莱路路口、可可盖油路路口设置提示标牌,告知来往大车提前绕行。在限高架前后间隔3m设置反光锥形桶10个,以警示夜间行驶的来往车辆。 3、 附属工程量 1、 安装完成后需要专人看管,一天分为3班,一班为2人, 2、为防止刮风、下雨、降温等天气出现,因此在限高架处停放面包车一辆。 四、工程质量控制措施 严格按《规范》进行施工,组织专职质检班组,质检员统一管理,针对本工程施工中的薄弱环节及关键部位,实施预测、预控等手段。严格控制施工质量,对施工方法、工序和施工检查主动与相关单位配合。 (1)、完善建立质检制度严格把握质检关 质量主管工程师对每项工序如轴线、水平标高、几何尺寸、坡度等需检查签证需每项工程进行自查复验复验合格后报现场监理工程师检查。 凡未通过自检及格的工序不准报监理工程师检查凡未通过监理工程师鉴证的工序不容许下道工序施工。 (2)、切实做好交底工作 将交底工作一直做到每个职工使每一个职工明确整个工程的意义。整个工程的施工过程每个工序的施工方法要求和注意事项。在施工时严格按设计要求按图施工如需要变更必须填变更手续上报现场监理。积极动员和发挥全体职工的技术经验定期召开施工会对施工中有关施工方法和施工技术要求及操作过程中有关质量、进度、节约、文明施工各方面的改进提出合理意见。 (3)、认真做好测试工作 对原材料进行测试必须符合设计要求。对水泥、各种砂、石料及其它材料等进行必要的测试凡型号不对、尺寸不符和其它试验有不及格者一律不得使用。对水泥结硬、砂石料的含泥量增加等均应于拌和及浇捣混凝土前时进行检查。对施工中加工的工序质量混凝土试块、砂浆等进行逐项及时测试必须达到全部及格同时对各种原料测试数据上报现场监理工程师进行检查。 五、安全保证措施 认真贯彻“安全第一、预防为主”的方针是每一级领导和全体职工首要任务。项目经理对安全工作负第一责任。进一步加强施工生产安全管理工作,落实安全工作要点,确保安全生产,预防人身安全事故的发生。 1、建立一个有权威的以各级领导为主的安全领导小组,成员包括项目经理、总工、专职安全员、部门领导和班组长等,明确安全生产,落实“谁负责生产,谁负责安全”的责任制。 2、严格执行各项安全管理制度和操作规程。严禁违章指挥、违章作业。对特殊工种实行持证上岗,严禁无证操作。施工安全第一的原则尤其重要,工地树立醒目的安全操作规定标牌,要求书写标准、内容切实可操作。 3、由于施工现场来往车辆较多,因此工地设一名技术员作为专职安全员,佩以红袖章及上岗证,与工人跟班作业,并且在施工作业区域设置安全警示标志、及施工作业标志牌,并对施工作业人员进行安全教育。 4、要做到安全工作日日讲,时时查,加强安全教育,提高每个人的安全意识,生产协调会和技术交底会上,要把安全生产工作作为首要工作布置和检查,项目经理部组织定期的安全生产大检查,对安全隐患责令限期整改。 5、现场施工用电要合理布置,并设置醒目标志,防止触电事故。 6、安全设施、标牌、标语、防火设备要齐全,且所有标志的尺寸、颜色、文字与架设地点等均符合规范要求。 7、实行安全预控。在编制施工组织设计及其实施细则时,优化施工方案,制定安全操作规程和安全技术措施。认真进行安全技术交底 ,提出安全生产的具体要求。 8、加强防火工作,现场严禁烟火,并配备一定数量的消防器材。储备抢险应急物资。 10、认真做好防风工作。做好落实责任人员、技术措施和物资保障等各项准备工作,以切实的措施确保工程结构和人员、设备安全。 11、作业人员严禁酒后上岗,严格遵守操作规程,对违章作业又不听劝阻者将从严惩处,绝不姑息迁就,创造一个重视安全、处处遵章、文明施工的良好环境。 六、文明施工和环保措施 1、积极开展文明施工窗口达标活动,做到施工中无重大工伤事故,在场内适当的位置设置宣传栏,进行文明施工管理,工地卫生知识方面的教育。 2、严格按相关规范要求施工。 3、与当地政府和群众广泛开展共建活动,积极推进两个文明建设,做到工程干到哪里,就把文明带到哪里。 4、施工完毕后及时对临建设施进行相应的处理。做好退耕还林工作。 5、爱护工地周围的树木、河流,杜绝损坏及污染事件发生。 工程技术文件报审表 工程名称 中煤陕西榆林能源化工有限公司大海则煤矿进场道路(路面)工程二标段 致: 西安煤炭建设监理中心 (□ 监理部/ □ 项目经理部/ □ 建设单位) 现上报关于:限高架专项施工方案 工程技术管理文件,请予审定。 序号 类别 编制人 审批人 页数 1 □施工组织设计 2 □专项施工方案 丁宁 王卫军 3 □安全技术措施 4 □临时用电施工方案 总包单位(全称及盖章):中煤西安设计工程有限责任公司 项目经理(签字) 日期 年 月 日 分包单位(全称及盖章):陕西建工机械施工集团有限公司 项目经理(签字) 日期 年 月 日 监理部意见: □ 同意 □ 修改后再报,理由附后 □ 重新编制,理由附后 专业监理工程师 (签名) 日期: 年 月 日 总监理工程师(签名) 监理部(全称及盖章) 日期: 年 月 日 建设单位/项目经理部意见: □ 同意 □ 修改后再报,理由附后 □ 重新编制,理由附后 项目管理工程师(签名) 日期: 年 月 日 建设单位负责人/项目经理(签名): 建设单位/项目经理部(全称及盖 章): 日期: 年 月 日 【本文档内容可以自由复制内容或自由编辑修改内容期待你的好评和关注,我们将会做得更好】 精选范本,供参考!
