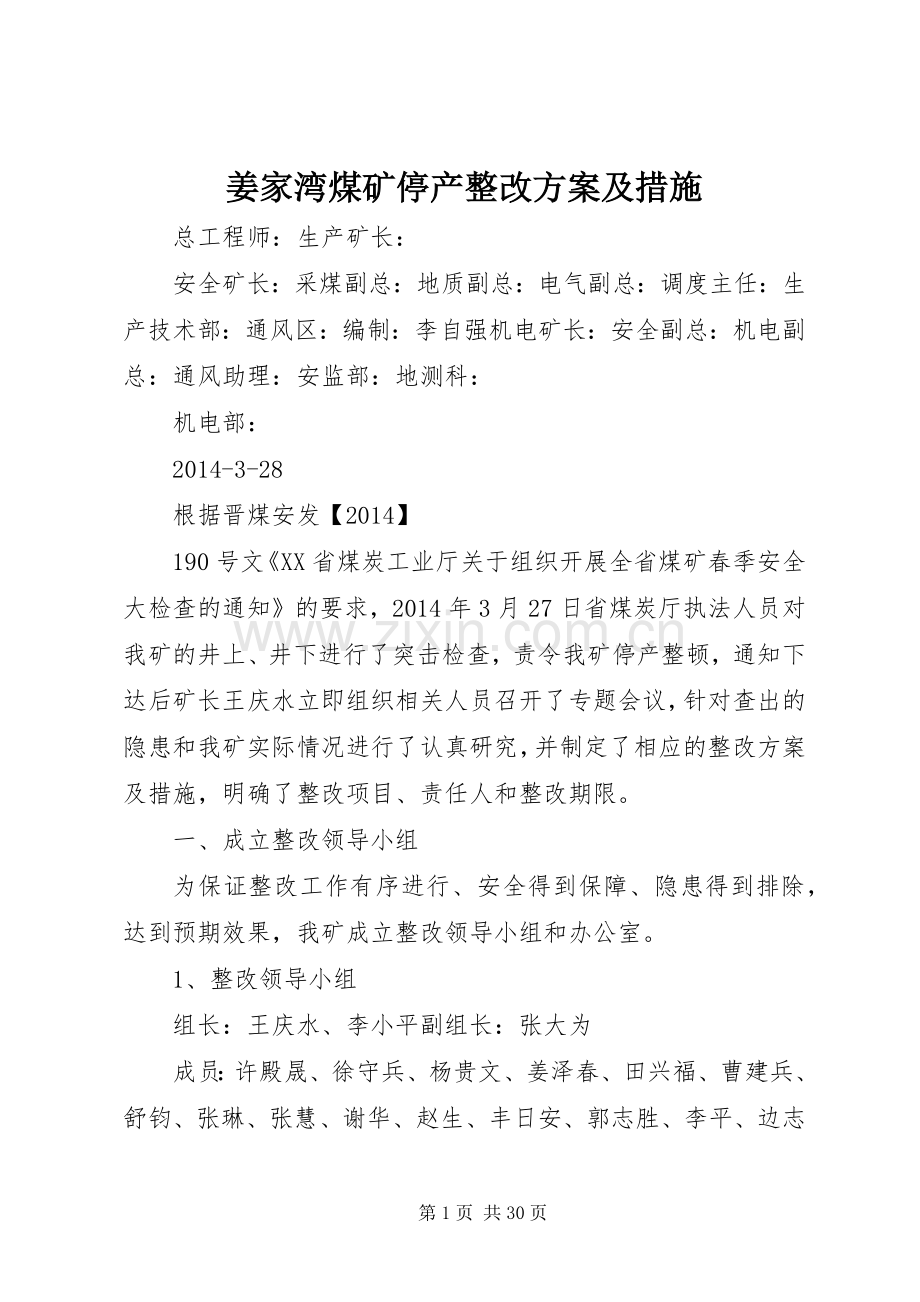

1、姜家湾煤矿停产整改方案及措施 总工程师:生产矿长: 安全矿长:采煤副总:地质副总:电气副总:调度主任:生产技术部:通风区:编制:李自强机电矿长:安全副总:机电副总:通风助理:安监部:地测科: 机电部: 2014-3-28 根据晋煤安发【2014】 190号文XX省煤炭工业厅关于组织开展全省煤矿春季安全大检查的通知的要求,2014年3月27日省煤炭厅执法人员对我矿的井上、井下进行了突击检查,责令我矿停产整顿,通知下达后矿长王庆水立即组织相关人员召开了专题会议,针对查出的隐患和我矿实际情况进行了认真研究,并制定了相应的整改方案及措施,明确了整改项目、责任人和整改期限。 一、成立整改领导小组 为保证

2、整改工作有序进行、安全得到保障、隐患得到排除,达到预期效果,我矿成立整改领导小组和办公室。 1、整改领导小组 组长:王庆水、李小平副组长:张大为 成员:许殿晟、徐守兵、杨贵文、姜泽春、田兴福、曹建兵、舒钧、张琳、张慧、谢华、赵生、丰日安、郭志胜、李平、边志渊、杨经纬、郭作乾、韩存胜、李自强以及采掘区队负责人 2、领导小组下设办公室,办公室设在安监部,办公室主任:姜泽春任,办公室电话:7826184。 3、具体分工如下: (1)组长全面负责整改工作的指挥和协调。 (2)副组长配合组长工作,并将工作落实到现场跟踪整改,确保各项整改工作得到有效完成。(3)成员主要负责在施工现场督促落实整改方案及措施

3、,保证整改工程质量达到规定,并确保整改安全。 二、整改目标 1、完善安全生产系统,消除安全隐患,改善作业环境,提高矿井安全状况。 2、严格执行相关法律法规和煤矿安全规程要求。 3、通过培训学习,提高全体员工的安全意识和操作技能,按规章制度作业,消除“三违”现象。 三、整改要求 1、严格按上级指令停产整顿,停产期间每班必须安排瓦检员和安全员一同对井下所有采掘工作面、通风设施进行巡查,发现隐患及时采取措施进行处理。 2、停产期间,必须正常进行井下的抽排水工作,抽水时必须由瓦检员陪同。 3、对我矿存在的问题和隐患逐条落实到人,限期整改。 4、整改期间,矿部要认真组织职工培训,学习安全生产的法律法规及

4、三大规程和相关的安全技术措施。 5、各职能科室和采掘区队必须对其所辖区范围内存在的安全隐患进行认真排查及落实到位,并责任到人,及时按整改方案整改,按时完工。 6、整改期间,矿领导及各职能科室和采掘区队的管理人员要加强现场带班。 四、整改方案 1、应急救援预案重新修订后未评审。 整改方案:由姜泽春负责安排人员与地煤联系尽快审批。整改完成时间:3月29日。整改所需人数:2人整改部门负责人:姜泽春整改负责人:张大为 2、机掘一队背火药工赵东、侯军无证件。 整改方案:赵东、侯军停产培训办证。整改完成时间:3月28日。整改所需人数:2人整改负责人:杜文宏督促整改负责人:张大为 3、人员定位系统分站只安设

5、到盘区大巷未向工作面延伸,外来人 整改方案:分站4月底完成安装工作。整改完成时间:4月底。 整改方案:给外来人员安装定位卡。整改完成时间:3月28日。整改所需人数:2人整改负责人:张慧、郭贵林督促整改负责人:徐守兵员未想备人员定位卡。 4、8511采煤工作面作业规程中,无分段放炮的规定,无工作面溜子信号的规定,无溜子头尾固定的要求。 整改方案:按标准对作业规程进行修改。整改完成时间:3月28日。整改所需人数:3人 整改负责人:杨贵文、李自强督促整改负责人:许殿晟 5、8511采煤工作面正巷皮带跑偏保护不动作。 整改方案:恢复皮带保护装置。整改所需人数:2人整改完成时间:3月29日。整改负责人:

6、王宏斌督促整改负责人:丰日安 6、8511采煤工作面副巷口超前支护的单体有个别支撑力不够,单体测压仪有的不显示数值。 整改方案。保证单体柱的支撑力,更换测压仪。 整改完成时间。3月29日。 整改所需人数:4人整改负责人:王宏斌督促整改负责人:丰日安 7、8511采煤工作面二切眼进风口通风设施不规范,未用调节风窗,回风口断面小。整改方案:调整通风设施,保证回风断面。整改完成时间:3月29日。整改所需人数:6人整改负责人:张琳督促整改负责人:许殿晟 8、8511采煤工作面泵站压力小,达不到规程要求。 整改方案:按标准保证泵站的压力。整改所需人数:2人整改完成时间:3月29日。整改负责人:王宏斌督促

7、整改负责人:丰日安 9、8511采煤工作面现场未见放炮警戒牌和警戒绳。 整改方案:放炮时使用放炮警戒牌和警戒绳。整改完成时间:3月29日。整改所需人数:3人整改负责人:王宏斌督促整改负责人:丰日安 10、8438回撤工作面绞车一根压柱松动失效。 整改方案:更换压柱,保证有效性。整改完成时间:3月29日。整改所需人数:3人整改负责人:仝吉文督促整改负责人:张慧 11、303轨道巷第 一、二部绞车钢丝绳断丝多。 整改方案:更换钢丝绳。整改完成时间:3月29日。整改所需人数:21人整改负责人:赵文明督促整改负责人:田兴福 12、303-1回风巷扒装机距工作面35米,超过规程要求。 整改方案:前移扒装

8、机、延皮带。整改完成时间:3月29日。整改所需人数:12人整改负责人:柴建宏 13、303-1回风巷前探梁使用数量与规程要求不符。 整改方案:按规程使用前探梁。整改完成时间:3月29日。整改所需人数:4人整改负责人:柴建宏督促整改负责人:杨贵文 14、303-1皮带巷斜坡段辅助运输轨道无挡车设施。 整改方案:安装阻车器。整改完成时间:3月29日。整改所需人数:3人整改负责人:訾喜权督促整改负责人:曹建兵 15、303-1回风巷、皮带巷3月份锚杆拉拔试验记录上总工程师和被检单位负责人未签字;拉拔试验不合格的锚杆,未见补打锚杆后的复查记录。 整改方案:按规定补齐记录。整改完成时间:3月28日。整改

9、所需人数:2人 整改负责人:杨贵文、李自强督促整改负责人:许殿晟 16、8412切巷所用耙岩机钢丝绳多处打结。 整改方案:整换钢丝绳。整改所需人数:8人整改完成时间:3月29日。整改负责人:闫巨明督促整改负责人:曹建兵 17、2408掘进工作面皮带机电机风叶损坏。 整改方案:已整改。整改所需人数:2人整改完成时间:3月29日。整改负责人:李旺 18、303-1回风巷、皮带巷电流扩展器接地线未压紧。整改方案:压紧电流扩展器接地线。 整改完成时间。3月29日。 整改所需人数:3人整改负责人:张琳督促整改负责人:许殿晟 19、11X层采区变电所内变压器高压侧未按规定截面接地。整改方案:按规定截面接地

10、。整改完成时间:3月29日。整改所需人数:2人整改负责人:曹建兵、崔利督促整改负责人:徐守兵20、副井绞车采用电阻调速。 整改方案:列入计划内二季度完成。整改完成时间:6月底完成。整改负责人:曹建兵督促整改负责人:徐守兵 21、未提供电机车、架空乘人装置、主通风机风叶主轴探伤、高压预防性试验报告。 整改方案:提供所有报告,备查。整改完成时间:3月28日。整改所需人数:2人 整改负责人:曹建兵、舒钧督促整改负责人:徐守兵 22、未提供主通风机、主排水泵、提升机、主胶带机等产品合格证、煤矿安全标志证书、防爆合格证。 整改方案:提供所有报告,备查。整改完成时间:3月28日。整改所需人数:2人整改负责

11、人:舒钧督促整改负责人:徐守兵 23、井上供电系供图中没有副井提升绞车、主通风机、压风机等地面设备的供电内容;井下供电系统图中,未体现3X煤层排水泵、避难硐室供电系统。 整改方案:补齐供电内容。整改完成时间:3月28日。整改所需人数:2人 整改负责人:曹建兵、郭作乾督促整改负责人:徐守兵 24、5446掘进工作面净化喷雾有两个喷嘴不出水,8440回采工作面进风喷雾不能覆盖全断面。 整改方案:更换喷雾装置。整改完成时间:3月28日。整改所需人数:4人 整改负责人:冯进胜、王登生督促整改负责人:杨贵文、丰日安 25、5446掘进工作面、8X煤404盘区皮带(轨道)联巷角联区没有测风牌板。 整改方案

12、:张挂并按规定填写测风牌板。整改完成时间:3月29日。整改所需人数:3人整改负责人:张琳督促整改负责人:许殿晟 26、5446掘进工作面探水钻场,采区回风排水处缺瓦斯检查牌板。 整改方案:张挂并按规定填写测风牌板。整改完成时间:3月29日。整改所需人数:3人整改负责人:张琳督促整改负责人:许殿晟 27、8440回采工作面防灭火措施不完善。 整改方案:4月底完成。整改完成时间:4月30日。整改负责人:张琳、郭作乾督促整改负责人:许殿晟 28、8610新切巷掘进与8610回采工作面串联,串联通风措施内容不全。 整改方案:完善通风措施。整改完成时间:3月28日。整改所需人数:2人整改负责人:张琳、古

13、占山督促整改负责人:许殿晟 29、反风演习报告不详细,没有写明主要用风地点、工作面风量、瓦斯情况、备用主扇没有反风。 整改方案:完善演习报告。整改完成时间:3月28日。整改所需人数:2人整改负责人:张琳督促整改负责人:许殿晟 30、404采区回风巷有电气设备存在,专项管理办法没有针对性。 整改方案:更换风泵拆电源制定专项措施。整改完成时间:3月29日。整改所需人数:3人 整改负责人:曹建兵、张琳、赵保性督促整改负责人:许殿晟 31、8436安装工作面进架巷段风门连锁绳松弛,连锁效果差。 整改方案:按标准整改。整改完成时间:3月29日。整改所需人数:3人整改负责人:张琳 32、无季度配风计划,月

14、度配风计划仅有一张汇总表,且无总进风、总回风风量。 整改方案:完善月度、季度本配风计划。整改完成时间:3月28日。整改所需人数:2人整改负责人:张琳督促整改负责人:许殿晟 33、通风仪器仪表台账不健全。 整改方案:健全台账。整改完成时间:3月28日。整改所需人数:2人整改负责人:张琳督促整改负责人:许殿晟 34、7X煤层监探系统布置图中8610工作面的扩展器和馈电传感器的位置与井下实际不符。 整改方案:按实际情况重新制图。整改完成时间:3月28日。整改所需人数:2人整改负责人:张琳督促整改负责人:许殿晟 35、断电控制图中未及时填注8610工作面断电控制的各类设备。 整改方案:补齐填注内容。整

15、改完成时间:3月28日。整改所需人数:2人整改负责人:张琳督促整改负责人:许殿晟 36、产量监控系统的视频故障无法显示。 整改方案。修复。 整改完成时间:3月28日。整改所需人数:3人整改负责人:张慧、黄海军督促整改负责人:许殿晟 37、7X煤层8610工作面(机尾)甲烷传感器通标气(2.05%)时,显示2.21%,且甲烷传感器超限时,传感器无声无光。 整改方案:更换传感器。整改完成时间:3月29日。整改所需人数:4人 整改负责人:张琳、赵磊、古占山督促整改负责人:许殿晟 38、2509进风巷掘进工作面现场有掘必探钻孔与设计有误差,钻孔用风钻施工,钻机能力不足;有掘进必探均由队组承担,不符合省

16、有关规定。 整改方案:探水队严格按设计施工,钻机逐步解决。整改完成时间:4月30日。整改负责人:何建军督促整改负责人:徐守兵 39、“有掘必探”设计中,水文地质情况介绍不详细。 整改方案。完善水文地质情况。 整改完成时间。3月28日。 整改所需人数:2人整改负责人:韩存胜督促整改负责人:田兴福 40、305(北)皮带巷放3X采空区积水钻孔的2X孔封孔不严,水沿孔壁流入钻场至巷道,低洼处积水较多,无水泵,排水不及时。 整改方案:排清积水,重新封堵。整改完成时间:3月29日。整改所需人数:12人整改负责人:田兴福、孙涛举督促整改负责人:徐守兵 41、探放水设计中,套管(1.5m)设计与固管工艺不合

17、理。 整改方案:完善设计工艺。整改完成时间:3月28日。整改所需人数:2人整改负责人:韩存胜督促整改负责人:田兴福 42、2509进风巷开口处水泵未与排水管连接。整改方案:按标准连接。整改完成时间:3月29日。整改所需人数:4人整改负责人:孙涛举 43、前郭家坡村煤矿对姜家湾矿的越界情况及周边小窑破坏、积水情况未标注到采掘工程平面图上;井田周边存在的16座小窑封堵情况、封堵方式等不具体。 整改方案:进行标注,并补全封堵情况。整改完成时间:3月28日。整改所需人数:2人 整改负责人:田兴福、韩存胜督促整改负责人:许殿晟 44、水灾事故应急救援方案无审批签字,无避灾路线。 整改方案:履行审批签字,

18、补避灾路线。整改完成时间:3月29日。整改所需人数:3人整改负责人:韩存胜督促整改负责人:田兴福 45、无1。2000充水性图。 整改方案:一周内完成。整改完成时间:4月4日。整改所需人数:3人整改负责人:韩存胜督促整改负责人:田兴福 46、水情水害预报中,地质及水文地质介绍简单,无相关措施,缺乏指导性。 整改方案:完善水文地质介绍及相关措施。整改完成时间:3月28日。整改所需人数:3人整改负责人:韩存胜督促整改负责人:田兴福 47、年度防治水计划无针对性,采掘衔接及地表防治水工程不具体,工程项目无具体负责人及完成时间,无年度资金计划,无批文,指导性差。 整改方案。按要求完善年度防治水计划、采

19、掘衔接及地表防治水计划。 整改完成时间:3月29日。整改所需人数:4人整改负责人:韩存胜督促整改负责人:田兴福 五、整改措施 为了搞好这次停产整顿整改工作,按期完成即定整改目标,改善井下安全生产环境,夯实安全生产管理基础工作,有效控制煤矿伤亡事故的发生。我矿高度重视这次停产整顿整改工作,制定有力整改措施,落实好相关责任人,认真开展好这次停产整顿整改工作。 1、各整改部门要根据本部门的施工地点和隐患问题,严格按照整改方案制定相应措施认真组织施工,并明确责任人和整改期限和整改后达到的标准,确保整改工作顺利完成。 2、在隐患整改过程中要加强施工人员的安全思想教育,严格按标准施工,严格按相关操作规程的

20、规定操作,严禁违章作业和在处理隐患过程中发生事故。 3、在整改期间矿部要加强管理人员下井带班制度,加强安全隐患整改过程中现场指挥工作。 4、严禁瓦斯超限作业,每处整改现场必须有一名瓦检员随时检查整改作业地点的瓦斯情况,若瓦斯超限立即撤出人员,其它地点每班检查瓦斯不得少于3次。 5、矿分管领导要加强对所分管范围内存在的隐患整改工作的指导并监督按要求进行整改。 6、要加强协调配合,对整改过程中存在的问题要及时反馈信息到整改办公室,以便及时解决。 7、要高度重视这次停产整顿整改工作,要站在为矿负责、为职工负责、为本人负责的高度责任感,加强本次整改工作的力度,确保各项整改工作得以很好的落实。 8、矿整

21、改办公室要对本次整改工作加强跟踪落实,整改一条,注销一条,直到所有整改工作结束。 9、施工前,瓦斯检查员必须对瓦斯进行仔细检查,瓦斯浓度超限时必须将其降低到允许浓度后方可作业。严禁瓦斯超限作业。 10、严格执行敲帮问顶制度,施工前以及在施工过程中必须进行敲帮问顶,用长柄工具将帮、顶的活动煤(矸)找净后,方可进行巷修工作。 11、各整改项目整改结束后及时报告矿整改办公室,并由办公室组织相关人员进行验收。 12、整改工作结束后,由矿整改办公室组织进行初验收,认为合格后,及时申请上级有关部门进行验收。 13、上述未尽事宜,必须严格按煤矿安全规程、煤矿操作规程、作业规程的有关规定执行。 大同煤矿集团大

22、同地煤姜家湾煤矿 2014年3月28日 第二篇:姜家湾煤矿调度室简介姜家湾煤矿调度室简介 姜家湾煤矿调度室始建于1982年,是安全生产的中枢,2010年在矿领导支持下对办公楼进行重新规范装修,全楼共有三层,其中有办公室30余间,大型会议室一个,小型会议室一个。负责掌握全矿当日生产、安全和各生产区队任务的完成情况,平衡协调生产过程中出现的各类挡手问题,做好“上传下达”工作,为矿领导提供准确、及时的安全生产信息。在矿井发生重大事故时,立即向矿领导和相关部门汇报,调动一切力量积极组织抢救工作。 第三篇:大雁湾煤矿停工停产安全技术措施大雁湾煤矿 停工停产期间“一通三防”安全技术措施 通风科2004年5

23、月28日 停工停产期间“一通三防”安全技术措施根据大雁湾公司及矿井要求,现对我矿各采面及掘进头进行停采、停掘。为抓好矿井在停产期间一切安全工作,特制定此安全技术措施: 一、掘进工作面停风安全技术措施 1、停风前,掘进工作面严禁有人,人员必须全部撤到全风压供风巷道中,确定人员全部撤出后,由安检工向矿生产调度室汇报。 2、停风前,首先断开工作面的道轨、风管、水管,停止该工作面的供电,并将所有开关打上闭锁。 3、必须分别对所有掘进工作面回风口以里4m处打上板闭、揭示警标,严禁人员进入。待以上工作全部完成后,向矿生产调度室汇报,经生产调度室同意后,方可停风。 4、恢复通风时,由盯面瓦检工先检查瓦斯,只

24、有在局部通风机及其开关附近10m范围内风流中的瓦斯浓度不超过0.5,停风区中最高瓦斯浓度不超过1.0和最高二氧化碳浓度不超过1.5时,方可人工开启局扇。 5、停风区中瓦斯浓度超过1.0或二氧化碳浓度超过1.5时,最高瓦斯浓度和二氧化碳浓度不超过3.0,在恢复通风时,由总工程师统一指挥采取安全措施,控制风流,排放瓦斯。 6、停风区中瓦斯浓度或二氧化碳浓度超过3.0,在恢复通风时,由总工程师负责制订安全排放瓦斯措施。 二、瓦斯巡回检查安全技术措施 在停工停产期间,为防止井下各工作面出现瓦斯积聚,造成瓦斯超限,留下不安隐患,特制定如下措施: 1、每班必须对井下所有巷道检查一遍,所有采掘工作面、机电硐

25、室和主要回风巷每班瓦斯检查不少于一次,并将检查结果汇报至调度室。 2、在入井前必须全面检查仪器的完好情况,药品失效与否、灯泡亮度、刻度基线清晰度,气球气室的气密性等,发现仪器缺件或故障,必须及时维修或更换。 3、入井后必须在通风良好的进风大巷中对仪器换气并对好零基线。 4、进入工作地点进行瓦斯检查时,应取下钠石灰管并举起另一只手握气球,对巷道上部距顶板2公分的空间进行往复式测量,捏动气球的次数应在5-6下,测后打开目镜盖,观察目镜孔中刻度并波动手轮对准基线,记录下测试读数。 5、对高空冒落区积存瓦斯测量时,应使用瓦斯检查仗或长杆工具,将钠石灰管固定在上墙,然后升高至高空区进行测量并记录检测读数

26、。 6、一个循环结束后将检查结果填入瓦斯报表中并及时填写各地点的瓦斯记录牌,对作业地点的瓦斯、牌板、棚架质量、电气设备状况等方面存在的问题,必须在班报中填写清楚。 7、工作中如遇瓦斯、顶板等威胁到人员安全时坚决按煤矿安全规程的有关规定执行,并及时向矿井调度室汇报。 8、做好正常的交接班工作,做到不空岗、不早升井。 三、巷道维修巡查安全技术措施 在停工停产期间,为防止井下巷道内出现冒顶堵塞风流,保证通风系统稳定,特执行以下几条安全技术措施: 1、安全检查员每班必须检查巷道内的巷道情况,并向调度室汇报巷道状况,发现失修严重要现场盯住处理,严禁出现冒顶现象的发生。 2、在巡查时,对于砌硂巷道,发现有

27、危岩活渣时,用长扦子进行倒掉。 3、维修前必须认真检查工作地点的巷道情况,并根据现场采取相应的加固措施,未加固前严禁进行维修。 4、维修巷道必须坚持先加固后修复的原则,加固方法是。采用套工字钢棚或打木抬棚的方法,严禁不加固,进行修复,造成冒顶事故。 5、施工前工具、材料必须背齐,并检查加固维修工作地点前后5米内的支架。 6、严格执行敲帮问制度,并设专人观山,发现问题,及时发出警号,撤离人员进行加固。 7、维修巷道必须采用人工扩帮、卧底、挑顶,严禁放炮。 8、施工时要保护好电缆,提前把电缆取掉并在上方设置挡矸板,防止大碴损伤电缆。 9、由调度室统一安排人员盯紧维修地点的顶板情况,并向调度室汇报巷

28、道状况,发现失修严重的地点,要现场处理,杜绝冒顶事故的发生。 10、维修期间,严禁空帮空顶。 11、维修地点必须首先检查瓦斯,当瓦斯积聚时,必须按规定进行排放,只有在回风流中瓦斯浓度不超过1.0%、二氧化碳不超过1.5%时,才能作业。 12、维修作业时,必须有安全措施。严防顶板冒落伤人、堵人和支架歪倒。 13、扩大和维修连续撤换支架时,必须保证有在发生冒顶堵塞巷道时人员能撤退出口。在堵头巷道维修支架时,必须由外向里逐架进行,并严禁人员进入维修地点以里。 14、维修倾斜巷道时,应停止行车;需要通车作业时,必须制定行车安全措施。严禁上下段同时作业。 四、监控系统维护安全技术措施 1、停工前,组织人

29、员对井下监控系统进行一次全面排查,对排查出的问题12日全部整改完毕。 2、停工前,对井下各地点的瓦斯监控设备进行一次全面检查,对不完好的监控设备及时维修,达到标准要求。 3、对于矿井停工期间各掘进工作面(62080风巷、62060风巷)的停工要求: (1)回撤停产掘进工作面的通讯及监控设施。(2)把监控设施安装到板闭外3-5米处。 (3)监控室值班人员密切监控井下情况,发现问题及时向调度室值班领导汇报,值班领导立即派人处理。 4、矿井停工期间,监测工必须保证除密闭区域外监控系统及通讯系统正常运行,并派专人每天进行检查和维护,并对监控设备定期调试、校正,确保其灵敏可靠,发现问题及时解决。 5、矿

30、井停工期间,井下监控值班人员除佩戴矿灯、自救器外必须佩戴瓦斯便携仪,不得单独行动,发现问题及时向调度室汇报。 五、主要通风机安全运行措施 1、主扇司机坚守工作岗位,不迟到,不早退,按章作业,不准脱岗擅离职守。上班时不准睡觉、不准嬉闹,不准做与工作无关的事情。 2、每班应对通风机运转情况进行认真检查,并如实填写和保存好运行记录,每小时将通风机运转情况记入运转记录簿内;发现异常,立即报告。 3、必须严格执行交接班制定和其他规章制度。 4、加强巡回检查(1)检查风机各部螺丝是否松动,轴、机座和风叶螺丝是否正常,风机和电动机轴承油量是否合适。(2)检查各种仪表、安全保护装置是否灵敏可靠。 5、启动风机

31、时,必须戴绝缘手套,穿绝缘胶鞋方可进行操作。 6、启动时,先先合上电源闸刀,按下启动按钮。 7、风机运行过程中,要检查电压表、电流表、负压计和温度计指示是否正常。电动机和各轴承温度是否超过规定。 8、检查防爆门是否盖好,有无漏风现象。 9、在巡视检查中发现的问题,要设法妥善处理,发现严重威胁设备安全运行的情况(如发现有异常声音、气味或出现火烟等),要立即停机检查并上报矿调度室。 六、为预防无计划停电停风时瓦斯事故发生,特制定本措施:应急措施 1.主扇因停电停转时,主扇司机应立即打开防爆门,以利自然通风,并迅速向矿领导、矿调度及通风、安监等部门汇报。 2.井下瓦检员应把工作面所有人员撤到新鲜风流

32、中,并在掘进工作面巷口、采煤工作面正付巷口打花闭、揭示警标,禁止人员入内。 3.如井下主要巷道中呈无风状态或微风时,由值班矿长决定全矿工作人员是否全部撤出地面。 4.人员在撤出工作面时,并指定专人把所有电器开关打至零位。 二、恢复送电 1.来电后,主扇司机先关闭防爆门,再启动主扇,并通知有关领导及部门。 2.主扇启动30分钟后,经瓦检员检查中央变电所ch4浓度低于0.5%且风流稳定正常,机电部门方可向中央变电所送电。 3.采煤工作面经瓦检员检查ch4低于1%,co2低于1.5%且风流稳定正常,方可由指定人员依次由外向里逐台送电,正常工作。如ch4超限或风量低于平常风量时,应检查通风系统,如果是

33、风门打开,应关闭;如挡风墙损坏,应修复,待通风系统正常后,且ch4浓度降至1%以下时,方可送电工作。 4.局扇供电后,经瓦检员检查局扇及局扇启动装置附近10米范围内,风流中ch4浓度低于0.5%,工作面ch4浓度在1%以下时,方可人工启动局扇,同时由指定人员由外向里逐台送电。 5.如工作面ch4浓度达到或超过1%且低于3%时,瓦检员可按瓦斯就地排放措施进行排放。(瓦斯就地排放措施附后)如ch4浓度超过3%时,应汇报有关领导及通风部门,由通风部门制定专项措施,经矿总工程师批准后,按措施排放。 三、瓦斯排放顺序 1.原则上顺风流方向,由外向里逐台排放,如各台局扇均为独立通风系统时,可同时排放。 2

34、.串联通风时,应先排放串联工作面,后排放被串联工作面。 3.具体排放顺序由通风科确定,每次通风系统变化或调整后,要重新确定排放顺序,并三班向瓦检员传达贯彻。 瓦斯就地排放措施当掘进工作面ch4浓度低于3%时,适用本措施。 1.排放区域回风流所经过的巷道内,都必须撤人、断电,并派人放警戒,无关人员不得逗留。 2.排放瓦斯启动局扇时,要断续点击开关启动局扇,开启时间要短于停止时间,待工作面积聚的瓦斯吹散后,再启动局扇,使风流由里向外整体排放。 3.在排放时,瓦检员应站在全风压风流与回风流汇合处靠近新鲜风流侧检查混合风流中ch4浓度及co2浓度,并控制在1.5%以下。如ch4浓度超过1.5%时,应停

35、止局扇运转,待全风压风流与回风流混合处ch4浓度及co2浓度降至1.5%以下时再断续点击局扇开关进行瓦斯排放。 4.局扇正常通风后,回风流与全风压风流混合处的ch4浓度及co2浓度,稳定在1%以下时,再检查工作面出风口风流中ch4及co2浓度,如高于1%继续排放,待稳定在1%以下,再由外向里逐步检查巷道回风流及工作面的ch4及co2浓度。只有回风流及工作面的ch4浓度低于1%,co2低于1.5%时,方可由指定人员依次由外向里逐台恢复供电系统,开始正常工作。 5.串联通风工作面,必须待工作面回风流与全风压风流混合处ch4浓度降至0.5%以下时,方可排放被串联工作面瓦斯。排放方法与措施同上 第四篇

36、:煤矿整改方案及措施整改方案及措施 一、整改要求 严格按照定措施、定时限、定资金、定预案、定责任人的“五定”原则,针对存在的问题及安全隐患,采取确实有效措施,进行全面整改,严格防范。同时要求各队、各班组对安全隐患必须本着快速、安全、优质、高效、限期的原则进行整改,确保矿井安全生产。如果发现对隐患整改采取消极态度、拖延或采取应付使整改质量无保证而导致发生事故的,将严厉追究有关人员的责任。 二、整改目的 1、完善安全“六大系统”,消除安全隐患,改善作业环境提升矿井安全状况。 2、提高全体员工的安全意识,消除“三违” 第五篇:XX县区超强煤矿停产整顿方案及措施XX县区超强煤矿停产整顿方案及措施 为认

37、真贯彻落实国务院关于进一步加强企业安全生产工作的通知(国发201023号)、省人民政府办公厅关于加强当前煤矿安全生产的通知(黔府办发201073号)文件精神。根据XX县区安监局关于煤矿企业停产停建通知(兴安监煤字201005号)、XX县区煤炭工业局关于久兴、兴富等煤矿停产停建整改的通知(兴煤通字201031号)文件要求。 结合本矿目前安全生产的现状,经矿务会研究,制定超强煤矿停产整顿方案及措施。 一、矿成立停产整顿隐患整改领导小组 组长由矿长张明仔但任,副组长由副矿长谭继桂、工程师肖诗兵担任。小组成员由副矿长洪选择、工程师唐贵勇、副矿长吴红色、谭小兵,安全员阳维家、罗江维、洪日升、杨关书、夏之

38、方、田大吉,机电班长陈奇、采购员吕剑军等十五人组成。 下设停产整顿办公室,办公室设在矿安全科,主任由工程师唐贵勇(兼),办公室负责主持停产整顿期间的日常工作。 二、工作目标 以上级文件精神为指导,坚持“安全第 一、预防为主、综合治理”的安全生产方针,开展自我隐患排查整改,真正改变我矿通风管理混乱局面,优化安全生产环境。使我矿逐步迈向安全质量标准化、正规化、规范化,确保安全生产,实现安全年。 三、小组成员职责与隐患整改工作步骤.职责 1.组长张明仔全面负责停产整顿期间,各项工作的总体安排布置,协调隐患整改具体实施,保证停产整顿、隐患整改顺利进行。兼抓综合防尘工作。 2.副组长谭继桂全面负责停产整

39、顿期间防治水工作及轨道下山维修加固工作。主抓劳力安排与组织。 3.副组长肖诗兵、唐贵勇全面负责停产整顿期间“一通三防”方面存在的安全隐患整改工作。具体抓好通风管理方面存在的安全隐患整改及各种图纸资料。 4.小组成员洪选择全面负责停产整顿期间,技改工程新井主、付井安全隐患的整改与落实。 5.小组成员吴红色全面负责停产整顿期间机电方面工作,重点抓好机电设备上架、电缆悬挂及机电方面隐患整改。 6.小组成员谭小兵全面负责停产整顿期间,运输和井下文明生产、井巷维修工作。 7.小组成员陈奇具体抓好机电隐患整改的实施。吕剑军全面负责停产整顿期间,一切物质供应,采购物资准时到位。 8.小组其他成员配合各小组在

40、停产整顿期间,通风、瓦检、安全监管工作。 .工作步骤 1.认真贯彻学习阶段,八月十七日至十八日两天,在矿集中 对全矿管理人员、井下作业人员组织学习,由矿长张明仔负责传达、贯彻国务院、省、州、市有关安全生产文件。深刻领会文件精神,牢固树立安全思想,对全矿管理人员、井下作业人员进行学习及考试,只有经考试合格方能上岗。 2.隐患排查自查阶段,八月十八日由矿长带队,小组成员全部参加。深入井下对全矿井下采、掘、机、运、通五大类进行全面自查,发现隐患按要求逐条整改落实。 3.隐患整改阶段,时间为十天,从八月十九日至二十八日,对自查的安全隐患,结合上级管理、监察部门对我矿检查的安全隐患,逐条对照落实整改。

41、4.隐患整改自查自纠,全矿进行自检初评阶段,时间为五天。对没有完全彻底整改好的隐患,继续整改好。迎接上级复查验收。 四、经我矿自检存在以下安全隐患.“一通三防”方面: 1.掘进工作面风量不足。 2.盲巷密闭不合格,漏风严重。 3.掘进工作面瓦斯探头不到位。 4.风门连锁装置失效,风门漏风严重。 5.井下瓦斯记录不完善,数据不真实。 6.通风系统漏风严重,通风混乱。 7.总回风巷部分地段,矸石堆积、断梁折腿严重,断面变小,造成通风困难。 .机电方面: 1.电缆悬挂混乱、不整齐,未按要求悬挂电缆。 2.斜井“一坡三挡”未正常使用。 3.机电设备接地保护装置不全,有些不符合要求。 4.部分电机设备未

42、按要求上架。 5.部分电机设备未挂牌板。 6.部分机电峒室未安置灭火器、防火沙,有些过期失效。.井巷工程质量方面: 1.井巷工程质量差,背棚背板不严。 2.轨道下山严重变形,断面窄小。 3.轨道下山至行人下山联络巷压力大,碹体裂口变形。 4.掘进巷道水沟不合要求,巷道积水严重。 5.主平硐水沟不畅通,排水时巷道积水严重。.运输方面: 1.内主斜井轨道变形,经常倒车,影响安全生产。 2.主平硐推车人员,有不带刹车放飞车现象。 五、按个人的职责在规定时间内整改落实到位,责任具体到人。 具体见:超强煤矿自查自纠整改表(附后) 六、安全措施 1.认真贯彻学习上级有关安全生产的文件,深刻领会文件精神,对

43、全矿管理人员,井下各工种作业人员进行安全培训,经考 试合格才能上岗。 2.严格按照煤炭法、矿山安全法和煤矿安全监察条例、煤矿安全规程及本矿作业规程或安全技术措施作业。 3.加强职工的安全技术培训,严格煤矿特殊工种培训和按时复训,严禁无证上岗。新工人入矿先经培训后,经考试合格方能上岗。 4.在停产整顿期间,严格按照上级要求,做到整改措施、责任、资金、时限和应急预案五到位。 5.坚决执行“安全第一,预防为主,综合治理”的安全生产方针,以人为本,人命为天,切实把安全隐患整改好。 6.在停产期间,对各维修巷道严格按照维修安全技术措施作业。 7.搞好“一通三防”工作,加强各整改巷道的通风和瓦斯检查,严禁无风、微风和瓦斯超限作业。 8.加强总回风巷、轨道下山、1520联络平巷维修的顶板管理,严格执行“敲邦问顶”制度。 9.加强对机电、运输的安全监管,严格按照煤矿安全规程搞好机电运输,确保停产整顿时限内的安全。 10.领导小组成员深入现场整改,加强整改现场的监督和指导,搞好隐患整改工作。杜绝违章指挥、违章作业与冒险蛮干,确保安全生产。 11.领导小组各整改负责人,严律职守,各司其职,严格按 照整改期限的规定时间完成整改,坚决做到谁整改谁负责。杜绝在停产整顿时期内出现任何工伤事故。 XX县区超强煤矿二0一0年八月十九日

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
