收藏 分销(赏)

砼空心砖砌体.doc

上传人:xrp****65 文档编号:6545766 上传时间:2024-12-12 格式:DOC 页数:5 大小:55.50KB 下载积分:10 金币
下载 相关 举报
砼空心砖砌体.doc_第1页
第1页 / 共5页
砼空心砖砌体.doc_第2页
第2页 / 共5页


点击查看更多>>
资源描述

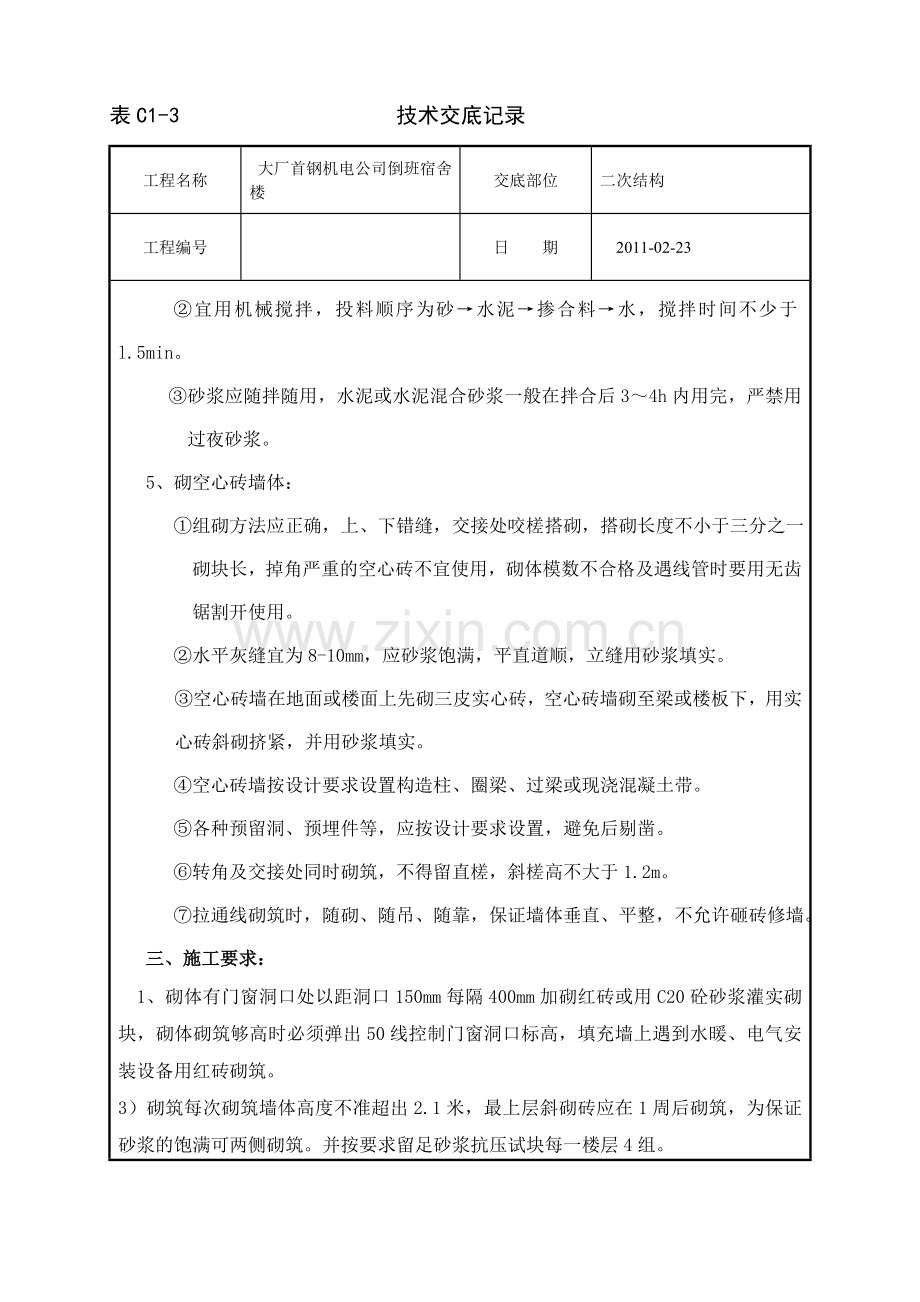

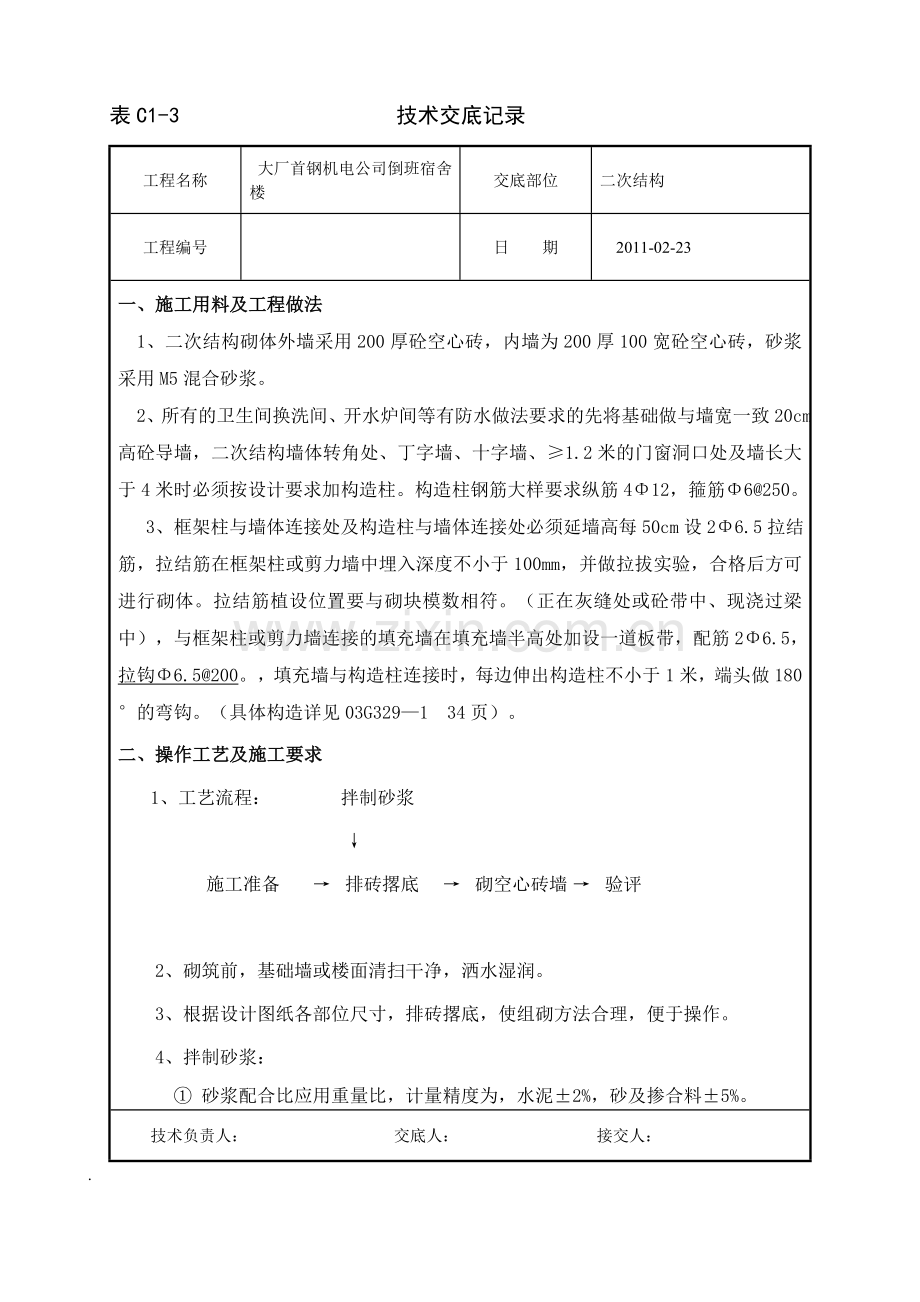

表C1-3 技术交底记录 工程名称 大厂首钢机电公司倒班宿舍楼 交底部位 二次结构 工程编号 日 期 2011-02-23 一、施工用料及工程做法 1、二次结构砌体外墙采用200厚砼空心砖,内墙为200厚100宽砼空心砖,砂浆采用M5混合砂浆。 2、所有的卫生间换洗间、开水炉间等有防水做法要求的先将基础做与墙宽一致20cm高砼导墙,二次结构墙体转角处、丁字墙、十字墙、≥1.2米的门窗洞口处及墙长大于4米时必须按设计要求加构造柱。构造柱钢筋大样要求纵筋4Φ12,箍筋Φ6@250。 3、框架柱与墙体连接处及构造柱与墙体连接处必须延墙高每50cm设2Φ6.5拉结筋,拉结筋在框架柱或剪力墙中埋入深度不小于100mm,并做拉拔实验,合格后方可进行砌体。拉结筋植设位置要与砌块模数相符。(正在灰缝处或砼带中、现浇过梁中),与框架柱或剪力墙连接的填充墙在填充墙半高处加设一道板带,配筋2Φ6.5,拉钩Φ6.5@200。,填充墙与构造柱连接时,每边伸出构造柱不小于1米,端头做180°的弯钩。(具体构造详见03G329—1 34页)。 二、操作工艺及施工要求 1、工艺流程: 拌制砂浆 ↓ 施工准备 → 排砖撂底 → 砌空心砖墙 → 验评 2、砌筑前,基础墙或楼面清扫干净,洒水湿润。 3、根据设计图纸各部位尺寸,排砖撂底,使组砌方法合理,便于操作。 4、拌制砂浆: ① 砂浆配合比应用重量比,计量精度为,水泥±2%,砂及掺合料±5%。 技术负责人: 交底人: 接交人: . 工程名称 大厂首钢机电公司倒班宿舍楼 交底部位 二次结构 工程编号 日 期 2011-02-23 ②宜用机械搅拌,投料顺序为砂→水泥→掺合料→水,搅拌时间不少于l.5min。 ③砂浆应随拌随用,水泥或水泥混合砂浆一般在拌合后3~4h内用完,严禁用过夜砂浆。 5、砌空心砖墙体: ①组砌方法应正确,上、下错缝,交接处咬槎搭砌,搭砌长度不小于三分之一砌块长,掉角严重的空心砖不宜使用,砌体模数不合格及遇线管时要用无齿锯割开使用。 ②水平灰缝宜为8-10mm,应砂浆饱满,平直道顺,立缝用砂浆填实。 ③空心砖墙在地面或楼面上先砌三皮实心砖,空心砖墙砌至梁或楼板下,用实心砖斜砌挤紧,并用砂浆填实。 ④空心砖墙按设计要求设置构造柱、圈梁、过梁或现浇混凝土带。 ⑤各种预留洞、预埋件等,应按设计要求设置,避免后剔凿。 ⑥转角及交接处同时砌筑,不得留直槎,斜槎高不大于1.2m。 ⑦拉通线砌筑时,随砌、随吊、随靠,保证墙体垂直、平整,不允许砸砖修墙。 三、施工要求: 1、砌体有门窗洞口处以距洞口150mm每隔400mm加砌红砖或用C20砼砂浆灌实砌块,砌体砌筑够高时必须弹出50线控制门窗洞口标高,填充墙上遇到水暖、电气安装设备用红砖砌筑。 3)砌筑每次砌筑墙体高度不准超出2.1米,最上层斜砌砖应在1周后砌筑,为保证砂浆的饱满可两侧砌筑。并按要求留足砂浆抗压试块每一楼层4组。 技术负责人: 交底人: 接交人: . 工程名称 大厂首钢机电公司倒班宿舍楼 交底部位 二次结构 工程编号 日 期 2011-02-23 2、砌筑时预留洞口处两端无构造柱时使用预制过梁搁置尺寸每边不小于250mm。砌体长度小于300mm时用砼抱框代替,填充墙长度大于等于4米时加设砼构造柱。填充墙长度大于5米时,过梁与构造柱时改为现浇,具体过梁尺寸见建筑说明。墙顶与梁(板)(详见结构图说明) 四、质量要求: 填充墙一般尺寸允许偏差 轴线位移 ±5mm 垂直度 5mm 表面平整度 5mm 门窗洞口高、洞口垂直度 ±5mm 外墙上、下窗口偏移 ±10mm 砂浆饱满度要求大于等于80℅,不得有透明缝、暗缝、假缝。 五、文明施工要求 1、砌筑墙体要求表面干净、观感好。 2、要做到活完、料尽、脚下清。 3、当日搅拌的砂浆必须用尽、及时清理落地灰,过筛后重新搅拌方可二次使用。 4、剩余碎砌块、垃圾分类堆放,运至项目部指定的地点。 技术负责人: 交底人: 接交人: . 工程名称 大厂首钢机电公司倒班宿舍楼 交底部位 二次结构 工程编号 日 期 2011-02-23 六、砼构造柱支模采用多层板加枋楞材料,坚固采用方扣螺栓锁紧,间距不大于50-60cm,最下一边距地面不超过15cm,有砼导墙处在25cm支6cm原砼板带,哥采用Ф8钢筋制造的卡具来固定,其间距不大于50cm,所有的门作洞口及板带模板支设前必须墙体上先弹好50施工线(控制水平标高用)。 七、砼质量要求: 1)砼与墙体接茬处要平整,无涨模现象。 2)浇注砼前先用水湿润一下木筋模板,防止柱砼烂根、上墙体接茬部位裂缝等。 3)不因支模或浇注砼时将墙体造成变形或损坏现象。 4)预制过梁与搁置尺寸要均匀一至,梁与墙铺要均匀严密。 5)无露筋现象。 技术负责人: 交底人: 接交人:
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
