1、PVC板吊顶工程技术交底1.材料准备PVC板、30*50木龙骨、25*25木龙骨、铝压缝条、吊杆、膨胀螺栓、圆钉2.机具准备 电锯、无齿锯、射钉枪、手锯、手刨子、钳子、螺丝刀、搬子、壁纸刀、方尺、钢尺、钢水平尺等。3.作业条件3.1安装完顶棚内的各种管线及通风道,确定好灯位、通风口及各种露明孔口位置。3.2各种材料全部配套备齐。3.3PVC板安装前应做完墙、地湿作业工程项目。3.4搭好顶棚施工操作平台架子。3.5对木龙骨进行了防腐处理。4.操作工艺弹线安装主龙骨吊环安装30*50木龙骨安装25*25木龙骨刷防锈漆封PVC板5. 操作方法 5.1弹线:根据楼层标高水平线,用尺竖向量至顶棚设计标高

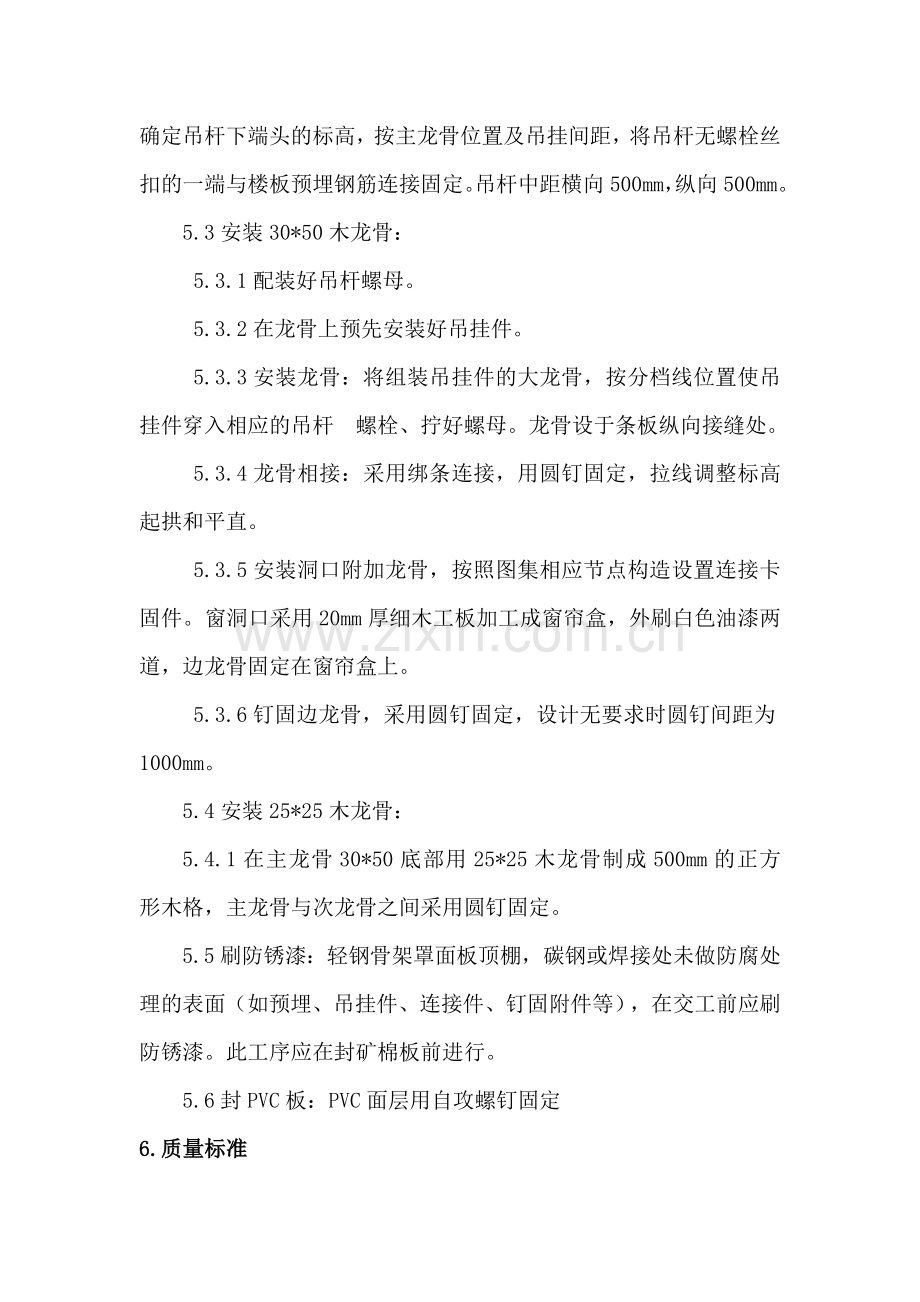

2、:3层:3m;4-5层2.6m,沿墙、柱四周弹顶棚标高水平线,并沿顶棚的标高水平线,在墙上划好龙骨分档位置线。 5.2安装主龙骨吊杆:在弹好顶棚标高水平线及龙骨位置线后,确定吊杆下端头的标高,按主龙骨位置及吊挂间距,将吊杆无螺栓丝扣的一端与楼板预埋钢筋连接固定。吊杆中距横向500mm,纵向500mm。 5.3安装30*50木龙骨: 5.3.1配装好吊杆螺母。 5.3.2在龙骨上预先安装好吊挂件。 5.3.3安装龙骨:将组装吊挂件的大龙骨,按分档线位置使吊挂件穿入相应的吊杆 螺栓、拧好螺母。龙骨设于条板纵向接缝处。 5.3.4龙骨相接:采用绑条连接,用圆钉固定,拉线调整标高起拱和平直。 5.3.
3、5安装洞口附加龙骨,按照图集相应节点构造设置连接卡固件。窗洞口采用20mm厚细木工板加工成窗帘盒,外刷白色油漆两道,边龙骨固定在窗帘盒上。 5.3.6钉固边龙骨,采用圆钉固定,设计无要求时圆钉间距为1000mm。5.4安装25*25木龙骨:5.4.1在主龙骨30*50底部用25*25木龙骨制成500mm的正方形木格,主龙骨与次龙骨之间采用圆钉固定。5.5刷防锈漆:轻钢骨架罩面板顶棚,碳钢或焊接处未做防腐处理的表面(如预埋、吊挂件、连接件、钉固附件等),在交工前应刷防锈漆。此工序应在封矿棉板前进行。5.6封PVC板:PVC面层用自攻螺钉固定6.质量标准6.1木龙骨和罩面板的材质、品种、式样、规格
4、应符合设计要求。6.2木龙骨的吊杆,龙骨安装必须位置正确,连接牢固,无松动。6.3 PVC板应无脱层、翘曲、折裂、缺棱掉角等缺陷,安装必须牢固。6.4整面木龙骨应顺直、无弯曲、无变形;吊挂件、连接件应符合产品组合的要求。6.5 PVC板表面平正、洁净、颜色一致,无污染等缺陷。6.6 PVC板接缝形式符合设计要求,拉缝和压条宽窄一致,平直、整齐,接缝应严密。6.7木龙骨必须进行防腐处理。PVC罩面板顶棚允许偏差项类项目允许偏差(mm)检验方法面板1龙 骨龙骨间距2尺量检查2龙骨平直2尺量检查3起拱高度+10短向跨度1/200拉线尺量4龙骨四周水平+5尺量检查5罩面板表面平整32m靠尺检查6接缝平
5、直3拉5m线检查7接缝高低1用直尺和塞尺子检查8顶棚四周水平+5拉线检查9压条压条平直3拉5m线检查10压条间距2尺量检查7.成品保护7.1木龙骨及罩面板安装应注意保护顶棚内各种管线。木龙骨的吊杆、龙骨不准固定在通风管道及其他设备件上。 7.2木龙骨、罩面板及其他吊顶材料在入场存放、使用过程中应严格管理,保证不变形。 7.3施工顶棚部位己安装门窗,已施工完毕的地面、墙面、窗台等应注意保护,防止污损。 7.4已装木龙骨不得上人踩踏;其他工种吊挂件,不得吊于轻钢骨架上。 7.5为了保护成品,罩面板安装必须在棚内管道、试水、保温等一切工序全部验收后进行。8.应注意的质量问题8.1吊顶不平:原因在于主龙骨安装时吊杆调平不认真,造成各吊杆点的标高不一致。施工时应检查各吊点的紧挂程度,并拉通线检查标高与平整度是否符合设计和施工规范要求。 8.2主龙骨局部节点构造不合理:在留洞、灯具口、通风口等处,应按图相应节点构造设置龙骨及连接件,使构造符合设计要求。 8.3主龙骨吊固不牢:顶棚的木骨架应吊在主体结构上,并应拧紧吊杆螺母以控制固定设计标高;顶棚内的管线、设备件不得吊固在木骨架上。 8.4罩面板分块间隙缝不直:施工时注意板块规格,拉线找正,安装固定时保证平整对直。 8.5压缝条、压边条不严密平直:施工时应拉线,对正后固定、压粘。
