1、 沁阳市华美有限公司投标文件花岗岩防腐施工方案一、编制依据:1. GB5021202建筑防腐蚀工程施工及验收规范2. HGJ22991 工业设备、管道防腐蚀施工及验收规范3. GB502091995耐酸砖建筑地面工程施工验收规范二、施工工艺:基体修整烘干处理 中间检查防渗层施工 中间检查块材清理花岗岩铺砌 中间检查固化处理交工验收三、施工及操作要求:1、基础修整1.1对原有防腐层采用人工或机械方式进行清除,要求施工操作中保证花岗岩块材和地坪的完整性,不得因人为原因对块材和水泥地坪造成损坏。1.2清修后的基础表面不得有浮灰、水泥渣、疏松、下陷、裂缝等其它明显的缺陷。1.3对原防腐层缺陷,已被介质

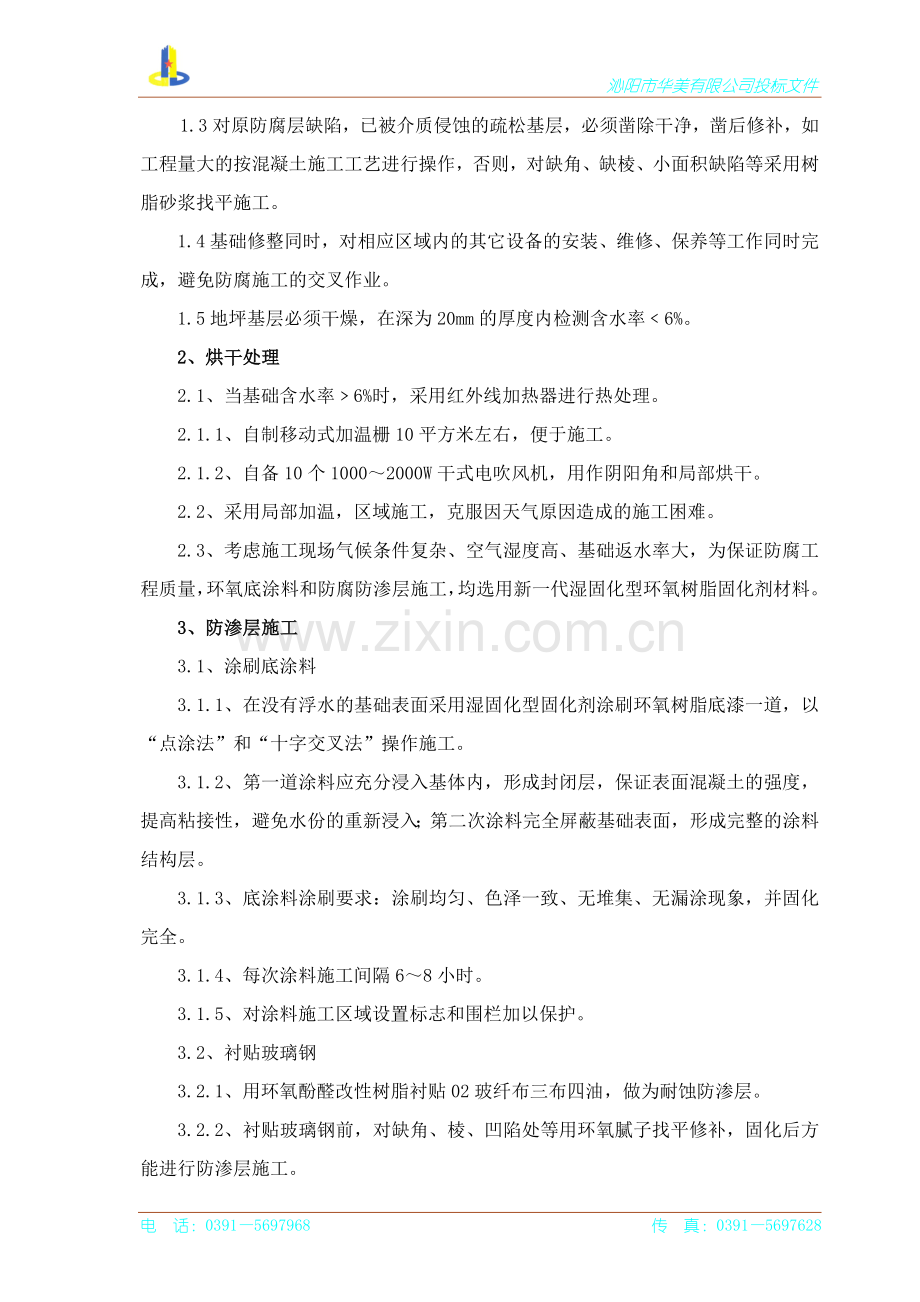

2、侵蚀的疏松基层,必须凿除干净,凿后修补,如工程量大的按混凝土施工工艺进行操作,否则,对缺角、缺棱、小面积缺陷等采用树脂砂浆找平施工。1.4基础修整同时,对相应区域内的其它设备的安装、维修、保养等工作同时完成,避免防腐施工的交叉作业。1.5地坪基层必须干燥,在深为20mm的厚度内检测含水率6%。2、烘干处理2.1、当基础含水率6%时,采用红外线加热器进行热处理。2.1.1、自制移动式加温栅10平方米左右,便于施工。2.1.2、自备10个10002000W干式电吹风机,用作阴阳角和局部烘干。2.2、采用局部加温,区域施工,克服因天气原因造成的施工困难。2.3、考虑施工现场气候条件复杂、空气湿度高、
3、基础返水率大,为保证防腐工程质量,环氧底涂料和防腐防渗层施工,均选用新一代湿固化型环氧树脂固化剂材料。3、防渗层施工3.1、涂刷底涂料3.1.1、在没有浮水的基础表面采用湿固化型固化剂涂刷环氧树脂底漆一道,以“点涂法”和“十字交叉法”操作施工。3.1.2、第一道涂料应充分浸入基体内,形成封闭层,保证表面混凝土的强度,提高粘接性,避免水份的重新浸入;第二次涂料完全屏蔽基础表面,形成完整的涂料结构层。3.1.3、底涂料涂刷要求:涂刷均匀、色泽一致、无堆集、无漏涂现象,并固化完全。3.1.4、每次涂料施工间隔68小时。3.1.5、对涂料施工区域设置标志和围栏加以保护。3.2、衬贴玻璃钢 3.2.1、
4、用环氧酚醛改性树脂衬贴02玻纤布三布四油,做为耐蚀防渗层。3.2.2、衬贴玻璃钢前,对缺角、棱、凹陷处等用环氧腻子找平修补,固化后方能进行防渗层施工。3.2.3、玻璃钢衬贴,同层布搭接宽度3050mm,上下两层布的接缝应错开,错开距离是布幅宽的1/21/3,阴阳处增加一至二层布。3.2.4、防渗层施工要求,不得有毛刺、脱边、泛白、空泡、离层、胶液漏涂、堆集、流淌等现象并固化完全。3.3、涂刷面料3.3.1、用环氧酚醛改性树脂在合格的玻璃钢层上涂刷两道面料。3.3.2、每一道胶料固化后方能涂下道面料,并在第二道胶料施工的同时,均匀稀撒一层粒径为0.71.2mm的石英砂,提高和保证防渗层和衬砌胶泥
5、的粘接性。4、块材清理4.1、用于衬砌的花岗岩块材表面必须洁净。4.2、块材表面的浮灰、废胶泥块等附着物用砂轮、钢丝刷、吸尘器等人工和机械清理。4.3、已被介质或油污污染的块材表面采用溶剂、洗涤剂、碱水等清清处理,并凉干。4.4、潮湿、雨水冲溅过的花岗岩应凉干或烘干处理。4.5、不同形状、规格和特殊异形块材进行分别标识存放保管。5、花岗岩铺砌5.1、花岗岩铺砌采用水玻璃胶泥铺砌,环氧胶泥勾缝的施工工艺。5.2、花岗岩铺砌采用座浆法操作施工。5.2.1、铺设45mm厚的水玻璃胶泥,然后将选好的花岗岩距离前排块材各4,在放线的防渗层表面预设位置上,放下,用力捺并向前推,再用铁锤轻轻敲击振动,使胶泥
6、溢出,就位。达到块材底部胶泥密实,上部平整,灰缝合适。5.2.2、铺砌顺序由高往低、先地沟后地面、踢脚、墙裙、挡水墙。5.2.3、平面铺砌不得出现十字通缝,立面铺砌可留水平缝。5.2.4、铺砌中,平面和立面交角时,阴角立面块材应压住平面块材,阳角平面块应压住立面块材。当多层块材施工时,阴阳角立面和平面块材应相互交错。5.2.5、铺砌时块与块灰缝4mm,结合缝厚度810mm,铺砌层的平整度用2m直尺检查空隙8mm,相邻块材间的高差3mm。5.3、花岗岩块材勾缝5.3.1、用水玻璃胶泥初次沟缝810mm。5.3.2、待完全固化后,用压缩空气将缝内的杂物清理干净。5.3.3、随即涂刷环氧胶料。5.3
7、.4、胶料固化后进行环氧勾缝。要求勾缝的胶泥密实、饱满、固化完全。5.4、固化处理5.4.1、防腐层每道工艺施工完成,都必须固化后,方能进行下道工艺施工。5.4.2、设置防风、防水、防潮、防风沙等措施,当自然环境不能保证正常施工时,可采取加温固化,提高环境温度,保证工程质量。5.4.3、勾缝前用40%H2SO4每812小时酸化处理一次,共处理3次。5.5、检验5.5.1、花岗岩板材符合设计技术要求。5.5.2、灰缝应饱满密实、粘接牢固,没有裂纹、起鼓现象。5.5.3、坡度、平整度、灰缝距离符合规定要求。5.5.4、施工资料、材料证明具备。经现场验收合格后办理交工证明书。电 话:03915697968 传 真:03915697628
