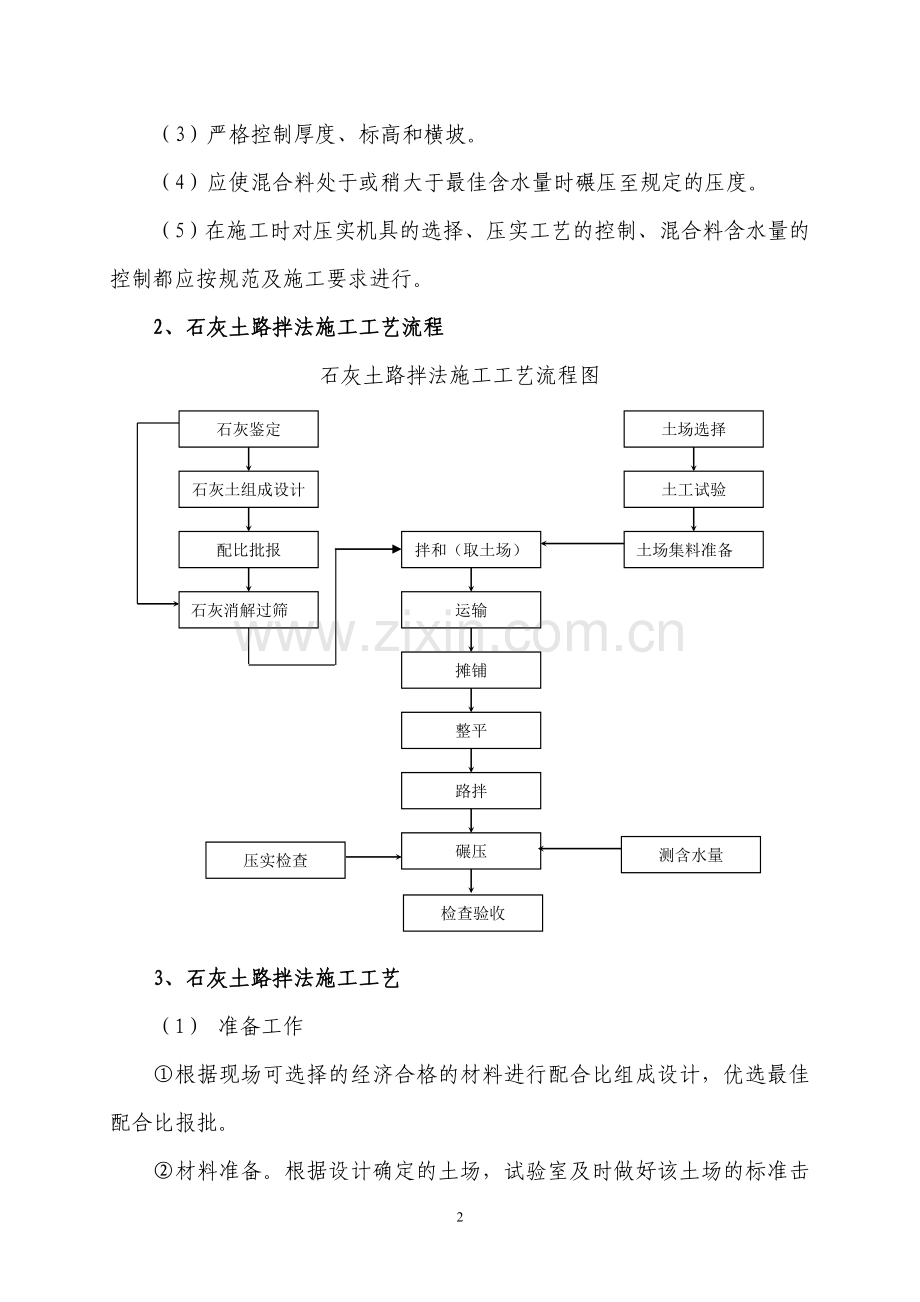

石灰土路基填筑施工方案 一、编制说明 根据设计要求,对高液限土或膨胀土路堑开挖的土方,液限W>70%的高液限土及膨胀土不得用于路基填筑,直接废弃。液限≤70%的高液限土及弱至中等膨胀土经掺灰处理后可用于填筑路基。路堤底部50cm填筑微风化~新鲜碎石或石渣,以防毛细水上升侵蚀路基,边部采用符合路基填筑要求的粘性土包边,包边厚度为2m。 掺灰时,应将粉碎后16mm粒径的土块控制在15%以内,以增强改性效果。若为膨胀土,当Ip<28时,掺灰4%;当Ip≥28时,掺灰6%。若为高液限土,掺灰4%。 为优质、高效的搞好石灰土施工,确保石灰土施工得以顺利进行,编制本施工方案指导施工。 二、施工方案 本合同段的石灰土施工主要采用路拌法进行施工。因本合同段石灰土数量较小,故未针对石灰土填筑进行工艺性试验,石灰土路基填筑施工工艺主要参考土方路基试验段施工工艺。 1、施工的一般要求 石灰土较适合在春末和夏季组织施工,气温在5℃以上,尽量避免在低温不利季节施工。在施工时应遵循以下规定。 (1)细粒土宜尽可能的粉碎,土块最大粒径不应大于15mm。 (2)配料必须准确,拌和应均匀。 (3)严格控制厚度、标高和横坡。 (4)应使混合料处于或稍大于最佳含水量时碾压至规定的压度。 (5)在施工时对压实机具的选择、压实工艺的控制、混合料含水量的控制都应按规范及施工要求进行。 2、石灰土路拌法施工工艺流程 石灰土路拌法施工工艺流程图 石灰鉴定 石灰土组成设计 配比批报 拌和(取土场) 压实检查 土场集料准备 土工试验 土场选择 检查验收 石灰消解过筛 运输 摊铺 整平 路拌 碾压 测含水量 3、石灰土路拌法施工工艺 (1) 准备工作 ①根据现场可选择的经济合格的材料进行配合比组成设计,优选最佳配合比报批。 ②材料准备。根据设计确定的土场,试验室及时做好该土场的标准击实试验。作好取土的准备,将合格石灰进场并在使用前不少于7d进行消解,必要时过1cm筛。 (2)掺灰 掺灰在取土场进行,取土场必须经过清表、平整,根据取土深度和每车石灰的重量画好方格,每格卸一车料,然后拌和遍数不小于2遍,搅拌均匀后堆起闷料不少于1~2d天,经项目部试验室检测灰剂量,合格后方可使用。随拌随用,并做好防雨防护。 (3)运输 采用自卸汽车将已拌好的料运输到施工现场,若运距远,气温高,则车上的混合料应加以覆盖,以防水分过多蒸发。 (4)拌和 稳定土拌和采用路拌机拌和,拌和遍数在两遍以上。第一遍不宜翻拌到底,应留2~3cm,以防止石灰下沉集中,在底部翻拌不上来,形成灰夹层;第二遍翻拌时,一定要翻拌到底,并对下层略有破坏,宜1cm左右。这样既能消除夹层素土,又能使上下两层结合更好。翻拌过程中,应跟人随拌和机随时检查翻拌深度是否满足要求。翻拌两遍后,应检查含灰量,如果含灰量满足要求,混合料色泽均匀一致,没有灰条、灰团和花面,没有粗细颗粒“窝或带” 就算拌和合格,否则应以旋耕或铧犁配合作业,或者补灰,或者补水后再用拌和机翻拌至满足要求为止。 在拌和的过程中,及时检查含水量,用喷管式洒水车补充洒水,使混合料的含水量等于或略大于最佳值(视土类而定可大于1%左右),洒水车不应在正进行拌和的以及当天计划拌和的路段上调头和停留,以防局部水量过大。拌和机械应紧跟在洒水车后面进行拌和。 (5)碾压 整形后,经检查厚度、横坡、平整度、含水量、含灰量均符合要求后,即可进行碾压。在施工碾压时为了保证能压稳而不起皮,灰土层不宜小于10cm,为便于拌和均匀和碾压密实,用12~15t压路机碾压时,厚度不宜大于15cm。用15~20t压路机碾压时,压实厚度应大于20cm,且采用先轻型后重型压路机碾压。碾压采用振动压路机作业。其压实工艺如下:先用振动压路机不开振排压一遍,然后用振动压路机弱振压1遍,接下来用光轮压路机强震3~6遍,最后在静压1遍。达到表面无轮迹,无软弹后及时按频率检测压实度,达到要求时停压;否则继续压实至达到规定为止。碾压时,直线段由两侧路肩向中心碾压,平曲线由内向外侧路肩进行碾压;振动压路机重叠1/3轮宽;静压速度3~4km/h,振动压路机振压速度2.0~3.0km/h。碾压后的压实度应符合规范及设计要求。同日施工的两工作段衔接处采用搭接。前段拌和整平后,留5~8m不进行碾压,待后段施工时一起进行拌和碾压。 (6)整修 路基整修应严格按照设计结构尺寸进行,对于加宽部分应在整修阶段人工挂线清刷夯拍。 (7)养护及交通管制 分层施工时,下层石灰土碾压完成后,可立即铺筑上一层石灰土,填料在3天内不得受水浸泡。养生期不少于7天,养生期除洒水车外,应封闭交通。若采用覆盖措施,不能完全封闭交通时,应限制车速不超过15km/h,禁止重型卡车通行。 三、石灰土冬季施工 1、改善土质 石灰土的缩裂性质与用土的粘性有关,用土愈粘则缩裂愈严重,故应采用粘性较小的土,或在粘性土中掺入砂性土、粉煤灰等,以降低土的塑性指数。 2、控制压实含水量 在大于最佳含水量下压实的石灰土,具有较大的缩裂性质,故石灰土应在含水量不大于(最好小于)最佳含水量下压实。当石灰土的含水量为最佳含水量的0.9时,对施工压实并不造成困难,还能改善石灰土的缩裂性质。 四、石灰土施工过程中主要应控制的重点环节及注意的问题 1、 石灰的消解 石灰应选用标准规定的Ш级以上的生石灰(块灰)。石灰在消解时应注意以下四点: (1)消解时用水量为石灰重量的60%~80%,要充分消解,以不能过湿成团为度,消解后要保持一定湿度,以不飞扬为度。 (2)生石灰中有过火生石灰或欠火生石灰,过火生石灰消解很慢,在石灰土已硬化后,过火的石灰颗粒才能逐渐消解,体积膨胀会引起灰土隆起开裂;为消除这一危害,一定要提前7d消解;欠火生石灰不能全部消解,在石灰使用前一定要过1cm的筛把未消解的筛除。 (3)如果是镁石灰,不宜消解,一定要延长消解时间,加水速度应缓慢,陆续加入,以润湿为主,一定不可用水浸泡,消解时宜提前10d。 2、土的选择 在进行配合比组成设计时,一定要根据工程的实际情况对土进行试验并选择,以达到经济合理。 3、石灰土拌和要均匀 一定要把土块破碎到规定的粒径范围。只有充分得到破碎的土才能拌和均匀。 4、石灰土的开裂与龟裂防治 用塑性指数高的土做灰土最容易干裂。在施工中应加以防治,其主要措施有: (1)选择塑指较低的土。 (2)一定要使用高塑性土时,采用两次掺灰法进行施工使土得到充分破碎。 (3)严格控制含水量,一定要在最佳含水量以下,在接近最佳含水量时碾压成型。 (4)加强前期的养护,别让灰土失水过快,可能的情况下尽早进行上层覆盖施工。 5、石灰土坑洼、起皮、弹簧的防治 (1)石灰土出现坑洼、起皮、弹簧的原因 ①压路机碾压次数过多,时间过长,灰土上下层含水量程度不同,剪切破坏形成两层皮。 ②表面过湿,碾压过早造成粘轮,将灰土表层带起。 ③灰土中加有土块、石块,平地机刮平时带成沟槽。 ④灰土的弹簧是由于含水量控制不严而造成的,含水量过大造成湿弹,过小造成干裂。 (2)防治措施 ①灰土使用的石灰一定要过1cm的筛,筛除未能消解的石灰块。 ②灰土最后一次拌和前,试验人员及检测人员及时检测含水量,根据施工季节、施工气温及气象情况控制好含水量。 ③碾压应按试验规定的机械组合压实程序和遍数进行,不能少压,也不能多压。 五、石灰土的压实度、强度控制 石灰土的压实度、强度是决定石灰土质量的两个重要指标,控制好这两个指标,是保证石灰土质量的关键。 1、石灰土的压实度控制 石灰土的压实度取决于压实机具、压实工艺及灰土混合料的均匀性。要控制好压实度应注意以下几点: (1)在同一施工段选用同一土质,并对原土样取样做标准击实试验,采用有代表性的标准干密度来确定压实度。 (2)控制布灰均匀性和拌和均匀性。 (3)一定要控制好碾压时的含水量。 (4)碾压设备一定要配套,控制好压实工艺。 2、 石灰土强度控制 (1)选择合格的、尽可能好的土,塑指在12~18之间。如果塑指较低或较高时,在施工中要做一些特殊处理。 (2)选择符合质量要求的石灰,并充分消解过筛,其钙镁含量应达到Ш级以上。 (3)施工中把好拌和均匀关,控制好碾压含水量和碾压程序与工艺,保证压实度达到要求,施工保证有良好的拌和设备及性能良好又配套的压实机具。 (4)石灰土强度的增长与施工环境温度、湿度有关,尽可能安排在4~10月施工,尽量避免低温不利季节施工。 8
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
