收藏 分销(赏)

主厂房垫层施工方案.doc

上传人:xrp****65 文档编号:6342550 上传时间:2024-12-06 格式:DOC 页数:5 大小:49.50KB
下载 相关 举报

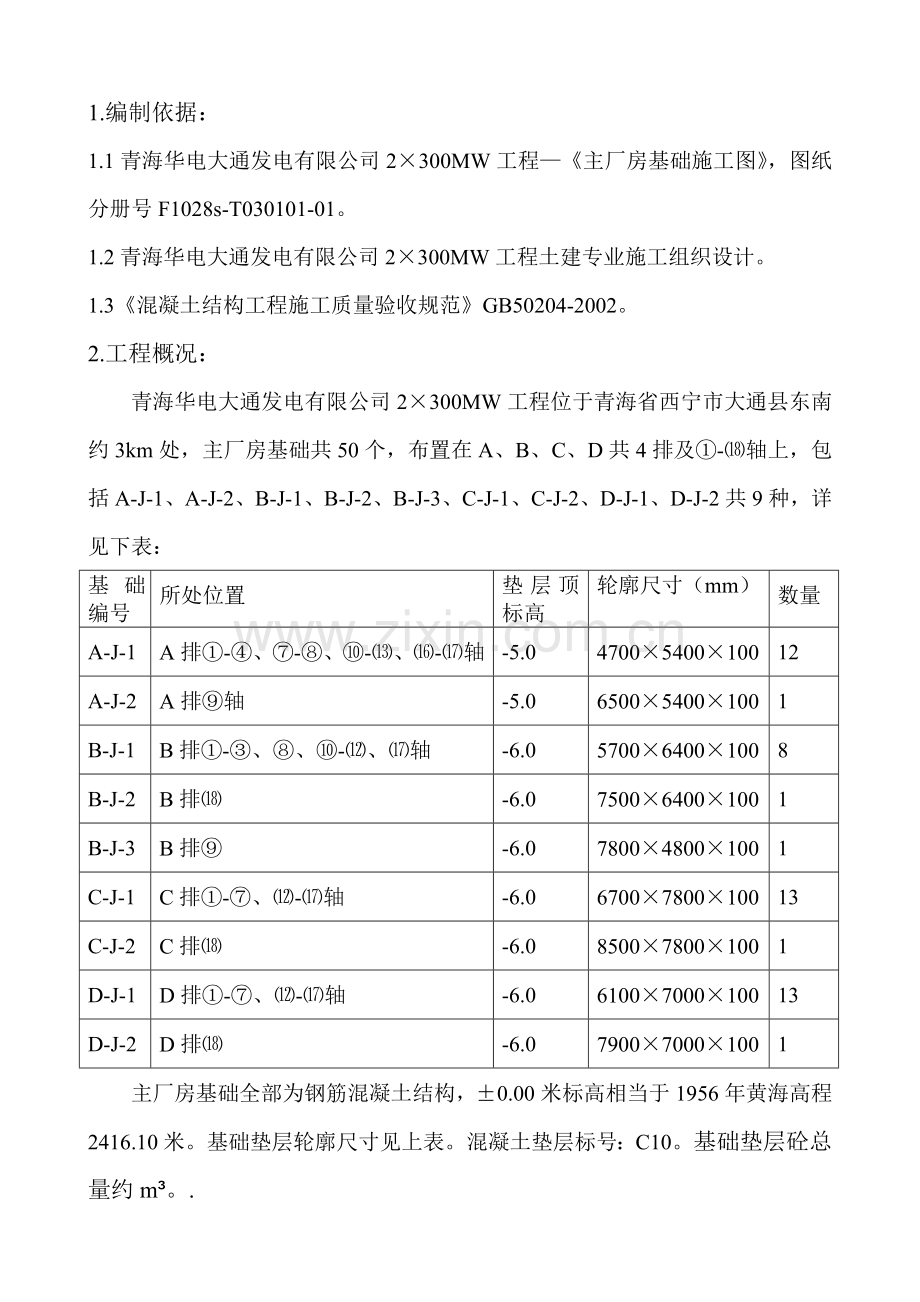

主厂房垫层施工方案.doc_第1页
第1页 / 共5页
主厂房垫层施工方案.doc_第2页
第2页 / 共5页
点击查看更多>>
资源描述
1.编制依据: 1.1青海华电大通发电有限公司2×300MW工程—《主厂房基础施工图》,图纸分册号F1028s-T030101-01。 1.2青海华电大通发电有限公司2×300MW工程土建专业施工组织设计。 1.3《混凝土结构工程施工质量验收规范》GB50204-2002。 2.工程概况: 青海华电大通发电有限公司2×300MW工程位于青海省西宁市大通县东南约3km处,主厂房基础共50个,布置在A、B、C、D共4排及①-⒅轴上,包括A-J-1、A-J-2、B-J-1、B-J-2、B-J-3、C-J-1、C-J-2、D-J-1、D-J-2共9种,详见下表: 基础编号 所处位置 垫层顶标高 轮廓尺寸(mm) 数量 A-J-1 A排①-④、⑦-⑧、⑩-⒀、⒃-⒄轴 -5.0 4700×5400×100 12 A-J-2 A排⑨轴 -5.0 6500×5400×100 1 B-J-1 B排①-③、⑧、⑩-⑿、⒄轴 -6.0 5700×6400×100 8 B-J-2 B排⒅ -6.0 7500×6400×100 1 B-J-3 B排⑨ -6.0 7800×4800×100 1 C-J-1 C排①-⑦、⑿-⒄轴 -6.0 6700×7800×100 13 C-J-2 C排⒅ -6.0 8500×7800×100 1 D-J-1 D排①-⑦、⑿-⒄轴 -6.0 6100×7000×100 13 D-J-2 D排⒅ -6.0 7900×7000×100 1 主厂房基础全部为钢筋混凝土结构,±0.00米标高相当于1956年黄海高程2416.10米。基础垫层轮廓尺寸见上表。混凝土垫层标号:C10。基础垫层砼总量约m³。. 3.施工要点: 3.1二次开挖:第一次土方施工采用机械开挖,坑底预留50cm厚松散卵石层(-4.50米),垫层施工前,采用人工二次开挖,人工修整尽可能一次成活,少扰动原土层。 3.2轴线标高控制:施工场地地势低洼,根据厂区控制网在基坑内作出若干临时控制点作为控制人工开挖位置、标高的控制。临时控制点的做法在场地四周做控制桩,木桩上设一寸小钢钉定位,木桩周围用砼维护进行保护。 3.3. 测量放线:根据临时控制桩,由测量人员用经纬仪冲出几条正交轴线作为以后施工放线基准线。现场施工人员,根据放线要求,轴线加密,分别尺量翻出各条轴线,放出各基础垫层。 3.4模板支设:结合二次人工开挖,基坑开挖尺寸控制与垫层尺寸相同或稍大,不考虑模板支设,直接用基坑侧壁作为模板。保证基础外放尺寸不小于100cm。对于垫层标高控制,采用每m2布置一个钢筋桩头,在模板范围内均匀布置。为确保垫层顶面平整,在钢筋桩部位贴饼并冲筋,便于收面拖平。 浇筑砼前,检查基坑是否偏移及尺寸是否满足设计要求等,经检查合格后,方可进行浇筑。 3.5砼浇筑:砼由搅拌站供应,采用罐送砼,小翻斗车配合运输,人工铺设整平。振动棒震捣密实,保证原浆出现为止,用刮尺按冲筋拖平,木夯搓两遍拍实、压平。待砼初凝后,白天可浇水养护,塑料薄膜随后覆盖,用草帘覆盖两层。 3.6砼浇筑顺序:从固定端开始浇筑垫层,向扩建端依次进行,浇筑依次为D排→C排→B排→A排,罐车沿汽机间行驶,翻斗车配合将砼运至基坑位置,倒在基坑旁铁皮或竹胶板上,用铁锨入模,不能用翻斗车直接入模。 4.质量措施及质量标准 4.1坚持“上道工序未检查验收合格,不准进入下道工序”的原则。 4.2砼现场浇捣设专人负责,做到整齐有序。 4.3搅拌站要专人严控配合比、水灰比,未经试验室同意,任何人不得以任何理由随意加水,修正配合比。 4.4砼浇筑完后,及时收面,一定要二次抹压。初凝后,塑料膜及时覆盖,谨防表面裂缝。 4.5质量标准 序号 项目 允许偏差(mm). 检验方法 1 轴线位移 5 钢尺检查 2 模板尺寸 ±10 钢尺检查 3 模板对角线差 7 钢尺检查 4 砼面平整度 5 2m靠尺和塞尺检查 5 垫层厚度 -10~0 钢尺检查 5.安全措施 5.1 坚持班前“三查”、“三交”及班后小结制度。 5.2 施工人员必须以良好的精神面貌列队进入施工现场,并正确 佩戴安全帽。 5.3夜间施工,施工道路及作业区域必需有充足的活动照明,非电工人员不得随意接电,必需保证线路安全可靠。 5.4现场基坑要按要求围护,空洞必须用钢蓖子覆盖。 5.5錾桩及除锈人员戴好防护用具,谨防溅物伤人。 5.6车辆进入施工现场,必须按规划行车路线行驶。罐车停靠,专人负责指挥。 5.7现场安全员随时检查,发现隐患,及时消缺。 6.文明施工 6.1 材料堆放整齐、有序,保证现场整洁,并做到一日一清。 6.2施工机具要摆放合理,使用方便可靠。 6.3施工期间防止二次污染,路面上洒灰要及时清理。 6.4进入施工现场严禁吸烟,严禁嬉笑打闹。 6.5该道工序施工完,做到“工完料尽场地清”。 7.主要料器具及劳动力 主 要 料 器 具 一 览 表 序号 名称 规格 数量 备注 1 钢筋头 30CM长 600根 直径Ø12 2 翻斗车 两台 3 插入振动棒 4个 4 刮杠 2M长 4个 5 塑料膜 1500㎡ 6 棉线 0.5公斤 7 油漆 5公斤 1桶 8 毛笔 5支 9 油漆刷 2寸 5把 每 班 劳 动 力 一 览 表 序号 工种 人数 备注 1 技术员 1人 2 技工 12人 负责砼振捣及收面 3 普工 20人 负责砼运输及铺平 4 电工 1人 5 机械工 2人 8.计划有效工期 1#主厂房垫层:5天 2#主厂房垫层:6天
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
