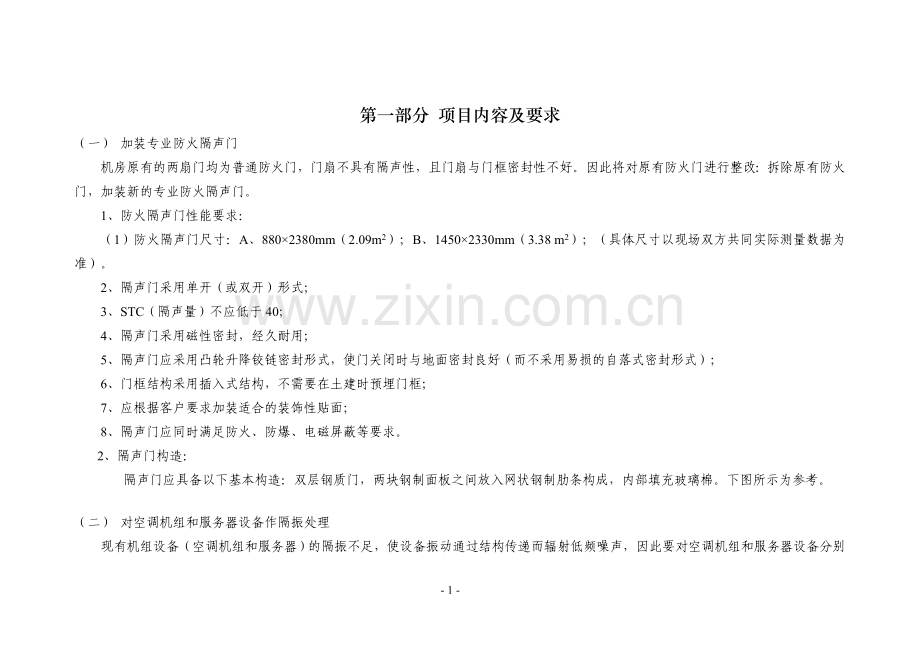

1、第一部分 项目内容及要求(一) 加装专业防火隔声门机房原有的两扇门均为普通防火门,门扇不具有隔声性,且门扇与门框密封性不好。因此将对原有防火门进行整改:拆除原有防火门,加装新的专业防火隔声门。1、防火隔声门性能要求:(1)防火隔声门尺寸:A、8802380mm(2.09m2);B、14502330mm(3.38 m2);(具体尺寸以现场双方共同实际测量数据为准)。2、隔声门采用单开(或双开)形式;3、STC(隔声量)不应低于40;4、隔声门采用磁性密封,经久耐用;5、隔声门应采用凸轮升降铰链密封形式,使门关闭时与地面密封良好(而不采用易损的自落式密封形式);6、门框结构采用插入式结构,不需要在
2、土建时预埋门框;7、应根据客户要求加装适合的装饰性贴面;8、隔声门应同时满足防火、防爆、电磁屏蔽等要求。2、 隔声门构造: 隔声门应具备以下基本构造:双层钢质门,两块钢制面板之间放入网状钢制肋条构成,内部填充玻璃棉。下图所示为参考。(二) 对空调机组和服务器设备作隔振处理现有机组设备(空调机组和服务器)的隔振不足,使设备振动通过结构传递而辐射低频噪声,因此要对空调机组和服务器设备分别作隔振处理。1、隔振处理要求:(1)对空调机组的隔振采用阻尼弹簧隔振器形式;对服务器设备隔振采用橡胶隔振器(垫)形式;(2)对隔振器的设计应严格按下列步骤进行测量、计算:A、确定所需的振动传递比(或隔振效率);B、

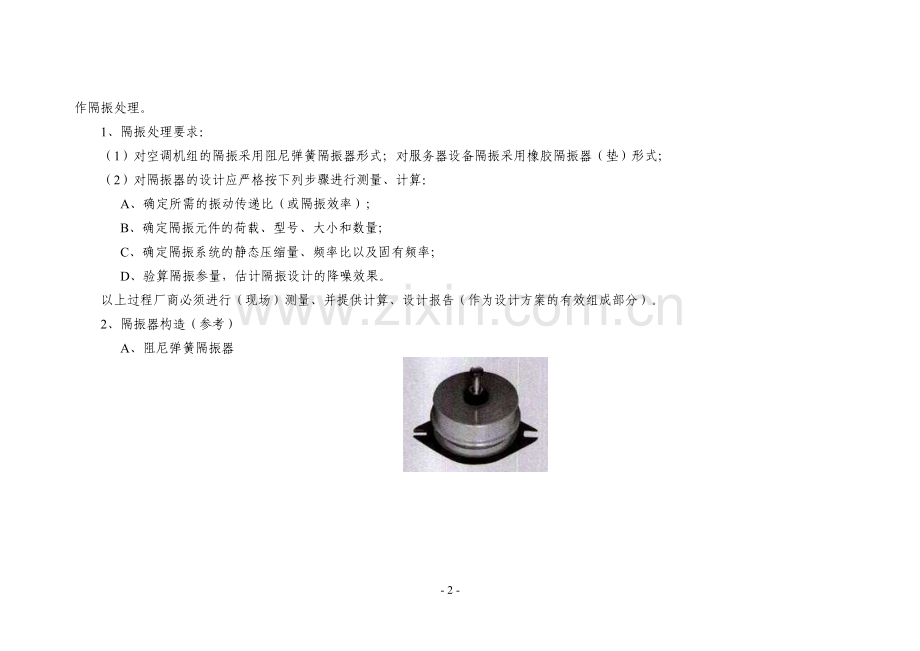

3、确定隔振元件的荷载、型号、大小和数量;C、确定隔振系统的静态压缩量、频率比以及固有频率;D、验算隔振参量,估计隔振设计的降噪效果。以上过程厂商必须进行(现场)测量、并提供计算、设计报告(作为设计方案的有效组成部分)。2、隔振器构造(参考)A、阻尼弹簧隔振器B、橡胶隔振器(三) 对机房(内、外)墙体进行隔、吸声处理原有机房墙体的隔声处理方式,对由设备机组产生的噪音、吸声不够,因此要对机房墙体进行隔、吸声处理。1、机房墙体隔声、吸声要求:(1)隔声结构层的隔声量应不小于40 dB;(2)对机房内墙作隔、吸声处理,隔声层从水泥地面一直做到吊顶上面的天棚顶部;吸声层从水泥地面一直做到原吊顶下面(见图)
4、。(3)对机房外墙作隔声处理,隔声层从地板下面一直做到吊顶上面的天棚顶部;(4)墙体构件与四周主体连接时必须用高密度岩棉作密封处理;(5)墙体安装应考虑预留伸缩缝;板材安装完毕后应对板缝作接缝处理(专用接缝胶和腻子);2、具体作法(1)原有机房内墙体不作改变,在原铝合金饰面板上直接加装隔吸声墙板(总厚度约115mm),再加穿孔铝扣板。施工过程中,须作新的龙骨(75mm轻钢龙骨25mm拉法基)。(2)内墙吸声材料为离心玻璃棉,厚度为100mm,由两层不同容重的离心玻璃棉组成(分别为48Kg/m3和32Kg/m3),各层厚度均为50mm。(3)离心玻璃棉须外加包装(防止粉尘泄露);(4)隔声板:硅
5、酸钙板(12mm)机房内外墙吸、隔声处理位置示意图上图中,黄色部分为外墙隔声(15mm,注意:B墙面不作外墙隔声); 红色部分为内墙隔声(12mm); 蓝色部分为内墙吸声(100mm,但个别部位需在施工时具体确定)。- 12 -(四) 对机房吊顶作吸声处理机房原吊顶天花为简易铝合金穿孔板,机房内噪音通过天花孔洞传出并经过天棚空间向机房周围的办公区扩散,因此须在天花处加装吸声层以有效吸纳向外扩散的声音。1、机房吊顶吸声层要求:(1)吸声层采用厚度为50mm(容重为32kg/m3)的离心玻璃棉板,护面采用铝合金穿孔板(原有),穿孔率10%;(2)吸声层吸声系数应大于0.9;(3)考虑机房的新风需求
6、,应将机房新风出口下移至吊顶位置;2、作法要求 请参阅下图图10 吊顶吸声层作法示意图(五) 机房内部加装隔(吸)音屏障1、隔(吸)音屏障要求:(1)在空调机组与服务器机柜周围加装隔音屏障;(2)隔音屏障应高于空调机组与服务器机柜;(3)隔音屏障选用的材料应具有轻质、高强等特性;(4)隔音屏障应具有灵活移动的特性(达到1个人即可操作的要求)。(5)隔音屏障(总面积):10m2材料:硅酸钙板2、制作方法要求:(1)用木方制作屏风框架(尺寸:60010002000),具体尺寸在满足总面积的前提下可由厂商自行设计。(2)以中密度板作屏风底板;(3)在底板两侧分别挂(强力胶粘贴或其他可靠方法固定)一层
7、硅酸钙板。(4)屏风下部加装万向轮。3、效果示意图(参考)(六) 其它需进行噪音处理的地方1、吊顶上方的穿墙孔洞的处理要求(1)吊顶上方的所有穿墙孔洞应严密封堵;(2)封堵材料须采用具有吸、隔声性质的材料;(3)封堵材料与墙体间应用接缝胶进行特殊处理。2、管道穿越墙体或地板时的处理要求(1)所有穿越墙体或地板的管道都要进行隔振处理;(2)管道与墙体或地板的接触位置应加装柔性隔振材料,隔振材料与墙体或地板直接接触,并用接缝胶进行处理。3、地板与墙体间的防噪处理要求在机房墙内外侧的防静电地板与机房墙体之间用胶垫或软毡隔开,以防止低频噪音通过固体传向室外。4、所用材料要求(1)高密度岩棉:(2)隔声
8、毡:厚度:2mm(3)接缝胶:A、对于较大或较长的缝隙,采用枪式泡沫填缝剂(聚氨酯发泡填缝剂)进行施工;B、对于较小的缝隙,采用中性硅酮密封胶进行施工。(七) 整体治理要求通过以上综合治理后,要使周边办公区的声环境达到:1、单人办公室内的声级不超过35dB(A),或不高于背景噪声;多人办公区的声级不超过40dB(A),或不高于背景噪声的定量治理效果。2、单人办公室内和周围敏感区域基本感觉不到机房噪声干扰的定性治理效果。第二部分 技术与商务要求一、技术要求1、设计方案:厂商提供的设计方案应包括但不限于以下材料:(1)测量数据;(2)设计说明(对于对空调机组和服务器设备作隔振处理设计应包含设计、计
9、算过程)(3)详尽的施工图(平、立、剖图;门口、拐点、接口等处大样图等);(4)所用产品、材料的型号、规格、品牌及性能说明(包括样图);对自有品牌产品须提供检测报告。2、施工方案:厂商提供的施工方案应包括但不限于以下材料:(1)项目进度计划;(2)项目管理和质量保证体系、项目主要人员的项目管理和技术背景等内容;(3)各工程子项的施工组织设计(工序、施工方法以及防尘、吸尘、设备移动、围挡等措施方案);(4)项目验收计划与验收标准;3、施工过程要求:(1)因机房内现有设备已处于生产状态,因此在整个施工过程中,不能作停机处理(包括电源、空调和服务器设备),特殊情况可在夜间对服务器作停机处理(电源、空
10、调不可停机),因此厂商需对各施工工序作周密、合理设计;(2)施工过程中,应保证机房温、湿度;(3)施工过程中,应作严密的防尘、吸尘处理(具有严重噪音和粉尘的施工过程应在机房外合适位置进行),应设置工程围挡;(4)为便于施工,可进行必要的设备移动,但必须作好设备移动的工序安排。二、项目进度要求6月30日(暂定)前完成项目施工并达到验收标准。三、售后服务要求1、质量保证金为合同价格的5%(也可为银行开具的质保期保函)2、厂商应提供12个月的免费质量保证期,在保质期内出现的工程质量问题进行维修,响应时间不应超过8小时。3、质量保证期从工程验收签字之日起计算。4、质量保证期内因厂商产品、材料、施工质量引起的问题,由厂商承担全部费用。四、报价要求厂商根据技术方案,提出报价清单,格式如下:工 程 报 价 书序号定额编号工 程 和 费用 名 称单 位数量 预算价格单价合 价其中人工单价合价一(例)加装专业防火隔声门126以上直接费合计721 其他直接费8以上人工费合计9 22-1临时设施费10 22-3现场管理费11企业管理费12利润13以上费用合计14税金15工程造价二对空调机组和服务器设备作隔振处理15以上直接费合计621 其他直接费7以上直接费合计8 22-1临时设施费9 22-3现场管理费10企业管理费11利润12以上费用合计13税金14工程造价总报价
