1 综合说明
浙江大金庄矿业有限公司遂昌县横坑坪萤石矿采选项目地处遂昌县 柘岱口乡,矿区范围4.95km2,此次探矿权设计范围0.86km2。开采对象为+118m标高以上的石英矿脉,对于矿体来说,主要开采Ⅰ#、Ⅱ#、Ⅲ# 矿体。设计开采范围内C+D矿石量169.5×104t,矿产量W0322821t(平均品位1.346%)、Sn8158t(平均品位0.481%)、MO1746。设计采、选矿石规模为1000t/d,采矿方法为浅孔留矿法,矿山可服务22年。工程总投资***万元。
2005年8月,遂昌县人民政府审批同意了“浙江大金庄矿业有限公司日采选1000吨萤石矿石建设生产项目”,且列为遂昌县的重点招商引资项目;2006年2月,遂昌县人民政府办公厅进一步签发文件(遂昌县府办发【2006】8号)《关于2006年实施工业主导产业重点项目的意见》,以加快重点项目的顺利实施。该矿区项目的可行性研究和初步设计已由浙江省工业设计研究院完成。
萤石是稀缺矿产,在世界各国分布极不平衡,中国是少数几个产萤石的大国之一。萤石在地壳中含量极为稀少,且集中分布在世界上少数几个国家,如中国、缅甸、美国、玻利维亚等,其他国家萤石砂蕴藏量有限,不少国家完全不出产。在产萤石各国中,中国又是占有份额最多的国家。萤石是工业生产的重要原材料,是制炼优质钢的必需品,除了广泛用于冶金、机电等民用领域外,萤石是还直接用于制造军火的原料,用于制造枪炮、炮弹、火药及军舰甲板等军用品。由于萤石在军事上有特殊的价值,国外需要也最殷切,在国际市场上供不应求,市价长期居高不下。业内人士一致认为,随着中国经济的长期高速增长及国外战略储备的需要,萤石矿种的消费量将不断增加。业内专家对我国国内已有的萤石矿山现状及其今后若干年的生产能力分析表明,国内已有矿山增大产能的潜力不大,需要新建萤石矿山项目。

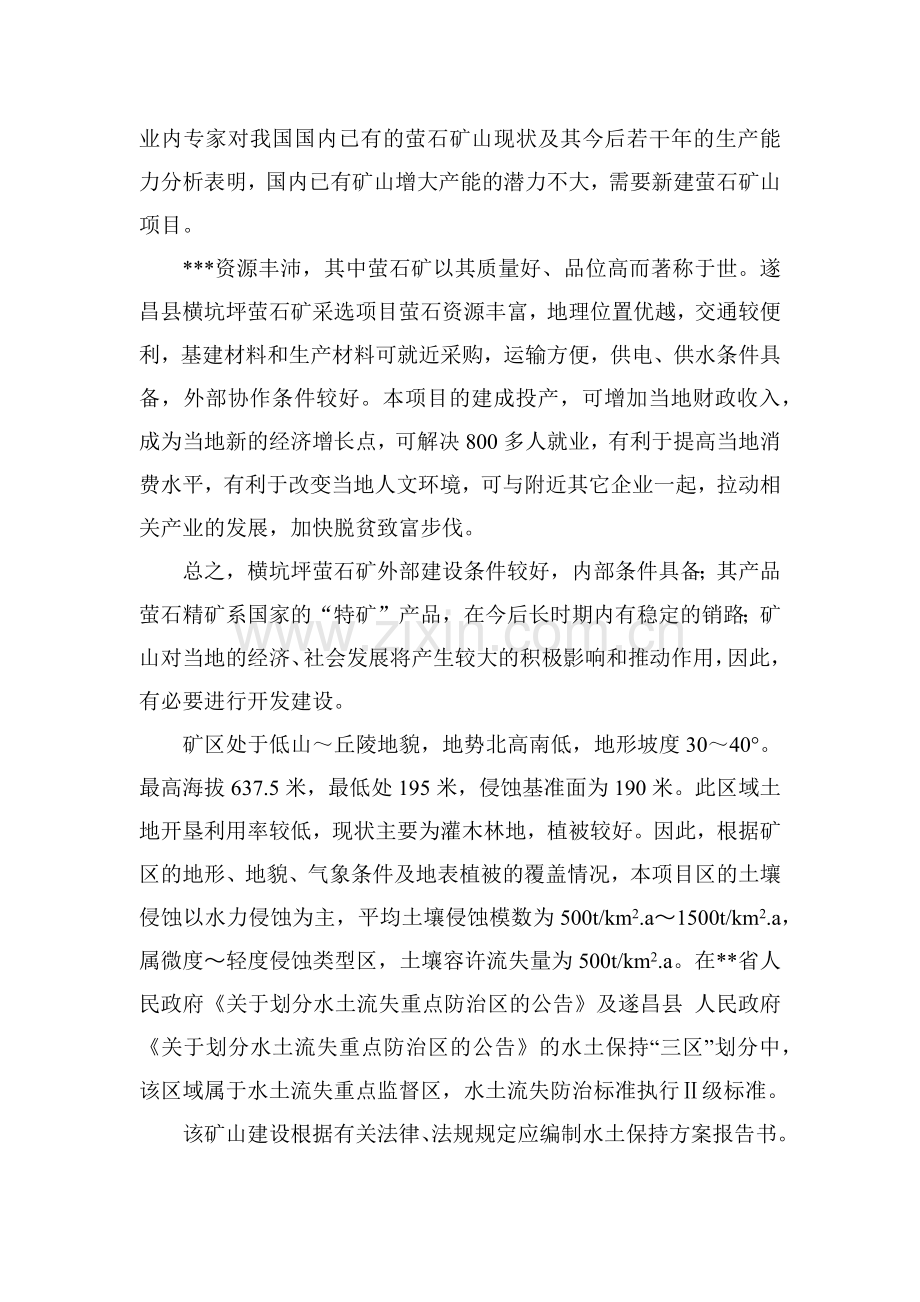

***资源丰沛,其中萤石矿以其质量好、品位高而著称于世。遂昌县横坑坪萤石矿采选项目萤石资源丰富,地理位置优越,交通较便利,基建材料和生产材料可就近采购,运输方便,供电、供水条件具备,外部协作条件较好。本项目的建成投产,可增加当地财政收入,成为当地新的经济增长点,可解决800多人就业,有利于提高当地消费水平,有利于改变当地人文环境,可与附近其它企业一起,拉动相关产业的发展,加快脱贫致富步伐。
总之,横坑坪萤石矿外部建设条件较好,内部条件具备;其产品萤石精矿系国家的“特矿”产品,在今后长时期内有稳定的销路;矿山对当地的经济、社会发展将产生较大的积极影响和推动作用,因此,有必要进行开发建设。
矿区处于低山~丘陵地貌,地势北高南低,地形坡度30~40°。最高海拔637.5米,最低处195米,侵蚀基准面为190米。此区域土地开垦利用率较低,现状主要为灌木林地,植被较好。因此,根据矿区的地形、地貌、气象条件及地表植被的覆盖情况,本项目区的土壤侵蚀以水力侵蚀为主,平均土壤侵蚀模数为500t/km2.a~1500t/km2.a,属微度~轻度侵蚀类型区,土壤容许流失量为500t/km2.a。在**省人民政府《关于划分水土流失重点防治区的公告》及遂昌县 人民政府《关于划分水土流失重点防治区的公告》的水土保持“三区”划分中,该区域属于水土流失重点监督区,水土流失防治标准执行Ⅱ级标准。
该矿山建设根据有关法律、法规规定应编制水土保持方案报告书。受浙江大金庄矿业有限公司委托,进行了该矿山项目的水土保持方案编制工作。经现场查勘及收集有关资料后,于2007年6月编制完成了《浙江大金庄矿业有限公司遂昌县横坑坪萤石矿水土保持方案报告书(报审稿)》(以下简称《方案报告书》),受遂昌县水利局委托,遂昌县水利局于2007年7月8日在遂昌县主持召开了《方案报告书》(报审稿)审查会,形成了评审意见,根据评审意见及会上专家的其它合理化意见,进行了修改,完成了《方案报告书》的报批稿,供遂昌县水利局审批。
《浙江大金庄矿业有限公司遂昌县横坑坪萤石矿水土保持方案报告书》(报批稿)主要内容概括如下:
1、矿区水土流失防治责任范围总面积为112.42hm2,其中矿区建设区面积为43.17hm2,直接影响区面积69.25hm2。
2、矿区建设扰动破坏原地貌总面积43.17hm2,损坏水土保持设施主要为林地、荒草地,面积为31.22hm2。
3、废石土弃渣量:矿山建设期场地开挖土石方25.77×104m3,回填利用8.12×104m3,其余17.45×104m3,废石排放于1#废石场;地下开采区产生的废石468.16×104m3,回填利用156.98×104m3,尾矿库修筑拦挡坝143.84×104m3,多余废石167.34×104m3排放于2#废石场。
4、矿山建设及生产中,如不采取有效的治理措施,将产生水土流失总量为114300t,新增水土流失量为112700t。
5、矿区水土流失防治重点区:废石场、采选工业场、尾矿库等区域。
6、遂昌县横坑坪萤石矿项目水土流失防治分区划分为8个二级防治区:废石场防治区、尾矿库防治区、采矿工业场地防治区、选矿工业场防治区、矿区公路防治区、管线供水防治区、行政生活等防治区、采空影响区。
7、本方案新增水土流失防治措施工程量为:挡墙为6660m3,土方明挖6917m3,格构浆砌石护坡1336m3,浆砌石排水沟4672m3,土料袋挡护1140m3,沉砂池4个,临时排水沟500m。土地整治13.87hm2,防治责任区植树7969株,植树种草绿化面积19.65hm2。
8、本方案水土保持总投资752.62万元,方案新增水土保持总投资364.02万元,列入主体工程投资388.6万元。
9、方案实施后,有效拦截工程弃渣量478.03×104m3,拦渣率96.78%,减少水土流失量10.95×104t,水土流失治理度达到了95.6%,并使因矿山工程建设扰动、破坏的土地治理率达到97.2%,水土流失控制比1.0,植被恢复系数为97.1%,林草覆盖率64.07%,有效的改善了项目区的生态环境质量。
10、遂昌县横坑坪萤石矿项目,在建设施工和生产过程中所造成的水土流失是可治理的,通过本方案水土流失治理措施的实施,可以有效减少工程建设所引起的水土流失,水土保持的效益是显著的;随着水保工程与主体工程的同时建成,水土保持功能将得到充分发挥。从防治水土流失方面项目可行。
在编制本方案的过程中,我们得到了浙江大金庄矿业有限公司、遂昌县水土保持局、遂昌县 水行政主管部门以及其他有关部门的大力支持,在此一并致以衷心的感谢。
附件1: 遂昌县横坑坪萤石矿水土保持方案特性表
填表日期:2007年 07月 25日 总编号: 年编号:
项目规模
设计矿山采、选规模为1000t/d(其中合格矿350t/d)
建设地点
工程等级
大型有色矿产采选项目
所在流域
***水系的***流域
工程总投资
10516.8万元
工程总工期
18个月
责任范围面积
112.42hm2
损坏水保设施面积
31.22 hm2
矿山建设区
43.17hm2
扰动地表面积
43.17hm2
直接影响区
69.25 hm2
水土流失预测总量
114270.73t
减少水土流失总量
109471.36t
扰动土地治理率
98%
控制率
95.8%
防治任务及目标
地貌类型
低山、丘陵地;林地、荒草地、旱地等;亚热带季风湿润气;乔木灌木林及多年生乔本草(松树、杉树及杂草)
省级水土流失分区
重点监督区
水土保持措施防治面积
29.85hm2
治理度
92%
主要防治措施及工程量
挡土墙、拦渣墙、护坡工程、排水沟、植物措施等
水土流失背景值(t/km2.a)
500
方案目标值(t/km2.a)
500
项目区允许值(t/km2.a)
500
控制比
1.0
弃渣场工程
拦挡、排水措施
控渣率
95%
可绿化面积
20.24 hm2
植物措施面积
19.65 hm2
植被恢复系数
95%
林草植被覆盖率
>25%
水保投资
总投资
752.62万元
方案新增投资中
防治费
257.13万元
主体工程已列投资
388.6万元
补偿费
31.22万元
本方案新增投资
364.02万元
监测费
16.0万元
监理费
18.0万元
总投资/减少水土流失量
68.75元/t
其他
41.67万元
方案实施期
方案编制单位
建设单位
地址
地址
项目负责人及电话
法人及电话
联系人及电话
联系人及电话
传真/邮编
传真/邮编
电子信箱
电子信箱
2 方案编制总则
2.1 方案编制目的和意义
2.1.1 方案编制目的
遂昌县横坑坪萤石矿在建设施工、生产过程中,一方面扰动了地表和地下岩土层,另一方面又产生大量的尾矿和废弃废石,改变了原有的地貌,破坏了矿区用地范围内的地表植被,将会造成水土流失。
编制《浙江大金庄矿业有限公司遂昌县横坑坪萤石矿水土保持方案报告书》目的是:
(1) 贯彻《中华人民共和国水土保持法》、《中华人民共和国水土保持法实施条例》以及相关的法律、法规,遵循“谁开发谁保护,谁造成水土流失谁负责治理”的原则,对矿区所在地环境状况进行实地调查、了解现有的水土流失状况及水土保持设施的基础上,针对矿山的建设生产中产生的水土流失,确定矿区水土流失防治责任范围;
(2) 通过对矿区主体工程设计中的水土保持措施进行效果分析和论证,提出补充和完善方案;
(3) 对工程实施过程中可能产生的水土流失问题进行预测分析;
(4) 提出可行的防治水土流失的措施,控制和减少水土流失;
(5) 落实水土保持措施所需的资金,并将其纳入矿区建设的总体安排和年度计划中;
(6) 为建设单位、施工单位及水行政主管部门,提供水土保持的治理、施工及管理依据和建议。
2.1.2 方案编制意义
方案编制,对防治因建设生产造成的水土流失,减少矿区建设过程中和生产过程中对周边生态环境、水土保持设施造成的破坏,减少对周边群众生产、生活造成的影响,保障工程建设和安全运营、促进该地区经济社会的可持续发展具有重要意义。
2.2 编制依据
2.2.1 法律、法规依据
(1)《中华人民共和国水土保持法》(1991年6月);
(2)《中华人民共和国水法》(2002年8月);
(3)《中华人民共和国土地管理法》(1999年1月);
(4)《中华人民共和国矿产资源法》(1996年8月29日);
(5)《中华人民共和国环境保持法》(1989年12月);
(6)《中华人民共和国环境影响评价法》(2002年10月);
(7)《中华人民共和国防洪法》(1997年8月);
(8)《中华人民共和国水土保持法实施条例》(1993年8月);
(9)《建设项目环境保护管理条例》(1998年11月29日);
(10)《**省实施 <中华人民共和国水土保持法> 办法》(1994年4月);
(11)《**省矿产资源开采管理条例》(1999年10月23日);
(12)《遂昌县水土保持实施办法》(2003年)。
2.2.2 部委规章
(1)《开发建设项目水土保持方案编报审批管理规定》(水利部第5号令,1995年5月);
(2)《水土保持生态环境监测网络管理办法》(水利部第12号令,2000年1月);
(3)《开发建设项目水土保持设施验收管理办法》(水利部第16号令,2002年10月);
(4)《企业投资项目核准暂行办法》(国家发展改革委员会令第19号令,2004年9月15日);
(5)《水利部关于修改部分水利行政许可规章的决定》(中华人民共和国水利部第24号令,2005年6月22日 );
(6)《水利工程建设监理规定》(水利部令第28号,2006年12月18日);
(7)《水利工程建设监理单位资质管理办法》(水利部令第29号,2006年12月18日);
(8)《水利部关于修改或者废止部分水利行政许可规范性文件的决定》(中华人民共和国水利部令第25号,2005年6月22日)。
2.2.3 规范性文件
(1)《国务院关于加强水土保持工作的通知》(国发〔1993〕5号);
(2)《关于印发全国生态环境保护纲要的通知》(国发〔2000〕38号);
(3)《国务院关于投资体制改革的决定》(国发〔2004〕20号);
(4)《关于加强水土保持方案审批后续工作的通知》(水利部办函〔2002〕154号);
(5)《关于印发<全国水土保持预防监督纲要>的通知》(水利部水保〔2004〕332号);
(6)《开发建设项目水土保持方案管理办法》(水利部、国家计委、国家环保局、水保〔1994〕513号);
(7)《关于印发规范水土保持方案编制程序、编制格式和内容的补充规定的通知》(水利部司局函,保监〔2001〕15号);
(8)《关于印发<水土保持监测资格证管理暂行办法>的通知》(水保〔2003〕202号);
(9)《关于加强大、中型开发建设项目水土保持监理工作的通知》(水保〔2003〕89号);
(10)《关于加强大型开发建设项目水土保持监督检查工作的通知》(水利部办公厅,水保〔2004〕97号);
(11)《关于进一步加强土地及矿产资源开发水土保持工作的通知》(水利部、国土资源部 水保〔2004〕165号);
(12)《关于开发建设项目水土保持咨询服务费用计列的指导意见》(保监[2005]22号);
(13)《开发建设项目水土保持工程概(估)算编制规定》(水利部水总〔2003〕67号);
(14)《**省水土保持设施补偿费、水土流失防治费的收费标准和使用管理办法》(**省物价局、财政厅、水利厅);
(15)《关于加强有色矿产生产建设项目水土保持工作的通知》(水利部、国家有色矿产工业局 水保[1999]470号);
(16)《**省人民政府关于划分水土流失重点防治区的公告》;
(17)《关于切实做好建设用地报批和林地保护水土保持工作的通知》
(18)《**省建设项目水土保持方案编报及落实“三同时”制度管理规定》;
(19)遂昌县 人民政府《关于划分水土流失重点防治区的公告》
2.2.4 规范标准
(1)《开发建设项目水土保持技术规范》(新国标);
(2)《开发建设项目水土流失防治标准》(新国标);
(3)《土壤侵蚀分类分级标准》(SL190–96);
(4)《水土保持监测技术规程》(SL277–2002);
(5)《水利水电工程制图标准 水土保持图》(SL73.6–2001);
(6)《水土保持综合治理 效益计算方法》(GB/T 15774–1995);
(7)《水土保持工程质量评定规程》(SL 336–2006);
(8)《开发建设项目水土保持设施验收技术规程》(待颁布);
(9)《水土保持综合治理规划通则》(GB/T15772–1995);
(10)《水土保持综合治理技术规范》(GB/T16453–1996);
(11)《水工建筑物荷载设计规范》(DLS 07-1997);
(12)《防洪标准》(GB50201-94);
(13)《水土保持工程概算定额》(水利部水总〔2003〕67号);
(14)《工程勘察设计收费管理规定》(计价格[2002]10号)。
2.2.5 技术文件及技术资料
(1)《**省矿产资源总体规划(2001~2010)》;
(2)《**省第三次土壤侵蚀遥感调查公告》;
(3)《遂昌县人民政府办公厅抄告单》;
(4)《浙江大金庄矿业有限公司遂昌县横坑坪萤石矿初步设计说明书》;
(5)《**流域水土保持重点防治工程遂昌县 规划报告》;
(6)《遂昌县 矿产资源总体规划》;
(7)《浙江大金庄矿业有限公司遂昌县横坑坪萤石矿安全预评价报告》;
(8)《遂昌县 遂昌县横坑坪萤石矿采选项目遂昌县横坑坪萤石矿普查阶段性工作报告》。
2.3 设计深度及设计水平年
根据《中华人民共和国水土保持法》及《开发建设项目水土保持方案技术规范》的有关规定和要求,由于横坑坪萤石矿已开始基建施工,对应的水土保持方案设计深度应达到初步设计阶段深度。
设计水平年:本矿山项目为生产类项目,建设期为2006年9月至2008年3月。
3 项目工程概况
3.1 项目名称及建设单位
(1)项目名称:浙江大金庄矿业有限公司遂昌县横坑坪萤石矿工程
(2)建设单位:浙江大金庄矿业有限公司
(3)建设性质:浙江大金庄矿业有限公司横坑坪萤石矿工程,属改扩建的萤石矿采选生产类项目。
3.2 矿山建设规模
横坑坪萤石矿采用斜井开拓方式,开采标高为+118m以上的Ⅰ#、Ⅱ#、Ⅲ# 矿体。劳动定员870人。设计矿山采、选规模为1000t/d(其中合格矿350t/d)。总投资***万元,服务年限22年。
3.3 矿区地理位置、交通和范围
遂昌县横坑坪萤石矿采选项目位于*柘岱口乡西北约2公里处,北约10公里为遂昌县界。矿区到*柘岱口乡有矿山公路,并直通国道,交通十分方便。矿区范围4.95km2。此次探矿权设计范围0.86km2,开采对象为+118m标高以上的石英矿脉。矿区位置见附图一:浙江大金庄矿业有限公司遂昌县横坑坪萤石矿采选项目域平面位置图。
3.4 矿区总体布置
矿区总体布置根据确定的采场和选场地位置及矿区地形,按照大分散、小集中的布置原则,依照物料运输的合理流向分别集中布置,尽可能紧凑且少占用和扰动具有保水、保土的绿地。
3.4.1 企业组成
横坑坪萤石矿为采、选联合企业。企业由采矿工业场地、选矿工业场地、尾矿库、废石场、供水与供电系统、矿部及生活区等组成。
3.4.2 工业场地平面布置
(1)采矿工业场地
采矿工业场地位于8~22勘探线之间的的南端。采矿工业场地布置有主、副斜井井口,矿岩采用600mm窄轨、0.75m3矿车3t电机车运输。井口附近布置卷扬机房、变电所、办公楼、维修房等;空压机房布置在2#斜井北偏东面60m远的地方;供水的两个高位水池在井口西北侧的山上。占地2.14×104m2。场地平基标高约353m。
(2)选矿工业场地
选矿工业场地选择在紧邻采矿工业场地南端的东南侧山坡上。厂房分两部分,一部分为+90mm原矿预选厂房(扒栏、手选),另一部分为主厂房,包括-90mm级别的皮带手选、破碎筛分、磨矿分级、重选、精选等作业,两部分厂房由一条胶带机走廊联接。三台浓缩机配置在主厂房外边,浓缩产品自流至重选段。工艺厂房平面布置的特点是合理的利用了地形,紧凑,厂内自流输送运程短,能源消耗大的设备相对集中,有利于供配电,行人通道,安全栏杆,通风采光,除尘等。占地1.6×104m2,场地平基标高为352.65~312.65m。
(3)尾矿库
尾矿库库址位于选厂东面50m处一条三面环山的狭长山谷中。初期坝坝顶高程262.0m,坝高20.5m,坝长65.37m,终期尾砂堆坝高程300.0m,尾矿库总库容200.08×104m3,可以满足服务年限内尾矿排放要求。占地面积8.67×104m2。
(4)废石场
弃用废石设在两个场地,其中1#废石场在斜井和尾矿库之间山沟中,此处存放废石土填筑后可作为工业场地使用;主体设计中规划了备用2#废石场,即排放在尾矿库南东侧的山沟中,此废石场下游将设有拦泥坝,排放废石量约为167.34×104m3,废石排弃在245.0~337.5m标高。
矿山整个废石场总容积约380.0×104m3,能满足服务年限内废石排放要求,废石场占地面积20.62×104m2。
(5)变电站
布置在选矿工业场地西面的山包上,临近主、副斜井口附近。
(6)水源地及供水管线
水源地有两处:***河清水和尾砂库沉清水。故建两套供水泵站,即***河供水泵站及尾砂库排水隧道口供水泵站。
供水系统由水源地、供水泵、加压泵站、高位水池等组成。
***河供水泵站供水管线从***河水源点开始,布置至加压泵站,再到500t高位水池;尾砂库排水隧道口供水泵站供水管线从隧道口的水池布置至1000t高位水池.。管线全长2.4km,占地0.48hm2。
浙江大金庄矿业有限公司横坑坪萤石矿总平面布置图见附图二。
(7)行政生活等场地
行政生活福利区由办公楼、浴室及食堂、生活区住房等组成,布置在距选厂西南约65m的平缓山坡上。占地面积1.4hm2。
3.5 项目主要技术经济指标
本矿山建设内容主要为矿坑采场、地面生产系统、生产生活设施等。项目的主要技术经济指标见表3-1。
表3—1 项目主要技术经济指标表
序 号
指 标 名 称
单位
数量
备注
1
矿区建设地点
*柘岱口乡
2
建设期
a
1.5
2006年9月至2008年3月
3
生产期
a
20.5
2008年4月至2028年9月
4
矿区占地面积
hm2
43.17
5
工程量
5.1
挖方总量
104m3
490.63
5.2
回填利用
104m3
161.10
5.3
弃石(土)量
104m3
328.83
6
地质保有储量
开采范围内
6.1
地质储量(C+D)
104t
169.50
萤石锡钼矿石
6.5
矿产量(C+D)
t
32725.00
其中:W03
t
22821.00
7
采矿
7.1
开采方法
浅孔留矿法
7.2
开采范围
4~32线,高程在+118m以上
7.3
设计规模
t/d
1000
达产年
7.4
建设期
a
1.5
7.5
开拓方式
主、副斜井开拓
7.6
计算服务年限
a
21
7.7
万吨采掘比
m/万吨
617
其中:采切比
m/万吨
407(合310标准米)
开拓探矿比
m/万吨
210(平均断面积为5.646)
8
选矿
8.1
处理原矿能力
104t/a
33
8.2
原矿品位:WO3
%
0.3365
8.4
选矿方法
两段一闭路碎矿,阶段磨选细筛自循环流程
8.5
原矿含矿产量:WO3
t/d
3.365
8.7
选矿回收率:WO3
%
80
8.9
精矿品位:黑萤石精矿WO3
%
65
8.11
黑萤石精矿含萤石矿产量WO3
t/d
2.692
8.13
精矿实物量:黑萤石精矿
t/d
4.1415
8.15
年产精矿量:黑萤石精矿
t/a
1366.7
8.17
年废石量
×104t/a
21.45
8.18
年尾矿量
×104t/a
12.10
10
总水量
m3/d
11700
10.1
新水量
m3/d
3500
10.2
尾矿回水量
m3/d
7000
10.3
坑内涌水量
m3/d
1200
11
劳动定员
11.1
在册职工人数
人
870
其中:生产人员
人
838
管理及服务人员
人
32
12
投资
12.1
项目总投资
万元
其中:建设投资
万元
建设期利息
万元
317.93
铺底流动资金
万元
751.16
12.2
单位固定资产投资
元/t 矿石
289.65
3.6 主要生产工艺及公用、辅助设施
3.6.1 采矿
3.6.1.1 开采对象和范围
矿山开采对象为4线以东的矿脉。范围:4线~32线、及+118m以上矿脉。该范围内采出矿量644.1×104t。
3.6.1.2 回采顺序和首采地段
(1) 回采顺序
采取后退式回采。同一水平上从远至近回采,即在走向上是从西向东;高低上自上至下回采。
同中段内先采上盘脉,后采下盘脉;同脉内先采上中段采场,后采下中段采场,同时回采的中段数一般为1个,在中段过渡期为2个。
(2) 首采中段
矿山开采设五个中段,即310m、260m、210m、160m、118m。首采中段是260m中段。310m中段是中段的回风系统。
3.6.1.3 采矿方法
为浅孔留矿法。矿块沿走向布置,长50m,高50m,最小采幅宽为0.8m~0.9m。开采时,仅留底柱,不留间柱和顶柱。
采准工程:矿块底部掘一条脉内装矿运输巷道,每个采场一端布置一个先进天井,而在另一端布置一个顺路天井。
切割工程:运输巷道上每隔5m布一个振动放矿漏斗;在运输巷道底板上方开切割平巷;在漏斗位置打漏斗颈和扩斗。
采空区处理:采场和巷道空区及时进行用废石充填密闭处理。
3.6.1.4 开拓运输
采用斜井开拓方式,主、副斜井均布置在***区段东侧的下盘,井口、井底标高均分别为+353m、+118m。主斜井采用双轨串车、副斜井采用单轨串车提升。两个斜井也是新鲜风流的进口。两个主要通风井布置在矿体的西侧,即0线附近,并作为第二个安全出口。矿岩用0.75m3矿车装载,3t架线式电机车牵引至斜井各中段调车场,再经斜井提升至地表,再由3t架线式电机车牵引到选厂及废石场。3.6.1.5 井下排水
在开拓至210m中段时,井下排水采用集中排水方式。当开拓至118m中段时,采用集中排水与接力排水相结合的排水方式。
前期在210m建一个排水泵房,井下涌水全部汇集至210m水仓,由水泵直接扬送至地表1000t高位水池。
当开拓至118m中段时,在118m建一个排水泵房,210m以下各中段涌水全部汇集至118m水仓,由水泵扬送排至210m中段水仓,再由210m泵房水泵接力扬送至1000t高位水池。
3.6.1.6 采矿生产进度安排
基建期为1.5年。主要巷道的掘进的基本指标为:斜井100m/月;平巷150m~300m/月;钻孔200m/月。
矿山达产后,年掘进总量20361m,每日约需掘进62m(平均150m3)。平均掘进台效按1.7m/台班计;掘进作业每日需开动37个台班。完成上述掘进量,基本可以满足三级矿量和矿山的持续均衡生产。
3.6.2 选矿
3.6.2.1 选矿工艺流程
预选段出窿原矿经扒栏手选弃大块废石,再洗矿筛分分级进行二级反手选,丢弃小块废石,经废石漏斗用矿车装运排至附近的废石场。手选得合格矿,经二段一闭路破碎流程后入细矿仓,进入重选车间。
重选段经振动筛、跳汰机、磨矿机、摇床所选粗精矿,可用手推车运至精矿仓或转运至精选段。
精选段布置在选矿厂的下部。通过精选段加工获得黑萤石精矿、锡精矿、铜精矿。其运输主要利用自然坡度自流及电动葫芦运输。
选矿产出尾矿经自流输送到距离较短的尾矿库。服务年限内产生尾矿总量为266.1×104t。
3.6.2.2 选矿厂房布置
厂房分两部分:一部分为+90mm原矿预选厂房(扒栏、手选);另一部分为主厂房,包括-90mm级别的皮带手选、破碎筛分、磨矿分级、重选、精选等作业。两部分厂房由一条胶带机走廊联接。三台浓缩机配置在主厂房外边,浓缩产品自流至重选段。工艺厂房平面布置的特点是合理的利用了地形,紧凑,厂内自流输送运程短,能源消耗大的设备相对集中。
3.6.3 内外部运输
3.6.3.1 内部运输
井下、井上运输为架线式电机车运输。仓库贮存的物料,分送到井口、选厂、车间等处时,以汽车运输为主。
为将废石排往尾矿库南东侧的废石场,需修建废石窄轨铁路1370m;另外矿区各场地需修建联络道720m;为了施工尾矿库的排洪竖井、尾矿坝,需修建施工辅助道路3250m。
3.6.3.2 外部运输
萤石精矿外运、生活物资以及生产物料等运输,均用汽车运输。
矿山目前有公路与外界联系,矿部至采场、选厂的内部运输道路完备,至赣州市、大余县的公路良好。
3.6.4 电力
3.6.4.1 用电负荷
全矿设备安装总容量为4702kW,工作容量3324kW,企业年耗电量约1250万kWh。全矿大部分生产设备为二级负荷。井下排水设施和主扇为一级负荷(约640kW),辅助生产设施为三级负荷。
3.6.4.2 电源、供电情况
在距矿区约1km的樟斗镇建一座35/10.5kV变电站。由该变电站引出一回10kV线路到矿区作为矿山主供电源即矿山第一电源;原有10kV农用供电线路经改造后可作为矿山第二电源。
在矿山主、副斜井口附近新建建一个变配电所,户外装一台10/0.4kV变压器给主、副斜井口提升机和井口设施提供电源。在地面的压风机房、选厂、主扇机房、供水泵站和加压泵站各安装一台或两台10/0.4kv普通变压器。
3.6.5 给水排水
3.6.5.1 给水
(1)用水量:井下采掘用水量500t/日,选矿用水量9900t/日,消防用水100t/日。合计用水量10500t/日。
(2)新水供水:从***河每日取水3500t,,扬送至水池底部标高243m的加压泵站,扬送至进水管中心标高为392.1m的500t高位水池(水池底部标高387.1m)。
(3)尾矿库回水供水:尾矿库尾部清水经泄水井通过排水隧道流入隧道口的水池,水池底部标高236m。水泵每日取水7000t,扬送至标高383.5m的1000t高位水池.。
3.6.5.2 排水
坑内排水由泵房水泵排至地面的1000t高位水池,供选厂使用。选厂废水经处理后自流排入尾矿库中。生活污水经花粪池处理。
3.6.6 尾矿设施
3.6.6.1 尾矿资料
选矿厂规模: 原矿1000t/d,合格矿350t/d
产出总尾矿量: 266.1×104t
尾矿浓度: 25%
矿粒度组成: -200目占85%
服务年限: 24年
工作制度: 330d/a
3.6.6.2 尾矿库
(1) 尾矿库库址
库址设在距横坑坪萤石矿选厂东面50m处一条狭长的山谷中,尾矿输送距离短且可以自流输送;库址植被发育,主要为林地、荒草地。
(2) 尾矿库库容与等级
设计初期坝顶标高262.0m,尾矿库初期总库容为16.06 ×104m3,终期尾矿堆积坝标高300.0m,尾矿库总库容为200.08×104m3,可满足矿方服务年限的尾矿堆存要求。总库容曲线见下图3-1。
表3-2 总库容计算表
等高线高程(m)
等高线所围面积(m2)
相邻等线的高差(m)
相邻等线间体积(万m3)
库容(万m3)
245
994.6
5
0.077
0.104
250
5096.2
5
0.471
1.618
255
10260.2
5
0.971
5.364
260
17270.0
5
1.704
12.303
262
20160.3
1.950
16.059
265
24591.4
5
2.362
22.704
270
29930.9
5
2.915
36.201
275
41482.8
5
3.959
53.809
280
47896.4
5
4.709
75.915
285
54790.1
5
5.412
101.724
290
63185.6
5
6.152
130.765
295
68205.5
5
6.801
163.759
300
76452.9
5
7.552
200.080
注:本表为尾矿库总库容计算表。
图3-1 尾矿库总库容曲线图
终期坝顶高程为300.0m,从高程262.0m至300.0m均采用尾矿堆坝。尾矿库总库容为200.08×104m3。该尾矿库定为四等库,但考虑下游已建有下垄萤石矿尾矿库,为增强其安全性,该尾矿库提高为三等库,库内主要水工构筑物等级为3级。相应尾矿库防洪标准为:初期,洪水重现期50~100年;中、后期,洪水重现期200~500年。
(3) 尾矿坝
初期坝坝址位于横坑坪萤石矿尾矿库坝址上游约2km,坝址处山谷狭窄,宽约60.0m,底部呈“V"字型且较平坦;尾矿库汇水面积88.0hm2,主河槽长1.115km。此处坝轴线较短,两岸山坡稳定。
初期坝型为透水碾压堆石坝,其透水性好,可降低尾矿坝的浸润线,加快尾矿固结,有利于尾矿坝的稳定。
初期坝顶高程为262.0m,坝顶宽4.0m,坝高20.5m,坝轴线长65.37m。碾压堆石坝上游边坡1:1.75;下游边坡为变坡,在247.0m高程以上边坡1:1.75,在247.0m高程以下边坡1:2.0。在247.0m高程设一级马道,马道宽为2.0m,并在236.0m高程以下采用人工干砌块石坝保护堆石坡脚,人工干砌块石坝顶宽2.0m,上游坝坡1:1.75,下游坝坡1:2.0。堆坝最终高程为300.0m。
3.6.6.3 排洪设施
主体设计确定尾矿库排洪系统采用六柱框架式排水井+排洪隧洞型式进行排洪。排水井设两座,井座内径2.0m,井筒高5.6m,井架高21.0m,井架外径3.3m,采用C20水工钢筋混凝土结构,其中1号排水井最低进水口标高258.0m,最高进水口标高279.0m,2号排水井最低进水口标高278.0m,最高进水口标高299.0m;排洪隧洞采用城门洞型,其中1号排洪支隧洞断面尺寸为B×H=1.5×1.8(m2),长150.24m,纵坡0.03;2号排洪支隧洞断面尺寸为B×H=1.5×1.8(m2),长317.7m,纵坡0.03;主排洪隧洞断面尺寸为B×H=1.8×2.0(m2),长582.9m,纵坡0.015。排洪隧洞采用C20水工钢筋混凝土衬砌。
3.6.7 砂石料的来源
基建期,矿山建设所需的砂、石等建筑材料中,砂料在当地有合法开采权的料场购买,石料采用采矿废石,企业不单独考虑砂石料场。
3.7 矿区征地、占地情况
根据主体设计资料,矿区建设区占地总面积为43.17hm2,其中采矿工业场地占地2.14hm2,选矿工业场地占地1.6hm2,废石场占地20.62hm2,尾矿库用地8.67hm2,矿区新建公路(包括废石窄轨铁路)占地8.27hm2,管路及供水系统占地0.48hm2,行政生活等场地1.4hm2。具体详见表3—3。
表3—3 工程主要占地情况统计表
序号
项目
单位
水田
旱地
林地
草地
荒草地
合计
用地性质
1
采矿工业场地
hm2
0
0
1.12
0
1.02
2.14
永久
其中建构筑物占地
hm2
0
0
0.3
0
0.26
0.56
2
选矿工业场地
hm2
0
0
0.52
0
1.08
1.6
永久
其中建构筑物占地
hm2
0
0
0.30
0
0.60
0.90
3
废石场用地
hm2
0
0.70
10.35
0
9.56
20.61
永久
4
尾矿库用地
hm2
0
0.36
3.40
0
4.91
8.67
永久
5
矿区公路占地
hm2
0.06
0.10
3.62
0
4.49
8.27
永久(包括废石窄轨铁路)
6
管路供水占地
hm2
0.09
0.04
0.16
展开阅读全文
