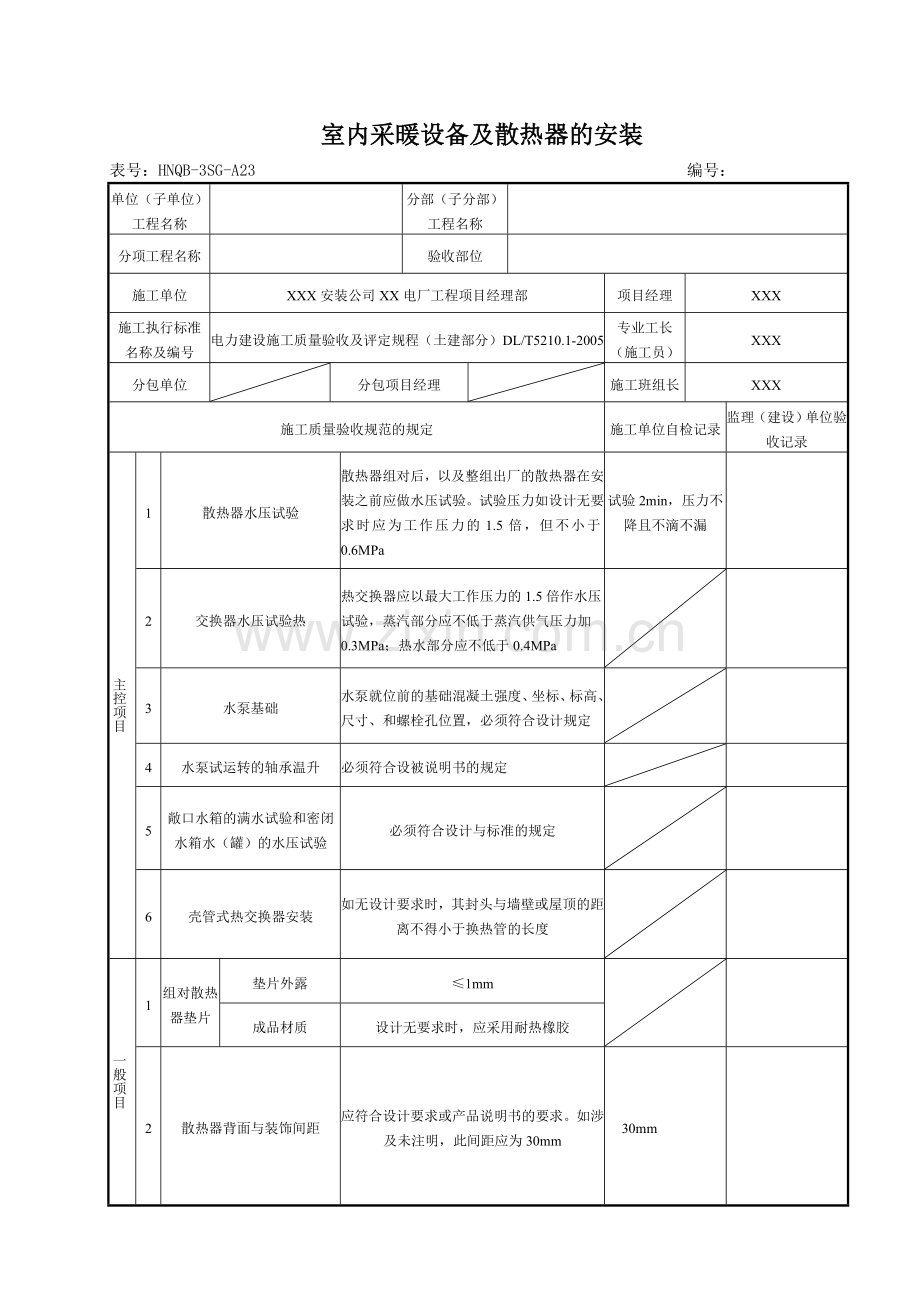

资源描述
室内采暖设备及散热器的安装
表号:HNQB-3SG-A23 编号:
单位(子单位)
工程名称
分部(子分部)
工程名称
分项工程名称
验收部位
施工单位
XXX安装公司XX电厂工程项目经理部
项目经理
XXX
施工执行标准
名称及编号
电力建设施工质量验收及评定规程(土建部分)DL/T5210.1-2005
专业工长
(施工员)
XXX
分包单位
分包项目经理
施工班组长
XXX
施工质量验收规范的规定
施工单位自检记录
监理(建设)单位验收记录
主控项目
1
散热器水压试验
散热器组对后,以及整组出厂的散热器在安装之前应做水压试验。试验压力如设计无要求时应为工作压力的1.5倍,但不小于0.6MPa
试验2min,压力不降且不滴不漏
2
交换器水压试验热
热交换器应以最大工作压力的1.5倍作水压试验,蒸汽部分应不低于蒸汽供气压力加0.3MPa;热水部分应不低于0.4MPa
3
水泵基础
水泵就位前的基础混凝土强度、坐标、标高、尺寸、和螺栓孔位置,必须符合设计规定
4
水泵试运转的轴承温升
必须符合设被说明书的规定
5
敞口水箱的满水试验和密闭水箱水(罐)的水压试验
必须符合设计与标准的规定
6
壳管式热交换器安装
如无设计要求时,其封头与墙壁或屋顶的距离不得小于换热管的长度
一般项目
1
组对散热器垫片
垫片外露
≤1mm
成品材质
设计无要求时,应采用耐热橡胶
2
散热器背面与装饰间距
应符合设计要求或产品说明书的要求。如涉及未注明,此间距应为30mm
30mm
室内采暖设备及散热器的安装
表号:HNQB-3SG-A23 (续) 编号:
单位(子单位)
工程名称
分部(子分部)
工程名称
分项工程名称
验收部位
施工单位
XXX安装公司XX电厂工程项目经理部
项目经理
XXX
施工执行标准
名称及编号
电力建设施工质量验收及评定规程(土建部分)DL/T5210.1-2005
专业工长
(施工员)
XXX
分包单位
分包项目经理
施工班组长
XXX
施工质量验收规范的规定
施工单位自检记录
监理(建设)单位验收记录
一般项目
3
散热器支托架安装位置、数量
散热器支架、托架安装,位置应准确,埋设牢固。散热器支架、托架数量,应符合设计或产品说明书要求。如设计未注时符合现行有关标准的规定
符合要求
4
铸铁或刚支散热器的防腐及面漆
附着良好,色泽均匀,无脱落、起泡、流淌和漏涂缺陷
良好
5
水箱支架或底座安装
水箱支架或底座安装,其尺寸及位置应符合设计规定,埋设平整牢固
6
水箱溢流管和泄放管安装
水箱溢流管和泄放管应设在排水地点附近东南部的与排水管直接连接
7
立式水泵的减振装置
立式水泵的减振装置不应采用弹簧减振器
8
散热器平直度
长翼型散热器
2片~4片
≤4mm
5片~7片
≤6mm
铸铁式钢制片式
3片~15片
≤4mm
16片~25片
≤6mm
9
散热器安装允许偏差
散热器背面与墙面距离
≤3mm
符合要求
与设计定位尺寸
≤20mm
散热器垂直度
≤3mm
10
给水设备安装允许偏差
静置设备
坐标
≤15mm
室内采暖设备及散热器的安装
表号:HNQB-3SG-A23 (续) 编号:
单位(子单位)
工程名称
分部(子分部)
工程名称
分项工程名称
验收部位
施工单位
XXX公司XXX电厂工程项目经理部
项目经理
XXX
施工执行标准
名称及编号
电力建设施工质量验收及评定规程(土建部分)DL/T5210.1-2005
专业工长
(施工员)
XXX
分包单位
分包项目经理
施工班组长
XXX
施工质量验收规范的规定
施工单位自检记录
监理(建设)单位验收记录
一般项目
10
给水设备安装允许偏差
静置设备
标高
≤5mm
离心式水泵
垂直度(每米)
≤5mm
立式泵体垂直度(每米)
≤0.1mm
卧式泵体垂直度(每米)
≤0.1mm
联轴器同心度
轴向倾斜(每米)
≤0.8
径向位移
≤0.1mm
11
管道及设备保温层
厚度
+0.1~—0.05
平整度
卷材
≤5mm
涂抹
≤10mm
施工单位
检查结果
项目专业质量检查员: 项目专业技术负责人:
年 月 日
监理(建设)单位验收结论
专业监理工程师:
(建设单位项目专业技术负责人)
年 月 日
