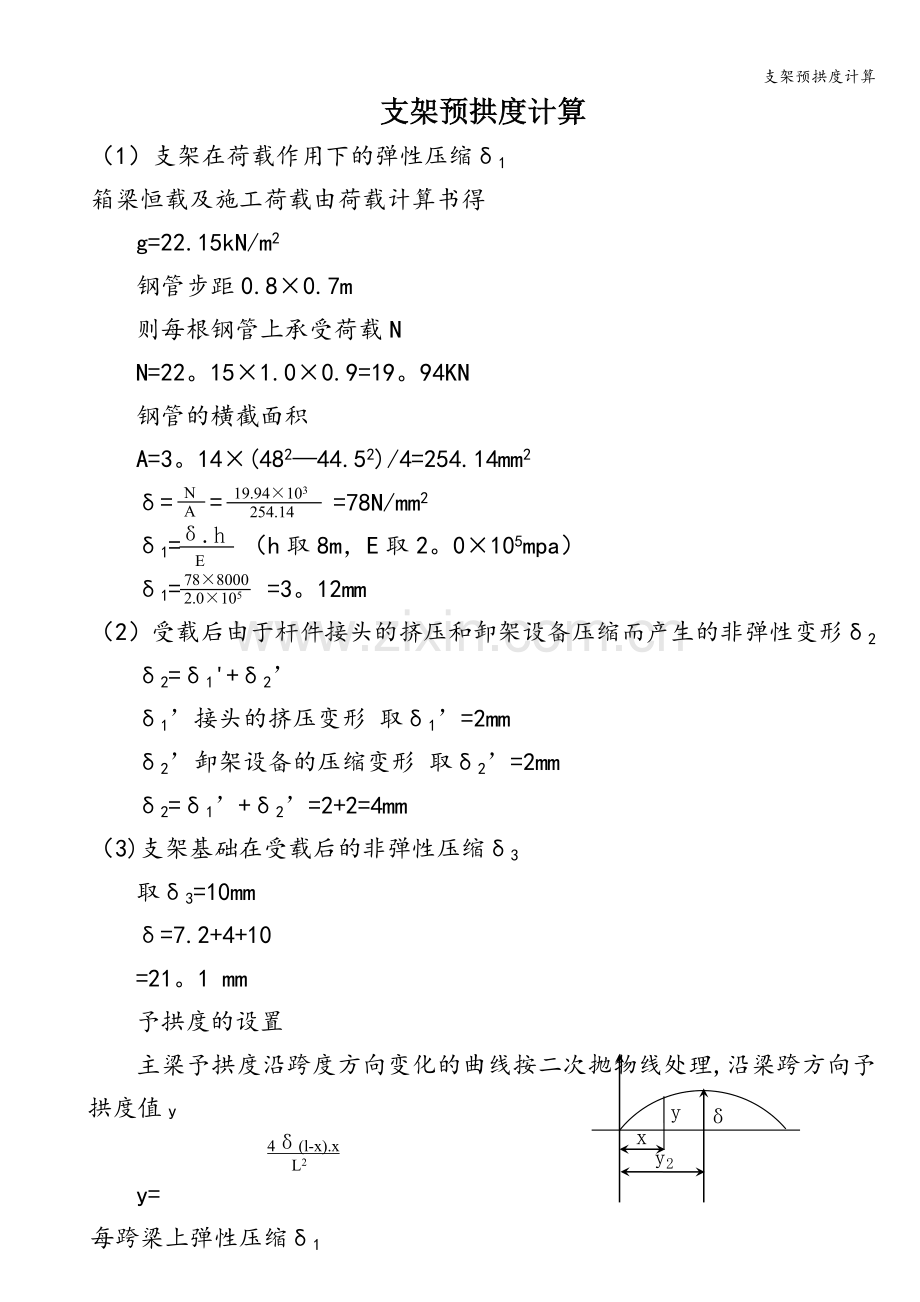

支架预拱度计算
支架预拱度计算
(1)支架在荷载作用下的弹性压缩δ1
箱梁恒载及施工荷载由荷载计算书得
g=22.15kN/m2
钢管步距0.8×0.7m
则每根钢管上承受荷载N
N=22。15×1.0×0.9=19。94KN
钢管的横截面积
A=3。14×(482—44.52)/4=254.14mm2
N
A
19.94×103
254.14
δ.h
E
δ= = =78N/mm2
δ1= (h取8m,E取2。0×105mpa)
78×8000
2.0×105
δ1= =3。12mm
(2)受载后由于杆件接头的挤压和卸架设备压缩而产生的非弹性变形δ2
δ2=δ1'+δ2’
δ1’接头的挤压变形 取δ1’=2mm
δ2’卸架设备的压缩变形 取δ2’=2mm
δ2=δ1’+δ2’=2+2=4mm
(3)支架基础在受载后的非弹性压缩δ3
取δ3=10mm
δ=7.2+4+10
=21。1 mm
予拱度的设置
主梁予拱度沿跨度方向变化的曲线按二次抛物线处理,沿梁跨方向予拱度值y
y=4δ(l-x).x
L2
δ
y
x
y2
每跨梁上弹性压缩δ1
箱梁恒载及施工荷载取五个控制点,即取跨中和离跨中一半两个点与两端共五个点,两端予拱值为零,以控制变化。
(1)支架在荷载作用下的由荷载计算书得
g=26kN/m2
钢管步距0。8×0.7m
则每根钢管上承受荷载N
N=26×0.9×0。6=31.1KN
钢管的横截面积
A=3.14×(482-452)/4=254。14mm2
N
A
31.1×103
254.14
δ.h
E
δ= = =122.4N/mm2
δ1= (h取4m,E取2.0×105mpa)
122.4×4000
2.0×105
δ1= =2。4mm
(2)受载后由于杆件接头的挤压和卸架设备压缩而产生的非弹性变形δ2
δ2=δ1'+δ2'
δ1’接头的挤压变形 取δ1’=2mm
δ2'卸架设备的压缩变形 取δ2’=10mm
δ2=δ1’+δ2’=2+2=4mm
(3)支架基础在受载后的非弹性压缩δ3
取δ3=10mm
δ=7。2+4+10
=21.1 mm
予拱度的设置
主梁予拱度沿跨度方向变化的曲线按二次抛物线处理,
\
卸载并观测
全部加载后,不可立即卸载,需持续施压
24h
,并随时对观测点进行观测,
直至变形稳定后,再进行卸载。卸载必须对称,逐级进行.卸载的同时,并对不
同的观测点进行标高测量,
然后通过预压前后同一点标高差值及支架的弹性变形
量,梁的挠度等得出底模的预拱度之和,通过
U
型托座调整底模标高.预拱度
最高值设在梁的跨中,
其他各点的预拱度由中间最高值向两端零值按二次抛物线
进行分配,预拱度计算公式为:
δx=[4δ×x×(L—x)]/L2
δx---—距左支点x的预拱度值
δ-——--跨中预拱度值
L——-——跨长
x—————距左支点的距离
