收藏 分销(赏)

室内分布建设流程规范(简化版).doc

上传人:xrp****65 文档编号:6137964 上传时间:2024-11-28 格式:DOC 页数:2 大小:18KB 下载积分:10 金币
下载 相关 举报
室内分布建设流程规范(简化版).doc_第1页
第1页 / 共2页
室内分布建设流程规范(简化版).doc_第2页
第2页 / 共2页
本文档共2页,全文阅读请下载到手机保存,查看更方便
资源描述

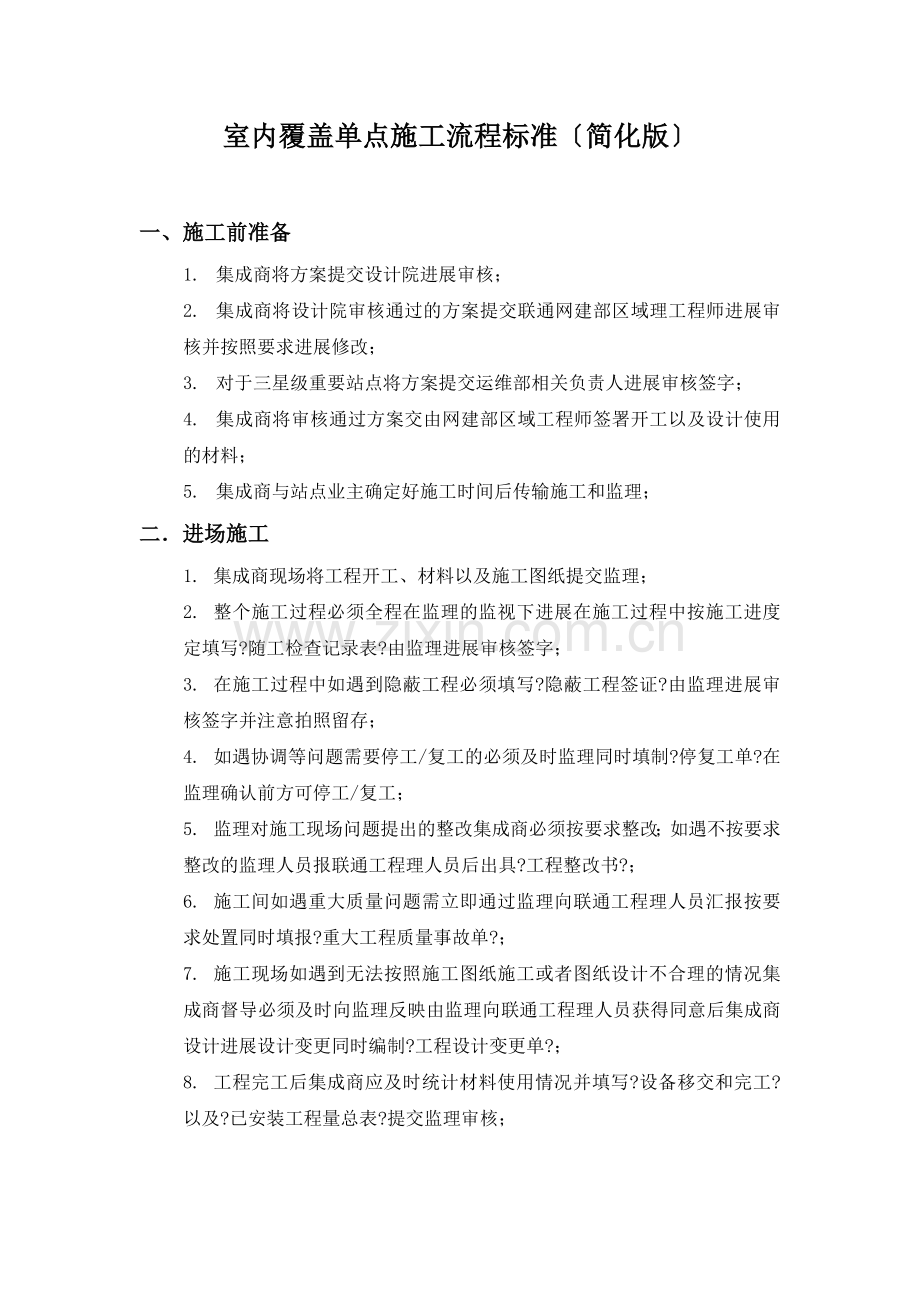

室内覆盖单点施工流程标准〔简化版〕 一、施工前准备 1. 集成商将方案提交设计院进展审核; 2. 集成商将设计院审核通过的方案提交联通网建部区域理工程师进展审核并按照要求进展修改; 3. 对于三星级重要站点将方案提交运维部相关负责人进展审核签字; 4. 集成商将审核通过方案交由网建部区域工程师签署开工以及设计使用的材料; 5. 集成商与站点业主确定好施工时间后传输施工和监理; 二.进场施工 1. 集成商现场将工程开工、材料以及施工图纸提交监理; 2. 整个施工过程必须全程在监理的监视下进展在施工过程中按施工进度定填写?随工检查记录表?由监理进展审核签字; 3. 在施工过程中如遇到隐蔽工程必须填写?隐蔽工程签证?由监理进展审核签字并注意拍照留存; 4. 如遇协调等问题需要停工/复工的必须及时监理同时填制?停复工单?在监理确认前方可停工/复工; 5. 监理对施工现场问题提出的整改集成商必须按要求整改;如遇不按要求整改的监理人员报联通工程理人员后出具?工程整改书?; 6. 施工间如遇重大质量问题需立即通过监理向联通工程理人员汇报按要求处置同时填报?重大工程质量事故单?; 7. 施工现场如遇到无法按照施工图纸施工或者图纸设计不合理的情况集成商督导必须及时向监理反映由监理向联通工程理人员获得同意后集成商设计进展设计变更同时编制?工程设计变更单?; 8. 工程完工后集成商应及时统计材料使用情况并填写?设备移交和完工?以及?已安装工程量总表?提交监理审核; 三.站点调测预开通 1. 集成商在站点信源方案确定后应及时传输光缆施工队伍和传输设备施工队伍使传输施工与系统施工同步进展; 2. 传输到位后集成商应及时提交纤芯、电路的申请需求同时上报信源设备的开通数据需求; 3. 集成商在设备联调自检后提交?开通审批表?给监理并安排监理进展站点验收和预开通; 4. 站点预开通时集成商负责将工程系列文档提交监理审核并在监理监视下对设备进展测试并记录对网络进展拨打测试并记录处理发现的问题; 5. 站点预开通后关闭设备电源将?开通审批表?提交联通工程理人员审核签字; 四.站点初验开通 1. 集成商负责站点所有台账以及维护资料的搜集整理并上报至联通工程理人员审核; 2. 完成工程记录、测试记录的搜集整理完成开工系列文档的装订制作并于站点预开通后3个工作日内将?开通审批表?一并提交运维部进展验收; 3. 配合验收小组进展站点的工艺检查、资产检查、维护资料检查和物业交接同时开通设备; 4. 根据现场验收的遗留问题填写?遗留问题?; 五.其他 1. 负责在站点开通半个月内调通直放站网监控并提交运维验收; 2. 负责在站点开通一个月内完成站点电费、租赁协议的签署移交; 3. 提交验收小组签署开工完成站点初验; 4. 处理初验遗留问题并填写?遗留问题处理?; 5. 配合验收小组完成站点终验。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
