收藏 分销(赏)

宾馆临时用电组织设计14#.docx

上传人:xrp****65 文档编号:6135826 上传时间:2024-11-28 格式:DOCX 页数:7 大小:16.42KB 下载积分:10 金币
下载 相关 举报
宾馆临时用电组织设计14#.docx_第1页
第1页 / 共7页
宾馆临时用电组织设计14#.docx_第2页
第2页 / 共7页


点击查看更多>>
资源描述

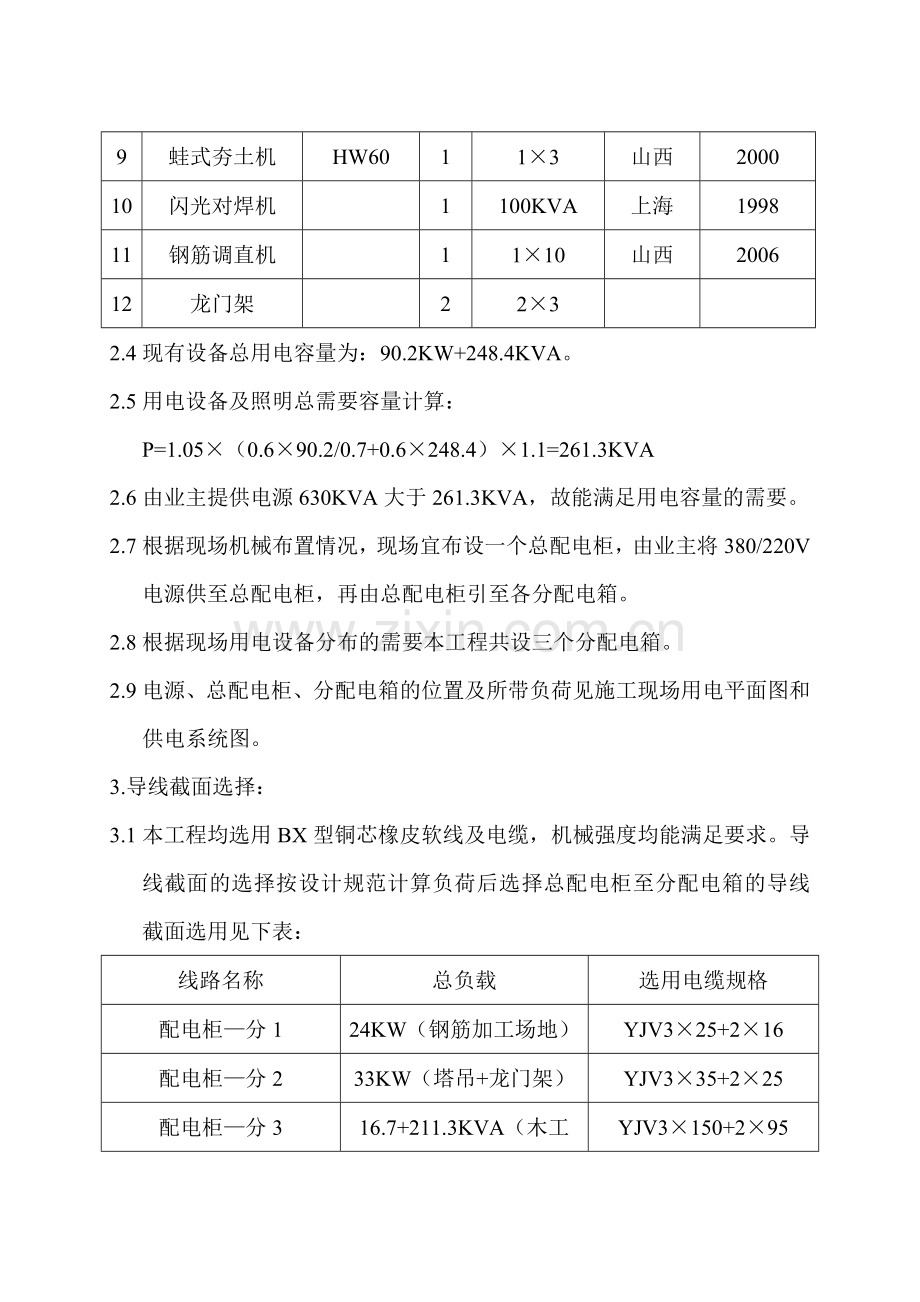

1. 工程概况: 雁北宾馆高层综合楼位于雁同东路延伸段路南,东邻御馨花城尚府高层住宅楼,西邻雁北影剧院,南邻雁北宾馆。针对本工程基础地形复杂,施工现场狭小的情况特制定本方案。 2. 现场概况及负荷计算布置: 2.1本工程为新建项目,施工场地窄小,不便与架空布线,因此全部采用埋地敷设,采用三相四线制中性点直接接地的220/380V低压电力系统,采用三级配电系统,采用TN—S接零保护系统,二级漏电保护。 2.2业主提供的630KVA电源位于场地东南角处。 2.3基础及主体工程施工期间机械设备用电负荷见下表: 序号 机械、设备 名称 型号规格 数量 额定功率(KW) 产 地 制造年份 1 塔吊 QTZ5013 1 36 太原 2006 2 插入式振捣器 ZX50 6 6×1.5 山西 2000 3 平板式振动器 ZB11 2 2×1.5 山西 2000 4 钢筋弯曲机 GW40 3 3×3 山西 2000 5 钢筋切断机 QJ40-1 2 2×4 山西 2000 6 电锯 MJ106 1 1×5.5 太原 1998 7 电刨 MIB2-80/1 1 1×0.7 太原 1998 8 交流电焊机 BX3-500-2 4 4×37.1KVA 太原 2002 9 蛙式夯土机 HW60 1 1×3 山西 2000 10 闪光对焊机 1 100KVA 上海 1998 11 钢筋调直机 1 1×10 山西 2006 12 龙门架 2 2×3 2.4现有设备总用电容量为:90.2KW+248.4KVA。 2.5用电设备及照明总需要容量计算: P=1.05×(0.6×90.2/0.7+0.6×248.4)×1.1=261.3KVA 2.6由业主提供电源630KVA大于261.3KVA,故能满足用电容量的需要。 2.7根据现场机械布置情况,现场宜布设一个总配电柜,由业主将380/220V电源供至总配电柜,再由总配电柜引至各分配电箱。 2.8根据现场用电设备分布的需要本工程共设三个分配电箱。 2.9电源、总配电柜、分配电箱的位置及所带负荷见施工现场用电平面图和供电系统图。 3.导线截面选择: 3.1本工程均选用BX型铜芯橡皮软线及电缆,机械强度均能满足要求。导线截面的选择按设计规范计算负荷后选择总配电柜至分配电箱的导线截面选用见下表: 线路名称 总负载 选用电缆规格 配电柜—分1 24KW(钢筋加工场地) YJV3×25+2×16 配电柜—分2 33KW(塔吊+龙门架) YJV3×35+2×25 配电柜—分3 16.7+211.3KVA(木工棚) YJV3×150+2×95 3.2各分配电箱至开关箱截面选择同上述方法选择,计算过程略,结果见系统图。 4.配电制度: 4.1施工现场配电系统严格执行分级配电,各用电设备的开关箱必须由末级配电箱供电。分配电箱的电源先进隔离开关后到漏电保护器,再接分隔离开关和分熔断器。保护线不得接入熔断器和开关。保护零线在各处的连接必须可靠。 4.2配电箱和开关内电器的配置按IGJ46—88要求配置安装。开关箱与用电设备之间实行“一机、一闸、一保护、一箱”制。 4.3电器产品必须选择合格分供方产品,并应有安全合各证和使用说明书。 4.4电工必须经培训合格,持证上岗,非电工不得私接乱拆电器设施。 4.5增容或发电机电源与现有电路电源严格分开,严禁并列运行。 4.6发电机采用三相五线制中性点直接接地系统,并须独立设置,其接地电阻不得大于4Ω。 4.7对现场用电设备要定期做绝缘测试,本工程要求在安装使用前测试一次,明确来年测试一次,测试结果要达到该设备的设计强度。 5.安全用电技术措施: 5.1按TN—S系统要求设置保护接零系统,实施三相五线制,杜绝疏漏。所有接零接地处必须保证可靠的电气连接。保护零线PE线必须采用绿/黄双色线,严格与相线、工作零线像区别,严禁混用。 5.2现场导线绝缘强度必须可靠,所有电缆接头必须用防水胶布包扎严密,保证绝缘可靠。 5.3机械设备、手动工具和照明设备必须安装使用漏电保护器,对金属外壳做可靠的接零保护。漏电保护器要经常检查,保护动作迅速可靠。 5.4专用保护零线由总配电箱单独引出,并做可靠的接地和重复接地,既在总配电箱、分配电箱、线路中间或末端均做接地,每处重复接地电阻不得大于10Ω。 5.5移动式用电设备的电源和保护零线必须采取可靠的放止松脱措施。 5.6对进场施工人员进行用电安全教育,教育内容要根据现场实际情况突出重点,有针对性。 5.7非当班电工不得接、拆线路,其他人员严禁私自接线。 5.8塔吊、施工电梯要做重复接地和防雷接地,接地电阻值≤4Ω。 5.9配电箱、开关箱在使用过程中的操作顺序:送电(总配电箱—分配电箱—开关箱—用电设备),停电(用电设备—开关箱—分配电箱—总配电箱)。 5.10电器及熔断器的熔丝规格必须与电流量相一致。 5.11各级配电箱必须固定设置,箱底距地面不小于1.1m。 5.12配电箱或配电线路维修时,应悬挂停电标识牌,停、送电必须由专业电工负责。 5.13用电设备与开关箱间距不大于3m,与配电箱间距不大于30m。各级开关箱应装漏电保护器,单机所使用的漏电保护器的额定漏电动作电流为30mA,额定漏电动作时间应小于0.1S。特别潮湿场所,振捣器、水泵、各种手持电动工具,地下室处应选用15mA漏电动作电流的防溅产品。 5.14保护零线的截面应不小于工作零线的截面,且不得装设开关或熔断器。 5.15工作零线和保护零线截面不小于相线截面的50%。 5.16下列电气设备不带电的外露导电部分应做保护接零:电机、电器、变压器、照明器具、手持电动工具的金属外壳,电气设备传动装置的金属部件,配电箱、开关箱的金属外壳,电力线路的金属保护器管。 5.17总配电箱应装设隔离开关和分路隔离开关、总熔断器和分路熔断器(或总自动开关与分路自动开关),以及漏电保护器、电流表、电压表、电度表。 5.18分配电箱内的电器与总配电箱相比,除不再安装电流表、电压表、电度表外,其余均同总配电箱,只有线径、电器元件的容量小于总配电箱。 5.19开关箱内配置防护罩式隔离开关、漏电保护器。 5.20 配电箱、开关箱要铁制、有门、能锁、防雨、防尘,箱内导线、电器元件按负荷计算选择使用。 5.21 配电箱和开关箱周围必须要有足够二人同时工作的空间和通道,不得堆放任何防碍操作、维修的物品,不得有易燃易爆等危险品。 5.22 严禁用同一个开关电器直接控制二台及以上用电设备(含插座)。手持电动工具湿作业时不得少于两人操作。 5.23 配电箱、开关箱中导线的进线和出线应设在箱体的下底面,严禁设在箱体上顶面、侧面、后面或门处。 5.24 移动式配电箱的进出线必须用橡皮绝缘电缆。 5.25 所有配电箱、开关箱应半月检查一次,维修人员必须是专业电工,要JGJ46---88的具体要求。 5.26 水泵的负荷电线必须采用防水橡皮软线且不得承受任何外力。 5.27本工程备有低压变压器,在潮湿和易触电及带电体场所照明电源采用24V安全电压,在特别潮湿的场所和导电良好的地面照明电源采用24V安全电压。使用行灯的电源电压不超过36V,灯体与手柄应坚固,绝缘应良好,灯泡外部有保护网。 5.28移动机具的电源引线不宜大于5m。 6.电气防火措施: 6.1合理配置、整定、更换各种保护电器,对电路和设备的过载、短路故障进行可靠保护。 6.2在电气装置和线路周围不得堆放易燃、易爆和强腐蚀介质,不使用火源。 6.3用电设备现场配置砂箱和干粉灭火器。 6.4加强电气设备相间和相—地面绝缘,防止闪烁。 6.5设备不得超负苛工作,并避免出现高峰超负苛用电。 6.6生活用电不得使用电热设备,照明线路不得乱拉乱接。 6.7室外照明灯具应防水,高度应高于3m,室内灯具应有尽有高于2.4m。 6.8熔断丝必须根据设备容量合理配置,不得使用其它金属丝代替。 6.9未经消防保卫人员批准不得使用电炉子,违者要严肃处理。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
