资源描述

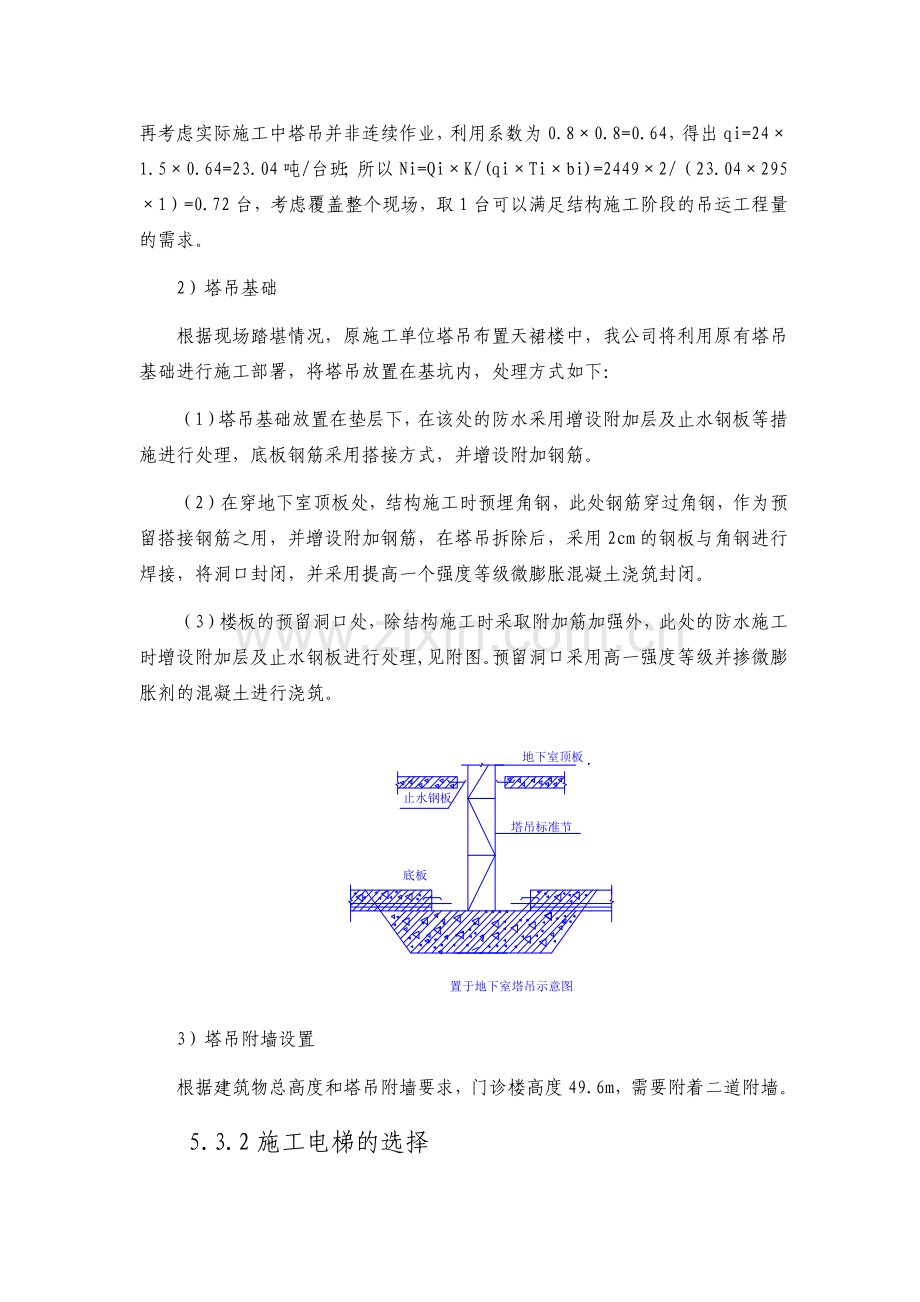

主要施工机械使用计划及管理措施 5.3.1塔式起重机的计算及使用选择 本工程塔式起重机主要是用于钢筋、模板、钢构件、设备等材料、设备的垂直运输。从场地条件、工程量大小、结构外型尺寸、塔吊的吊装能力(主要考虑设备吊装)及塔吊的工作区域考虑,结合现场踏斟情况,门诊综合楼现场设置1台自升式QTZ63(55m)塔吊,业务辅助楼现场设置1台自升式QTZ40(42m)塔吊,具体位置详见《施工阶段平面布置图》。《主体施工阶段平面布置图》。 1)门诊综合楼塔吊需用量计算 塔吊需用台数:Ni=Qi×K/(qi×Ti×b地下室i)公式中 Ni——某期间机械需用量; Qi——某期间需完成的工程量; qi——机械的产量指标; Ti——某期间(机械施工)的天数; bi——工作班次。单班为1,双班为2; K——不均衡系数。一般取1.1~1.4,吊装(装卸)作业取2.0。 本工程塔吊主要用于吊装、装卸材料,K值取2;考虑绵竹市对工地的夜晚施工管理严格,而且工程质量要求高,bi取单班为1;根据招标文件的总工期要求,结合本工程的施工部署,塔吊主体施工阶段需要塔吊的施工日历天数Ti为295天。 结构施工需要完成以下工程量: 钢筋工程量Q1=1500t;竖向结构模板:5420m2;水平模板面积:28600m2;模板共计:5420+28600=34020m2,总重量约为Q2=34020m2×0.011t/m2=374.2t;木枋所需量Q3=412m3×0.4t/m3=164.8t;外脚手架钢管重Q5=180 t,内脚手架Q6=230t;合计:Qi=1500+374.2+164.8+180+230=2449t,机械产量指标qi的计算:塔吊每个吊次需要15~20分钟,每个台班按8小时考虑,可以完成60×8/20=24次,根据建筑物的建筑尺寸,拟选55m半径塔吊验算,平均每个吊次吊重1.5t;再考虑实际施工中塔吊并非连续作业,利用系数为0.8×0.8=0.64,得出qi=24×1.5×0.64=23.04吨/台班;所以Ni=Qi×K/(qi×Ti×bi)=2449×2/(23.04×295×1)=0.72台,考虑覆盖整个现场,取1台可以满足结构施工阶段的吊运工程量的需求。 2)塔吊基础 根据现场踏堪情况,原施工单位塔吊布置天裙楼中,我公司将利用原有塔吊基础进行施工部署,将塔吊放置在基坑内,处理方式如下: (1)塔吊基础放置在垫层下,在该处的防水采用增设附加层及止水钢板等措施进行处理,底板钢筋采用搭接方式,并增设附加钢筋。 (2)在穿地下室顶板处,结构施工时预埋角钢,此处钢筋穿过角钢,作为预留搭接钢筋之用,并增设附加钢筋,在塔吊拆除后,采用2cm的钢板与角钢进行焊接,将洞口封闭,并采用提高一个强度等级微膨胀混凝土浇筑封闭。 (3)楼板的预留洞口处,除结构施工时采取附加筋加强外,此处的防水施工时增设附加层及止水钢板进行处理,见附图。预留洞口采用高一强度等级并掺微膨胀剂的混凝土进行浇筑。 3)塔吊附墙设置 根据建筑物总高度和塔吊附墙要求,门诊楼高度49.6m,需要附着二道附墙。 5.3.2施工电梯的选择 为了满足安装、装饰、部分小型设备及人员的垂直运输需要,主体结构施工至五层后,在现场东侧共布置1部性能优良、运行平稳的SCD200/200型施工电梯,具体位置详见《装饰施工阶段平面布置图》。 1)施工电梯基础设置 基础尺寸为长6m,宽4m,厚0.4m,采用C20砼,配双层加强筋网格,钢筋直径为Φ10mm,网格间距200mm。基础表面要求平整、光滑,保证水平,其平整度需达到1/1000。基础形式如下图: 2)施工电梯附墙设置 附墙系统采用I型间接附墙,附墙点选择于结构框架柱上,每两层设附墙一次。附墙形式如下图: 5.3.3混凝土输送泵选择及计算 1)混凝土泵数量选择 混凝土泵需用台数:Ni=Qi/(qi×Ti) Ni——某期间机械需用量; Qi——某期间需完成的工程量; qi——机械的产量指标; Ti——混凝土浇筑时间; 按施工区段划分,本工程一层至三层顶板为混凝土最大浇筑量,混凝土量420m3,同时考虑泵送距离选用HBT80混凝土泵,每台混凝土泵每小时有效泵送量为45m3,计划浇筑时间为6:00~次日6:00共计24小时,则: 混凝土泵需用台数Ni=Qi/(qi×Ti)=420/(45×24)=0.38; 根据计算可知,配备一台混凝土输送泵可满足施工需要。在混凝土浇筑时,我单位将事先和周围居民及有关部门做好协商沟通工作,确保混凝土浇筑连续性。 根据地上结构流水段划分,地上墙体、顶板最大混凝土浇筑量为420m3,地上结构施工配备1台HBT80混凝土泵。 另外在整个结构施工期间为确保实现混凝土的连续浇筑,避免施工不利因素影响,现场备用一台HBT80混凝土泵。 为加快施工进度,在一层至三层施工中,我公司将采用汽车泵配合浇灌混凝土。 2)混凝土泵位置确定 考虑施工现场狭小,施工道路布置和混凝土罐车出入方便,在建筑物东侧布置1台HBT80混凝土泵,具体位置详见《主体施工阶段平面布置图》。 5.3.4其他机械设备的选择 施现场按照不同的施工阶段的要求,配备足够的机械设备。详见《结构施工阶段拟投入的主要施工机械设备表》;《装饰施工阶段拟投入的主要施工机械设备表》;《机电安装施工阶段拟投入的主要施工机械设备表》。 结构施工阶段拟投入主要施工机械设备表 序号 机械或备 名 称 型号规格 数量 国别 产地 制造 年份 额定 功率 (KW) 生产能力 用于施工部位 备注 1 塔吊 QTZ63 1台 国产 2006 75 1.5t 结构 2 塔吊 QTZ40 1台 国产 2007 55 1.0t 结构 3 物料提升机 SSB100 2台 国产 2007 10 1.0t 结构 4 施工电梯 SCD200/200 1部 国产 2006 40 2×2000kg 结构 装饰 5 砼输送泵 HBT80 2台 国产 2005 20 80m3/h 结构 6 布料机 R-12 1台 国产 2006 结构 7 空压机 W-0.9/8 1台 国产 2005 10 结构 8 钢筋套丝机 2台 国产 2007 5 结构 9 对焊机 UN-100 1台 国产 2008 8 结构 10 切断机 GJ40-1、GJ50 2台 国产 2008 4 结构 11 弯曲机 CW-40-1 2台 国产 2008 4.5 结构 12 钢筋调直机 GT4-14 1台 国产 2006 36 结构 13 木工刨床 MQ423B 3台 国产 2007 4 结构 14 木工锯床 MT500 3台 国产 2007 4 结构 15 木工压刨 MB104-1 2台 国产 2008 4 结构 16 交流电焊机 BX1-300 1台 国产 2007 8 结构 17 砂浆搅拌机 JS150 2台 国产 2007 15 装修 18 发电机组 150kVA 1台 国产 2005 100 全过程 装饰施工阶段拟投入的主要施工机械设备表 序号 机械或设备名称 型号规格 数量 国别 产地 制造 年份 额定功率(KW) 生产能力 用于施工部位 备 注 1 压刨机 AP-10N 1台 国产 2007 1.35 装修 2 空气压缩机 ZV-0.6 1台 国产 2006 1.5 装修 3 转向切割机 LS-1030 2台 国产 2007 1.38 装修 4 电锯 牧田 3台 日本 2008 1.5 装修 5 小罗机 DH-635 3台 国产 2008 0.44 装修 6 直钉枪 日立 3台 日本 2008 0.58 装修 7 蚊钉枪 日立 3台 日本 2008 0.58 装修 8 手电钻 牧田 5台 日本 2007 0.55 装修 9 电焊机 牧田 2台 日本 2007 1 装修 10 冲击钻 HR20110 5台 国产 2008 0.6 装修 11 台钻 HYD-100 1台 国产 2007 0.3 装修 12 云石锯 8210N 2台 国产 2007 0.86 装修 13 打磨机 A10SF 6台 国产 2008 0.5 装修 14 砂轮切割机 TCH-355HA 4台 国产 2008 1.5 装修 15 喷枪 5台 国产 2008 0.5 装修 16 砂带机 日立 3台 日本 2008 0.8 装修 17 腻子搅拌机 5台 国产 2008 0.8 装修 18 台式钻床 BH-2 1台 国产 2008 4 装修 19 铝材切割机 DG140/02 1台 国产 2008 3 装修 20 注胶枪 20支 国产 2008 0.5 装修 机电安装施工阶段拟投入的主要施工机械设备表 序号 机械或设备 名称 型号规格 数量 国别 产地 制造 年份 额定 功率 (KW) 生产 能力 用于施工部位 备注 1 剪板机 Q11-3×1200 1台 国产 2007 12 2 联合咬口机 YWLYZL 2台 国产 2007 3 3 单平咬口机 YZD 2台 国产 2007 3 4 电动开孔器 DHT8/4.5 4台 国产 2008 1.9 5 手动折方机 WS1.5×2000 1台 国产 2007 1.5 6 手动拉铆钳 5把 国产 2008 7 电动葫芦 5吨 3 国产 2007 15 8 手动葫芦 5 国产 2008 9 管子切断机 15-60 2台 国产 2008 5.5 10 管子切断机 15-60 2台 国产 2008 7.5 11 电动套丝机 1/2"4" 2台 国产 2008 9 12 电动破口机 φ108-133 1台 国产 2007 3 13 钢管滚槽机 GMT9/6-03 1台 国产 2007 1.1 14 钢管滚槽机 GMT9/14-01 1台 国产 2008 2.2 15 电动煨弯管 φ32-83 2台 国产 2006 5 16 交流电焊机 BX-500 2台 国产 2007 21 17 交流电焊机 BX3-500 2 国产 2007 5.5 18 直流焊机 AX-500-7 2台 国产 2007 26 19 手提式电焊机 5KVA 1台 国产 2007 5 20 电动试压泵 TE-24,TE-42 2台 国产 2007 3 21 手动试压泵 1台 国产 2008 22 台钻 d=16 5台 国产 2008 0.6 23 电锤 5台 国产 2008 0.6 24 冲击电钻 d=16 4台 国产 2008 0.6 25 小型手持电动工具 20把 国产 2008 26 砂轮切割机 CJ-400 5台 国产 2008 0.5 5.3.5大型机械管理措施 在考虑了工程结构特点和现场实际情况与业主的工期要求基础上,我们配备二台塔吊、二台混凝土输送泵、一部施工电梯、二台物料提升机等机械设备。为保证施工机械在施工过程中运行的可靠性,采取以下措施: 1)加强对设备的维修保养,对机械零部件的采购储存; 2)对钢筋加工机械,特别是电焊机,落实定期检查制度。 3)为保证设备运行状态良好,项目备齐两套常用设备配件,维修人员长驻现场,确保发生故障在2小时内修复。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 应用文书 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
