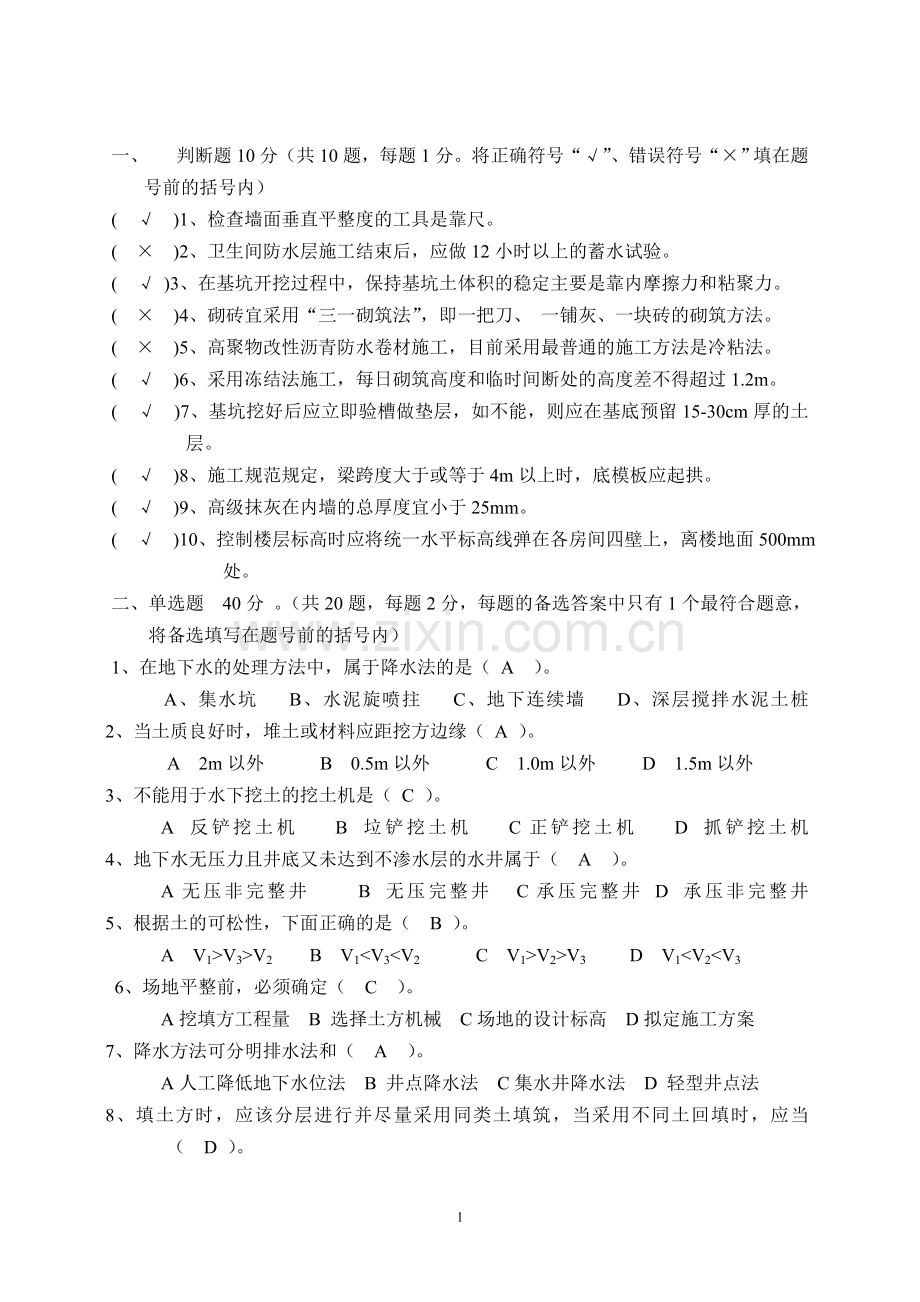

一、 判断题10分(共10题,每题1分。将正确符号“√”、错误符号“×”填在题号前的括号内)
( √ )1、检查墙面垂直平整度的工具是靠尺。
( × )2、卫生间防水层施工结束后,应做12小时以上的蓄水试验。
( √ )3、在基坑开挖过程中,保持基坑土体积的稳定主要是靠内摩擦力和粘聚力。
( × )4、砌砖宜采用“三一砌筑法”,即一把刀、 一铺灰、一块砖的砌筑方法。
( × )5、高聚物改性沥青防水卷材施工,目前采用最普通的施工方法是冷粘法。
( √ )6、采用冻结法施工,每日砌筑高度和临时间断处的高度差不得超过1.2m。
( √ )7、基坑挖好后应立即验槽做垫层,如不能,则应在基底预留15-30cm厚的土层。
( √ )8、施工规范规定,梁跨度大于或等于4m以上时,底模板应起拱。
( √ )9、高级抹灰在内墙的总厚度宜小于25mm。
( √ )10、控制楼层标高时应将统一水平标高线弹在各房间四壁上,离楼地面500mm处。
二、单选题 40分 。(共20题,每题2分,每题的备选答案中只有1个最符合题意,将备选填写在题号前的括号内)
1、在地下水的处理方法中,属于降水法的是( A )。
A、集水坑 B、水泥旋喷拄 C、地下连续墙 D、深层搅拌水泥土桩
2、当土质良好时,堆土或材料应距挖方边缘( A )。
A 2m以外 B 0.5m以外 C 1.0m以外 D 1.5m以外
3、不能用于水下挖土的挖土机是( C )。
A 反铲挖土机 B 垃铲挖土机 C正铲挖土机 D 抓铲挖土机
4、地下水无压力且井底又未达到不渗水层的水井属于( A )。
A无压非完整井 B 无压完整井 C承压完整井 D 承压非完整井
5、根据土的可松性,下面正确的是( B )。
A V1>V3>V2 B V1<V3<V2 C V1>V2>V3 D V1<V2<V3
6、场地平整前,必须确定( C )。
A挖填方工程量 B 选择土方机械 C场地的设计标高 D拟定施工方案
7、降水方法可分明排水法和( A )。
A人工降低地下水位法 B 井点降水法 C集水井降水法 D 轻型井点法
8、填土方时,应该分层进行并尽量采用同类土填筑,当采用不同土回填时,应当( D )。
A、将强度大的土层置于强度小的土层之上
B、将强度大的土层置于强度小的土层之下
C、将透水性大的土层置于透水性小的土层之上
D、将透水性大的土层置于透水性小的土层之下
9、干作业成孔灌注桩采用的钻孔机具是( A )。
A螺旋钻 B潜水钻 C 回转钻 D 冲击钻
10、对于泥浆护壁成孔灌注桩,孔底沉渣厚度不符合的是( C )。
A端承桩≤50mm B 端承桩≤30mm C端承桩≤100mm D 摩擦桩≤250mm
11、在泥浆护壁成孔灌注桩施工中,确保成桩质量的关键工序( D )。
A吊放钢筋笼 B 吊放导管 C 泥浆护壁成孔 D 灌注水下混凝土
12、人工挖孔桩不适合的范围是地下水位以上的( B )。
A粘性土 B 强风化岩 C 粉土 D 人工填土
13、静力压桩施工适用的土层是( A )。
A软弱土层 B 厚度大于2m的砂夹层 C碎石土层 D 风化层
14、在下列措施中不能预防沉桩对周围环境的影响的是( D )。
A 采取预钻孔沉桩 B 设置防震沟
C 采取有远到近的沉桩顺序 D 控制沉桩速率
15、砖基础大放脚的组砌形式是( B )。
A三顺一丁 B一顺一丁 C 梅花丁 D 两平一侧
16、在极限承载力状态下,桩顶荷载由桩端承受的桩是( D )。
A端承摩擦桩 B 摩擦桩 C 摩擦端承桩 D 端承桩
17、相邻两个施工过程进入流水施工的时间间歇称为( B )。
A.流水节拍 B.流水步距 C.工艺间歇 D.流水间歇
18、在组织流水施工时,通常施工段数目m与施工过程数n之间的关系应该是( A )。
A.m≥n B.m≤n C.m=n D.无关系
19、下列( A )说法是错误的。
A.总时差为零的工作是关键工作 B.由关键工作组成的线路是关键线路
C.总时差为零,自由时差一定为零 D.自由时差是局部时差,总时差是线路性时差
20、下列( D )说法是错误的。
A.任何工程都有规定工期、计划工期和计算工期
B.计划工期可以小于规定工期
C.计划工期可以等于规定工期
D.计划工期有时可等于计算工期
三、问答题 共20分 5题
1、 试回答摸板及支撑体系的基本要求。(4分 )
保证结构和构件各部分的形状、尺寸、及相互位置的正确性;
具有足够的强度、刚度、稳定性
构造简单装拆方便,能多次周转使用;
接缝严密,不得漏浆
2、 试回答大体积混凝土早期裂缝的防治方法。(5分)
采用水化热低的水泥,降低水泥用量,掺入适量的粉煤灰或毛石,降低浇注速度和浇注厚度或采用人工降温措施,浇注后及时覆盖,留置后浇带。
3、 试回答砌筑工程中皮数杆的作用、位置及标注内容。(3分)
作用:砌筑时控制砌体竖向尺寸的准确。
位置:立于房屋的大角,内外墙交接处,楼梯间以及洞口多的位置,墙体较长时每隔10m15m增设一根。
标注内容:每皮砖和灰缝的厚度,以及门窗洞口、过梁、楼板、梁底、预埋件的标高位置。
4、 试回答结构安装工程中旋转法和滑行法的构件布置要求。(3分)
旋转法布置构件应使柱子的帮扎点,柱脚中心和杯口中心三点位于同一起重机半径的圆弧上。
滑行法应使绑架点、基础杯口中心两点共弧,在起重半径的园弧上。
5、 试回答桩基础验收时应具备的资料内容。(5分)
工程地质报告、桩基础施工图图纸会审纪要、设计变更及材料代用通知单;
桩位测量放线图,包括工程桩位线复核签证单;
成桩质量检查报告;
单桩承载力检测报告;
基坑挖至设计标高的桩基竣工平面图及桩顶标高图。
四、计算题 共30分,3题。
1、 某结构采用C20混凝土,实验室配合比为1:2.06;4.55:0.55,现场砂的含水率为3%,石子含水率为2%,试计算施工配合比。每立方米混凝土水泥用量为280kg,试计算1立方米各种材料用量。(10分)
2、 钢筋下料长度计算。简图中弯起钢筋为外包尺寸,箍筋为内径尺寸,。单位:mm(10分)
3、某工程有九项工作组成,它们之间的网络逻辑关系如下表所示,试绘制双代号网络图。
工作名称
前导工作
后续工作
持续时间(天)
A
——
B、C
3
B
A
D、E
4
C
A
F、D
6
D
B、C
G、H
8
E
B
G
5
F
C
H
4
G
D、E
I
6
H
D、F
I
4
I
G、H
——
5
5
