收藏 分销(赏)

西班牙S瓦湿式施工安装方法及技术要求.doc

上传人:xrp****65 文档编号:6023900 上传时间:2024-11-25 格式:DOC 页数:5 大小:29.51KB 下载积分:10 金币
下载 相关 举报
西班牙S瓦湿式施工安装方法及技术要求.doc_第1页
第1页 / 共5页
西班牙S瓦湿式施工安装方法及技术要求.doc_第2页
第2页 / 共5页


点击查看更多>>
资源描述

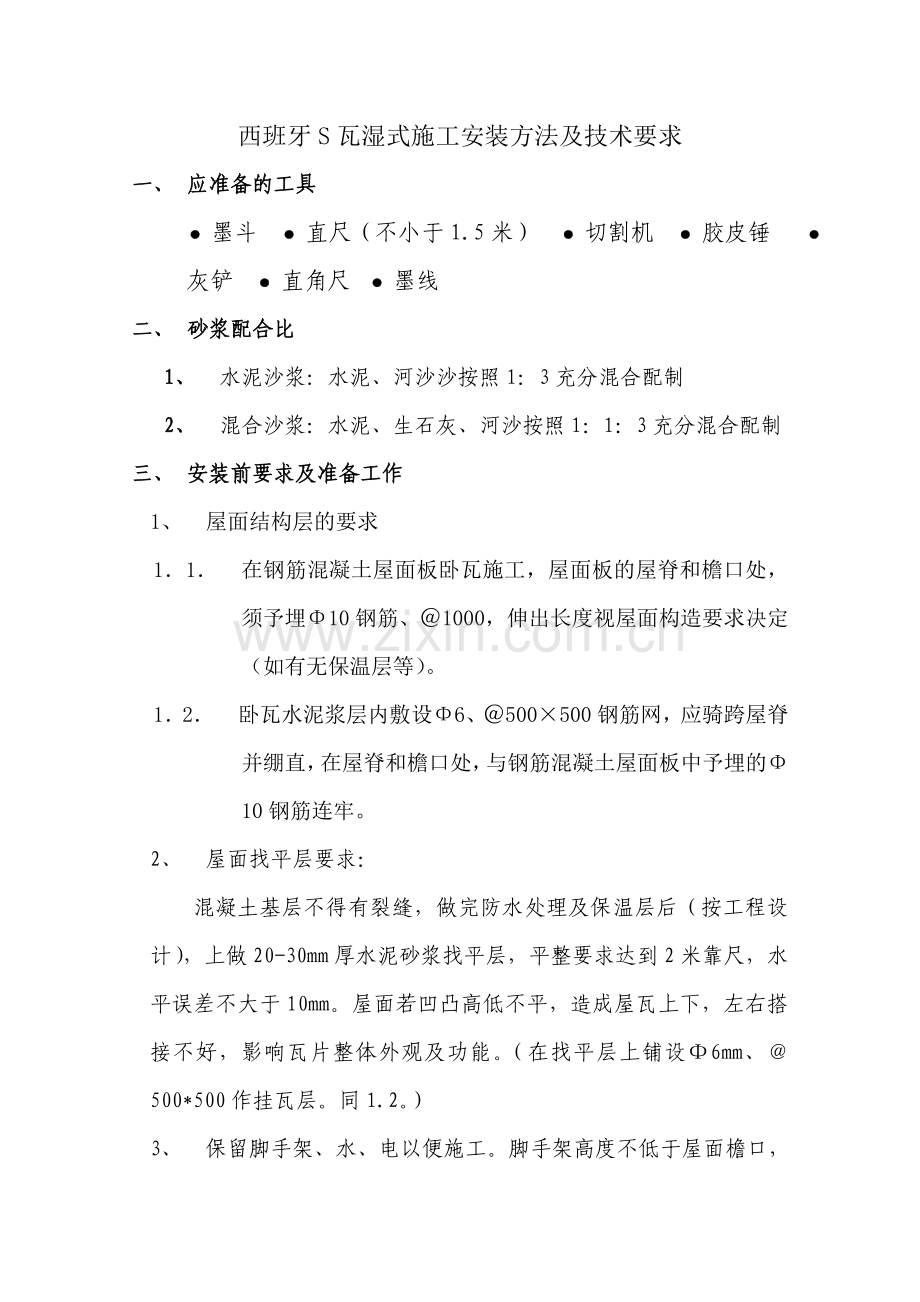

西班牙S瓦湿式施工安装方法及技术要求 一、 应准备的工具 ● 墨斗 ● 直尺(不小于1.5米) ● 切割机 ● 胶皮锤 ● 灰铲 ● 直角尺 ● 墨线 二、 砂浆配合比 1、 水泥沙浆:水泥、河沙沙按照1:3充分混合配制 2、 混合沙浆:水泥、生石灰、河沙按照1:1:3充分混合配制 三、 安装前要求及准备工作 1、 屋面结构层的要求 1.1. 在钢筋混凝土屋面板卧瓦施工,屋面板的屋脊和檐口处,须予埋Φ10钢筋、@1000,伸出长度视屋面构造要求决定(如有无保温层等)。 1.2. 卧瓦水泥浆层内敷设Φ6、@500×500钢筋网,应骑跨屋脊并绷直,在屋脊和檐口处,与钢筋混凝土屋面板中予埋的Φ10钢筋连牢。 2、 屋面找平层要求: 混凝土基层不得有裂缝,做完防水处理及保温层后(按工程设计),上做20-30mm厚水泥砂浆找平层,平整要求达到2米靠尺,水平误差不大于10mm。屋面若凹凸高低不平,造成屋瓦上下,左右搭接不好,影响瓦片整体外观及功能。(在找平层上铺设Φ6mm、@500*500作挂瓦层。同1.2。) 3、 保留脚手架、水、电以便施工。脚手架高度不低于屋面檐口,与檐口保持约150-200mm距离。 4、 保留足够空间和通道以利堆置瓦料及吊运瓦。 五、技术要求 1. 结构必须经过甲方、设计单位、监理单位验收通过,且上道工序隐检合格后方可进行挂瓦工程。 五、施工顺序: 1、 放样:根据S瓦的有效尺寸,屋面纵横二方向划好辅瓦的铺设线。 1.1、 屋面横向弹线:檐口线按照瓦长度减去挑出檐口长度50 mm定距弹线,然后从下往上按照瓦有效长度的间距弹线直至脊部位(沟部位应弹出沟中心线与沟宽的平行线,脊部位弹出脊中心线与脊宽平行线)。 1.2、 屋面纵向弹线:以屋面中心线为准,向左及向右按照瓦中心线弹出墨线,标出底瓦安装位置。 2、 调浆:按要求调制水泥沙浆或混合沙浆辅瓦,砂浆厚度最薄处厚度不小于25mm;脊部位使用的水泥砂浆可加麻线防止龟裂。 3、 安装铺设瓦片:铺设顺序为面对屋面从右往左,从下往上进行铺设,要求每片瓦必须跟线进行辅设,搭接部位缝隙愈小愈好。 3.1、铺檐口瓦:檐口瓦可挑出檐口50mm,檐口处应抬高20-25mm,增加美观及防止下滑。 3.2、铺屋面瓦: 在水泥沙浆找平层上铺瓦,在瓦头开孔处固定瓦片。屋面铺设要求瓦纵横线条整齐,相互垂直,瓦片搭盖疏密一致,每辅设一趟瓦应注意瓦面清洁工作,避免水泥砂浆污染屋瓦。 3.3、铺阴沟瓦: 在斜角处先做好天沟式样,水泥沙浆找平,然后铺上阴沟瓦,搭接40mm,天沟两侧与主瓦砂浆填实刷平(铺设天沟瓦两边的主瓦应用切割机按角度、长度尺寸切割好)。 3.4、安装屋脊瓦。 3.4.1、铺脊瓦时,先拉水平线,宜拉均长筒线,跟线施工。 3.4.2、脊瓦底部要垫塞平稳,坐灰要饱满,使屋脊不沉陷变形。 3.4.3、脊瓦头需用18#铜线牢固在屋脊上。 3.4.4脊瓦间缝隙用与瓦同色色料(如砖红色用氧化铁色料),参入 水泥砂浆配制勾缝。 3.5.5、脊瓦两侧与主瓦相交的缝隙用水泥砂浆填实后用与瓦同色 色料水泥砂浆修饰。 3.6 安装盾瓦:在正脊与斜脊两侧与屋面瓦沟处分别用正盾和斜盾封闭露水泥砂浆处,盾瓦用砂浆,随同脊瓦安装时同时安装。 4、 清洁屋面: 将屋面上残余之砖瓦及杂物清离屋面,并清洁瓦面。 5. 其它注意事项 5.1 当屋面坡度大于50%时(27°),全部瓦材应采取固定加强措施;当坡度≦50%时,檐口(沟)处两排瓦和屋脊处两侧的各一排瓦应采取加强固定措施。当坡度≦50%时,可用18号锌铁丝代替铜丝 5.2 用水泥砂浆卧瓦,用双股18号铜丝将瓦与挂瓦层中Φ6mm钢筋网绑牢。 六:安装的总体要求: 1. 西班牙S在安装前对屋面的要求: ⑴ 要求屋面铺瓦前找平,无凹凸现象,并做好防水处理。 2. 西班牙S瓦安装顺序及操作要求: ⑴无论什么形状屋面的安装顺序,都要从右到左,从下向上逐片排列安装。 ⑵第一行下边距外檐边50mm,防止水往墙壁上流。 ⑶混泥土屋面用水泥砂浆粘贴,最下边两行用18#铜线牢固并用水泥砂浆粘牢。 七、质量标准 1. 铺设后的屋面不得渗透水(可在雨天后检查)。 2. 挂瓦应平整,搭接紧密,横平竖直,檐口瓦出檐尺寸一致,檐口平直整齐。 屋檐要平直,脊瓦搭口和脊瓦与屋面瓦的缝隙、斜沟瓦与排水沟的空隙,均应用麻刀灰浆填实抹平,封固严实 八、成品保护 1. 对成品瓦在运输安装过程中要轻拿轻放,防止磕碰破损。 2. 对施工完的瓦在清理后不得上人踩踏。 3. 屋面完工后要妥善保护,不得磕碰损坏。 九、安全文明施工 1. 现场必须戴安全帽,2m以上作业必须系安全带,以防高空坠落危险。 2. 在屋面施工不得将建筑垃圾随意抛弃,应统一集中下运,防止落物伤人。 3. 施工现场严禁吸烟,严禁随地大小便,严禁追逐嬉戏、打架斗殴。 现场用机具、电器均应由专人管理。非电工或机工不得随意动用电器和机具;少特工种人员必须持有相应有效证件方可作业。 5
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
