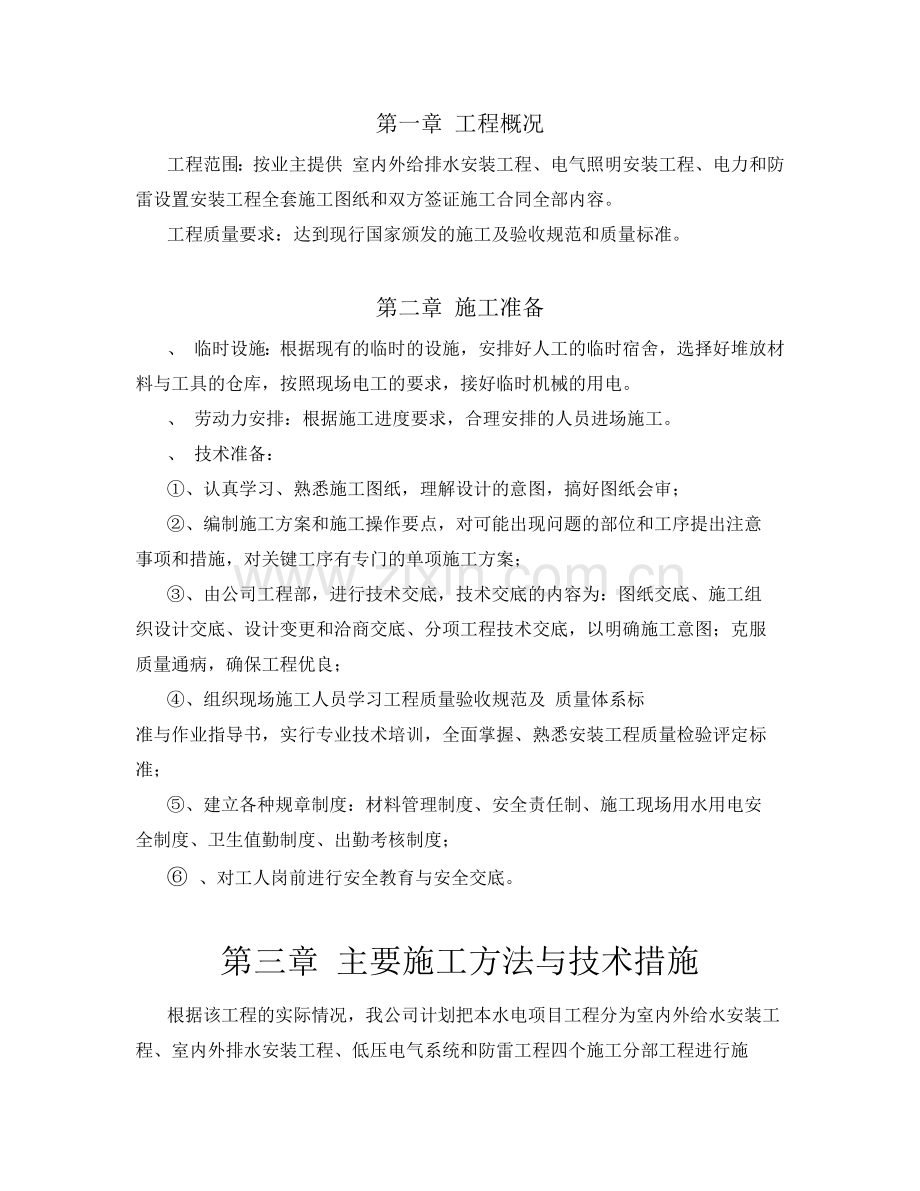

1、水 电 施 工 方 案目 录一、施工技术说明书、工程概况、施工准备、施工方案、施工技术组织措施二、施工进度计划三、技术物资供应计划四、现场施工管组织结构及管理人员职责五、安全、消防、季节施工措施六、文明施工及产品保护措施第一章 工程概况工程范围:按业主提供 室内外给排水安装工程、电气照明安装工程、电力和防雷设置安装工程全套施工图纸和双方签证施工合同全部内容。工程质量要求:达到现行国家颁发的施工及验收规范和质量标准。第二章 施工准备、 临时设施:根据现有的临时的设施,安排好人工的临时宿舍,选择好堆放材料与工具的仓库,按照现场电工的要求,接好临时机械的用电。、 劳动力安排:根据施工进度要求,合理安

2、排的人员进场施工。、 技术准备:、认真学习、熟悉施工图纸,理解设计的意图,搞好图纸会审;、编制施工方案和施工操作要点,对可能出现问题的部位和工序提出注意事项和措施,对关键工序有专门的单项施工方案;、由公司工程部,进行技术交底,技术交底的内容为:图纸交底、施工组织设计交底、设计变更和洽商交底、分项工程技术交底,以明确施工意图;克服质量通病,确保工程优良;、组织现场施工人员学习工程质量验收规范及 质量体系标准与作业指导书,实行专业技术培训,全面掌握、熟悉安装工程质量检验评定标准;、建立各种规章制度:材料管理制度、安全责任制、施工现场用水用电安全制度、卫生值勤制度、出勤考核制度; 、对工人岗前进行安

3、全教育与安全交底。第三章 主要施工方法与技术措施根据该工程的实际情况,我公司计划把本水电项目工程分为室内外给水安装工程、室内外排水安装工程、低压电气系统和防雷工程四个施工分部工程进行施工。第一节 主要施工方法的选择一、室内外给水工程、材料选择:室外给水管道采用 者用钢塑复合管,连接方式采用丝扣连接、 者用镀锌钢管,连接方式采用丝扣或法兰连接。室内给水管道立管采钢塑管,连接方采用丝扣连接、支管采用铝塑管,管件连接。室内给水工程在土建施工时,根据施工图纸预埋管道穿剪力墙或梁的防水套管。室外给水管道埋地管道在道路施工前,进行全面施工。、施工顺序:、室外给水系统:施工准备清扫管膛管材、管件、阀门、消火

4、栓就位管道安装水压试验管道冲洗回填土方;、室内给水系统:安装准备预制加工泵房机械设备及配管安装钢制生活水箱制作与安装干管安装立管安装(水表、阀门)支管安装管道试压管道水冲洗配水设备安装管道防腐和保温。二、室内外排水工程、材料选择:室内排水管道采用 塑料排水管,承插粘连式接头。室外排水管道采用 双壁波纹管,“”橡胶接口。 室内排水工程在土建施工时,根据施工图纸预埋防管道穿剪力墙与梁的防水套管。室外排水管道在道路施工前,进行全面施工。、施工顺序:()、室内生活排水系统:防水套管安装安装准备管道预制干管安装立管安装横管安装器具连接管安装闭水试验卫生器具安装系统调试、验收。()、室外排水管道系统: 施

5、工准备管道安装砌检查井管道满水试验管道冲洗回填夯实。三、压电气安装、材料选择:本电气安装工程线管采用热镀锌铁线管,丝扣连接。正负零下电线管暗敷于结构内。正负上的电线管敷设在装饰夹层内。电线采用 线,电缆采用。低压开关柜向各层电箱供电采用低压封闭式母线槽。灯具采用日光灯,安装方式吸顶安装或嵌入式安装。需要暗敷的电线管,施工时按施工图纸要求进行施工,配合土建施工进度进行施工,施工完毕,绘好竣工图及隐蔽签证。灯具安装配合土建扇灰后安装。()、施工顺序:安装准备线管、线槽安装 线路各种电线、电缆与母线槽敷设 电线电缆绝缘电阻测试电箱、开关、插座安装灯具安装 系统调试、开通。四、防雷工程、材料选择:本防

6、雷安装工程引下线采用柱对角筋引下线安装。人工均压环采用4mm镀锌扁钢。天面避雷网与避雷针采用 镀锌圆钢安装。均压环焊接采用结构圈梁面筋焊接连接。防雷安装工程的预埋部分要配合土建施工施工顺序由下往上施工,施工完毕,要及时绘好竣工图与隐蔽工程签证记录。、施工顺序:安装准备基础防雷接地安装 避雷引下线安装 避雷网安装避雷针安装接地装置系统调试。第二节 室内给水工程室内给水工程干管、立管采用钢塑管、支管采用铝塑管。一、安装准备、认真熟悉图纸。根据施反封建工方案决定的施工方法和技术交底的具体措施做好准备工作。参看有关专设备图和装修建筑图,核对各种管道的坐标、标高是否交叉,管道排列所用空间是否合理。有问题

7、及时与设计和有关人员研究解决,办好变更洽商记录。、配合土建预留、预埋。安装图上有的而土建图上未设计的,由安装单位负责配合土建预留、留埋,但开工前应与土建协商划分清楚,明确各自的范围与责任,以免发生错误和遗漏。在配合土建预埋作业中,要进一步核对位置和尺寸,确认无误后,经土建、安装双方施工人员与监理公司的现场监理工程师办理签证手续,再进入下一道工序。在浇灌混凝土过程中,安装单位要有专有监护,以防预埋件移位和损球。管道穿地下室剪力墙、基础、梁、楼板,配合好土建预埋防水套管。、管位确位。确定管道位置要先了解和确定干管的标高、位置、坡度、管径等,正确地按图纸(或标准图)要求的几何尺寸制作并埋好支架或挖好

8、地沟。等支架牢固(或地沟开挖合格)后,方可以安装。立管用线附吊挂在立管的位置上,用“粉袋”(灰线包)在墙上弹出垂直线。依次埋好立管卡。凡正式建筑物的管道固定支架不准使用钩钉。二、预作加工管道安装一般采用就地加工安装。如果是几何尺寸相同的成批的管段,场地加工困难,也可采用集中加工再到位安装。管道安装中,要预先对管段长度进行测量,并计算出管子加工时下料尺寸。按设计图线画出管道分路、管径、变径、预留管口、阀门位置等施工草图,在实际安装的结构位置上做上标记,按标记分段量出实际安装的准确的尺寸,记录在施工草图上,然后按草图测得的尺寸算出管段的下料长度,之后进行断管、套丝、上管件、调直、校对,按管段分组编

9、号。管子下料长度要除去阀件和管件的占用长度,并加上螺纹拧入配件内或插入法兰内的长度。、管道下料方法:锯割:即用手锯切断钢管或铝塑管。在使用细齿锯条时,因齿距小,只有几个锯齿同时与管壁的断面接确,锯齿吃力小,而不致卡掉锯齿,较省力,但切割速度慢,用于切断 以下的管材。使用粗齿锯条时,锯齿与管壁面接触的齿数较少,锯齿的吃力量大,容易卡掉锯齿,较费力,但切割速度快,适用于 的钢管。为了防止将管口锯偏,可在管壁上预先划好线。划线一般用整齐的厚纸板或油毡样板紧紧包裹在管壁上,用石笔或铅笔在管子上沿样板画一圈又即可。切断时,锯条应保持与管子轴线垂直,才能使切口平直。如发生锯偏时,应将锯弓转换方向再锯。锯口

10、要锯到底部,不应把剩下的一部分折断,以防管避变形。使用电锯切割时,将管子固定在锯床上,锯条对准切割线即可切断。磨割:使用砂轮切割机切割,工效比手工锯割可提高 以上。切断管子断面光滑,但飞边要用锉刀除去。刀割:用管子割刀切断管子,一般用切割 以下的管子。切断的管子断面较平直,但缺点是受挤压管径缩小,因此须用铰刀刮去其缩小部分。气割:利用氧气乙炔焰切割,一般用在 以上的钢管上,但镀锌钢管不充许用气割。不论采用哪种方法切割管子,基切口表面都应平整,不得有裂纹、重皮。如有毛刺、凹凸、缩口、熔渣、氧化铁、铁屑等都应清除。切口平面偏差为管径的,但不得超过3mm。、管道螺纹连接:加工管螺纹,也称套丝,有手工

11、套丝和机械套丝两种。手工套丝:手工套丝是把加工的管子固定在管子台虎钳上,需套丝的一端管段应伸出钳口外150mm 左右。把铰板装置放到底,并把活动标盘对准固定标盘与管子相应的刻度上。上紧标盘固定把柄,随后将后套推入管道至扳牙齐平,关紧后套(不要太紧,能使铰板转动为宜)。人站在管端前方,一手扶住机身向前推进,另一手顺时针方向转动铰板把手。当扳牙进入管子两扣时,在切削端上加点机油润滑并冷扳牙,然后人可站在右侧继续均匀用力旋转扳把,使扳徐徐而进。为了使螺纹连接紧密,螺纹加工成锥形。螺纹的锥度是利用套丝过程中逐渐松开拆扳牙的松螺螺丝来实现的。螺纹加工达到规定的长度时,一边旋转套丝,一边松开松紧螺丝。为了

12、操作省力及防止扳牙过度磨损,不同管径应有不同的套丝次数,以下最好两次套成, 可分 次; 以上必须在 次以上。严禁一次完成套丝。套丝时,第一次或第二次铰板的活动标盘对准固定标盘刻度时,要略大于相应的刻度。螺纹加工长度可按下表施工:项次管子公称直短螺纹长螺纹连接阀门的螺丝长度()()()长度()丝扣数(牙)长度()丝扣数(牙)()()()在实际安装中,当支管要求有坡度时,遇到的管件螺纹不端正,则要求有相应的偏扣,俗称“歪牙”,歪牙的最大偏离不能超过。歪牙的操作方法是将铰板套进管子一、两扣后,把后卡爪扳根据所需的偏度略为松开,使螺纹向一侧倾斜,这样套成的螺纹即成“歪牙”。机械套丝:使用套丝机套丝前,

13、应首先进行空负载试车,确认运行正常可靠后方可进行套丝工作。套丝机一般以低速进行工作,如有变速箱者,要根据套出螺纹的质量情况选择一定的速度,不得逐级加速,以防“爆牙”或管端变形。套丝时,严禁用锤击方法旋紧或放松背面挡脚,进刀手把和活动标盘。长管子套丝时,管后端一定要垫平;螺纹套成后,要将进刀把及管子夹头松开,再将管子缓缓地退出,防止碰伤螺纹。套丝的次数: 以上要分两次进行,切不可一次套成,以免损坏扳牙或产生“爆牙”。在套丝过程中要有机油润滑和冷却。管子螺纹应规整,如有断丝或缺丝,不得大于螺纹全扣数的。管道螺纹连接时,在管子的外螺纹与管件或阀件的内螺纹之间加适当的填料。室内给水管道一般采用油麻丝和

14、白厚或生料带。安装时,先将麻丝抖松成薄而均匀的纤维(或者用生料带),然后从螺纹第二扣开始沿螺纹顺时针方向(与螺纹拧紧方向一致)进行缠绕,缠好后表面沿螺纹第二扣开取沿螺纹顺时针方向(与螺纹拧紧方向一致)进行缠绕,缠好后表面沿螺纹方向涂白厚漆(生料带不需涂白厚漆),然后用手拧上管件,再用管子钳收紧。填料缠绕要适当,不得把填料从管端下垂挤入管腔,以免堵塞管路。安装螺纹管件时,应按旋紧方向一次装好,不得倒回。安装后,尾螺纹要露出 牙,并清除外露的填料。三、泵房机械设备与配管安装、水泵安装:本工程给水加压设全自动生活供水设备一套(主泵二台、补压泵一台、气压罐一个)。全自动变频调速生活供水设备设水池溢流报

15、警、低水位报警及低水位停泵控制;供水设备由设于十八层卫生间吊顶内的压力开关控制,压力开关设定值为.所有水泵的基础均高,须待水泵定货后根据水泵地脚螺栓的尺寸现场捣注及预留螺栓孔。生活变频调速供水设备水泵与气压罐底座自带槽钢,安装时把槽钢直接安装在基础面上找平即可。应做防震措施。水泵在安装过程中,应同时填写“水泵安装记录”并做好一切验收手续。、水泵配管:在水泵的二次灌浆混凝土强度达到以后,水泵经过精校后,可进行配管安装。配管时,管道与泵体连接不得强行组合连接,且管道重量不能附加在泵体上。水泵一般采用自灌式吸水,吸水管应加减振器。加压泵可不设减振装置,但恒压泵应加减装置,进出水口加防噪声设施,水泵出

16、口宜加缓闭式止回阀。水泵配管安装顺序为止回阀,阀门依次与水泵紧牢,与水泵相接配管的一片法兰先与阀门法兰紧牢,用线坠找直找正,测量出配管尺寸,配管先点焊在这片法兰上,再把法兰松开取下焊接,冷却后再与阀门连接好,最后再焊与配管相接的另一管段。所有水泵出水管均在蝶阀与止回阀之间的短管上设压力表一个。止回阀前亦安装压力表一个。配管法兰应与水泵、阀门的法兰相符,阀门安装手轮方向应便于操作,标高一致,配管排列整齐。、试运转: 试运转前的检查:驱动装置已经过单独试运转,其转向应与泵的转向一致;各紧固件连接部位的紧固情况,不得松动;润滑状况良好,润滑油或没脂已按规定加入;安全保护装置是否齐备、可靠;盘车灵活,

17、声音正常; 无负荷试运转:全关闭入口阀门,全关闭出口阀门;开启泵的传动装置,运转 分钟后停车;无负荷运转的标准:、运转中无不正常的声响,、各紧固部分无松动现象,轴承无明显的升温。 负荷试运转:负荷试运转应由建设单位派人操作,安装单位参加。在无负荷试运转合格后进行。负荷试运转的合格标准是:设备运转正常,系统的压力、流量、温度和其它要求符合设备文件的规定;泵运转无杂音;泵体无渗漏;各紧固部件无松动;滚动轴承温度不高于750C,滑动轴取温度不高于700C;轴封填料温度正常,软填料宜有少量渗漏(每分钟不超过 滴);电动机的电流不超过额定值;安全保护装置灵敏可靠;设备运转振幅符合设备技术文件规定或规范规

18、定;试运转后(在设计负荷下连续不应小于 小时),应做好下列工作:关闭出、入口阀门和附属系统阀门;放尽泵内积水;采取保护措施,将试车过程中的记录整理好填入“水泵试运转记录”表,并做好一切验收手续。四、钢制生活水箱安装本工程生活给水箱安装在地下负二层,容量为30m3。水箱采用钢板现场制作,钢板的厚度不小于4mm。水箱制作过程注意焊口的质量,保证水箱的密封性。水箱制作好后涂防锈底漆两遍、面漆两遍。五、管道安装管道安装应结合具体条件,合理安排顺序。一般为先地下、后地下;先大管后小管,先主管、后支管。当管道交叉中发生矛盾时,应小管让大管,给水管让排水管,支管让主管。(一)干管安装:埋地干管安装时,首先确

19、定干管的位置、标高、管径等,正确地按设计图纸规定的位置开挖土(石)方至所需深度,若未留墙洞,则需要按图纸的标高和位置在工作面上划好打眼位置的十字线,然后打洞;十字线的长度应大于孔径,以便打洞后按剩余线迹来检验所定管道的的位置正确与否。埋地总管一般应坡向室外,以保证检查维修时能排尽管内余水。给水引入管与排水排出管的水平净距不得小于1m;室内给水管与排水管平行敷设时,两管间的最小的水平净距为500mm。交叉铺设时,垂直净距为150mm,给水管应铺设在排水管上方;如给水管必须铺设在排水管下方时必须加套管,套管长度不应小于排水管管径的 倍。煤气管道引入管与给水管道及供热管道的水平净距不应小于1m。埋地

20、管道安装后要试压、防腐,在回填土之前,要填写“隐蔽工程记录”。地上干管安装时,首先确定干管的位置、标高、管径、坡度、坡向等。正确地按图示位置、间距和标高确定支架的安装位置,在安装支架的位画出长度大于孔径的十字线,然后打洞埋支架,也可以采用预埋螺栓或膨胀螺栓固定支架。水平支架位置的确定和分配可彩以下方法:先按图纸要求测出一端的标高,并根据管段长度和坡度定出另一端的标高,两段标高确定之后,再用拉线的方法确定出道中心线(或管底线)的位置,然后按图纸要求或下表的规定和分配管道支架。钢管管道支架的最大间距公称直径支架最大间距()保温管不保温管埋支架的孔洞不宜过大,且深度不得小于120mm。支架的安装应牢

21、固可靠,成排支架的安装应保证其支架项面处在同一水平面上,且垂直于墙面。装好的支架,应使埋固砂浆充分牢固后方可安装管道。管道支架一般在地面制作,支架上的孔眼宜在钻订钻孔,若钻孔有困难可采用气割,但必须将孔洞上氧化物清除干净,以保证支架的洁净美观和安装质量。支架下料宜采有锯断的方法,如用气割保证美观和质量。干管安装,一般可在支架安装完毕后进行。可先在主干管中心线上定出各分支主管的位置,标出主管的中心线,然后将各主管间的管段长度测量记录并在地面进行预制和预组装(组装的长度以方便吊装为宜),预制时同一方向的主管头子应保证在同一直线上,且管道的变径应分出支管之后进行。组装好的管子,应在地面进行检查有无歪

22、斜扭央,如有则应进行调直。上管时,应将管道滚落在支架上,随即用预先准备好的 型卡将管子固定,防止管道滚落伤人。干管安装后,还应进行最后的校正调直,保证整根管子水平面和垂直面都在同一直线上,最后将管道固定。给水镀锌管安装时,一般从总进入口开始操作,总进口端头加好临时丝堵以备试压用,设计要求埋地管沥清防腐或加强防腐时,应在预制后、安装前做好防腐。把预制完的管道运到安装部位按编号依次排开。安装前清扫管膛,丝扣连接管道接口要加填料,用管钳按编号依次上紧,安装完后找直找正,复核甩口的位置、方向及变径无误,所留管口要加临时丝堵。(二)、立管安装(水表、阀门):、立管安装:首先根据图纸要求或给水配件及卫生器

23、具的种类确定支管的高度,在墙面上画出横线;再用线坠吊在立管的位置上,在墙上弹出或画垂直线,并根据立管卡的高度在垂直线上确定出立管卡的位置并画出好横线,然后再根据所画横线和垂直线的交点打洞栽管卡。立管管卡的安装,当层高小于或等于5m 时,每层须装一个,管卡距地面为1.5m1.8m;层高大于5m,每层不少于两个,管卡应均匀安装。成排管道或同一房间的立管卡和阀门等的安装高度应保持一致。管卡埋好后,再根据干管和支管横线,测出各立管的实际尺寸进行编号记录,在地面统一进行预制和组装,检查和调直后方可进行安装。上立管时,应两人配合,一个人在下端托管,另一人在上端上管,上到一定程度时,要注意下面支管头方向,以

24、防支管头偏差或过头。上好的立管要进行最后检查,保证垂直度和管墙距离,使其正面和侧面都在同一垂直线上,最后把管卡收紧,配合土建堵好楼板洞。支管的甩口均要加好临时丝堵。立管安装注意事项:、调直后管道上的配件如有松动,必须重新上紧;、上管要注意安全,且应保护好管端螺纹,不得破坏;、多层及高层建筑,每隔一层在立管上安装一个活接头,以便检修;、使用膨胀螺栓时,应先在安装支架的位置上用冲击电钻钻孔,孔的直径与螺栓外套外相等,深度与螺栓长度相等。然后将套管套在螺栓上,带上螺母一起打下孔内,到螺母接触孔口时,用扳手拧紧螺母,使螺栓的锥形尾部将开口的套管尾部胀开,螺栓便和套管一起固定在孔内。这样就可在螺栓上固定

25、支架或管卡。、水表、阀门安装:、水表安装:()、水表应安装在查看方便、不受曝晒、不受污染和不易损坏的地方,引入管上的水表应装在室外水表井、地下室或专用的房间内,装设水表部位的气温应在20C 以上,以免冻坏水表。()、水表装到管道上之前,应先清除管道中的污物(用水冲洗),以免污物堵塞水表。()、水表应水平安装,并使水表外壳上的箭头方向与水流方向一致,不得装反;水表前后应装阀门;对于不允许停水或设有消防管道的建筑,还应设旁通管,此时水表后侧应装止回阀,旁通管上的阀门应设有铅封。为了保证水表计量准确,螺翼式水表后侧应装止回阀,旁通管上的阀门应设有铅封。为了保证水表计量准确,螺翼式水表上游端应有 倍水

26、表公称直径的直线管段;其它型水表的前后亦应有不小于300mm 的直线管段。()、家庭户用小水表,明装于每户进水总管上,水表前应装有阀门。水表外壳距墙面不得大于30mm,水表中心距另一墙面(端面)的距离为450mm500mm,水表的安装高度为600mm1200mm。水表前后直管长度大于300mm 时,其超出管段应用弯头(或把管段煨弯)引靠至墙面,沿墙面敷设,管中心距离墙面20mm30mm。()、一般工业企业与用建筑的室内、室外水表,在工作压力,温度不超过400C,水质为不含杂质的饮用水或清洁水的条件下,可按照国标图进行安装。、阀门安装:()、阀门的强度和严密性试验:有合格证的阀门,在出厂前已进行

27、了强度和严密性试验。安装前还应从每批(同制造厂、同规格、同型号、同时到货)中抽查(至少一个),进行强度和严密性试验。若有不合格,再抽查;若还有不合格则要逐个进行试验。如因存放时间太长或运输过程中有损坏,则应在安装前重新逐个作强度和严密性试验。阀件试验应在阀门试压检查台上进行。、强度试验:公称压力在 以下的阀门,其试验压力为公称压力的 倍。阀门作水压强度试验时,应尽量将本腔内的空气排尽,再住体腔内充灌洁净水。试验闸阀、截止阀、闸板或阀瓣应打开,压力从通路一端引入,出口一端堵塞。试验带旁通的阀门,旁通阀也应打开。试验时,压力应逐渐升高至试验压力。恒压不少于 分钟,压力不降,壳体、填料无渗漏现象为合

28、格。、严密性试验:严密性试验,除蝶阀、止回阀、底阀外的阀门,一般应以公称压力进行,在能够确定工作压力时,也可用 倍工作压力进行试验,以阀瓣密封面不漏为合格。()、安装前,应仔细核对所用阀门的型号、规格是否符合设计要求。还应检查填料及压盖螺栓,须有足够的调节余量,并要检查阀杆是否灵活,有无卡涩和歪斜现象,法兰和螺纹连接的阀门应加以关闭。不合格的阀门不能进行安装。()、阀门在搬运时不允许随的抛掷,以免损坏。阀门吊装时,绳索应拴在阀体上,切勿拴在手轮或阀杆上,以防阀杆弯曲或折断。阀门应安装在维修、检查和操作方便的地方,室外埋地敷设的阀门要设阀门井。()、在水平管道上安装时,阀杆应垂直向上,或者倾斜某

29、一角度。如果阀门安装在难于接近的地方或者较高的地方,为了便于操作,可以将阀杆装成水平,同进再装一个带有传动装置的手轮或远距离操作装置。装置在操作时要求灵活,指示准确,也可设置操作平台。阀门的阀杆在任何情况下都不得位于水平线以下。()、安装法兰式阀门时,应保证两法兰端面互相平行和同心。铸铁阀门应避免因强力连接或受力不均引起的损坏。拧紧法兰螺栓时,应对称或十字交叉进行。安装螺纹连接的阀门时,应保证螺纹完整无缺,管螺纹上要缠生料带或白厚漆加油麻丝;拧紧时,必须用扳手咬牢拧入管子一端的六角体上,用力要均匀,以保证阀体不致拧变形和损坏。()、安装截止阀时,应使水流自阀盘下面流向上面,俗称低进高出,不得装

30、反。安装闸阀时,无方向性,允许水流从任意一端流入流出,但室外明露及埋地给水管道上的闸阀不宜用明杆阀门,以防阀杆锈蚀。安装旋塞和蝶阀时,允许水流从任意一端流入流出。安装止回阀时,止回阀有严格的方向性,安装时除要注意阀体所标水流方向外,安装升降式止回阀时:水平式应水平、正直,以保证阀芯升降灵活和工作可靠;垂直式水流方向应自下而上。旋启式止回阀要保证阀瓣的旋转枢轴处于水平,宜安装在水平管道上,也可以安装在垂直管道上,但水流应自下向上流动。()、成品保护:、水表要在管道试压后,在要验交时再行安装。阀门安装好后可将手轮拆下,待验交时再装上,以免过早安装时,容易损坏和丢失。、安装的建筑物必须能加锁,并要建

31、立严格的钥匙交接制度。尤其是多单位在内施工的安装项目,一定要建立值班交接制度。()注意问题:、水表、阀门安装,对于建筑物的外观有很大影响,所以要特别注意整个房间的布置保持协调,标高一致。、注意阀门压盖漏水。将盖母拆下,用螺丝刀把填料盖撬出来,把旧的填料清理干净,重新缠上 圈细石棉绳或生料带,再用填料盖盖好后,拧好盖母即可。对于填料变硬的阀门,阀杆转动后,两者间便产生间隙。修理时,应先按松扣的方向将盖母转活动,然后按旋紧方向旋紧盖母即可,如不见效,说明填料已失去应有的弹性,应按上法把旧填料更换成新填料即可。 以上的阀门没有盖母(与盖母相应的零件叫格兰或压兰),漏水修理方法与以上方法基本一样,所用

32、的填料采用在型的石棉盘根。、阀门开不动。阀门长期关闭,容易锈住,造成打不开的情况。开这类阀门时可用振打的方法,使阀杆与盖母(或法兰)之间产生微量间隙;如仍开不动时,可用扳手管钳转动手轮。用力应均匀缓慢,不得将阀杆扭断或扳弯。、阀门关不严,对使用垫料(皮钱)的阀门,多数原因是属于垫料失效的问题,应拆开阀门盖更换垫料。、水表不得装反,水表上的铅封应保证完好。、较大阀门或阀门处在高位需吊装时,起吊阀门的绳素须拴在阀体上,不得拴在手轮或阀杆上,以防阀杆弯曲或折断。、架空管道,口径较大的阀门下须设支墩(架),以免管道受力过大。(三)支管安装:本工程支管采用铝塑复合管,连接方式采用管件连接,管子与管件连接

33、采有管件两端的迫母与管子拧紧连接,施工时采用铝塑管管件的专用扳手施工。安装支管前,先按立管上预留的管口在墙上画出或弹出水平支管安装位置的横线,并在横线上按图纸要求画出各分支线或给水配件的位置中心线,再根据中心线测出各支管的实际尺寸进行编号记录,根据尺寸进行预制和组装(组组长度以方便上管为宜),检查调直后进行安装。当冷热水管或冷、热水龙头并行安装时,上下平行安装,热水管应在冷水管上方;垂直安装时,热水管应冷水管的左侧;在卫生器具上安装冷、热水龙头,热水龙头应安装在左侧。支管上有 个或 个以上配水点的始端,以及给水阀门后面按水流方向均应设可装拆连接件(活接头)。横支管的支架间距可按上表设备。支管支

34、架宜采用管卡作支架。为保证美观,其支架宜设置于管段中间位置(即管件之间的中间位置)。支管暗装时,应先定出管位后画线,剔出管槽,将预制好的支管敷设在槽内,找平找正定位后用钩钉固定。卫生器具的冷、热水预留口要做在明处,并加好丝堵。支管安装还应注意以下事项:、支架位置应正确,木楔或砂浆不得凸出墙面;木楔孔洞不宜过大,在瓷砖或其它饰面上的墙壁上打洞,要小心轻敲,尽可能避免破坏饰面。、支管口在同一方向开出的配水点管头,应在同一轴线上,以保证配水附件安装美观、整齐划一。、支管安装好后,应最后检查所有的支架和管头,清除残丝和污物,并应随即用堵头或管帽将各管口堵好,以防污物进入并为充水度压作好准备。(四)管道

35、试压:室内给水管道安装完毕后即可进行试压,试验压力不小于,生活饮用水和生产、消防合用的管道,试验压力为工作压力的 倍,但不得超过。试压步骤:准备:将试压用的泵桶、管材、管件、阀件、压力表等工具材料准备好,并找好水源。压力表必须经过校验,其精度度不得低于 级,且铅封良好;接管:将试压泵与系统接管;试压:将水源不经泵体直接往管网里进水,同时将管网中最高处配水点打开,以便排尽管中的空气,待连续出水时将阀门关闭。当管网的压力和自来水压力相同,管网压力不再增加时,关闭管网进水阀。同时开启试压泵向管网增加水压至试验压力(加压时速应平衡均匀,一般分 次升至试验压力,不得太快),然后关闭试压泵,稳压 分钟,稳

36、压 分钟,压力下降不大于为强度试验合格。之后将试验压力降至工作压力对管网作全面外观检查,以不漏不渗为严密性试验。试压合格后,要及时填写“管道系统试验记录”,并做好验收手续。拆除:试压合格后,将管网中的水排尽,同时将试压用的泵桶、阀件、压力表等拆除,并卸下所有临时用堵头,装上给水配件。如暂不能或不需要装给水配件或卫生器具,则可不必拆除堵头,在安装给水配件或卫生器具时再拆。试压注意事项:试压时一定要排尽空气,若管线过长可在最高处(或多处)排空。试压时,如发现螺纹或配件处有小的渗漏,可上紧到不漏为合格,若渗漏较大则需将水排除后再进行修理。若气温低于50C,应用温水进行试压,并采取防冻措施。试压完毕应

37、及时将管网内的存水放净,不得隔夜,以免冻坏管道。隐蔽管道要在隐蔽前进行试压。(五)管道冲洗:管道在试压合格后即可进行冲冼,冲洗应用自来水连续进行,应保证有充足的流量。冲洗干净后办理验收手续。(六)、配水设备安装:因本程为办公楼,每层只有两个公共卫生间。配水设备较少。配水设备的规格、型号必须符合要求,并有出厂合格证。水龙头安装根据设计要求选择符合规格的水龙头,在需要安装的位置拆开丝堵,安装上去即可。蹲式大便器延时自闭冲洗安装:蹲式大便器采用延时自闭冲阀冲洗时,冲洗阀的中心高度按设计要求或参照全国通用给水排水标准图集 确定。根据冲洗阀至橡皮碗的距离,断好 弯的冲洗弯,使两端合适。将冲洗阀锁母和胶圈

38、卸下,分别套在冲洗管直管段上,将弯管的下端插入橡皮碗内40mm50mm,用 号铜丝绑扎两道,再将上端插入冲洗阀内,推上胶圈,调直找正,将锁母拧至松紧适度。扳把式冲洗阀的扳手应朝向右侧。按钮式冲洗阀的按钮应朝向正面。第三节 室外给水本工程室外给水 采用钢塑管、 采用镀锌钢管。一、安装准备、沟槽开挖与验收首先,按施工图要求测出管道的坐标及标高后,再按图示方位打桩放线,确定沟槽位置、宽度和深度。其坐标和标高应符合设计要求,偏差不得超过质量标准的有关规定。当设计无规定时,其沟槽底的宽度应符合下表要求:沟底槽宽尺寸表管材名称管径()铸铁管、钢管、石棉水泥陶土管钢筋混凝土管注:当管径大于100mm 时,对

39、任何管材底为0.6m( 为管箍外径)。当用支撑板加固管沟时,沟底净完加0.1m,当沟深大于2.5m 时,每增加1m,净宽加0.1m。在地下水位高的土层中,管沟的排水沟完为0.3m0.5m。为了防止塌方,沟槽开挖后应留有一定的边坡,边坡的大小与土质和沟深有关。当设计无规定时,深度在5m 以内的沟槽,最大边坡应符合下表规定。深度5m 以内沟槽最大边坡坡度(不加支撑)土壤名称 边 坡 坡 度机械挖土 土壤名称 人工挖土、并将土抛于沟边上 在沟底挖土 在沟边挖土砂 土 亚砂土 亚粘土 粘 土 含砾石、卵石 泥岩白土 干黄土 注:如人工挖土不把土抛于沟槽上边,而是随时运走时,即可采用机械在沟底挖土的坡度

40、。表中砂土不包括细砂和松砂。在个别情况直,如有足够依据或采用多种挖土机,均不受本表的限制。距离沟边0.8m 以内,不应堆集弃土和材料,堆土高度不超过1.5m为了便于管段下沟,挖沟槽的土应堆放在沟的一侧,且土堆底边与沟边应保持一定的距离,一般不小于0.8m。机械挖槽应确保槽底土层结构不被扰动或破坏,用机械挖槽或开挖沟槽后,当天不能下管时,沟底应留出0.2m 左右不挖,待铺管前用人工清挖。沟槽开挖时,如遇有管道、电缆、建筑物、构筑物或文物古迹,应给予保护,并及时与有关单位和设计部门联系,严防事故发生造成损失。沟底要求是坚实的自然土层,如果是松散的回填土右沟底有不易清除的块石时,都要进行处理,防止管

41、道产生不均匀下沉而造成质量事故。松土层应夯实,对块石侧应将其上部铲除,然后铺上一层大于150mm 厚度的回填土整平夯实或用黄砂铺平。管道的支撑和墩不得直接铺设在冻土和未经处理的松土上。根据施工图检查管沟坐标、深度、平直程度、沟底管基密实度是否符合要求。、开挖工作坑沟槽检验合格后,即可开挖工作坑。先根据单根管子长度在沟中准确量得各管的接口位置,并做好标记(注意各管件、附件的长度和操作坑的位置),再画出各工作坑的实挖位置。工作坑尺寸见下表:工作坑尺寸工作坑尺寸()长 度管径() 宽度承口前 承口后深 度 管径 以上 管径 二、清扫管膛将管道内的杂物清理干净,并检查管道有无裂缝和砂眼。管道承口内部及

42、插口外部飞刺、铸砂等应预先铲掉,沥青漆用喷灯或气焊烤掉,再用钢丝刷除去污物。三、管材、管件、阀门、消火栓等就位、散管和下管:散管指将检查并疏通好的管子散开摆好。下道是将管子从地面放入沟槽内。人工下管时,将绳索的一端拴固在地锚上,拉住绕过管子的另一端,并在沟边斜放滑木至沟底,用撬杠将管子移至沟边,再慢慢放绳,使管子沿滑木滚下。若管子较重,拉绳困难时,可把绳子的另一端在地锚上绕几圈,依靠绳子与桩的磨擦力可较省力,且可避免管子冲击而造成断裂或其它事故。拉绳不少于两根,沟底不能站人,人保操作安全。、管道对口和调直稳固:下至沟底的镀锌钢管应将对调直和稳固。遇有需要安装阀门、消火栓处,应先将阀门与其配合的

43、短管安装好,而不能先将短管与管子连接后再与阀门连接。四、管道安装、镀锌钢管安装:镀锌钢管与铸铁管承口连接时,镀锌钢管插入的一端要翻边以防止水压试验或运行时脱出,另一端要将螺纹套好。简单的翻边方法可将管端等分锯几个口,用钳子逐个将其翻成相同的角度即可。镀锌钢管螺纹连接方式或室内给水管道。埋地敷设管道要根据设计要求与土质情况做好防腐处理。、管道法兰连接:室外给水管道采用法兰连接一般用于阀门、水表的连接处。管道接口法半不得埋在壤中,应安装在检查井内。给水检查井内的管道安装,如设计无要求,井壁距法兰(或承口)距离为:管径450mm,应不小于250mm;管径450mm,应不小于350mm。法兰垫片一般采

44、用3mm5mm 的橡胶板。五、水压试验管道安装完毕,应对管道系统进行水压试验。按其目的可分为检查管道耐压强度的强度试验和检查管道连接情况的严密性试验。室外给水管道水压试验长度一般不宜超过1000m,室外给水管道水压试验压力见下表:室外给水管道水压试验压力 单位:管材 工作压力() 试验压力碳素钢管 ,并不小于 铸铁管 预、自应力钢筋混凝土管和钢筋混凝土管 埋地管道水压试验须在检查合格,管身上部回填土不少于0.5m(管道接口处除外),管内充水 小时后进行。充水前应注意排净管内空气。试压前,应作好试压机具的准备,并对试压泵系统进行检查。管道接口处有回填土覆盖时,应覆土取出,对各管件的支撑、挡墩、后

45、背进行外观检查,试压管段两端及所有的甩头均不得用闸板代替堵板,消火栓、排气阀、泄水阀等附件一律不得安装,管口必须用堵板堵死,堵板厚度应根据管径和试验压力确定,管道试压的钢板堵板厚度见下表:管道试压钢板堵板厚度管径() 堵板厚度() 备注 加焊钢或角钢肋水压试验程度: 连接好试压装置; 接通水源,并挖好排水沟槽; 打开自来水向管内灌水,此时应打开放气阀,放气阀连续出水,表明管内空气已排尽。 升压前应检查各接口、支撑和堵板,有问题要处理好后才能升压。 长压应缓慢,每次升压 左右为好,并应视察各接口是否渗漏,同时后前、支撑、管端附近不得站人;升至工作压力时,应停泵检查。无问题继续升压至试验压力,停泵检查,压力表 分钟内压
