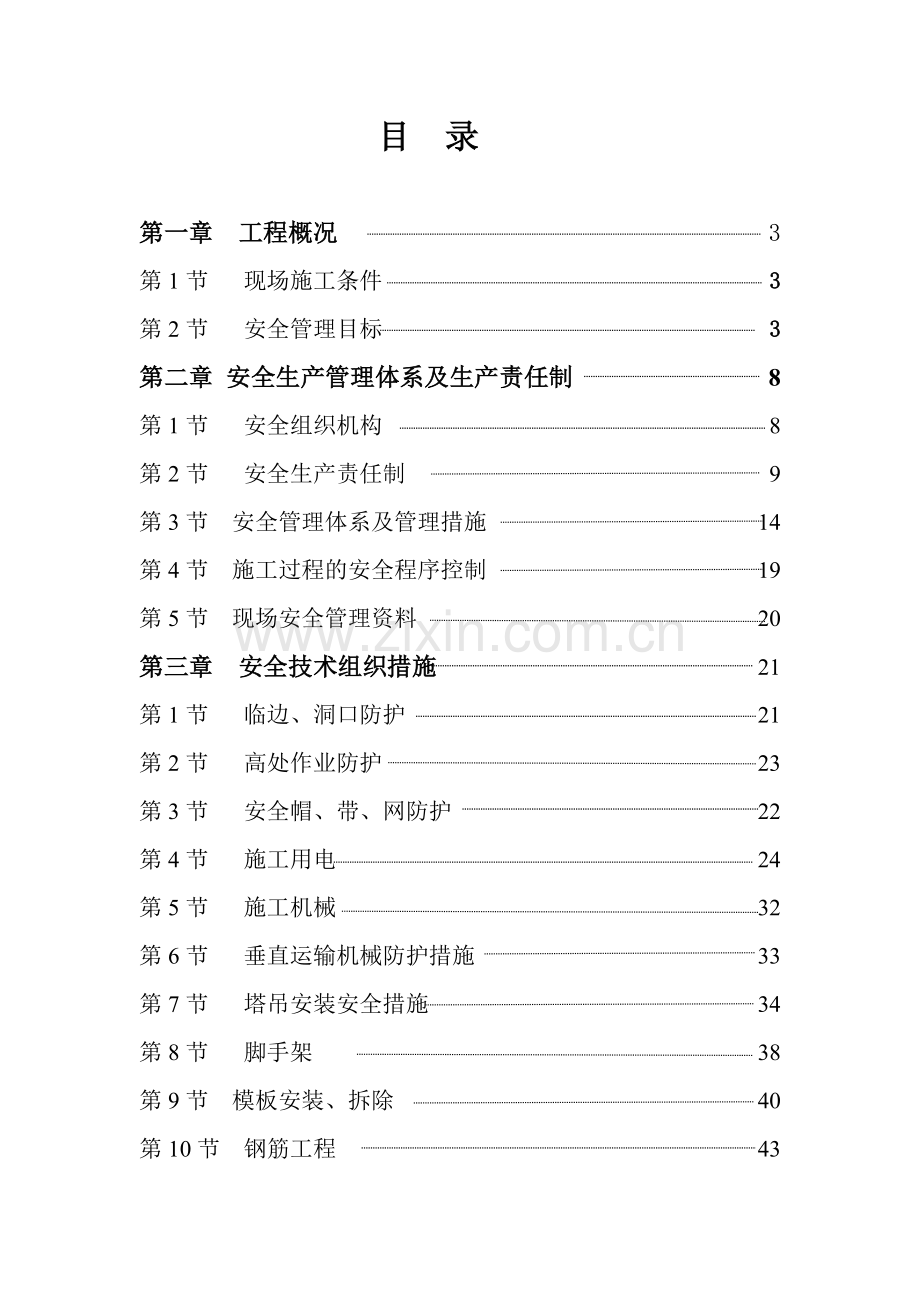

1、目 录第一章 工程概况3第1节 现场施工条件3第2节 安全管理目标3第二章 安全生产管理体系及生产责任制8第1节 安全组织机构8第2节 安全生产责任制9第3节 安全管理体系及管理措施14第4节 施工过程的安全程序控制19第5节 现场安全管理资料20第三章 安全技术组织措施21第1节 临边、洞口防护21第2节 高处作业防护23第3节 安全帽、带、网防护22第4节 施工用电24第5节 施工机械32第6节 垂直运输机械防护措施33第7节 塔吊安装安全措施34第8节 脚手架38第9节 模板安装、拆除40第10节 钢筋工程43第11节 混泥土工程44第12节 特种作业人员的管理44第13节 悬挂安全标志
2、44第14节 意外事故应急措施45四、体验式教育.46 编制依据1、 安全目标施工现场按照北京市安全工地的标准和要求进行安全施工管理,杜绝因工伤亡事故,现场安全生产达到国家标准。安全管理规范,资料齐全,安全考核达北京市标准化工地。采取必要的防护和安全措施,以确保人员安全。2、 规范建筑安装工程安全技术规程GB50870-2013建筑工程安全检查标准JGJ59-2011建筑机械使用安全技术规程JGJ33-2012特种作业人员安全技术考核管理条例建筑施工扣件式脚手架安全技术规程JGJ130-2011建筑施工高处作业安全技术规范JGJ80-2016施工现场临时用电安全技术规范JGJ46-2012第一
3、章 工程概况1本工程为北京市顺义区汽车城4-124地块其它类多功能用地项目地下车库及16#楼工程,位于顺义区仁和镇,顺义区二环路东侧,总建筑面积:96703m2,地下12层,地上1#、2#楼为2层,3#、4#楼为12层,5#楼为9层,6#楼为10层,标准层层高1#、2#、5#、6#楼,4.2米,3#、4#楼标准层为3.3米,结构形式为筏板基础钢筋混凝土框架剪力墙结构。第1节 现场施工条件本工程地处顺义区汽车城4-124地块其它类多功能用地项目,本工程地下结构已施工完成,施工用电已拉设至工地。第2节安全管理目标1.2.1.实行安全第一,质量第二战略目标1. 事故负伤率控制在1.5以下。2. 杜绝
4、死亡、火灾、交通管线、设备等重大事故。1.2.2.落实:1.施工十项安全技术措施;2.安全用电制度;3.安全教育制度;4.工人安全生产责任制,5.安全员岗位责任制;6.安全检查制度1.2.3施工十项安全技术措施、按规定使用“三宝”。、机械设备防护装置一定要齐全有效。、塔吊等起重设备必须有限位装置不准带病运转,不准超负荷作业,不准在运转中维修保养。、架设电线、线路必须符合当地电业局的规定,电制设备全部接地接零。、电动机械和电动手持工具设漏电掉闸装置。、脚手架材料及脚手架搭设必须符合规程要求。、各种缆风绳及其设备必须须符合规程要求。、在建筑工程的楼梯口、电梯口、预留洞口、通道口,必须有防护设施。、
5、严禁穿高跟鞋、拖鞋、 脚进入施工场地、高空作业不准穿硬底鞋和带钉易滑的鞋靴。、施工现场的悬崖、陡坎等危险地区应有警戒标志、夜间应有红灯示警。1.2.4、安全用电制度、 严禁私拉乱接、用电要报装,线路的架设和设备安装,必须符合供电部门电气设备安装,运行规定要求。、 严禁指派无证电工管电,如违返有关规定发生设备损坏和人员触电伤亡事故,再追究指派人员的法律责任。、 严禁金属外壳无接地装置的用电设备投入运行,低压用电设备应装漏电开关。、 严禁在高压电力线下修建楼房和堆建易燃物,易爆物品。广告线,电话线,电视天线不得与电力线同杆架设成混线。、 严禁私设电网,一线一地用电,切临时用电线路必须符合安全要求,
6、要有安全措施并有专人负责,用电完毕必须断电拆除。、 严禁带电修理电气设备,禁止单人带电作业,必须进行带电作业时 ,应在技术熟练的电气人员监护下,严格按照操作规程,落实安全措施后方可进行。、 严禁带电移动电气设备,危险场所照明电压不得超过36伏,仓库的用电应符合防爆要求。、 严禁随时停、送电、停、送电邲须严格执行有关制度,不得擅自调整配电变压器抽头和操作,拆除、变更、迁移供电部门的高血电气设备。、 严格在变、配电场所内成配电柜、开关箱、计量箱等用电设备的周围,堆放易燃易爆等杂物,不用铝线,铁线代替保险丝,保险丝要与电气设备的容量相匹配,不得随意换大或调细。、 严禁现场抢救触电者打强心针,抢救触电
7、者,应迅速脱离电源,就地进行人工呼吸法抢救。1.2.5.安全教育制度为保证安全生产,使职工熟悉和自觉遵守安全生产中的各项章程,特制如下制度:、 凡新吸收或调换工种的新工人,上岗前必须进行安全教育,经考试合格后,方准入位操作。、 特殊工种工人应参加主管部门办的培训班,经考试合格后,持证上岗。、 要结合安全合同,每年进行一次安全技术知识理论考核,并建立考核成绩档案。、 教育主要内容有:1)、贯彻党和国家关于安全施工的方针、政策、法令和规定。2)、安全生产管理规定。3)、机电及各种安全技术操作规程。4)、施工生产中危险区域和安全工作中的经验教训以及预防措施。5)、尘毒的危害和保护。6)、执行入队教育
8、,现场教育、岗位教育等三级安全教育制度。1.2.6、工人安全生产责任制、 牢记“安全生产、人人有责”,树立“安全第一”的思想,积极参加安全竟赛和安全活动,接受安全教育。、 认真学习和掌握本工种的安全操作规程及有关方面安全知识,努力提高安全技术,自觉遵守安全生产的各项制度,坚守岗位,听从安全人员指导,做到不违章冒险作业。、 随时检查工作岗位的环境和使用工具、材料、电气、机械设备,做好文明施工和各种机具的维护保养工作,发现隐患及时处理或上报。、 团结友爱精神,安全生产做到互相帮助,互相监督,对新工人要积极传受安全知识,维护一切安全设施和机具,做到正确使用,不得擅自拆改,正确使用个人防护用品。、 遇
9、有严重人身危险而无措施保证的作业,工人有权拒绝施工,同时立即报告或越级报告有关部门。、 参加安全活动,提出改进安全管理,消除事故隐患的建议。1.2.7、安全员岗位责任制;、 执行安全规章制度,做好职工的安全思想、安全技术知识、安全标志,安全规章制度以及安全用电、防物击、防坠落、防机伤、防中毒、防火的教育工作,负责新工人的安全知识培训,合格后才能上岗。、 按照施工组织设计方案,落实安全措施,负责安全技术交底。、 监督职工坚持使用“三宝”。、 经常检查施工现场搭设的脚手架的“四口”防护,用电机械设备及其防护装置的安全情况,所有防护装置须经验收合格方可使用。、 坚持安全第一的原则,若生产和安全发生矛
10、盾,应服从安全,不违章指挥,并监督工人按章作业。、 发生安全事故,要立即保护现场,及时上报,并积极参加调查和处理。重伤或死亡事故必须在一小时内电告公司。、 积极组织安“全无事故”竟赛活动,促进安全生产。1.2.8、安全检查制度、 公司每月组织安全生产大抽查及检查。、 施工队每半个月组织安全生产检查。、 公司、施工队在节假日前后,高温台风、冰冻季节组织季节性检查,对电气、起重、易燃易爆、脚手架、机械等等组织专业性检查。、 工地应进行常性的安全自查,不放过每个死角。、 专职安全员应经常深入工地、及时发现问题,及时提出,做到预防为主。、 工地应每日对本工地各类设备,作业点操作人员进行检查,积极消除事
11、故隐患。、 每个作业人员应做好班前检查,交班时交待安全情况,做好自身的安全保护和相互安全保护。、 各次检查做好详细记录,填写事故隐患整改通知单。、 对查出隐患,要按照“三定”(定人、定时、定措施)“四不准”(班组能解决的不推给工地,工地能解决不推给施工队,施工队能解决不推给分公司,分公司能解决不推给公司)的原则,积极落实整改,消除不安全因素。第二章 安全生产管理体系及生产责任制第1节 安全组织机构本工程建立以项目负责为核心的安全施工管理体系,组成以项目负责人为首的分级负责的安全生产保证体系。安全生产管理体系见下图: 安全管理机构项目负责李建技术负责人杜福仁水工长王国中电气工长杨金海施工员杨立元
12、质检员刘义明安全员郑德顺第2节 安全生产责任制2.2.1 项目部安全生产责任制1. 项目部负责人必须在计划、布置、检查、总结、评比生产的同时,计划、布置、总结、评比安全工作。 2. 工程技术人员,班组长都应在各自业务范围内,对实现安全生产的要求负责。 3. 项目部必须加强专职安全技术人员的工作,同时专职安全员又必须协助栋号长按照上级有关安全生产条例组织生产,在生产中认真贯彻执行国家有关劳动保护的法令和制度。 4. 项目部各生产班组都应设有不脱产安全员,班组安全员在生产班组长的领导下和专职安全员的指导下,在安全生产中以身作则,起模范带头作用,协助班组长贯彻执行上级有关安全生产的标准和法规。 5.
13、 项目部职工应该自觉地遵守安全生产规章制度,不违章作业,并且制止他人违章作业,积极参加安全生产的各种活动,主动提出改进安全工作的意见,爱护和正确使用机器设备、工具及个人防护用品。 6. 根据本项目部的实际情况建立健全消防安全制度,并设有专人负责。2.2.2 项目经理职责1. 对工程本项目的劳动保护和安全生产工作负直接领导责任,履行合同要求,确定安全管理目标,确保项目工程安全施工;2. 认真贯彻执行劳动保护和安全生产政策、法令和规章制度;3. 制定和实施安全技术措施,建立项目安全生产保证体系,组织编制安全保证计划;4. 支持项目安全员及施工管理人员行使安全责任;5. 定期和不定期组织项目内部施工
14、小组安全员进行安全检查、清除事故隐患、制止违章作业;6. 认真执行安全制度,不违章指挥;7. 对项目部工人进行安全技术和安全纪律教育;8. 项目部每半个月定期召开各施工小组安全生产会议;9. 处理一般工伤事故,协助处理重大工伤、机械事故,处理事故遵循“三不放过”原则(找不出原因不放过、责任人和群众受不到教育不放过、没有制定出防范措施不放过),并采取有效整改措施,严防类似事故发生;10. 负责组织接待上级主管部门对项目工程的安全检查工作,并负责派员积极参加主管部门举办的安全教育培训工作;2.2.3 技术负责人职责1. 参与编制本项目工程的安全保证计划,根据项目安全保证计划组织有关人员制定针对性的
15、安全技术措施,并经常注意督促检查;2. 应制定贯彻项目安全管理目标,组织实施安全生产保证体系;3. 对各种材料的供应商进行分析,建立合格供应商名录档案;4. 负责开展多样化的安全培训教育,指定专人定期刊写黑板报、张贴安全标语等宣传工作;5. 制定安全生产奖罚条例,组织各小组间的质量、安全、治安、文明施工等评比活动。负责实施罚款收与奖金发放的统计、公布工作;6. 协助项目经理做好上级主管部门的安全检查工作;7. 对工伤事故做出预防改进措施,负责重大工伤、机械事故的报告工作;8. 制定、编制宣传标语,警示计划,督促各施工小组的使用;9. 编制安全交底、安全文明施工责任制,控制现场文明施工、CI目标
16、实施。主持每周召开的质量、安全生产例会。2.2.4施工员职责1. 贯彻安全保证计划中的各项安全技术措施;2. 认真执行安全生产的规章制度和上级的有关规定;3. 组织参与安全设施,施工用电,施工机械验收;4. 监督、检查操作人员遵章安纪及班组每周的安全活动;5. 组织参与安全技术交底,对施工全过程的安全实施控制,并做好记录;6. 做好安全资料的记录、收集、整理工作;7. 不违章指挥,不强令班组、个人冒险作业;8. 掌握安全动态,发现事故苗子,并及时采取预防措施;9. 对上级的违章错误指定,要敢于抵制,并提出合理化建议;10. 对进入现场使用的各种安全用品及机械设备,配合材料部门进行验收检查工作,
17、做到不合格式隐性影响安全的料、机、具决不使用;11. 协助上级部门的安全检查,如实汇报工程项目的安全状况;12. 负责一般事故的调查、分析,提出处理意见,协助处理重大工作、机械事故,并参与制订纠正和防范措施,防止事故再发生。2.2.5安全员职责1. 是本项目工程安全生产第一责任人;参与编制项目安全保证计划,参与制定针对性的安全技术措施,督促各施工小组对安全保证计划及技术措施的实施情况;2. 协调安全保证体系运行中的重大问题,每月组织召开一次安全生产工作会议;3. 每月组织一次管理人员(兼职安全员、各班组长)进行安全操作和安全规章制度的学习;4. 实施现场管理标准化,确保操作现场工作环境不影响施
18、工安全;5. 组织安全设施的验收,协调上级部门对工程项目的安全检查和督促;6. 经常深入各施工小组现场检查脚手架、机电设备、电气线路等是否符合安全规定,发现隐患协助解决,一时解决不了的应及时报告技术负责人及项目经理,并提出改进措施,限期整改。7. 督促有关部门(公司安全科及施工小组负责人)按规定及时发放个人防护用品和保健食品,并指导合理使用;8. 督促有关部门(施工小组)搞好劳逸结合和女工保护工作;9. 对职工进行安全生产的宣传教育,会同有关部门搞好特殊工种人员培训和考核,检查持证上岗工种的持证率。10. 参加伤亡事故调查处理,进行伤亡事故的登记统计、分析报告,协助有关部门、单位提出预防事故的
19、有效措施,并督促定期实施;11. 做好项目安全资料的收集、整理、归档工作,指导安全资料的正确编制负责安全生产的日常检查及施工班组的安全行为、CI形象、班前活动督促工作。管理现场文明安全施工,现场治安;负责进场施工人员的安全教育及成品保护工作。实施安全技术交底。2.2.6质检员职责1. 在技术负责人领导下负责施工过程中的质量及安全的管理工作。2. 做好洽商变更的实施,把好每个施工环节的施工技术质量关,提出各种施工合理化建议,负责各种材料进场的质量检查和质量验收。3. 做好结构工程验收、单位工程验收和安全生产、文明施工的影音、文字以及技术资料制作、编写、收集、整理工作,参加工程质量检查、等级评定。
20、2.2.7电气工长职责 对现场临时用电进行管理2.2.8水工长职责 对现场临时用水,消防用水进行监督、控制、管理。2.2.9具体施工班组长1. 班组长要模范地遵守安全生产规章制度,熟悉本工种的安全技术操作规程;2. 按照安全保证计划要求,对施工全过程进行控制;3. 严格监督实施本工种的安全操作技术规范;4. 有权拒绝不符合安全操作的施工任务,除及时制止外,并向项目部安全员或技术负责人汇报;5. 认真执行对施工人员的分部、分项工程有针对性的安全技术交底;6. 班前要对所有使用的机具、设备、防护用具作业环境进行安全检查,发现问题及时采取改进措施,并立即通知本施工小组负责人及小组安全员;7. 组织每
21、周星期五的安全活动,积极参加项目部组织的每月一次的安全班组评比活动,及每周一次的安全、治安、文明施工周会;8. 发现班组成员思想式身体状况反常,应采取相应的对策,或调离危险作业部位或让其休息;发生工伤或重大未遂事故,应立即采取措施,并保护现场,迅速报告项目安全员、技术负责人以及项目经理。第3节 安全管理体系及管理措施 2.3.3 安全管理体系及管理措施1. 建立安全工作小组,由专职安全员带头,组织管理和工程项目的班组长,以班组为单位每周进行一次安全检查活动。2. 树立“安全第一、预防为主”的思想,对入场工人进行全员安全培训教育,特殊工种经专业培训后发操作证,持证上岗。3. 工程指挥部,将安全工
22、作提到工作日程中,每半个月对各工程项目的安全工作作彻底检查,消防隐患。4. 签定安全承包责任状,以安全为考核项目,由项目经理安全员班组,层层签定,有奖有罚。5. 建立安全奖罚金,对没有及时做好安全工作及留有隐患的项目经理扣罚安全奖,兹以奖励。2.3.4安全生产管理体系1. 建立从公司到项目部,从工地现场到班组的各级安全管理组织机构,安全管理组织机构如上图所示。2. 建立、健全以安全生产责任制为中心的安全管理制度,并认真贯彻执行安全生产规章制度,做到不违章指挥,不违章操作,将生产与责任制挂钩,提高了广大职工的安全意识,以控制安全事故的发生。 2.3.5 安全管理措施1. 沿本工程片地红线范围搭设
23、封闭式围墙,严格门卫制度。2. 每层沿建筑物周边用钢管搭设0.9高护栏,护栏固定于建筑物的框架柱上。3. 临时配电线路按规范架设整齐,架空线采用绝缘导线,不能成束架空敷设或沿地面明显敷设,变压器、配电箱均搭设防护棚及设置围档。4. 独立的配电系统按部颁标准采用三相五线的接电接零保护系统,非独立系统根据现场实际情况,采取相应的接零或接地保护方式。5. 对现场所有的机械进行安装,使用检测、自检记录,并每月不小于两次的定期检查。6. 钢丝绳根据用途保证足够的安全系数,凡表面磨损、腐蚀、断丝超过标准的、断股、油芯外露不得使用,要有防止脱钩的保险装置,卡环在使用时应使销轴的环底受力,吊运时用卡一半。7.
24、 坚持用好“安全三宝”,作好“四口”的防护,上班不得打赤脚、穿报鞋或高跟鞋、裙子,不得酗酒,不健康者不得上岗。8. 模板拆除时不得站在拆除模板的上方或正在拆除的模板上,应站在稳固的结构上自上而下拆除。9. 砌筑人员在架子上不准向外打砖应向墙面一侧打,护身栏上不得坐人,正在砌筑的墙顶上不准行走。10. 钢筋在搬运时注意碰伤人及触碰电线等物。11. 建立安全值班制,坚持经常性的三级安全教育活动,对参与施工的全体人员进场后进行安全知识教育。防水层施工阶段,卷材及胶粘剂统一管理,且放置仓库严禁烟火,并设置足够数量的灭火器材。2.3.6 安全教育1. 工人进场须事先进行三级安全教育,经考试合格后才允许进
25、入生产岗位,不合格者必须补课、补考。2. 组织班组每天的三上岗(上岗交底、上岗检查、上岗记录)和一评讲活动。3. 每月十日组织职工进行安全教育活动,学习有关安全施工的方针、政策、法令、规定、操作技术规程以及安全工作中的经验教训等。4. 特殊工种工人必须持证上岗。2.3.7施工现场1. 加强安全教育,施工现场配备安全员,实行全面现场安全管理。2. 在工棚、休息棚、食堂等处张贴安全告示,制订安全条例。特别针对本工程正值夏季施工,穿拖鞋严重的情况特别加强教育。3. 施工现场现有住宅及处往人员较多,必须加强与住户的联系,进行书面通知,不得让小孩老人等到现场参观。4. 各种电器电线加强保护,配电箱、盒加
26、盖加锁,并配置好漏电保护器、过载保护,及重复接零保护,盖面并标注明显用电标志,施工机械专人使用、维护,搅拌机必须搭防护棚。5. 进入施工现场或上下要坚持做到“十要,十不要”。6. 在进入工地大门品处应悬挂永久性大幅警示性安全标语和“注意安全”、“必须戴安全帽”和等安全标志,以警告、指令、教育,进入工地人员要牢记安全生产和配带个人防护用品,但不得将所有的安全标集中悬挂在大门进口处。7 在工程的上部可安置巨型安全标语,扩大企业安全管理的影响,增大安全的社会效应。8. 施工作业现场应根据施工作业对象和环境悬挂针对性的禁止、警告和指令性安全标志和张贴安全标语。9. 对安全通道、灭火器材存放点、报警电话
27、等应悬挂提示标志牌。10. 施工现场的洞、坑、沟、升降机口、漏斗等危险处,应使用安全色涂刷防护栏杆隔离围栏,还应悬挂在相应的禁止、警告标志。11. 使用的安全标志、安全色、几何图形和图形符号要显明清晰;安全标志的大小和悬挂的位置应使人员在危险半径(距离)之外易于观察到;安全标志不得残缺、破损、涂损。2.3.8 安全防火措施1. 制定“防火安全管理办法”,明确划分防火区域,重点防火部位和防火安全责任,并落实到人。2. 规定明火作业申报程序和审批权限。3. 明火作业应选在安全地点,并应做到人走火灭。4. 配备足够的消防器材,掌握正确的灭火方法。5. 建筑物每两层设两处(两端)临时消防栓,临时设施区
28、设34处消防栓。6. 加强消防工作,防止火之灾事故。凡工棚、食堂、木工间等易燃处均设置消防栓及消防器材,对施工中抛弃的刨花等易燃物应随时消除。7. 定(随)时检查施工中安全、消防,发现总是及时整改,杜绝安全事故。8. 收集整理安全资料,并整理归档。第4节 施工过程的安全程序控制1.熟悉安全技术措施2.制定安全生产,文明施工各项标准3.进行入场三级安全教育4.对机械设备进行检查施工准备施施工中1. 进行书面安全交底2. 每日班前十分钟安全教育3. 对各项安全设施进行检查作业前 施工中1. 落实各项安全措施2. 开展安全宣传,安全竟赛活动3. 每周安全教育会4. 每月安全总结会作业中 施工中1.
29、安全早检查2. 安全日检3. 安全周检4. 安全简报安全监督1. 每日工完场清2. 安全设施复查作业后 施工中施工中第5节 现场安全管理资料安全档案是安全基础工作之一,也是检查考核落实安全责任制的资料依据,同时,它为安全管理工作提供分析、研究资料,从而能够掌握安全动态,以便对每个时期的安全工作进行目标管理,达到预测、预报、预防事故的目的。安全档案资料也是现代化安全管理的基础。根据JGJ59-2011建筑施工安全检查标准等要求,建立安全管理基础资料:5.1、安全组织机构:5.2、安全生产规章制度:5.3、安全生产宣传教育、培训:5.4、安全技术资料:5.5、采用新工艺、新技术、新设备、新材料安全
30、交底书和安全操作规范:5.6、安全检查考核(包括隐患整改):5.7、特种作业人员验证记录:5.8、伤亡事故档案:5.9、有关文件、会议记录:5.10、总、分包工程安全文书资料:5.11、班组安全活动:5.12、奖罚资料。第三章 安全技术组织措施第1节 临边、洞口防护 1.1.1、临边作业 1、楼梯踏步及休息平台外必须设两道牢固防护栏或用立挂安全网做防护,回转式楼梯间应支设首层水平安全网。2、钢井架及排栅等与建筑物之间设置牢固的安全通道,两侧边必须设两道防护栏杆和挡脚板,双笼井架通道中间,应予以分隔封闭。地面安全通道上部应设双层安全防护棚并进行标识。3、各种垂直运输接料平台,除两侧设防护栏杆外,
31、平台口还应设置安全门或活动防护栏杆。4、阳台栏板应随层安装,不能随层安装的,必须设两道防护栏杆或立挂安全网封闭。5、建筑物楼层临边四周,无维护结构时,必须设两道防护栏杆,或立挂安全网加一道防护栏杆。6、首层高度超过3.2mm的二层楼面周边,必须在外围设安全平网一道。2.2.2.、洞口作业1、1.5m1.5m以下的孔洞应预埋通长钢筋网或加固定盖板;1.5m1.5m以上的孔洞,四通必须设两道护身栏杆,中间支挂水平安全网。2、电梯井口必须设高度不低于1.2m的金属护门。电梯井内首层和首层以上每隔四层设一道水平安全网,安全网应封团严密。未经上级主管技术部门批准,电梯井内不许做垂直运输通道和垃圾通道。3
32、、板与墙的洞口,必须设置牢固的盖板、防护栏杆、安全网或其它防坠落设施。4、施工现场通道附近的各类洞口与坑槽等处,除设置防护设施与安全标志外,夜间还应设红灯示警。5、墙面等处凡落地的竖向洞口应加装开并式的防护门,门栅网格的间距不应大于15cm,也可采用防护栏杆,并且下设挡脚板。6、下边沿至楼板或底面低于80cm的窗台等竖向洞口,如侧边落差大于2m时,应加1.2m高的临时护栏。7、对邻近的人与物有坠落危险性的其他竖向孔、洞口、均应予以盖设或加以防护,并有固定其位置的措施。8、防护设施要定型化、工具化。第2节 高处作业防护1、建筑物首层四周必须固设2m宽水平防护排栅,以上每隔2层还应固定一道2m宽的
33、水平安全网。水平安全网接口处必须连接严密,与建筑物之间缝隙不大于10cm,并且外沿明显高于内沿。支搭的水平安全网,直至没有高处作业时方可拆除。2、建筑物的出人口应搭设长36m,宽于出入通道两侧各1m的防护棚,棚项应铺满不小于5cm厚的脚手板,非出入口和通道两侧必须封严。3、临近施工区域对人物构成威胁的地方,必须支搭防护棚,确保人、物的安全。4、高处作业人员必须系好安全带,并严禁向下投掷物料。第3节 安全帽、带、网防护1、安全帽、带、网必须有国家指定的监督检测部门批量验证的产品质量检验合格。2、安全帽、带的配戴必须符合使用要求,绑扎安全网时必须做到立网垂直,水平网水平、绑扎牢固,要保证安全网受力
34、均匀,必须经常清理网上落物,网内不得有积物。3、安全网装后,必须专人检查验收合格签字后才能使用。4、拆除安全网必须在有经验人员的严密监督下进行,拆网应自上而下,同时采取防坠落措施。5、严格要求进入施工作业现场人员戴好安全帽,按规定要求使用安全带。第4节 施工用电1、用电管理措施1、建立临时用电安全技术档案,其内容包括:2、临时用电施工组织设计的全部资料。3、技术交底资料。4、临时用电工检查验收表。5、电气设备的试、检验凭单和调试记录。6、接地电阻测定记录表。7、定期检(复)查表。8、电工维修工作记录。9、安全技术挡案应由主管现场的电气技术人员负责建立与管理,其中电工维修工作记录可指定电工代管,
35、并于临时用电工程拆除后统一归挡。10、临时用电工程的定期检查时间,施工现场每个星期1次,基层公司每半一次,基层公司检查时,应复查接地电阻。11、检查工作应按分部、分项工程进行,对不安全因素,必须及时处理,并应履行复查验收手续。12、建立技术交底制度,加强用电人员自我防护意识,避免触电事故发生,保障文明施工,安全生产。13、对于电工、卷扬机操作工、塔吊司机以及电焊工、气焊工等操作人员应进行技术交底。14、所有机械在开机前必须认真检查控制开关是否齐全有效,漏电保护器是否可靠,接零保护线端子是否松动。15、一切电气维修、安装工作,必须由持证电工来操作,严禁非电工进行电工作业。16、电工人员严禁带电操
36、作,严禁赤脚触摸带电的绝缘导线,操作时要穿戴好绝缘防护用品,不得违章操作。17、电气设备的金属外壳必须做接地保护,总配电箱和开关箱内必须实行两级漏电保护。18、严禁用金属丝代替保险丝使用,替换保险丝时必须采用原规格的保险丝。19、施工现场严禁使用塑料线。20、提升机的各种限位开关必须齐全有效,每天工作前必须进行空载试验,用以检查各种行程开关是否灵验,塔吊司机和卷扬机操作工必须持证上岗。21、电焊机应放置在防雨和通风良好的地方,严禁在易燃易爆物品周围施焊,焊工要持证上岗,上班时要穿戴好防护用品,电焊机一次线长度应小于5m,一、二次侧防护罩要齐全,手柄和电缆线的绝缘要良好,电焊机的空载电压应该控制
37、在80V以内。22、施工现场优先选用第II类手持式电动工具(有回字标志者),手持式电动工具的电线,必须选择无接头的多股铜芯橡皮护套软电缆,其中绿/黄双色线在任何情况下只能作保护线。23、施工现场安全检测的内容是:接地电阻,电气设备绝缘电阻值,漏电保护器动作参数等。24、加强日常维修和定期维修工作,及时发现隐患和消除隐患,并建立维修工作记录。2、各类用电人员应做到:1、掌握安全用电基本知识和所用设备的性能。2、使用设备前必须按规定穿戴和配备好相应的劳动防护用品,并检查电气装置和保护设施是否完好,严禁设备带病运转。3、停用的设备必须拉闸断电,锁好开关箱,4、负责保护所用设备的负荷、保护零线和开关箱
38、,发现问题及时报告解决。5、搬迁或移动用电设备,必须经电工切断电源并作妥善处理后进行。6、安全检查执行JGJ59-2011建筑施工安全检查标准。7、定期对专业电工和其它用电人员进行教育和培训。8、建立完善的宿舍用电管理制度(含处罚条款)。3、施工用电检查评分内容施工用电检查评分表序号检查项目扣 分 标 准应得分数扣减分数实得分数1保证项目外电防护小于安全距离又无防护措施的扣20分防护措施不符合要求,封闭不严密的扣5-10分202接地与接零保护系统工作接地与重复接地不符合要求的扣7-10分未采用TN-S系统的扣10分专用保护零线设置不符合要求的扣5-8分保护零线与工作零线混接的扣10分103配电
39、箱开关箱不符合“三级配电二级保护”要求的扣10分开关箱(末级)无漏电保护或保护器失灵,每一处扣5分漏电保护装置参数不匹配,每发现一处扣2分电箱内无隔离开关每一处扣2分违反“一机、一闸、一漏、一箱”的每一处扣5-7分安装位置不当,周围杂物多等不便操作的每一处扣5分闸具损坏、闸具不符合要求的每一处扣5分配电箱内多路配电无标志的每一处扣5分电箱下引出线混乱每一处扣2分电箱无门、无锁、无防雨措施的每一处扣2分204现场照明照明专用回路无漏电保护扣5分灯具金属外壳未作接零保护的每一处扣2分室内线路及灯具安装高度低于2.4米未使用安全电压供电的扣10分潮湿作业未使用36V以下安全电压的扣10分使用36V安
40、全电压照明线路混乱和接头处未用绝缘布包扎扣5分手持照明灯未使用36V及以下电源供电扣10分10小 计60接上表序号检查项目扣 分 标 准应得分数扣减分数实得分数5一般项目配电线路电线老化,破皮未包扎的每一处扣10分线路过道无保护的每一处扣5分电杆、横担示符合要求的扣5分架空线路不符合要求的扣7-10分未使用五芯(电缆)的扣10分使用四芯电缆外加一根线替代五芯电缆和扣10分电缆架设或埋设不符合要求的扣7-10分156电器装置闸具、熔断器参数与设备容量不匹配,安全不合要求的每一处扣3分用其他金属丝代替熔丝的扣10分107变电装置不符合安全规定的扣3分58用电档案无专项用电施工组织设计的扣10分无地
41、极阻值摇测记录的扣4分无电工巡视维修记录的或填写不真实的扣4分档案乱、内容不全、无专人管理的扣3分10小 计40检查项目合计1004、安全用电技术措施1、电力线路接地保护的接地电阻不大于4,.2、保护接零。本工程采用TN-S供电系统,专用保护线即PE线不许断线,在供电末端应将PE线做重复接地。3、合理设置漏电保护器。施工现场的总配电箱、分配电箱及开关箱均设置二级以上的漏电保护器,施工现场所有用电设备除作保护接零外,必须在设备负荷线的首端安装漏电保护器。漏电动电流不大于30mA,额定漏电动作时间小于0.1S。4、本工程使用36Vp安全电压。安全电压指定使用在下列位置:(1)手持式灯具的照明:(2
42、)宿舍的照明:(3)第类于持式电动工具,其工具外壳必须标有回字标志,即第类电动工具,不提倡使用第类手持式电动工具,如果非要使用不可,其工具外壳必须接零(地)保护。5、电气设备设置的总体要求。6、实行分级配电。配电系统设置总配电箱和分配电箱,大型用电设置控制台,一般用电设备设置开关箱。7、动力线和照明线要分路设轩。8、实行一机一闸一漏电供电保护,大于5.5KW的用电设备严禁使用倒顺开关。9、配电箱、开关箱以及电动机要安装在干燥通风及常温场所,其周围空间不得堆放任何有碍操作、维修的物品。10、固定式配电箱、开关箱的下皮与地面距离为1.3至1.5m。移动式配电箱、开关箱下皮与地面的距离不得小于0.6
43、。11、电气设备的安装12、电气设备及其安装板的绝缘电阻必须大于0.5M,不可使用带潮湿的木板作为安装板。13、用电导线必须使用绝缘铜导线或绝缘铝导线。导线的型号及截面应严格执行图纸的标识要求,架空线不得采用小于16m2绝缘铝线或10m2的绝缘铜线。控制线、连接线不得使用小于 2.5mm2的缘缘铜导线。14、设备外壳必须跟专用保护线(PE线)可靠连接,否则应该做保护接地,并检测接地电阻不得大于10。6.415、配电箱、开关的导线进出口要设置在箱的下底面,严禁在箱体上的顶面、侧面、后面或箱门进出导线。为了检修的需要,配电箱内应该设置明断。16、施工机具与架空线路保持安全操作距离,其最小距离为4m
44、。上下脚手架的斜道严禁搭设在有外电线路的一侧。17、达不到最小安全距离时,必须采用保护措施,增设遮拦或安全网,并悬挂醒目的警告标志。18、电气设备的操作与维修人员必须符合以下要求:19、施工用电的施工与维修必须由取得上岗证书的电工完成,电工等级应同工程的难易程度和技术复杂性相适应,初级电工不允许进行中、高级电工的作业。20、使用设备前必须穿戴好规定的劳动保护用品,并检查电气装置和保护设施是否完好,严禁设备带“病”运转。下班时必须关机或者设备停用时必须拉闸断电,锁好开关箱。21、电气设备的使用和维护。22、施工现场的所有配电箱、开关箱应每月进行一次检查和维修。23、检查和维修配电箱、开关箱时,必须将前一级相应的电源开关拉闸断电,并悬挂停电标志牌,严禁带电作业。24、配电箱内盘面上应标明各回路的名称、用途,同时作出分路标记。25、总、分配电箱应配锁。施工现场停止作业1小时以上,应将动力箱上锁。26、配电箱内不许放置任何杂物,并保持清洁。27、熔断器熔丝更换时,必须用原规格的熔丝代替,严禁使用铜、铝导线代替保险丝使用。5、安全用电的组织措施 1、建立临时用电的技术档案。2、建立技术交底制度。为了加强用电人员自我防护意识,避免触电事故发生,保障文明施工,安全生产,对于电工、卷扬机操作工以及电焊工等操作人员应进行技术交底。3、
