资源描述
钢筋工程技术交底
工程名称:十里坝工业园区安置新区〔二〕工程
交底:简十里坝工业园区安置新区〔二〕工程工程部
承受:
一、 目的要求:符合设计及现行验收标准要求并经工程部及监理、业主验收合格。
二、 施工工艺及技术要求:
<一> 钢筋制作
1、 认真熟悉施工图并按施工图及其所选用图集(03G101-1)编制下料。
2、 HPB235级钢筋末端应作180°弯钩其弯弧内直径不应小于钢筋直径的2.5倍弯钩的弯后平直局部长度不应小于钢筋直径的3倍。
3、 箍筋的末端应作135°弯钩弯后平直长度不小于箍筋直径的10倍。
4、 本工程焊接尽量采用闪光对焊并按标准要求分栋分批抽取试件。
5、 钢筋加工的允许偏向。
① 受力钢筋顺长度方向全长的净尺寸:±10mm。
② 弯起钢筋的弯折位置:±20mm。
③ 箍筋内净尺寸:±5mm。
④ 闪光对焊外观检查:接头处不得有横向裂纹与电极接触处的钢筋外表不得有明显的烧伤;接头处的弯折不大于4°;接头处的钢筋轴线偏移不得大于钢筋直径的0.1倍且不得大于2mm。
<二> 钢筋安装
1、 核对制作钢筋的规格、形状、尺寸和数量是否符合设计及下料单。
2、 钢筋网的绑扎:四周两行钢筋穿插点应每点扎牢中间局部穿插点可相隔交织扎牢但必须保证受力钢筋不位移。双向主筋的钢筋网那么须将全部钢筋相交点扎牢绑扎时应注意相邻绑扎点的铁丝要扣成形以免网片歪斜变形当采用双层钢筋网时在上层钢筋网下面应设置钢筋撑脚或混泥土撑脚以保证钢筋位置正确。
3、 现浇柱与根底连接用的插筋应用电焊点牢。
4、 板的钢筋网绑扎时应注意板上部的负筋其作法同双层网片并防止被踩下;特别是雨篷、挑檐、台等悬臂板要严格控制负筋位置以免拆模后断裂。
5、 纵向受力钢筋采用双层排列时两排钢筋之间应垫以直径≥25mm的短钢筋以保持其设计间隔 。
6、 框架节点处钢筋穿插非常稠时应特别注意梁顶面主筋间的净距要有30mm以利浇筑砼。
7、 钢筋安装时接头位置及节点作法应符合标准及03G101-1图集的规定。
8、 钢筋安装位置的允许偏向:
① 绑扎钢筋网长宽 ±10mm;网眼尺寸 ±20mm
② 绑扎钢筋骨架长 ±10mm;宽高 ±5mm
③ 受力钢筋:间距 ±10mm;排距 ±5mm
④ 保护层厚度:根底 ±10mm;柱、梁 ±5mm;板、墙 ±3mm
⑤ 绑扎箍筋横向钢筋间距 ±20mm
⑥ 钢筋弯起点位置20mm

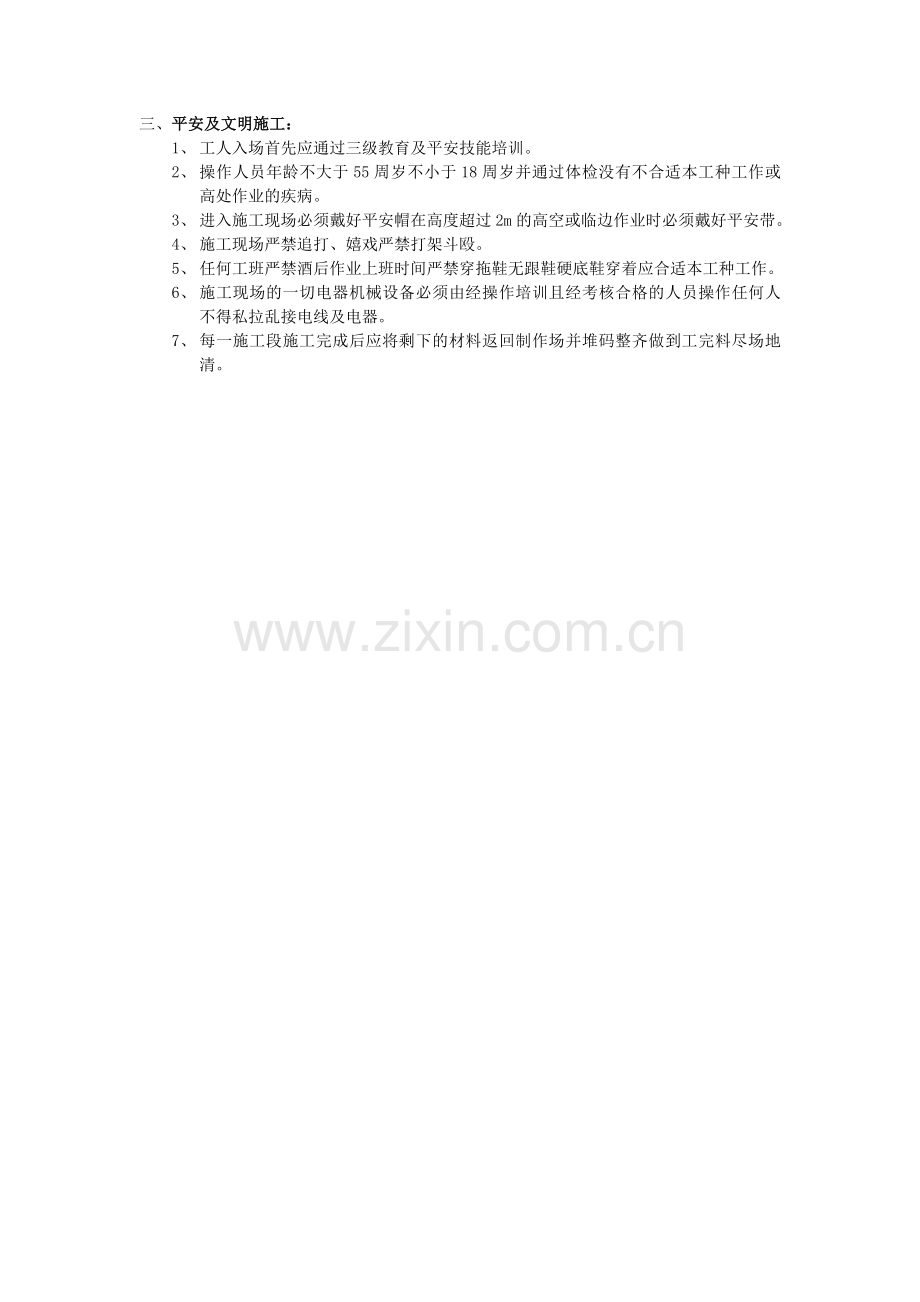

三、 平安及文明施工:
1、 工人入场首先应通过三级教育及平安技能培训。
2、 操作人员年龄不大于55周岁不小于18周岁并通过体检没有不合适本工种工作或高处作业的疾病。
3、 进入施工现场必须戴好平安帽在高度超过2m的高空或临边作业时必须戴好平安带。
4、 施工现场严禁追打、嬉戏严禁打架斗殴。
5、 任何工班严禁酒后作业上班时间严禁穿拖鞋无跟鞋硬底鞋穿着应合适本工种工作。
6、 施工现场的一切电器机械设备必须由经操作培训且经考核合格的人员操作任何人不得私拉乱接电线及电器。
7、 每一施工段施工完成后应将剩下的材料返回制作场并堆码整齐做到工完料尽场地清。
展开阅读全文
