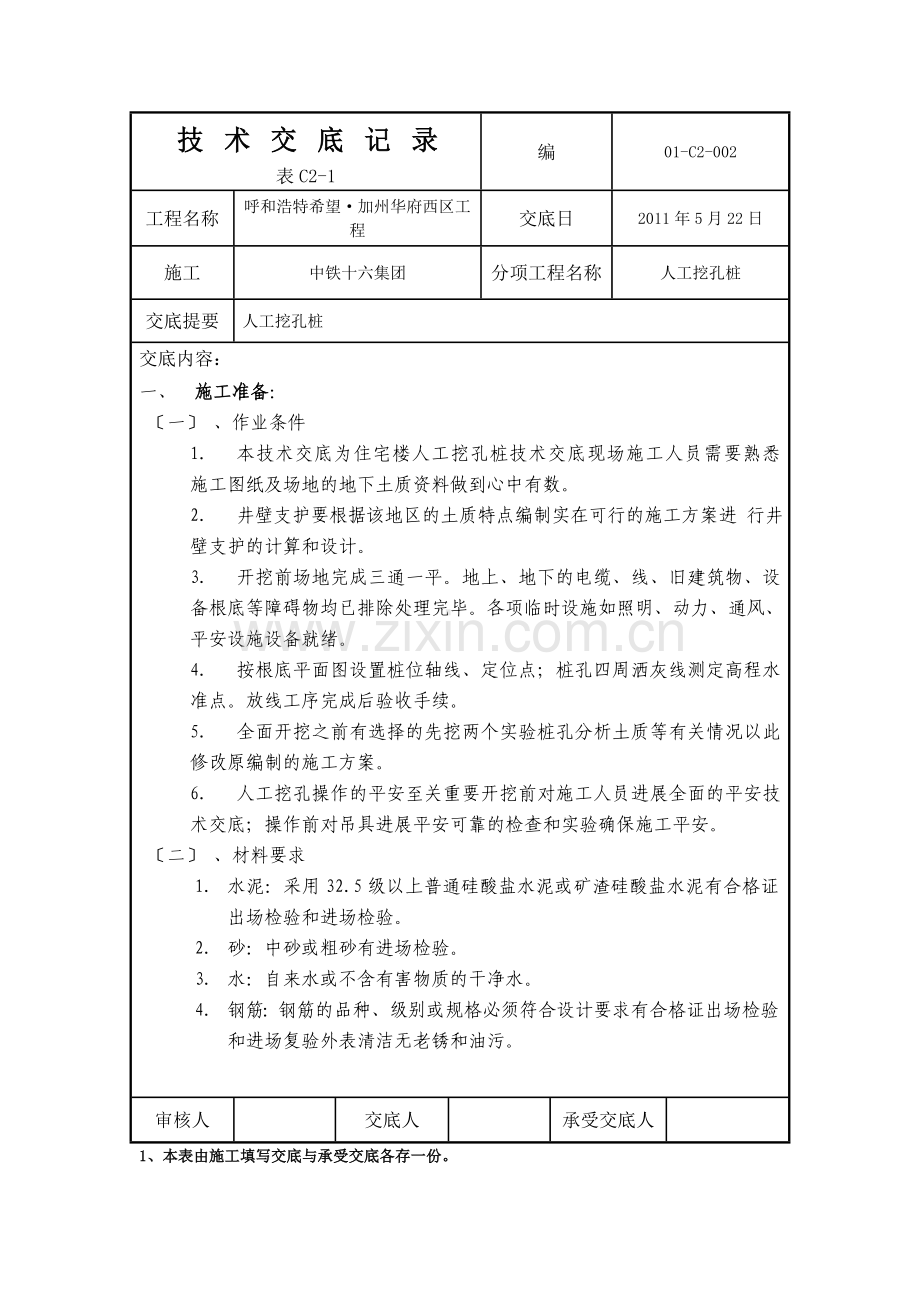

资源描述
技 术 交 底 记 录
表C2-1
编
01-C2-002
工程名称
呼和浩特希望·加州华府西区工程
交底日
2011年5月22日
施工
中铁十六集团
分项工程名称
人工挖孔桩
交底提要
人工挖孔桩
交底内容:
一、 施工准备:
〔一〕 、作业条件
1. 本技术交底为住宅楼人工挖孔桩技术交底现场施工人员需要熟悉 施工图纸及场地的地下土质资料做到心中有数。
2. 井壁支护要根据该地区的土质特点编制实在可行的施工方案进 行井壁支护的计算和设计。
3. 开挖前场地完成三通一平。地上、地下的电缆、线、旧建筑物、设备根底等障碍物均已排除处理完毕。各项临时设施如照明、动力、通风、平安设施设备就绪。
4. 按根底平面图设置桩位轴线、定位点;桩孔四周洒灰线测定高程水准点。放线工序完成后验收手续。
5. 全面开挖之前有选择的先挖两个实验桩孔分析土质等有关情况以此修改原编制的施工方案。
6. 人工挖孔操作的平安至关重要开挖前对施工人员进展全面的平安技术交底;操作前对吊具进展平安可靠的检查和实验确保施工平安。
〔二〕 、材料要求
1. 水泥:采用32.5级以上普通硅酸盐水泥或矿渣硅酸盐水泥有合格证出场检验和进场检验。
2. 砂:中砂或粗砂有进场检验。
3. 水:自来水或不含有害物质的干净水。
4. 钢筋:钢筋的品种、级别或规格必须符合设计要求有合格证出场检验和进场复验外表清洁无老锈和油污。
审核人
交底人
承受交底人
1、本表由施工填写交底与承受交底各存一份。

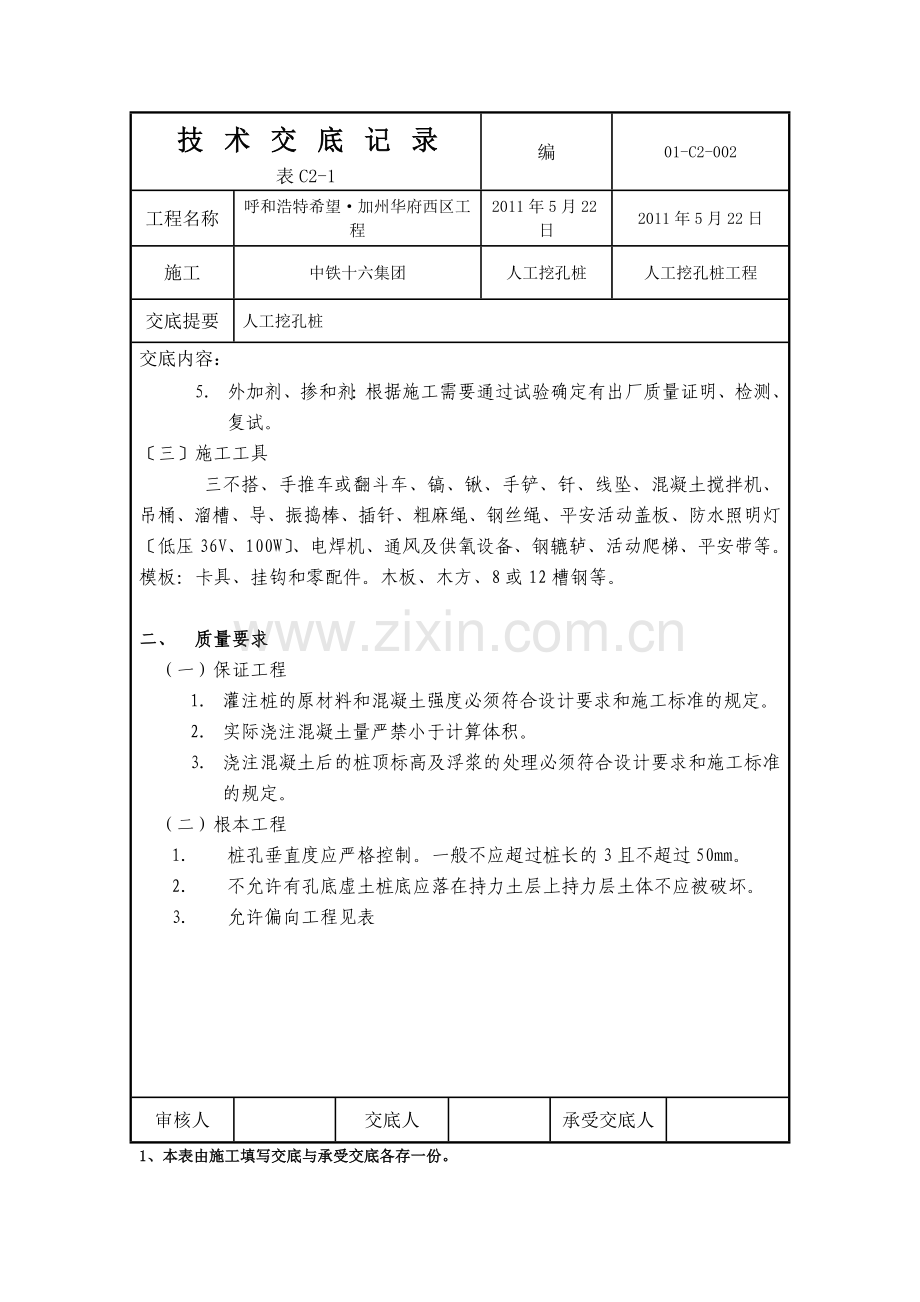

技 术 交 底 记 录
表C2-1
编
01-C2-002
工程名称
呼和浩特希望·加州华府西区工程
2011年5月22日
2011年5月22日
施工
中铁十六集团
人工挖孔桩
人工挖孔桩工程
交底提要
人工挖孔桩
交底内容:
5. 外加剂、掺和剂:根据施工需要通过试验确定有出厂质量证明、检测、复试。
〔三〕施工工具
三不搭、手推车或翻斗车、镐、锹、手铲、钎、线坠、混凝土搅拌机、吊桶、溜槽、导、振捣棒、插钎、粗麻绳、钢丝绳、平安活动盖板、防水照明灯〔低压36V、100W〕、电焊机、通风及供氧设备、钢辘轳、活动爬梯、平安带等。模板:卡具、挂钩和零配件。木板、木方、8或12槽钢等。
二、 质量要求
(一) 保证工程
1. 灌注桩的原材料和混凝土强度必须符合设计要求和施工标准的规定。
2. 实际浇注混凝土量严禁小于计算体积。
3. 浇注混凝土后的桩顶标高及浮浆的处理必须符合设计要求和施工标准的规定。
(二) 根本工程
1. 桩孔垂直度应严格控制。一般不应超过桩长的3且不超过50mm。
2. 不允许有孔底虚土桩底应落在持力土层上持力层土体不应被破坏。
3. 允许偏向工程见表
审核人
交底人
承受交底人
1、本表由施工填写交底与承受交底各存一份。
技 术 交 底 记 录
表C2-1
编
01-C2-002
工程名称
呼和浩特希望·加州华府工程
交底日
2011年5月22日
施工
中铁十六集团
分项工程名称
人工挖孔桩工程
交底提要
人工挖孔桩
交底内容:
人工成孔灌注桩允许偏向
项次
工程
允许偏向
检验
1
钢筋笼主筋间距
±10
尺量检查
2
钢筋笼箍筋间距
±20
尺量检查
3
钢筋笼直径
±10
尺量检查
4
钢筋笼长度
±50
尺量检查
5
桩孔垂直度
3L且不大于50
吊线和尺量检查
6
桩身直径
±10
尺量检查
7
桩底标高
±10
尺量检查
8
桩位中心轴线
±10
拉线和尺量检查
9
护壁混凝土厚度
±20
尺量检查
三、 工艺流程
放线定桩位及高程→开挖第一节桩孔土方→支护壁模板放附加钢筋→浇筑第一节护壁混凝土→检查桩位〔中心〕轴线→架设垂直运输架→安装钢辘轳→安装吊桶、照明、活动盖板、水泵、通风机等→开挖吊运第二节桩孔土方〔修边〕→先拆第一节支第二节护壁模板〔放附加钢筋〕→浇筑第二节护壁混凝土→检查桩位〔中心〕轴线→逐层往下循环作业→开挖扩底部→检查验收→吊放钢筋笼→放混凝土溜筒〔导〕→浇筑桩身混凝土〔随浇随振〕→插桩顶钢筋。
审核人
交底人
承受交底人
1、 本表由施工填写交底与承受交底各存一份。
技 术 交 底 记 录
表C2-1
编
01-C2-002
工程名称
呼和浩特希望·加州华府工程
交底日
2011年5月22日
施工
中铁十六集团
分项工程名称
人工挖孔桩工程
交底提要
人工挖孔桩
交底内容:
四、 操作工艺
(一) 放线定桩位及高程
在场地三通一平的根底上根据建筑物测量控制网的资料和根底平面布置图测定桩位轴线方格控制网和高程基准点。确定好桩位中心以中点为圆心以桩身半径加护壁厚度为半径画出上部〔即第一步〕的圆周。撒石灰线作为桩孔开挖尺寸线。桩位线定好之后必须经有关部门进展复查办好预检手续后开挖。
(二) 开挖第一节桩孔土方
开挖桩孔要从上到下逐层进展先挖中间部的土方然后扩及周边有效的控制开挖桩孔的截面尺寸。每节的高度要根据土质好坏、操作条件而定一半0.9~1.2m为宜。
(三) 支护壁模板〔放附加钢筋〕
1.为防止桩孔壁坍方确保平安施工成孔要设置钢筋混凝土井圈。为保证施工平安护壁内要加放钢筋竖向钢筋为Φ6@150程度钢筋为Φ6@150。
2.护壁模板采用拆上节支下节重复周转使用。模板之间用卡具、扣件连接固定。不设程度支撑以方便操作。
3.第一节护壁高出地坪150 ~200mm便于挡土、挡水桩位轴线和高程均要标定在第一节护壁上口护壁厚度一般取100 ~150mm。
〔四〕浇筑第一节护壁混凝土
桩孔护壁混凝土每挖完一节以后要立即浇筑混凝土。人工浇筑、人工捣实混凝土强度为C20坍落度控制在80 ~100mm确保孔壁的稳定性。
〔五〕检查桩位〔中心〕轴线及标高
审核人
交底人
承受交底人
技 术 交 底 记 录
表C2-1
编
01-C2-002
工程名称
呼和浩特希望·加州华府工程
交底日
2011年5月22日
施工
中铁十六集团
分项工程名称
人工挖孔桩工程
交底提要
人工挖孔桩
交底内容:
每节桩孔护壁做好以后必须将桩位十字轴线和标高测设结果在护壁的上口然后用十字线对中吊线坠向井底投设以半径尺检查孔壁的垂直平整度。随之进展修整井深必须以基准点为根据逐根进展引测。保证桩孔轴线位置、标高、截面尺寸满足设计要求。
〔六〕架设垂直运输架
第一节桩孔成孔以后即着手在桩孔上口架设垂直运输支架要求搭设稳定、结实。
〔七〕安装吊桶、照明、活动盖板和通风机
1.在安装滑轮组及吊桶时注意使吊桶与桩孔中心位置重合作为挖土时直观上控制桩位中心和护壁支模的中心线。
2.井底照明必须用低压电源〔36V、100W〕、防水带罩的平安灯具。桩口上设围护栏。
3.当桩孔内挖到生活垃圾时为保证人员平安需要向井下通风加强空气对流必要时输送氧气。操作时上下人员轮换作业。
4.桩孔口安装程度推移的活动平安盖板当桩孔内又人挖土时要掩好平安盖板防止杂物掉下砸人。无关人员不得靠近桩孔口边。
〔八〕开挖
开挖吊运第二节桩孔土方〔修边〕从第二节开场利用提升设备运土桩孔内人员戴好平安帽。地面人员拴好平安带。吊桶分开孔口上方1.5m时推动活动平安盖板掩蔽孔口防止卸土的土块等杂物坠落伤人。
〔九〕撤除第一节支第二节护壁板
护壁模板采用拆上节支下节依次周转使用。模板上口留出高度为10mm的混凝土浇筑口拆模后用混凝土或砌砖堵严水泥砂浆找平。
审核人
交底人
承受交底人
技 术 交 底 记 录
表C2-1
编
01-C2-002
工程名称
呼和浩特希望·加州华府工程
交底日
2011年5月22日
施工
中铁十六集团
分项工程名称
人工挖孔桩工程
交底提要
人工挖孔桩
交底内容:
〔十〕检查桩位中心轴线及标高
以装孔口的定位线为根据逐节校检。
〔十一〕追层往下循环作业将桩孔挖至设计深度桩底要支承在设计所规定的持力层上。
〔十二〕检查验收
成孔以后必须对桩身直径、扩头尺寸、孔底标高、桩位中线、井壁垂直、虚土厚度进展全面测定好隐蔽验收手续。
〔十三〕吊放钢筋笼
钢筋笼吊放时要对准孔位直吊扶稳缓慢下沉防止碰撞孔壁。放到设计位置时要立即固定。当两段钢筋笼连接时要采用直螺纹套筒连接接头按5错开以确保钢筋位置正确。
〔十四〕浇筑桩混凝土
使用商品砼浇筑坍落度在80~100mm。孔深超过12m时要采用混凝土导浇筑。浇筑时要连续进展。混凝土浇筑到桩顶时要适当超过设计标高50~70mm保证在剔除浮浆后桩顶标高符合设计要求。桩顶上的插铁要垂直插入并又足够的保护层。
五、 注意的质量问题
1. 垂直偏向过大每挖完一节必须根据桩孔口上的轴线吊直修边使孔壁圆弧保持上下顺直。
2. 孔壁坍塌:因本工程土地为建筑垃圾回填土质不好开挖前要掌握土质情况边挖边观察土体松动情况。
3. 桩身混凝土质量差:坚持分层浇筑分层振捣连续作业必要时用
审核人
交底人
承受交底人
技 术 交 底 记 录
表C2-1
编
01-C2-002
工程名称
呼和浩特希望·加州华府工程
交底日
2011年5月22日
施工
中铁十六集团
分项工程名称
人工挖孔桩工程
交底提要
人工挖孔桩
交底内容:
铁、竹钎、钢筋钎人工辅助插捣。
4.钢筋笼扭曲变形:加工制作时未采取支撑钢筋运输、吊放时产生变形、扭曲。钢筋笼要在专用平台上加工主筋与加劲筋焊接结实支撑加固措施可靠吊运要竖直使其平稳的放入桩孔中。
