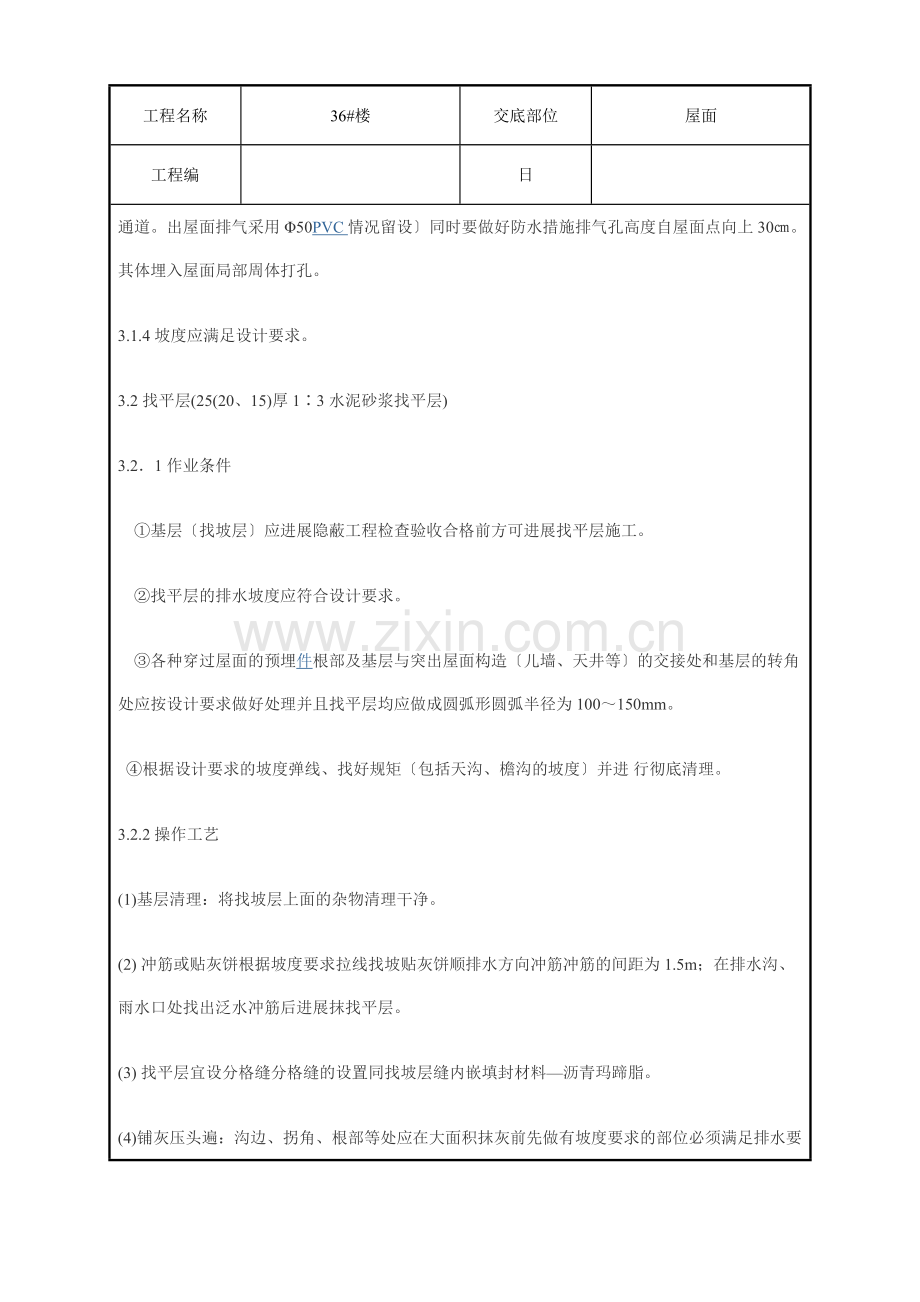

工程名称 36#楼 交底部位 屋面 工程编 日 交底内容:    坡屋面挂瓦施工方案      1.工程概况:       该工程屋面包括平屋面、坡屋面上面有塔楼及老虎窗。屋面防水层采用两道SBS改性沥青防水卷材平屋面面层为细石砼保护层。坡屋面防水层采用一道SBS改性沥青防水卷材面层为平瓦屋面。平屋面排水坡度为2%坡屋面排水坡度为45°~70°。   2.施工顺序       坡屋面:基层清理→找坡层→找平层→防水层 → 钉顺水条→粘保温板→钉挂瓦条→挂瓦→细部处理 →检查验收→淋水试验。         平屋面:基层清理→找坡层→找平层→防水层→保温板→钢筋网片→细石砼→嵌缝→细部处理→检查验收     3.主要施工   3.1找坡层(最薄处40厚膨胀水泥珍珠岩找坡)   3.1.1 配合比:1∶8〔水泥∶珍珠岩〕   3.1.2 所用材料的质量、技术性能及砂浆配合比必须符合设计要求和规定。   3.1.3留置分格缝〔兼做排气道〕:每5m见方留10宽缝缝内敷设Φ50PVC身周体打孔作为排气通道。出屋面排气采用Φ50PVC情况留设〕同时要做好防水措施排气孔高度自屋面点向上30㎝。其体埋入屋面局部周体打孔。   3.1.4 坡度应满足设计要求。   3.2找平层(25(20、15)厚1∶3水泥砂浆找平层)   3.2.1 作业条件       ①基层〔找坡层〕应进展隐蔽工程检查验收合格前方可进展找平层施工。       ②找平层的排水坡度应符合设计要求。       ③各种穿过屋面的预埋件根部及基层与突出屋面构造〔儿墙、天井等〕的交接处和基层的转角处应按设计要求做好处理并且找平层均应做成圆弧形圆弧半径为100~150mm。     ④根据设计要求的坡度弹线、找好规矩〔包括天沟、檐沟的坡度〕并进 行彻底清理。   3.2.2操作工艺   (1)基层清理:将找坡层上面的杂物清理干净。   (2) 冲筋或贴灰饼根据坡度要求拉线找坡贴灰饼顺排水方向冲筋冲筋的间距为1.5m;在排水沟、雨水口处找出泛水冲筋后进展抹找平层。   (3) 找平层宜设分格缝分格缝的设置同找坡层缝内嵌填封材料—沥青玛蹄脂。   (4)铺灰压头遍:沟边、拐角、根部等处应在大面积抹灰前先做有坡度要求的部位必须满足排水要求。       大面积抹灰在两筋中间铺砂浆〔配合比应符合设计要求〕用抹子抹平然后用刮杠根据两边冲筋标高刮平在用木抹子找平并检查平整度。   (5)铁抹子压第二遍、第三遍:当水泥砂浆(细石砼)开场凝结人踩上去有脚印但不下陷时用铁抹子压第二遍注意不得漏压并把坑、角、砂眼抹平;当抹子压不出抹纹时即可找平、压实宜在砂浆(细石砼)初凝前抹平、压实。砂浆的稠度应控制在7cm左右。     (6)养护:找平层抹平压实后常温时在24h后浇水养护养护时间一般不小于7d枯燥后即可进展防水层施工。   3.3.1作业条件   (1) 卷材与胶结材料的质量、技术性能必须符合设计和施工验收的要求。   (2) 材料进场后应按规定抽样复验合格前方可使用;严禁使用不合格。   (3)铺贴防水层的基层外表必须清洁、平整、坚实、枯燥并不得有空鼓和起砂开裂等现象。   (4)采用排气〔孔〕保证屋面的排气。屋面有保温时宜在找平层上留设排   气槽;排气道要纵横贯穿不得堵塞并留出排气〔孔〕其数量应根据基层潮湿的程度和屋面构造而定以每36m2留一个排气〔孔〕为宜〔详细位置根据工 程实际情况留设〕同时要做好防水措施   (5)屋面找平层的坡度应符合设计和施工验收要求并不得有积水现象。   (6)所有穿过屋面的道、预埋件、吊钩、拖拉绳、吊架子钩等应在防水层施工前做好基层处理。   (7)屋面阴角、排气、儿墙、檐沟天井侧壁、等处应抹成半径为100~150mm 的圆弧并加设防水卷材附加层。  3.3.2施工   (1)施工顺序:防水层施工时应按规定先做好节点、附加层和屋面排水比拟集中部位〔如:屋面与水落口连接处、天沟、檐沟、檐口、屋面转角处、排气洞与伸出屋面道、阴角等特殊部位〕的处理然后由屋面最低标高处向上施工。   (2)卷材铺设采用热熔满铺法。施工时必须注意:距屋面周边800内的防水层应满粘保证防水层四周与基层粘结结实卷材与卷材之间应满粘保证搭接严。   (3)卷材铺贴方向应符合以下规定:屋面坡度小于3时卷材宜平行屋脊铺贴;应顺天沟、落水口处由低向高逐条铺贴。   (4) 卷材定位完重新卷好点燃喷灯烘烤卷材底面与基层接触处火焰与卷材之间的间隔 宜为 0.5米能保证卷材外表温度到达200℃~230℃使其熔化为宜调节好火焰的大小和卷材滚动的速度使卷材外表熔化后与基层很好地粘结。不得过分加热或烧穿卷材。   (5) 铺贴卷材采用搭接法时上下层及相邻两幅卷材的搭接缝应错开。   热熔满铺法改性沥青防水卷材的搭接宽度应符合以下规定:长边搭接不小于80mm短边搭接不小于80mm相邻两幅卷材短边搭接错开应不小于500mm。   (6)卷材铺贴应平整顺直防止扭曲、过分拉紧和皱折。基层与卷材排气要充分向横向两侧排气前方可用辊子压平粘实不允许有翘边、脱层现象。防水层不得有裂纹、脱皮、流淌、鼓泡、露胎体和皱皮等现象厚度应符合设计要求。   (7) 檐口:檐口端头的卷材裁齐后压入凹槽内然后将凹槽用封材料嵌填实。   天沟、檐沟卷材铺设前应先对水落口进展封处理。水落口杯与竖承    插口的连接处应用封材料嵌填实防止该部位在暴雨时产生倒水现象水落口周围500mm范围内用防水涂料或封材料涂封作为附加层水落口杯与基层接触处应留宽20mm、深20mm的凹槽嵌填封材料。天沟转角处应先用封材料涂封每边宽度不少于30mm 枯燥后再铺一层卷材作为附加层。铺设时从沟底开场顺天沟从水落口向分水岭方向铺贴如有纵向搭接缝必须用封材料封口。铺至水落口的卷材附加层应深化水落口内50mm大面铺贴的卷材应深化水落口内100mm并用封材料封口同时上面的水泥砂浆应压进来。   (8)热熔封边:卷材搭接处用喷灯烘烤火焰方向与施工人员前进方向相反卷材接缝部位必须溢出热熔的改沥青胶烘烤熔化后用封边工具抹平。封边要求平滑无针眼。   (9)泛水卷材铺贴前应先进展试铺将立面卷材长度留足先铺贴平面卷材至转角处然后从下向上铺贴立面卷材。卷材铺贴完成后将端头裁齐假设采用预留凹槽收头将端头全部压入凹槽内用压条钉压固定再用封材料封严最后用水泥砂浆抹封凹槽如无法预留凹槽应先用带垫片钉子或金属压条钉压作盖板盖板与立墙间用封材料封固。其他部位应严格按规定做好防水卷材的收头处理。立面部位采用带砂的卷材铺贴有利于抹灰。   (10)严禁在雨天施工五级风及其以上时不得施工施工中途下雨时应做好已铺卷材四周的防护工作。  (11) 应做好分项工程的交接检查未经检查验收不得进展后续施工。每一道防水层完成后应由质检员进展专项检查合格前方可进展下一道防水层的施工并做好隐蔽工程验收记录。   (12)检验屋面有无渗漏和积水、排水系统是否通畅可在雨后或持续淋水2h后进展。有可能作蓄水检验的屋面宜作蓄水检验其蓄水时间不宜小于24小时并做好记录。   3.3.3质量      ①卷材防水层所用卷材及其配套材料必须符合设计要求。      ②卷材防水层不得有渗漏或积水现象。      ③卷材防水层在天沟、檐口、水落口、泛水、和伸出屋面道的防水构造必须符合设计要求。   3.4.1作业条件   (1) 基层应平整、枯燥和干净并经历收合格前方可进展保温层的施工。   (2) 穿过屋面的根部位应做好细部处理。   3.6平瓦屋面   3.6.1施工准备工作  (1)顺水条、挂瓦条的施工要求   ① 先将30×35木顺水条用7㎝钢钉钉在防水层上钢钉间距300顺水条的间距600mm。顺水条固定后在顺水条侧面、程度面满刷聚氨脂自顺水条侧面每边5㎝范围均刷聚氨脂 。顺水条上铺钉木挂瓦条。   ②挂瓦条的间距为200。   ③檐口第一根挂瓦条要保证瓦头出檐〔或出封檐板〕外50-70mm上下排平瓦的瓦头和瓦屋的搭扣长度50-70mm屋脊处的两个坡面上最上两根挂瓦条要保证挂瓦后两个瓦屋的间距在搭盖脊瓦时脊瓦搭瓦尾的宽度每边不小于40mm。   ④挂瓦条断面为30×25长度一般不小于檩条间距挂瓦条必须平直〔特别要保证挂瓦条上边口的平直〕钉挂瓦条时要随时校核挂瓦条间距尺寸的一致为保证尺寸准确可在一个坡面两端准确量出瓦条间距通长拉线钉挂瓦条。   ⑤顺水条、挂瓦条刷沥青油防腐。   3.6.2平瓦屋面施工   ①平瓦屋面的施工工艺:清理基层——钉顺水条——钉挂瓦条——铺瓦——检查验收——淋水试验。   ②平瓦屋面的施工要求:   ⑴ 屋面檐口瓦:挂瓦次序从檐口由下到上自左向右方向进展檐口瓦要挑出檐口50—70mm瓦后爪均应挂在挂瓦条上与左边、下边两块瓦落槽合随时注意瓦面、瓦楞垂直不符合质量要求的瓦不能铺挂。为保证瓦的平整顺直应从屋脊拉一斜线到檐口即斜线对准屋脊第一张瓦的右下脚顺次与第二排的第二张瓦第三排的第三张瓦直到檐口瓦的右下角都在一直线上然后由下到上依次逐张铺挂可以到达瓦沟顺直整齐美观。平瓦用3㎝不锈钢木螺丝固定在挂瓦条上。瓦的搭接应顺主导风向以防漏水。檐口瓦应铺成一条直线天沟处的瓦要根据宽度及斜度弹线锯料。整坡瓦要平整排列横平竖直无翘角和张口现象。上部第一排瓦与下部第一排瓦安装时为使施工质量更平安可靠分别用水泥砂浆粘贴。   ⑵斜脊斜沟瓦:先将整瓦〔或选择可用的缺边瓦〕挂上沟边要求搭盖宽度不小于150mm弹出墨线编好码将多余的瓦面砍去〔用钢锯锯掉保证锯边平直〕然后按码次序挂上斜脊处的平瓦边按上述挂上保证脊瓦搭接平瓦每边不小于40mm。斜脊、斜沟处地平瓦要保证使用局部的瓦面器具。   ⑶脊瓦:挂平脊、斜脊脊瓦时应拉通长线铺平挂直扣脊瓦时用1:2.5水泥砂浆铺座平实脊瓦接口和脊瓦与平瓦间的缝隙处要用抗裂纤维的灰浆嵌严刮平脊瓦与平瓦的搭接每边不少于40mm;平瓦的接头口要顺主导风向;斜脊的接头口向下即由下向上铺设平瓦与斜脊的交界处要用麻灰封严。铺好的平脊和斜脊平直无起伏现象。   3.6.3 平瓦屋面质量要求   (1)平屋屋面的瓦不的有缺角〔边、瓦抓〕砂眼、裂纹、和翘曲张口等缺陷。铺设后的屋面不得浸透水〔可在雨天后检查〕。   (2)挂瓦应平整搭接严横平竖直考屋脊一排瓦应挂上整瓦檐口瓦出檐尺寸一致檐口平直整齐。   (3)屋檐要平直脊瓦搭口和脊瓦与平瓦的缝隙、斜沟瓦与排水沟的空隙均应用麻灰浆填实抹平封固严。   九、平安及保证措施       认真执行?建筑平安消费监视理规定?建立平安消费文明施工保证体系制定各级平安责任制专职平安员进展巡回检查班组长检查本班组平安文明施工全体操作人员自觉遵守有关规定将平安消费文明施工措施条条落实到人并同经济利益挂钩。       加强平安消费文明施工的教育操作员上岗前学习平安操作规程及文明施工的理规定班组长每日检查一次平安情况并进展平安交底做到开工前、工 序前进展平安教育结实树立平安第一、预防为主的思想   十、编制根据:     1、现行施工技术     2、建筑施工手册     3、设计图纸、技术洽商单     4、屋面工程施工技术     5、企业技术  (3) 材料的运输、存放应注意防潮防止破损和污染。   3.4.2操作工艺   (1) 应先将基层清理干净保温板块应铺平垫稳。   (2)粘贴的板块保温材料应贴严、粘牢。使用保温板专用胶每立方米保温板需耗用7.5㎏。保温板铺完后应采取保护措施做好成品保护工作。   (3)水落口周围直径500mm范围内坡度不应小于5以满足规定的排水坡度要求。   3.4.3质量       ①保温板应紧贴〔靠〕基层铺平垫稳拼缝严找坡正确。       ②板状保温材料的保温层厚度的允许偏向为±2 mm。     3.5细石砼保护层       平屋面细石砼保护层施工前应将挤塑板外表清扫干净检查挤塑板平整度、排水坡度和完好性支设好分格缝的木条根据工程实际情况分格缝规格为 2000×3000外围分格缝距儿墙边及斜屋面阴角为300缝宽为30厚度为细石砼保护层厚度(35厚)。同时钢筋网片应符合设计要求Φ4间距200双向钢筋网双向钢筋网片采用成品钢筋网片 规格为 2000×3000其位置已居中偏上为宜保护层不小于10㎜.钢筋要调直不得有弯曲锈蚀、沾油污。同时钢筋网应在分格缝处断开一个分格内的砼应尽可能连续浇筑不得留施工缝振捣采用铁辊滚压或人工拍实不宜采用机械振捣以免破坏防水层砼浇筑时宜边插捣边滚压直至实和外表泛浆泛浆后用铁抹子压实抹平并要保证保护层的设计厚度和排水坡度。铺设、振动、滚压砼时必须保证钢筋间距及位置得准确。      砼收水初凝后及时取出分格缝条用铁抹子第二次压实抹光并及时修补分格缝的缺损局部做到平直整齐待砼终凝前进展第三次压实抹光要求做到外表平光不起砂、起皮无抹板压痕位置抹压时不得撒干水泥。待砼终凝后必须立即进展养护用草袋、锯末覆盖后浇水养护养护时间不少于14天养护间保证覆盖材料的潮湿并制止闲人上屋面踩踏或在上继续施工。分格缝用油膏嵌缝。  技术负责人: 交底人: 接交人:
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
