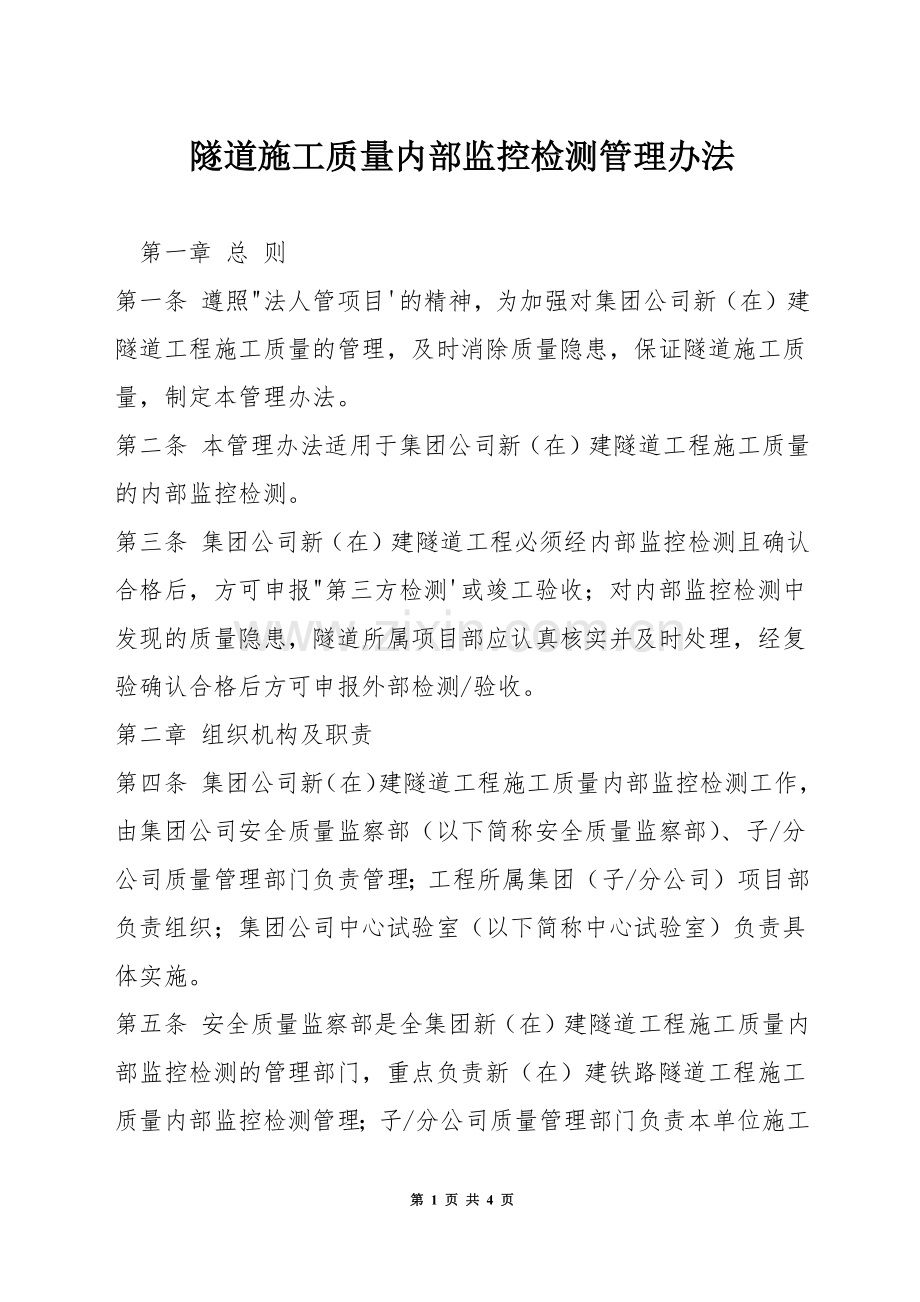

1、隧道施工质量内部监控检测管理办法 第一章 总 则 第一条 遵照法人管项目的精神,为加强对集团公司新(在)建隧道工程施工质量的管理,及时消除质量隐患,保证隧道施工质量,制定本管理办法。第二条 本管理办法适用于集团公司新(在)建隧道工程施工质量的内部监控检测。第三条 集团公司新(在)建隧道工程必须经内部监控检测且确认合格后,方可申报第三方检测或竣工验收;对内部监控检测中发现的质量隐患,隧道所属项目部应认真核实并及时处理,经复验确认合格后方可申报外部检测/验收。第二章 组织机构及职责第四条 集团公司新(在)建隧道工程施工质量内部监控检测工作,由集团公司安全质量监察部(以下简称安全质量监察部)、子/分
2、公司质量管理部门负责管理;工程所属集团(子/分公司)项目部负责组织;集团公司中心试验室(以下简称中心试验室)负责具体实施。第五条 安全质量监察部是全集团新(在)建隧道工程施工质量内部监控检测的管理部门,重点负责新(在)建铁路隧道工程施工质量内部监控检测管理;子/分公司质量管理部门负责本单位施工的铁路以外的隧道工程的内部监控检测管理,并把监控检测结果及时上报安全质量监察部。工程所属集团(子/分公司)项目部,负责待检隧道统计,安排检测计划并上报安全质量监察部(子/分公司质量管理部门),安全质量监察部(子/分公司质量管理部门)向中心试验室下达监控检测通知。第六条 中心试验室是内部监控检测的具体实施部

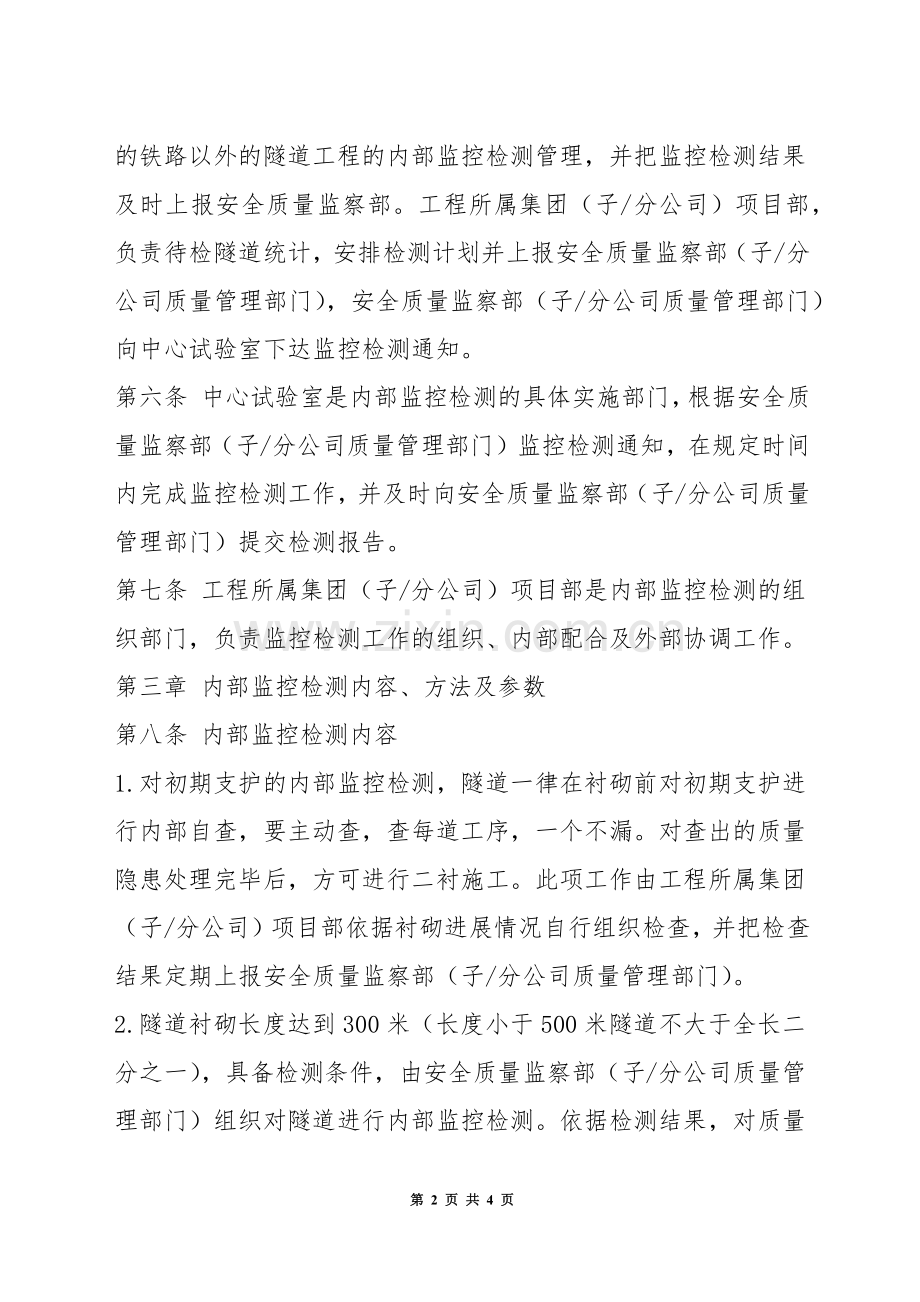

3、门,根据安全质量监察部(子/分公司质量管理部门)监控检测通知,在规定时间内完成监控检测工作,并及时向安全质量监察部(子/分公司质量管理部门)提交检测报告。第七条 工程所属集团(子/分公司)项目部是内部监控检测的组织部门,负责监控检测工作的组织、内部配合及外部协调工作。第三章 内部监控检测内容、方法及参数第八条 内部监控检测内容1.对初期支护的内部监控检测,隧道一律在衬砌前对初期支护进行内部自查,要主动查,查每道工序,一个不漏。对查出的质量隐患处理完毕后,方可进行二衬施工。此项工作由工程所属集团(子/分公司)项目部依据衬砌进展情况自行组织检查,并把检查结果定期上报安全质量监察部(子/分公司质量管
4、理部门)。2.隧道衬砌长度达到300米(长度小于500米隧道不大于全长二分之一),具备检测条件,由安全质量监察部(子/分公司质量管理部门)组织对隧道进行内部监控检测。依据检测结果,对质量隐患较大的隧道,增加一至二次内部监控检测。3.隧道二次衬砌完成,具备检测条件,且在第三方检测或竣工验收之前,由安全质量监察部(子/分公司质量管理部门)组织对全隧道进行内部监控检测。第九条 内部监控检测方法电磁波反射法(即地质雷达法)、钻孔检查法。第十条 内部监控检测参数隧道初支及二次衬砌背后密实度、二次衬砌厚度、钢筋及钢拱架的分布、防排水。第四章 内部监控检测准备及要求第十一条 内部监控检测前,由工程所属集团(
5、子/分公司)项目部组织中心试验室向被检隧道施工单位下达监控检测准备作业指导书。第十二条 被检隧道施工单位依据作业指导书要求,做好充分准备并配合中心试验室完成现场检测工作。第五章 内部监控检测结果处理第十三条 内部监控检测工作完成后,接受监控检测施工单位确认其检测结果及工作量;中心试验室向安全质量监察部(子/分公司质量管理部门)、工程所属集团(子/分公司)项目部提交监控检测报告。第十四条 对于监控检测中发现的质量隐患,由工程所属集团(子/分公司)项目部组织实施整改后,上报复检计划。第十五条 中心试验室要确保检测行为及数据的科学、公正、准确,对检测行为、检测结论负完全责任。第十六条 内部监控检测结
6、果,由安全质量监察部(子/分公司质量管理部门)通知相关部门,并按集团公司保密法严格执行。第六章 奖罚与费用第十七条 以每座隧道为单位,以该隧道的内部监控检测结论为依据,每年对参检的隧道进行一次监控检测质量评比,并按集团公司工程质量管理办法、工程质量奖罚规定进行奖罚。第十八条 检测费用,由安全质量监察部按季度报集团公司财务部支付(子/分公司项目费用转各子/分公司)。初期支护:每次每条测线每延米10元;二次衬砌:每次每条测线每延米6元。第七章 附 则第十九条 对铁路以外隧道工程监控检测单位的选择,由工程所属子/分公司自行决定,但为保证检测结果的可控性,原则上要选用集团内部的检测单位。第二十条 本办法由安全质量监察部负责解释。第二十一条 本办法自公布之日起实施。第 4 页 共 4 页
