收藏 分销(赏)

浆砌石施工方案.docx

上传人:a199****6536 文档编号:5924748 上传时间:2024-11-23 格式:DOCX 页数:4 大小:15.76KB
下载 相关 举报

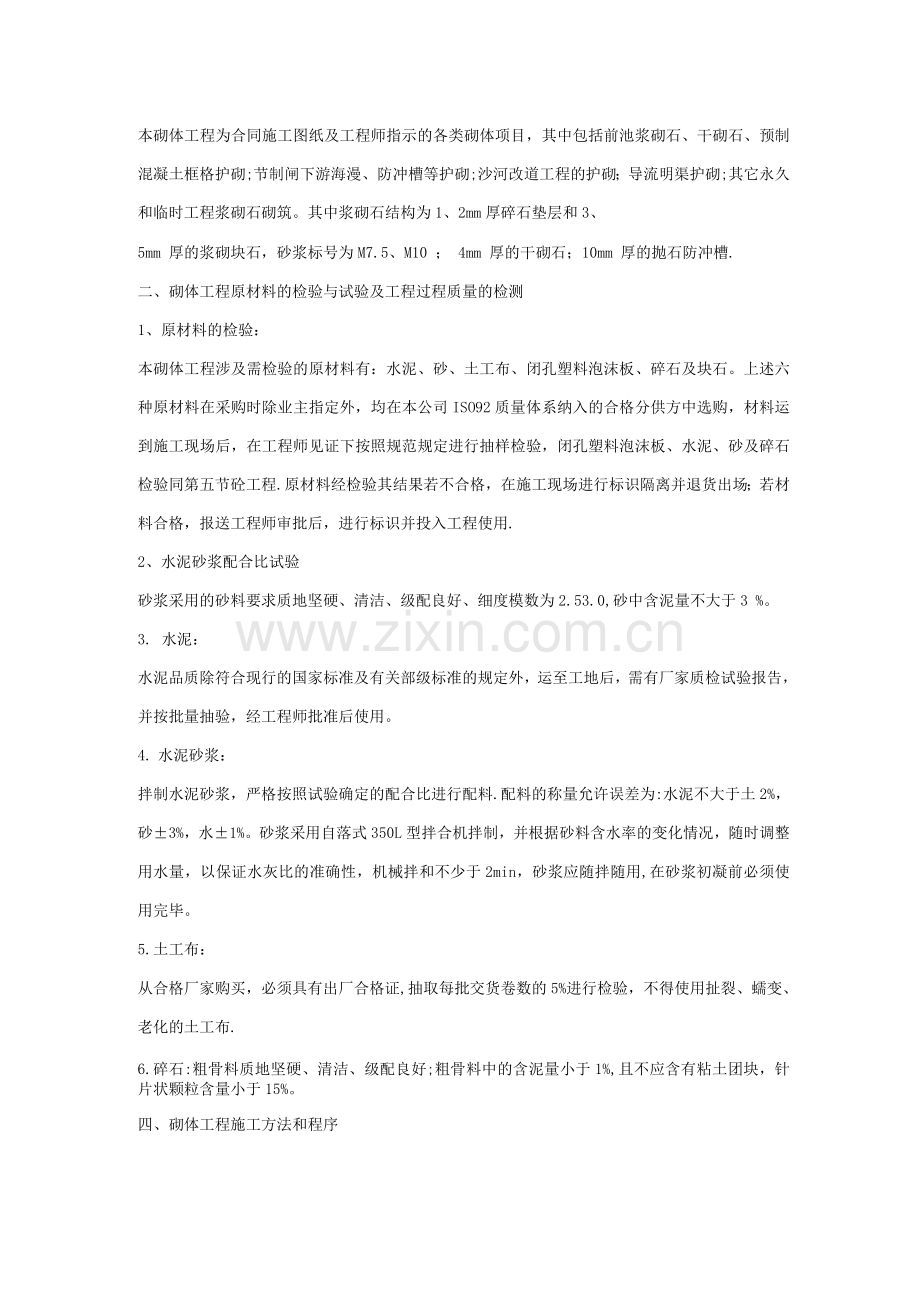

浆砌石施工方案.docx_第1页
第1页 / 共4页

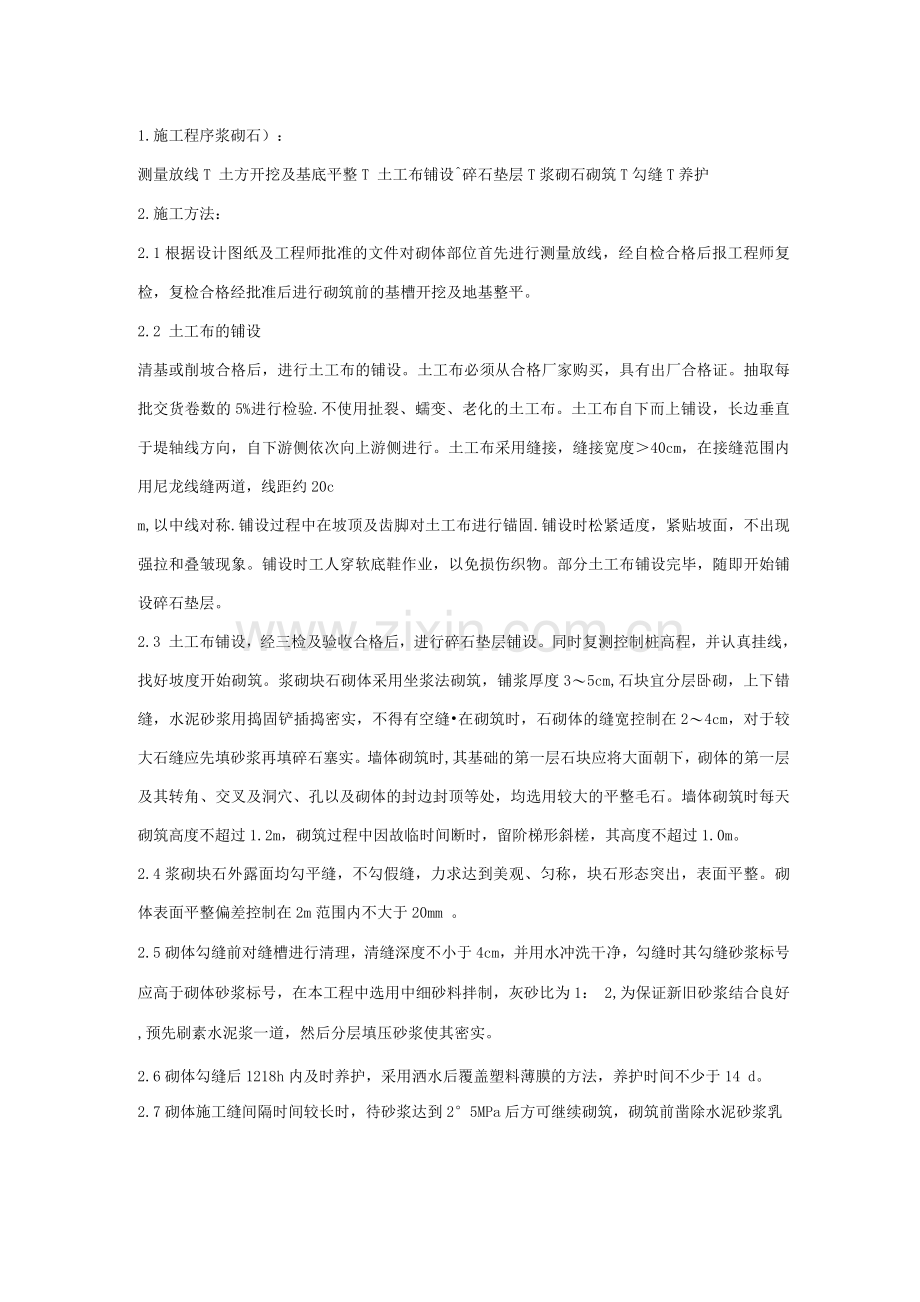

浆砌石施工方案.docx_第2页
第2页 / 共4页
点击查看更多>>
资源描述
本砌体工程为合同施工图纸及工程师指示的各类砌体项目,其中包括前池浆砌石、干砌石、预制混凝土框格护砌;节制闸下游海漫、防冲槽等护砌;沙河改道工程的护砌;导流明渠护砌;其它永久和临时工程浆砌石砌筑。其中浆砌石结构为1、2mm厚碎石垫层和3、 5mm 厚的浆砌块石,砂浆标号为M7.5、M10 ; 4mm 厚的干砌石;10mm 厚的抛石防冲槽. 二、砌体工程原材料的检验与试验及工程过程质量的检测 1、原材料的检验: 本砌体工程涉及需检验的原材料有:水泥、砂、土工布、闭孔塑料泡沫板、碎石及块石。上述六种原材料在采购时除业主指定外,均在本公司ISO92质量体系纳入的合格分供方中选购,材料运到施工现场后,在工程师见证下按照规范规定进行抽样检验,闭孔塑料泡沫板、水泥、砂及碎石检验同第五节砼工程.原材料经检验其结果若不合格,在施工现场进行标识隔离并退货出场;若材料合格,报送工程师审批后,进行标识并投入工程使用. 2、水泥砂浆配合比试验 砂浆采用的砂料要求质地坚硬、清洁、级配良好、细度模数为2.53.0,砂中含泥量不大于3 %。 3. 水泥: 水泥品质除符合现行的国家标准及有关部级标准的规定外,运至工地后,需有厂家质检试验报告,并按批量抽验,经工程师批准后使用。 4. 水泥砂浆: 拌制水泥砂浆,严格按照试验确定的配合比进行配料.配料的称量允许误差为:水泥不大于土2%,砂±3%,水±1%。砂浆采用自落式350L型拌合机拌制,并根据砂料含水率的变化情况,随时调整用水量,以保证水灰比的准确性,机械拌和不少于2min,砂浆应随拌随用,在砂浆初凝前必须使用完毕。 5.土工布: 从合格厂家购买,必须具有出厂合格证,抽取每批交货卷数的5%进行检验,不得使用扯裂、蠕变、老化的土工布. 6.碎石:粗骨料质地坚硬、清洁、级配良好;粗骨料中的含泥量小于1%,且不应含有粘土团块,针片状颗粒含量小于15%。 四、砌体工程施工方法和程序 1.施工程序浆砌石): 测量放线T 土方开挖及基底平整T 土工布铺设^碎石垫层T浆砌石砌筑T勾缝T养护 2.施工方法: 2.1根据设计图纸及工程师批准的文件对砌体部位首先进行测量放线,经自检合格后报工程师复检,复检合格经批准后进行砌筑前的基槽开挖及地基整平。 2.2 土工布的铺设 清基或削坡合格后,进行土工布的铺设。土工布必须从合格厂家购买,具有出厂合格证。抽取每批交货卷数的5%进行检验.不使用扯裂、蠕变、老化的土工布。土工布自下而上铺设,长边垂直于堤轴线方向,自下游侧依次向上游侧进行。土工布采用缝接,缝接宽度>40cm,在接缝范围内用尼龙线缝两道,线距约20c m,以中线对称.铺设过程中在坡顶及齿脚对土工布进行锚固.铺设时松紧适度,紧贴坡面,不出现强拉和叠皱现象。铺设时工人穿软底鞋作业,以免损伤织物。部分土工布铺设完毕,随即开始铺设碎石垫层。 2.3 土工布铺设,经三检及验收合格后,进行碎石垫层铺设。同时复测控制桩高程,并认真挂线,找好坡度开始砌筑。浆砌块石砌体采用坐浆法砌筑,铺浆厚度3〜5cm,石块宜分层卧砌,上下错缝,水泥砂浆用捣固铲插捣密实,不得有空缝•在砌筑时,石砌体的缝宽控制在2〜4cm,对于较大石缝应先填砂浆再填碎石塞实。墙体砌筑时,其基础的第一层石块应将大面朝下,砌体的第一层及其转角、交叉及洞穴、孔以及砌体的封边封顶等处,均选用较大的平整毛石。墙体砌筑时每天砌筑高度不超过1.2m,砌筑过程中因故临时间断时,留阶梯形斜槎,其高度不超过1.0m。 2.4浆砌块石外露面均勾平缝,不勾假缝,力求达到美观、匀称,块石形态突出,表面平整。砌体表面平整偏差控制在2m范围内不大于20mm 。 2.5砌体勾缝前对缝槽进行清理,清缝深度不小于4cm,并用水冲洗干净,勾缝时其勾缝砂浆标号应高于砌体砂浆标号,在本工程中选用中细砂料拌制,灰砂比为1: 2,为保证新旧砂浆结合良好,预先刷素水泥浆一道,然后分层填压砂浆使其密实。 2.6砌体勾缝后1218h内及时养护,采用洒水后覆盖塑料薄膜的方法,养护时间不少于14 d。 2.7砌体施工缝间隔时间较长时,待砂浆达到2°5MPa后方可继续砌筑,砌筑前凿除水泥砂浆乳皮,清除杂物,冲洗干净.继续砌筑时,先铺一层水泥砂浆,再分层砌筑。砌体永久伸缩缝在砌筑时应挂双线,控制缝宽2cm,保证做出的伸缩缝缝面顺直,平整。闭孔塑料板采用后贴法,即在一段护坡砌筑完成后用水泥砂浆将闭孔塑料板粘贴于变形缝位置上,使闭孔塑料板与砌石紧密接触。 2.8砼框格预制块制作、运输 砼框格预制场地选择在施工完毕的基坑护底上。砼框格预制块采用的原材料水泥、砂、石料等同混凝土工程,模板采用卡式定型钢模板.模板在浇筑砼之前和使用之后必须清洗干净。为防锈和拆模方便,在钢模面板上涂刷矿物油类防锈保护涂料。砼浇筑采用人工下料,采用平板振捣器振捣,原浆抹面压光,采用塑料薄膜养护。待砼强度达到2.5MPa以上,并保证其表面及棱角不因拆模而损坏时,拆除侧模。 砼框格预制块运输利用人工手推车,运输过程中通过加草帘铺底、板间加隔离物确保砼板不磕碰,卸车时需轻放,防止破损,堆放场地要平整坚实。堆垛高度要保证其稳定性。 2.9砼框格预制块铺设、安装 铺砌砼框格预制块前需对预制块进行挑选,预制块外观要求密实平整,边角方正,无扭曲、缺角、掉边、裂纹。板块允许偏差为:长宽±5mm,厚3mm,对不合格的予以剔除。砌筑前应对基础面整平密实,根据砌块尺寸进行放线,确定排数,保证砌面和各砌体边线的平整和整齐,达到美观效果.每15m设一个施工缝,每两个施工缝之间为一施工段,铺设前进行摆板充筋,横竖挂线,并沿砌筑方向挂双线砌筑.铺设方法为干砌,砌体间挤紧,预制块铺上时,略高于面层水平线,然后轻轻敲击使砼框格预制块面层高程符合设计要求. 2.10干砌石砌筑 石料质地坚硬、新鲜,无剥落、裂纹现象,若有裂纹必须劈开方可使用。不得使用有尖角或薄边的石料,石料最小边尺寸不小于20cm. 砌筑时采用立砌法,石料要垫稳、填实,与周边砌石靠紧,严禁架空,长度在30cm以下的块石连续使用不超过4块,并且两端必须加丁字石。长条形石料丁向砌筑,不顺长使用. 砌筑时严禁出现通缝、叠砌和浮塞;不得在外露面用块石砌筑而中间以小石填心情况;不得在砌筑层面上以小块石、片石找平;砌体顶面要以大块石压顶。 2.11变形缝工程 浆砌石砌筑和干砌石砌筑垂直水流方向留置变形缝,缝内填设2cm厚闭孔泡沫塑料板,间距12〜15m。安装时凹槽侧安装在先行护砌侧,保持垂直、牢固,与块石结合严密,施工中保持不变形、不变位. 五、质量检查 1.原材料的质量检查: ⑴砌石工程用的毛石按工程师的要求进行物理力学性质和外形尺寸的检查。 (2 )砌石用的水泥、砂、碎石、水及外加剂均按照规范规定进行抽样检查. 2.水泥砂浆的质量检查: (1) 配合比检查:定期检查砂浆材料的配合比,其配料误差控制如下:水泥不大于±2%,砂不大于±3%,水不大于±1 %。 (2) 水泥砂浆的均匀性检查:定期在拌和机出料时的始末各取一个试样,测定其容重,其前后差值每立方米不大于35kg. (3 )水泥砂浆抗压强度检查:同一标号砂浆试件留置数量,28天龄期的每250m3砌体取成型试件一组6个。 3.浆砌料石和毛石砌体的质量检查 (1 )外观检查:砌体砌筑面的平整度和勾缝质量、石块嵌挤的紧密度、缝隙砂浆的饱满度、沉降缝贯通情况等的外观质量检查。 (2 )排水孔的坡度和阻塞情况检查。 (3) 料石和毛石砌筑的尺寸和位置允许偏差检查:其检查方法按SL239 - 1999第3.10条的规定执行
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
